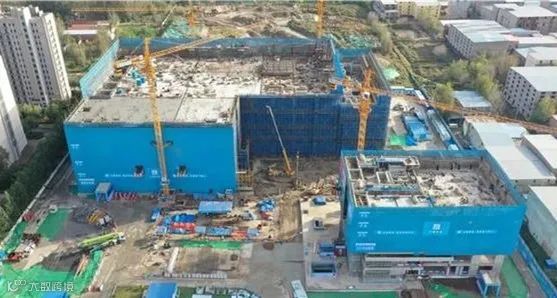

日前获悉,位于河北省廊坊市的中国人保北方信息中心项目(以下简称“北方中心项目”)伴随南区一期项目顺利封顶,标志着项目建设进入到新的阶段。
北方中心项目是河北省唯一的大数据产业示范基地,总投资60亿元,占地385亩,总建筑面积40万平方米,该项目南区数据机房已经获得Uptime Tier IV最高等级设计认证。北方中心项目分为南区和北区两部分,前期先启动建设南区项目。据报道,南区项目总占地100亩,规划总建筑面积11万平方米,主要建设数据机房楼、ECC楼及配套设施,其中规划建设机房10万平方米,可提供1.2万个机柜,分两期建设。
据了解,北方中心项目南区一期占地50亩,总建筑面积58271㎡,地上建筑面积47534㎡,地下建筑面积 10737㎡(含配建人防面积 3038 平方米)。南区一期建设内容为ECC和运维楼、数据机房以及110KV变电站,其余为二期建设内容。南区一期于2020年12月7日正式开工,不到1年时间顺利封顶,并计划2022年6月正式投运。
北区建设高水平科技创新基地、具有高适应性的线上服务中心和高品质现代化园区,建设内容包括支持创新示范、增量研发等业务的综合创新楼,支持中后台通用服务、前台一体化救援服务的线上服务楼,支持科教培训等功能的科教楼,以及相关配套功能。
北方中心项目建成后,将作为中国人民保险集团的信息技术主管理中心、主生产运营中心、辅灾备中心和科技教育培训基地,承担信息技术运营、创新研发、生产运维等任务,并将为廊坊当地释放科技创新潜能、增加高质量科技供给。
