72家同台竞技!河北虚拟电厂首批试点名单公示,一场“电力赛马”刚刚开场

72家同台竞技!河北虚拟电厂首批试点名单公示,一场“电力赛马”刚刚开场 新数字能源
2026-05-25
2

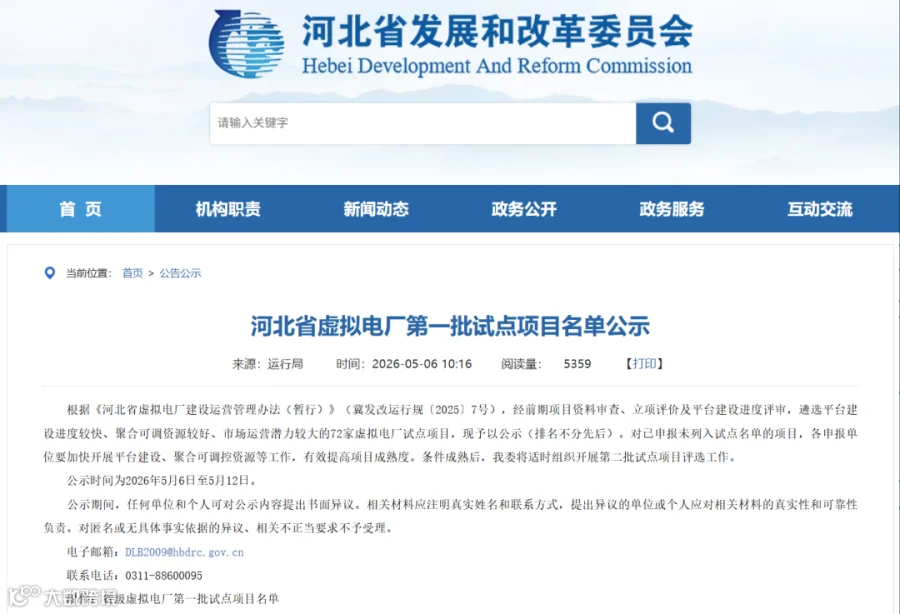

导读:5月6日,河北省发展和改革委员会在官方网站发布了一则公示—— 河北省虚拟电厂第一批试点项目名单正式亮相,共计72家 。公示时间从5月6日持续到5月12日,这短短一周,被不少能源行业从业者称为“河北虚拟
5月6日,河北省发展和改革委员会在官方网站发布了一则公示—— 河北省虚拟电厂第一批试点项目名单正式亮相,共计72家 。公示时间从5月6日持续到5月12日,这短短一周,被不少能源行业从业者称为“河北虚拟电厂从图纸走向实战的刻度尺”
这不是一张普通的名单。翻开这份72家试点项目构成,呈现的是央企、地方国企、民营企业三方同台竞技的格局。 央企方面,国家电网、国家电投、华能、华电、华润电力、中广核和大唐集团均在列 ;地方国企覆盖了省、市、区县三级平台,数量占最大比例;民企则以能源科技公司、售电公司和新能源企业为主 。一个值得注意的细节是—— 各地市国资平台几乎全部入局,多家跨省售电公司也悄然在河北“落子布阵” 。
这是巧合吗?显然不是。河北省在虚拟电厂领域的布局,从一开始就呈现出清晰的“制度铺路、项目跟进”路径。
01
从征求意见到项目落地,河北只用了一年
回到2025年3月,国家发展改革委、国家能源局联合发布《关于加快推进虚拟电厂发展的指导意见》,首次在国家顶层设计层面为虚拟电厂划定了明确的目标线:到2027年,全国虚拟电厂调节能力达到2000万千瓦以上;到2030年,达到5000万千瓦以上 。
在国家框架明确后,河北迅速行动。2025年8月,省发改委对《河北省虚拟电厂建设运营实施意见》和《河北省虚拟电厂建设运营管理办法》公开征求意见;同年11月,两项文件先后正式印发,明确了“先试点、再推广”的推进原则,提出到2027年全省调节能力达200万千瓦、2030年达300万千瓦以上的具体目标 。紧接着,12月正式启动第一批试点申报工作。
经过近四个月的项目资料审查、立项评价及平台建设进度评审,河北省发改委最终遴选出72家试点项目,遴选标准是平台建设进度较快、聚合可调资源较好、市场运营潜力较大 。
值得关注的是,就在同一天,冀北电力交易中心发布了《冀北电力市场虚拟电厂(聚合商)注册规范指引》,明确了虚拟电厂聚合资源涵盖工商业可调节负荷、分布式电源、新型储能、充换电设施四类,并根据资源类型分为负荷型、电源型和混合型 。政策框架与试点遴选同日落地,这种节奏让行业观察者看到了一种罕见的执行力。
02
54家混合型 VS 18家负荷型,这比例藏着什么信号?
从名单构成来看, 72个试点项目中,混合型虚拟电厂有54家,负荷型为18家 。54比18,这个3:1的比例很容易被忽略,但细品之下,它释放的信息量不小。
按照《河北省虚拟电厂建设运营管理办法》的分类定义,负荷型虚拟电厂聚合的是具备可调能力的电力用户资源;电源型聚合的是未纳入调度直调的分布式发电资源;而混合型虚拟电厂,则是把分布式发电、储能和可调节负荷等多类资源都聚合在一起,能够在电源侧和负荷侧之间灵活切换角色 。
混合型项目占据主导地位,清晰地反映出河北省在虚拟电厂建设中追求多元资源整合、灵活调节能力的战略意图——不满足于“先做简单的”,而是选择一步跨越到更高阶形态 。
试点项目的空间分布也值得关注。名单覆盖了河北省所有地级市,包括石家庄唐山邯郸保定承德秦皇岛张家口沧州廊坊衡水邢台等,还延伸至雄安新区和定州、辛集等省直管市 。石家庄、唐山是项目数量第一梯队;张家口、承德等地风光资源富集,侧重新能源配套调节;保定、邯郸、沧州、衡水等地产业园区较多,侧重负荷聚合;雄安新区则因央企布局,定位为标杆示范 。
这种全面铺开的态势,既体现了“先试点、再推广”的推进原则,也与河北省2026年重点推进252个风电光伏发电项目、加快零碳园区建设等能源布局形成呼应。
03
虚拟电厂的“第一把火”,怎样烧旺?
72家试点名单的公示,对行业而言意味着什么?分析认为,这意味着虚拟电厂这一新兴业态从政策图纸走向了实战舞台,项目落地从申报评审阶段正式进入建设运营阶段 。但对于能源行业从业者来说,关注点显然不止于此。
一个无法回避的问题是:虚拟电厂如何盈利?目前,虚拟电厂的核心收益来源主要包括三大市场——电力需求响应、调峰辅助服务、电能量交易。以入选本次试点的华北油田虚拟电厂为例,该项目的测算数据可供参考:按年参与100次调峰交易、单次响应2小时、河北调峰市场典型出清价0.43元/千瓦时计算,预计年调峰收益约43万元 。
此外,华北油田虚拟电厂也是本次试点中唯一的油气生产场景负荷型项目,总聚合容量达24.17兆瓦(可调节生产负荷10.25兆瓦、用户侧储能13.92兆瓦),核心稳定调节能力达5兆瓦、持续响应时长2小时——刚好越过河北省“可调容量不低于5兆瓦、持续调节时间不小于1小时”的准入门槛 。
当然,也有人会担心:72个项目同时推进,会不会造成低水平重复、资源内耗?
河北的策略也许能给行业一个参考——条件成熟后,将继续组织开展第二批试点项目评选。对已申报但未列入首批试点的项目,各申报单位仍可加快开展平台建设、聚合可调控资源等工作,有效提高项目成熟度 。这意味着,这不是“一次性分配”,而是一场持续开放的“赛马”。
从政策奠基到试点落地,河北用不到一年时间跑完了虚拟电厂布局的“第一棒”。下一步就看这72家试点项目如何交出答卷了。这不仅是河北的事,也是全国电力市场化改革的一个重要观测窗口。
附件:省级虚拟电厂第一批试点项目名单

【声明】内容源于网络
0
0
新数字能源
全栈AI/全栈能源/算电协同/智能电网/虚拟电厂/工业绿色微电网/ 零碳园区/绿电应用/电力大模型/新型电力系统/构网型控制/工业能源数字孪生/综合能源管理/能源区块链/AIDC储能/固态变压器/能源大数据/数字技术/能源路由器
内容 0
粉丝 0
新数字能源 全栈AI/全栈能源/算电协同/智能电网/虚拟电厂/工业绿色微电网/ 零碳园区/绿电应用/电力大模型/新型电力系统/构网型控制/工业能源数字孪生/综合能源管理/能源区块链/AIDC储能/固态变压器/能源大数据/数字技术/能源路由器
总阅读0
粉丝0
内容0
