世界首次特高压交流线路跨越特高压直流线路施工圆满完成
5月5日,世界首次特高压交流线路跨越特高压直流线路施工,在公司参建的临沂换流站—临沂变电站1000千伏线路工程(“临沂一线”工程)架线现场圆满完成。

这条特高压线路是连接±800千伏上海庙—山东工程临沂换流站与1000千伏临沂变电站的纽带工程。它在临沂沂南境内跨越在建的±800千伏锡盟—泰州线路。这是特高压建设史上第一次交流线路跨越直流线路施工。

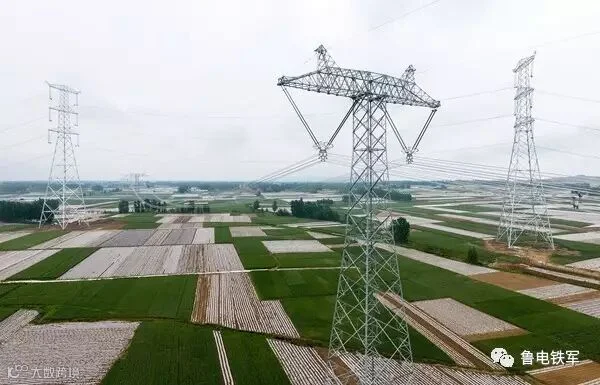

“临沂一线”工程长2×56.637千米,全线同塔双回架设。在N16号塔—N17号塔之间跨越±800千伏锡泰线。锡泰线计划5月中旬进行带电调试,为确保施工安全,公司决定在锡泰线带电前,先行开展“临沂一线”N15号塔—N18号塔区段架线施工。

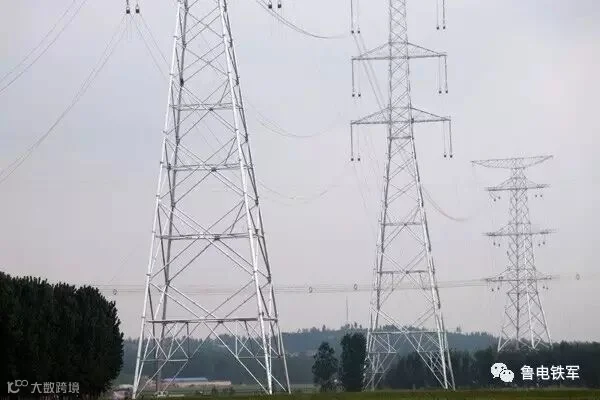

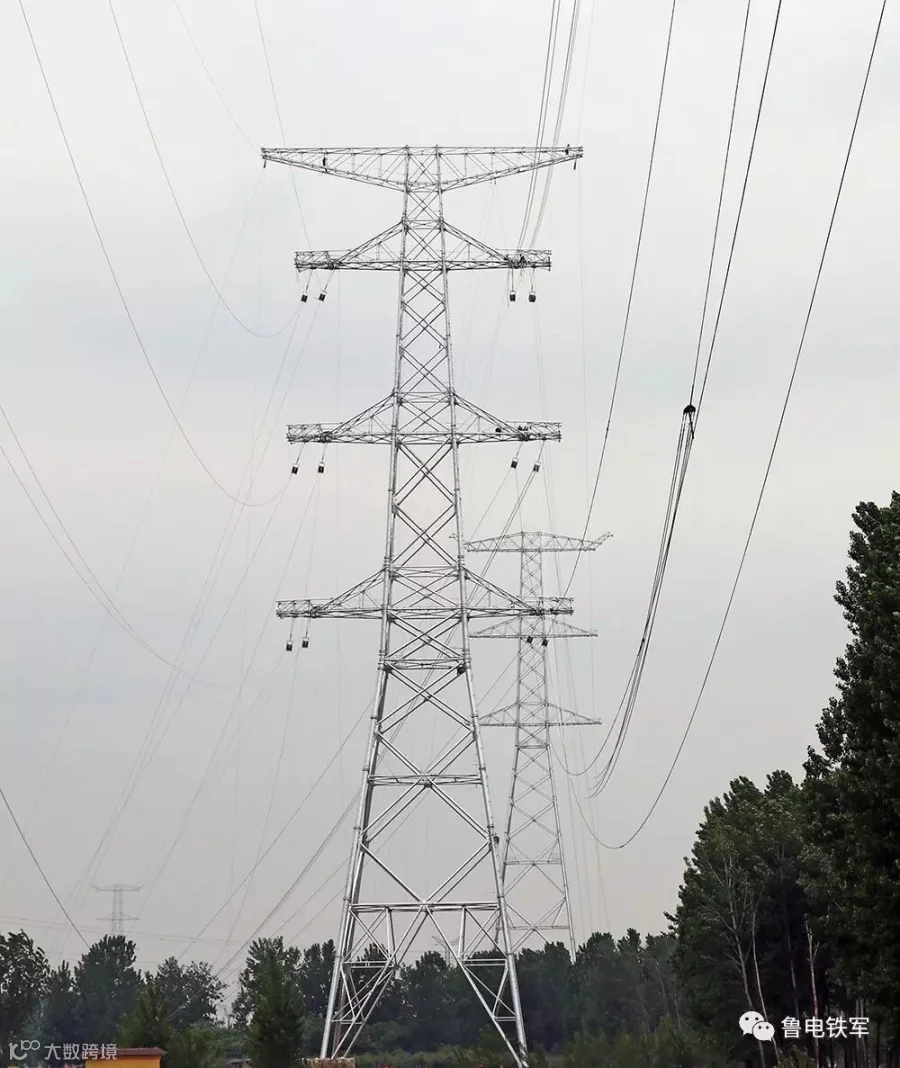

被跨越的锡泰线路高度为52米,“临沂一线”两基跨越塔N16、N17全高分别达134.1米、128.1米。
被跨越线路高,跨越点地面情况复杂,塔材供应滞后,没有施工先例等,是此次跨越施工面临的现实困难。为保证跨越施工按计划进行,项目部积极提前与业主、监理、铁塔厂家沟通,协调塔料到货时间,确保架线区段铁塔在4月中旬全部组立完成。

结合现场实际情况,项目部技术人员编写了《架线施工方案》、《±800千伏跨越施工方案》等施工方案,并报请监理审批实施。为保证工程施工依法和规,项目部在完成跨越段铁塔组立后,立即开展三级自检、监理初检、业主中间验收活动。5月3日,顺利通过导地线架设前阶段质量监督检查。

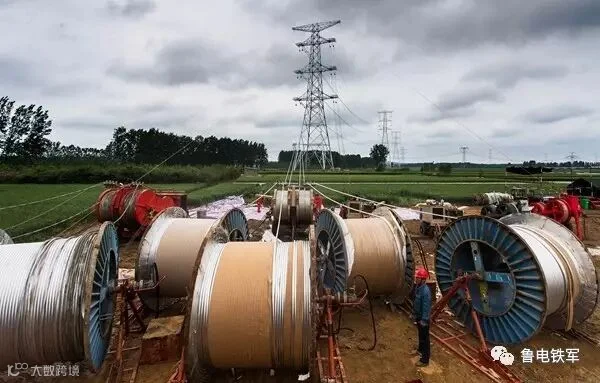

项目部安全技术人员多次查勘架线段现场地形,测量相关数据,并会同施工队长确定了牵张场位置及场地的布置。安排牵张设备等施工机具提前进场做好准备,采用PVC管保护被跨越线路地线。

在人员配置上抽调精干力量充实一线:项目部总工担任张力场负责人,施工一队队长担任牵引场负责人,拥有丰富特高压架线施工经验的老师傅居中负责跨越点协调。
架线特点:

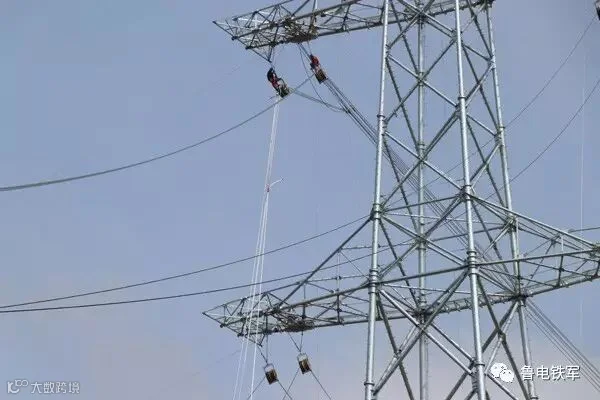

此次跨越施工,导地线架设均采用张力放线施工方式,其中,导引绳展放采用八旋翼飞行器展放迪尼玛绳,然后依次牵放各级引绳的施工方式;导线展放采用“2×一牵四”展放同相8根子导线的施工方式;光缆展放采用“一牵一”张力放线方式。

此次跨越施工的圆满完成,在特高压建设史上具有开创性意义,为今后开展类似跨越施工积累了宝贵的经验。
