春检,是电网工作的“开年大戏”,也是保证电网安全运行的一次集中、系统的“体检”。三月开始,公司抢抓开春起步良好契机,如火如荼开展春检工作,充分发挥江苏电网检修王牌师力量,保证电网设备安全平稳运行。
输电一分公司
±800千伏复奉线
3月9日,现场工作负责人接到停电许可后,±800千伏复奉直流停电检修工作正式开始。

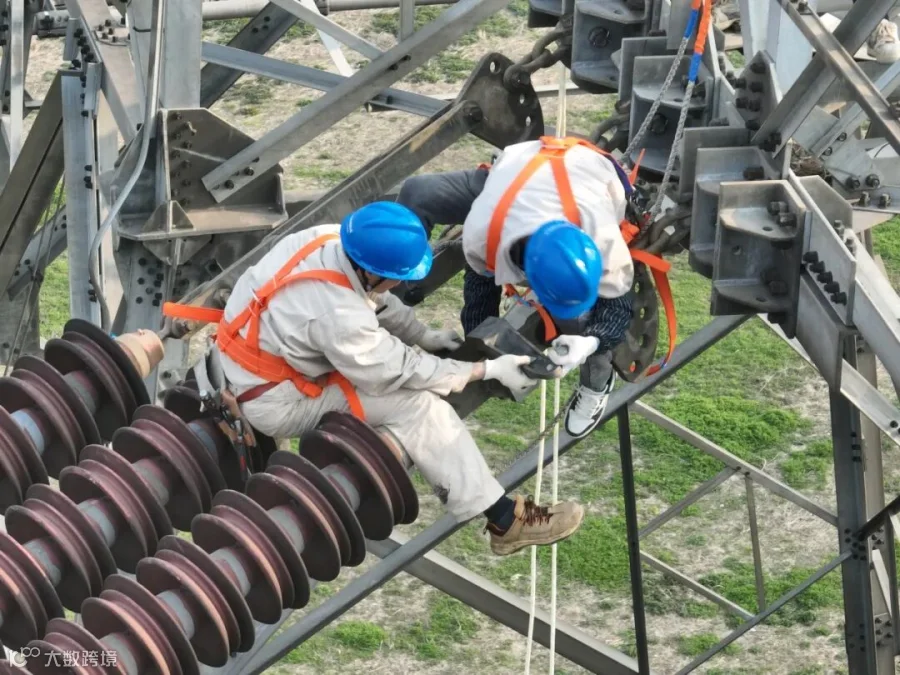

本次停电综合检修工作需要完成252支复合绝缘子更换,13片零值瓷瓶更换,跳线管母接头复紧、三变一线夹焊缝检查、打排水孔,防坠导轨、可视化、三牌维保等作业内容。
本次停电检修工作由分公司检修班组自有人员参与。通过更换复合绝缘子及零值瓷瓶等难度较高的工作,大大提高了自有人员的技能水平,为后期检修工作开展奠定了基础。
输电二分公司
1000千伏特高压盱泰Ⅰ线

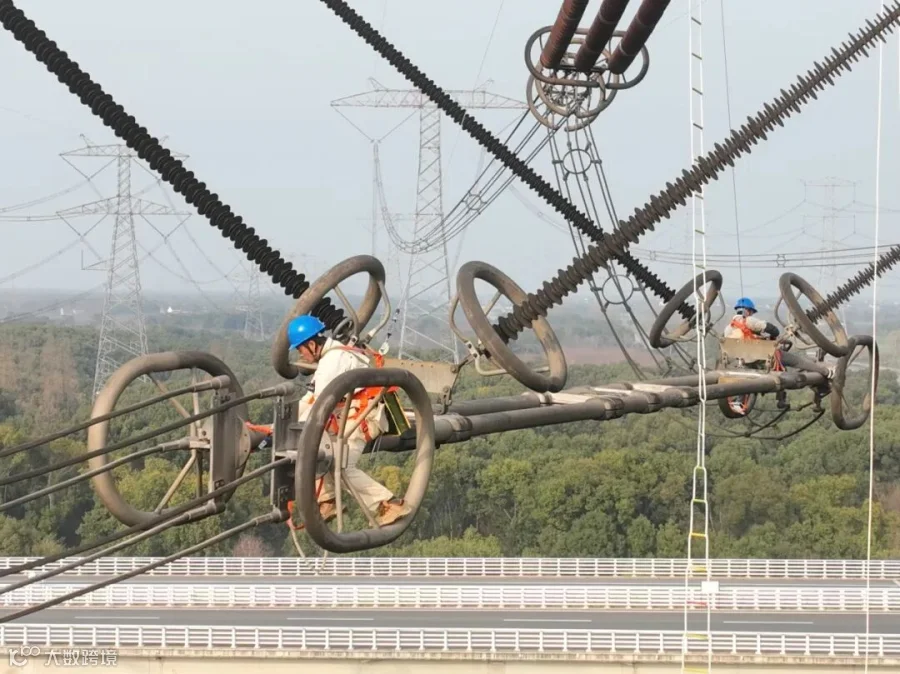

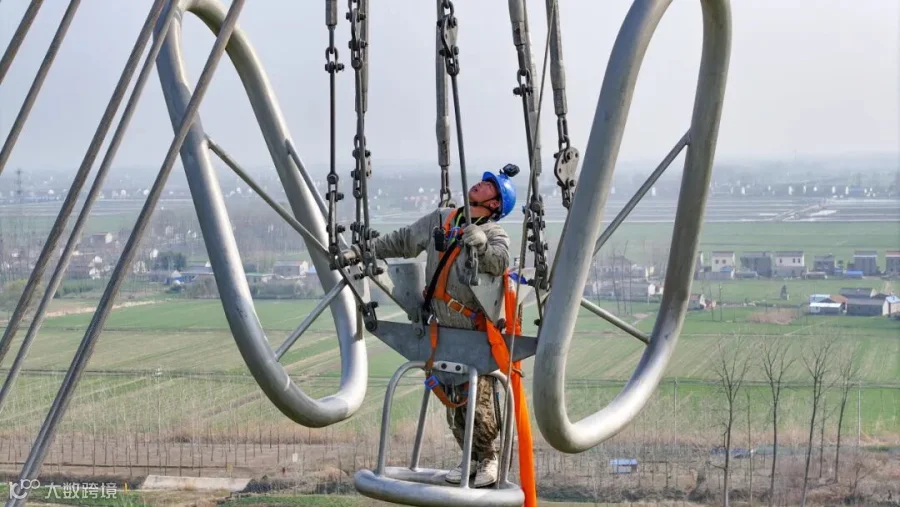

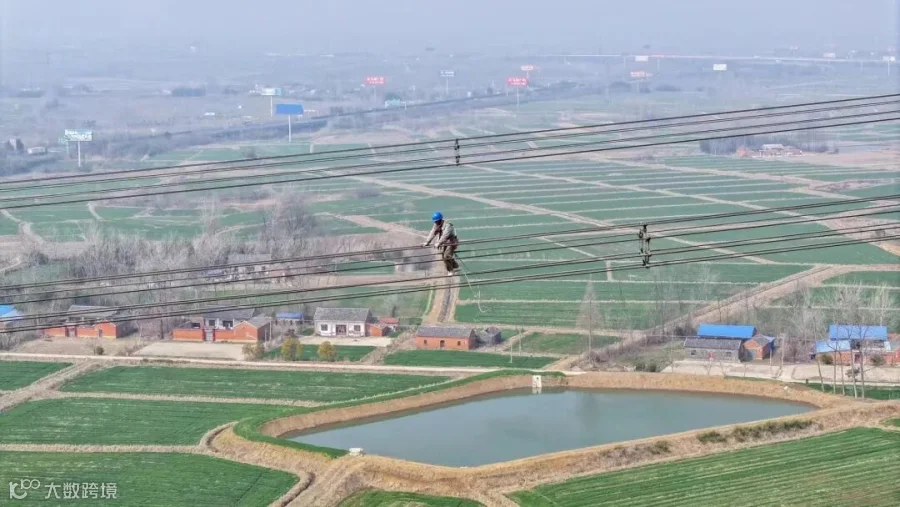

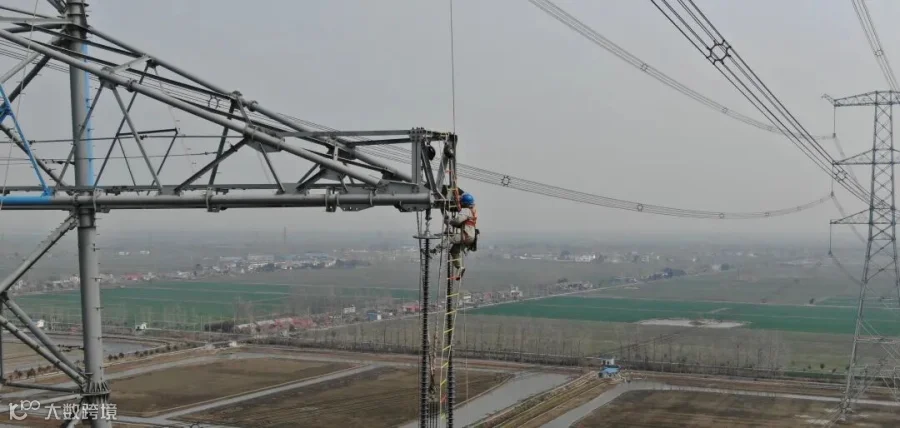

此次检修自3月5日开始至3月14日结束。在此期间,需完成94支合成绝缘子更换、“三跨”导线走线检查及铁塔检查、金具检查缺陷消除、零值绝缘子更换等工作。
此次1000千伏盱泰Ⅰ线综合检修是公司检修班组成立以来,第一次自主实施的检修工作,面对任务量重、停电时间紧的压力,公司从人员配置、物资、任务安排等方面统筹协调,确保此次检修任务顺利完成。
变电一分公司
1000千伏泰州换流站

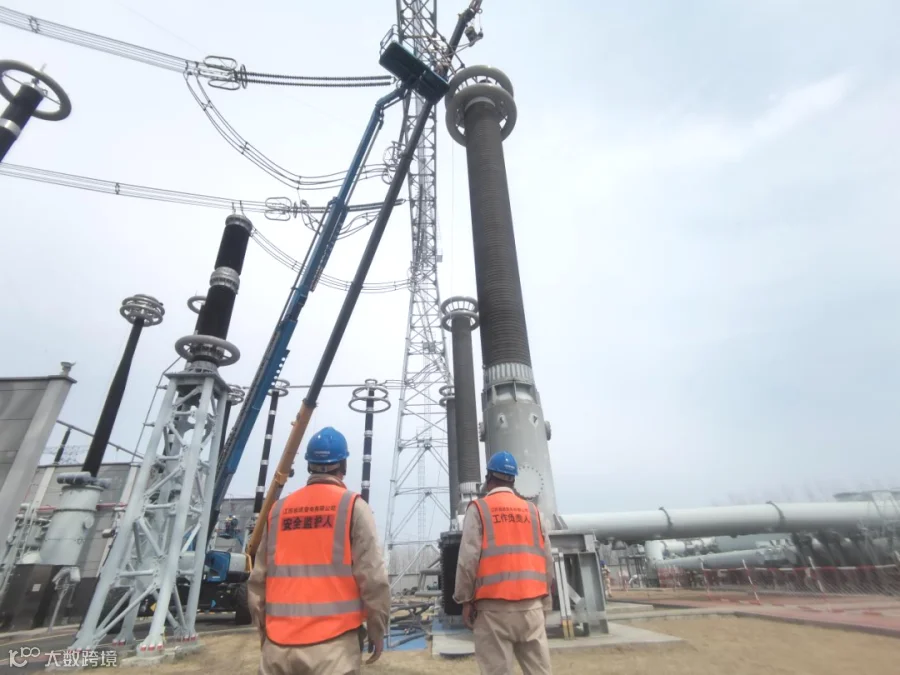

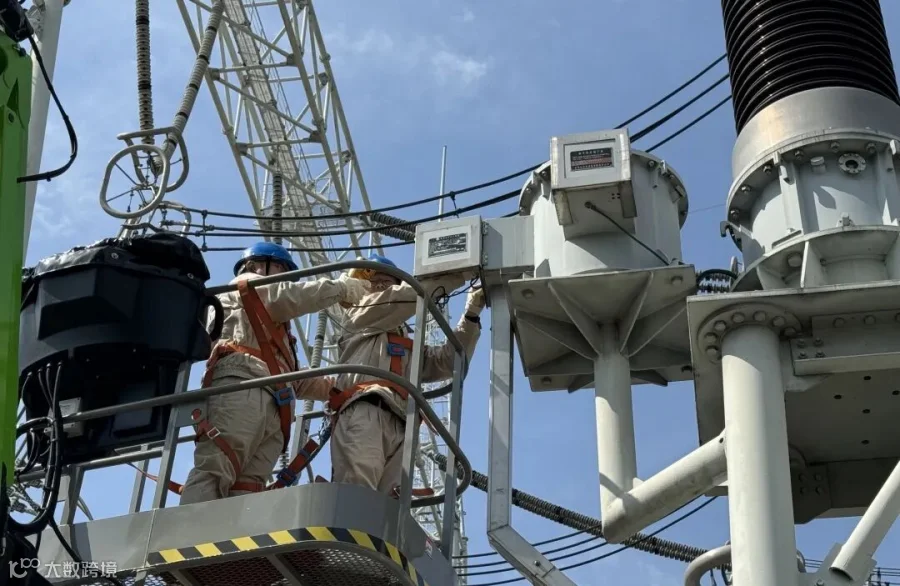

3月5日至13日,泰州站2024年度检修第一阶段工作结束。本次检修采取设备轮停检修方式,主要完成盱泰Ⅰ线区域设备年度检修,完成盱泰Ⅰ线检修9项、隐患治理2项、消缺3项。
由于邻近带电安全风险高,项目部要求全体参检人员把安全放在首位,落实安规、“十不干”“十条禁令”和“五通一措”,坚决杜绝违章现象,严格执行检修工艺标准,全力确保年度检修工作安全、优质、高效完成。
变电二分公司
1000千伏特高压盱眙站
本次年度检修第一阶段自3月5日开始,总跨度10天,主要工作包括1000千伏盱泰Ⅰ线T013开关B、C相更换以及1000千伏Ⅱ段母线上异常绝缘件处理,同时借盱泰Ⅰ线停电、1000千伏Ⅱ段母线陪停的时间,进行间隔内其他设备常规检修和设备外观清扫工作。
在1000千伏Ⅱ段母线异常绝缘件段拆解更换时,由于压变本体的绝缘件不易现场拆解,施工项目部灵活应对,采取整体更换的方案,终于在3月9日晚完成所有Ⅱ段母线安装恢复以及C相开关的对接工作。
3月13日上午,B相、C相及母线段的所有耐压试验全部合格,标志着特高压盱眙站2024年度检修第一阶段进入尾声。
1000千伏特高压东吴站

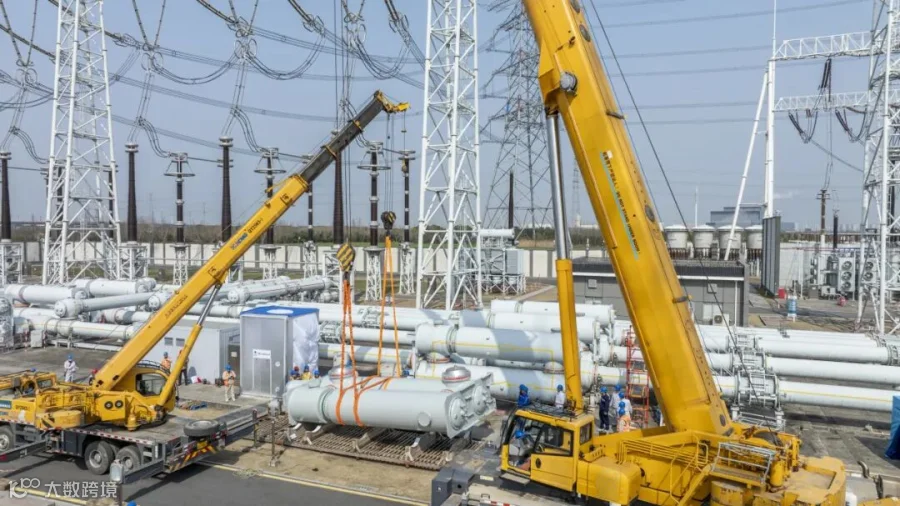

3月6日,1000千伏东吴站2024年度设备检修正式拉开帷幕。针对2023年度检修中发现的1000千伏T052A相、T053B相开关局放超标问题,本次春检主要进行开关更换工作。
1000千伏开关更换是一项重大风险作业。施工人员根据施工方案,先将旧开关拆下竖直摆放,再将新开关卸下并从水平调整至竖直位置进行后续拼装作业。调整位置时需要两台吊车同步作业,对起重指挥人员要求极高。一线施工人员高度专注,顶住压力完成开关更换,作业指挥流畅,落点准确。
调试分公司
1000千伏特高压东吴站
3月13日,调试分公司电气试验二班试验人员全员出动,全面开展特高压东吴站2024年度检修工作。
相较于以往检修工作,本轮检修恰逢T052 A相、T053 B相开关更换工程,现场人员复杂,管理难度增大,工期紧凑。为此,试验负责人提前编制详细试验方案、安全措施以及风险管控措施等,并严格执行安全交底、安全监护工作。试验人员加班加点与时间赛跑,保证检修进度按时推进。
-END-
