锡泰线完成跨越组塔施工
>
锡泰线完成跨越组塔施工
山东送变电公司
2016-08-18
1
导读:跨越塔组立施工。
近日,输电一公司参建的±800千伏锡盟—
泰州

输电线路(鲁1标段)完成一座重要的跨越塔组立施工。这座高跨直线塔的完成,为保障该线路安全顺利跨越500千伏滨油线奠定了基础。

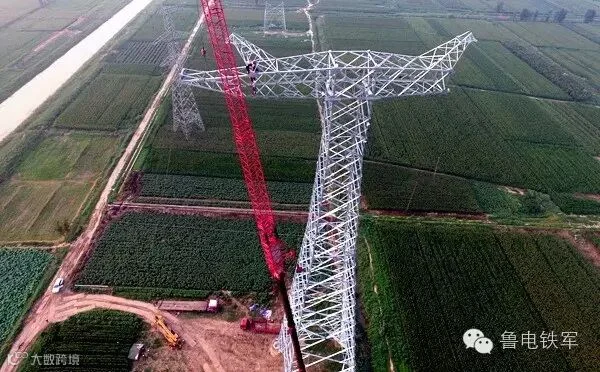

本次铁塔组立吊装,采用了50吨吊车+350吨吊车组合的方式进行。首先,铁塔底端采用50吨吊车吊装,组立到一定高度后,再采用350吨吊车进行吊装。使用的350吨吊车,加辅臂全高107米,单次起吊重量6吨。吊装过程中,吊车位置需要移动两次。
施工中,项目部克服了天气炎热、感应电大、施工场地受限等困难,仅用6天完成了铁塔组立,为铁塔组立阶段的机械化施工积累了经验,打下了坚实的基础。(樊悦帅 李永年)
