导读:公司完成国内首次两条特高压直流同时跨越同档500千伏线路施工。

4月7日15时26分,锡盟—泰州、扎鲁特—青州两条特高压直流线路同时跨越500千伏黄滨ⅠⅡ线同档线路架线施工顺利完成。这是国内首次两条特高压直流线路同时跨越同一500千伏线路同档架线施工。

正在建设中的锡盟—泰州±800千伏特高压直流输电工程,是国家大气污染防治行动计划12条重点输电通道之一。扎鲁特—青州±800千伏特高压直流线路工程,是落实中央全面振兴东北老工业基地战略部署的重大工程,对优化山东能源结构,加大大气污染治理力度,促进经济文化强省建设具有重大意义。这两条线路的鲁1标段均由送变电公司承建,且在滨州市无棣县境内并行,同时跨越500千伏黄滨ⅠⅡ线169号塔—170号塔线档。

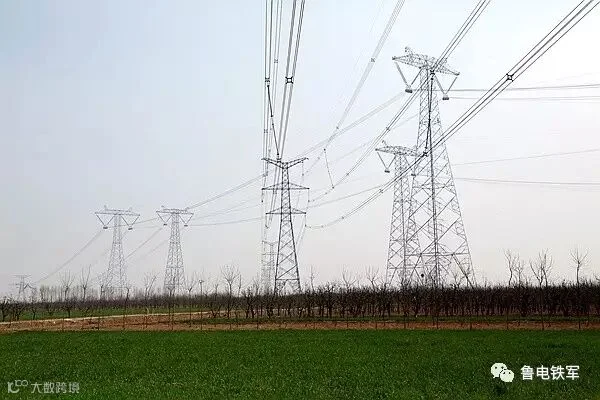

500千伏黄滨ⅠⅡ线是山东电网与华北电网的重要联络线,是第二条建成投运的“外电入鲁”大通道,若该线路停电,山东电网将减少200万千瓦省外来电,相当于省会济南平时用电负荷的一半。因此,跨越施工只能利用黄滨线春季停电检修的机会实施。

考虑到此次黄滨线停电检修时间只有8天,要完成两条特高压直流线路的跨越施工,时间非常紧张,施工项目部决定同时实施两条直流线路的跨越施工。由于被跨越的500千伏线路档距只有428米,而且锡盟—泰州线的左极与扎鲁特—青州线的右极之间的距离只有50米,狭窄的施工空间给施工带来了巨大挑战。

为确保黄滨线这条“外电入鲁”大通道和架线施工万无一失,送变电公司充分利用两条特高压直流线路均由他们建设的优势,超前策划,精心准备,对施工方案、人员组织、设备机具、安全保障、进度计划等进行了深入分析论证,最终确定了“一个管理团队、两个独立施工组”的整体组织方案,以确保两条线路跨越施工协调一致、有条不紊。

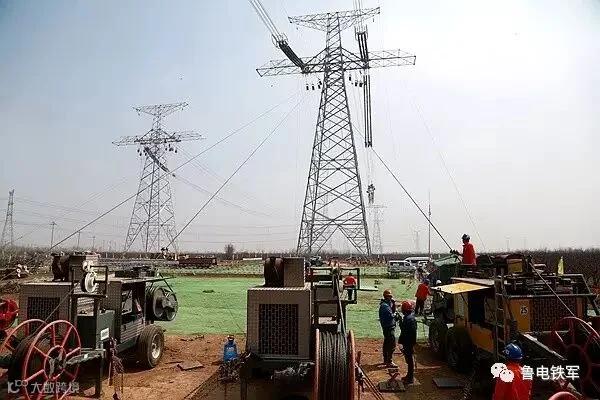

施工项目部针对此次跨越施工时间紧、任务重、风险大、安全要求高等实际困难,调集了9个班组220多名施工人员集中攻坚。两条直流线路分别设置牵引场和张力场,施工过程中既高度协同,又互不影响。为确保跨越施工顺利进行,施工班组提前7天进场准备,在黄滨线停电前就将此次放线段其他档内的初级、次级导引绳展放完毕,以减少停电期间可能出现的民事等因素造成的施工耽搁。

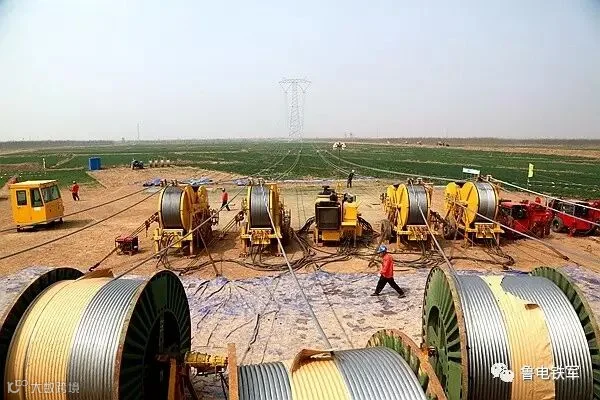

针对锡盟—泰州、扎鲁特—青州两条线路均采用八分裂和目前国内输电线路截面最大的1250平方毫米大截面导线的现实,施工项目部在国内首次采用了智能集控式张力放线设备开展4×(一牵二)导线同步展放施工。该设备是送变电公司针对大截面导线展放自主研发的,达到了国内先进水平。借助该设备,4台张力机仅需1人在多功能指挥室就能遥控操作,施工自动化程度显著提高,且4台张力机的同步水平明显好于以往的每台张力机1人操控的水平,对此次两条特高压直流线路同时跨越同档500千伏线路架线施工的圆满完成,起到了重要的支撑作用。(崔浩杰 牛青 刘圣威 刘鹏)

点击下方“阅读原文”查看山东电视台报道
