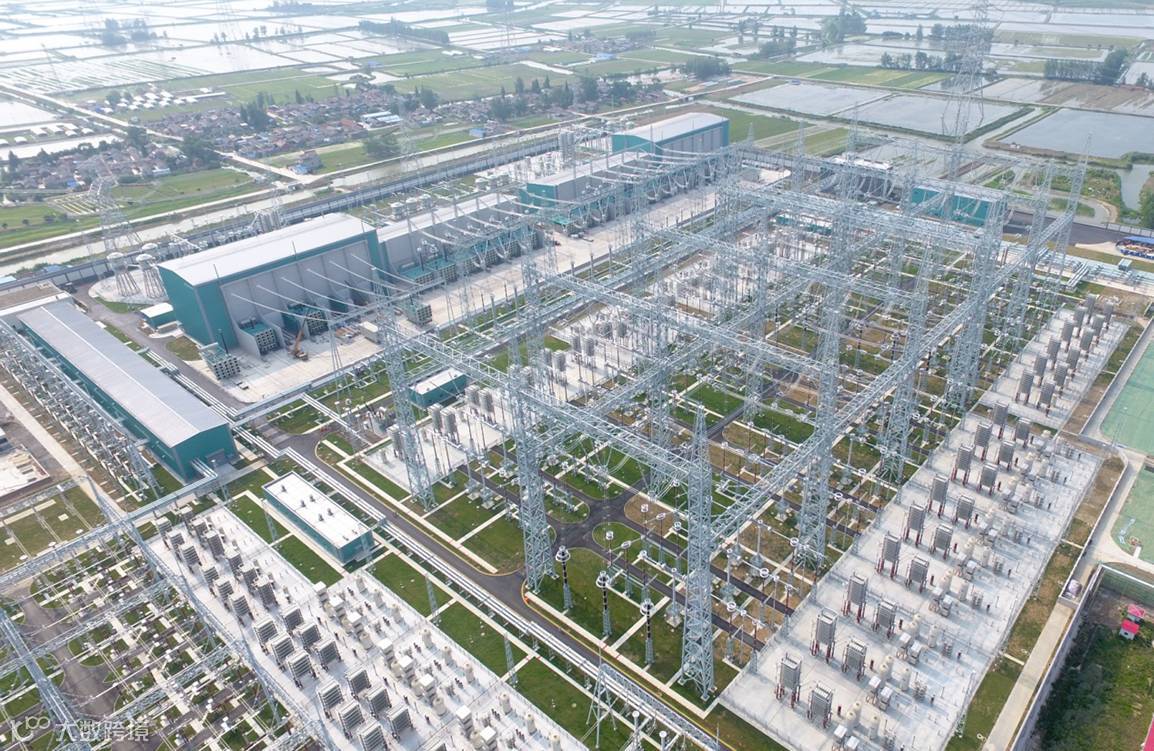

9月19日至22日,锡盟-泰州±800千伏特高压直流输电工程(以下简称锡盟-泰州工程)进行了单换流器大负荷试验。单换流器额定功率250万千瓦运行4小时,1.05倍过负荷运行2小时。单换流器功率高达262.5万千瓦,阀厅和直流场设备首次承受了6562A电流的考验。大负荷试验圆满按期完成,9月23日10时投入168小时试运行阶段。

我院作为锡盟-泰州工程的成套设计和技术支撑单位,三年多来,对分层接入、提升容量的诸多难题开展了技术攻关,对分层接入的过电压绝缘配合、控制保护策略、设备通流等问题进行了深入研究,并在高压直流仿真试验室开展了为期7个半月的控制保护系统联调实验,对送端交流极弱系统情况下的大负荷试验进行了专题研究,为工程的顺利调试奠定了基础。

我院高度重视锡盟-泰州工程系统调试技术支撑工作,派出各专业技术骨干全程坚守在锡盟和泰州换流站调试现场,积极参与缺陷分析,并及时组织对调试异常现象进行实验室仿真研究,提供解决方案,为按期完成调试提供了有力的保障。

锡盟-泰州工程是世界上首个容量1000万千瓦、受端分层接入500/1000千伏交流电网的±800千伏特高压直流输电工程,是高压直流输电技术发展的重要里程碑。该工程全面采用我国自主研发的特高压直流输电技术和装备,带动了设备绝缘、保护、控制等关键技术再上新台阶,进一步提升了我国在世界输电技术和电工装备制造领域的影响力与竞争力。
