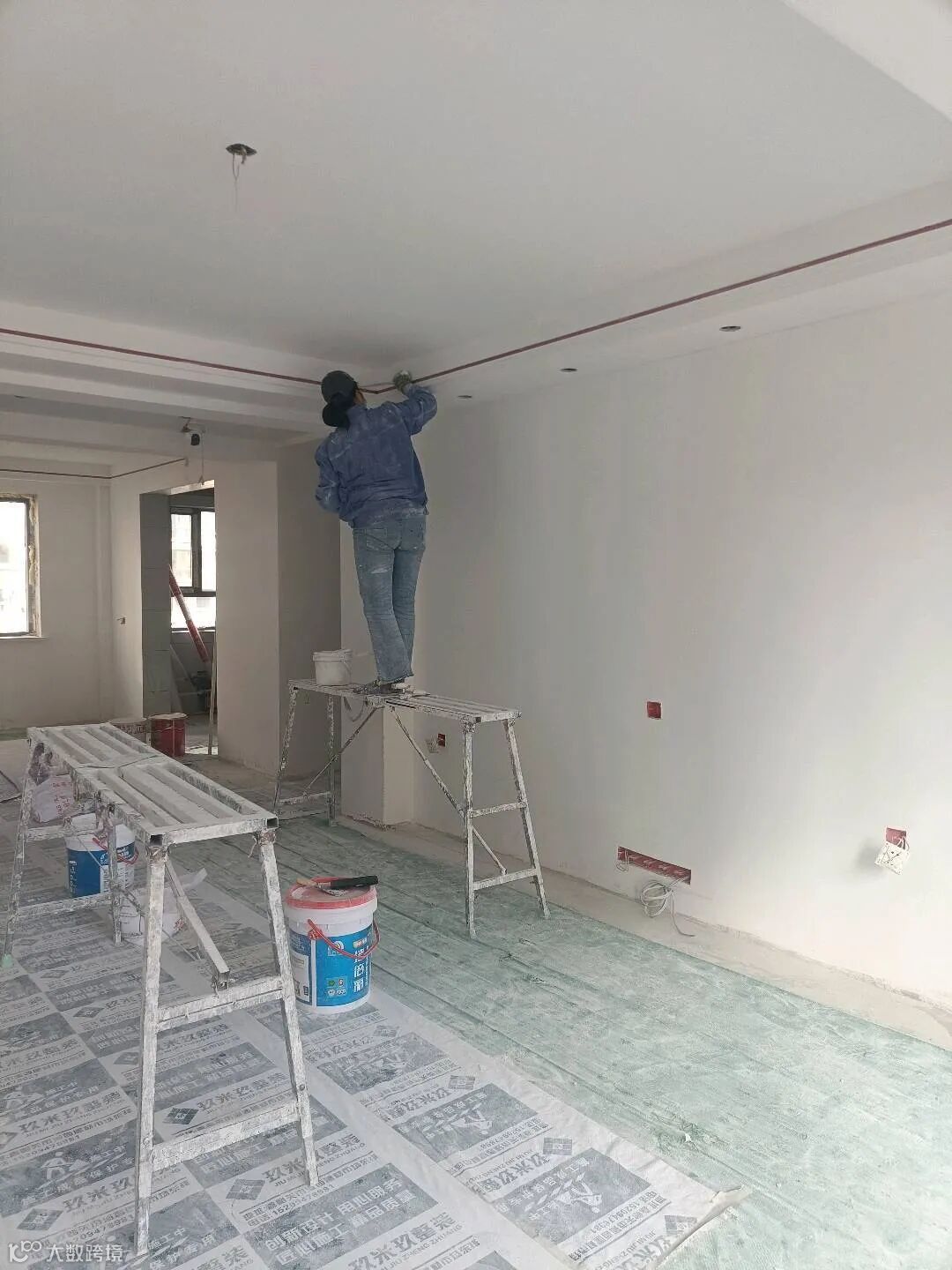

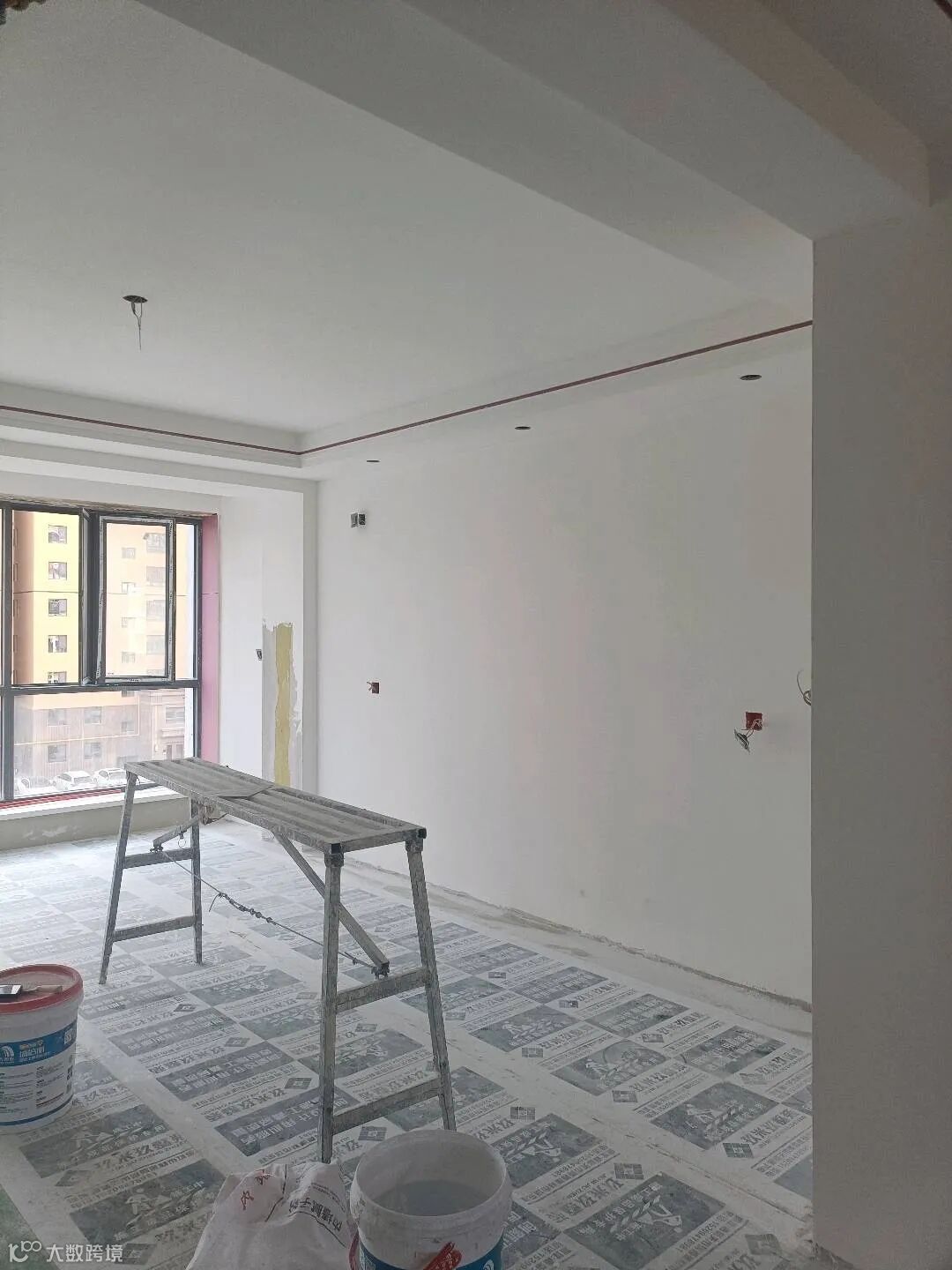

墙面工是装修颜值收尾关键,核心围绕基层处理、防开裂、漆面均匀、色差控制展开,从基层到面漆全流程把控,避免后期开裂、掉皮、返潮等问题,以下是分阶段核心注意事项:
一、施工前准备:基础把控+场地防护
1. 基层验收:确认木工、瓦工完工,墙面无空鼓、松动、浮灰,阴阳角方正,预留的插座/开关底盒安装到位并做好保护。
2. 材料验收:乳胶漆/艺术漆核对品牌、色号、环保等级(国标GB 18582),腻子选耐水型(厨卫周边/潮湿区域必须用),石膏粉、网格布、牛皮纸、砂纸(80/120/240目)等辅材规格匹配,所有材料严禁过期。
3. 场地防护:地面铺防水布,门窗、家具、瓷砖、开关插座面板贴专用保护膜,空调出风口、暖气片包裹密封,防止漆料污染。
4. 环境要求:施工现场通风干燥,温度控制在5-35℃,湿度≤80%,阴雨天气不施工(避免漆面返潮发霉),墙面基层含水率≤10%再刷漆。
二、第一阶段:基层修补+防开裂处理(重中之重,杜绝后期开裂)
1. 基础找平:用石膏粉修补墙面坑洼、孔洞、线槽封槽处,线槽/拆砸裂缝处先贴网格布(宽度≥20cm),用石膏粉压实;不同材质墙体衔接处(混凝土墙/轻体墙/木作)贴宽幅网格布(30cm以上),木作与墙面接缝处贴牛皮纸,防止热胀冷缩导致开裂。
2. 阴阳角找直:用阴阳角条粘贴固定,保证阴阳角垂直方正,误差≤2mm,避免歪扭影响整体美观。
3. 墙面粗磨:石膏层干透后,用80目砂纸轻磨,去除凸起、毛刺,清理墙面粉尘,确保基层平整。
三、第二阶段:腻子施工(墙面平整核心,耐水是关键)
1. 腻子调配:按产品说明配比水和腻子粉,搅拌均匀无结块,现调现用(避免干结),严禁随意加水反复使用。
2. 批刮规范:耐水腻子分2-3遍批刮,薄批多层,第一遍干透(夏季4-6h,冬季12h以上)再批下一遍,单遍厚度≤2mm,总厚度不超过5mm,防止腻子层太厚开裂、掉皮。
3. 打磨要求:每遍腻子干透后及时打磨,第一遍用120目砂纸粗磨,最后一遍用240目砂纸细磨,打磨后墙面无划痕、接茬,手摸光滑平整;打磨时做好防尘,工人佩戴口罩。
4. 特殊区域:厨卫周边30cm内、阳台、地下室等潮湿区域,必须用防水耐水腻子,严禁用普通腻子;墙面靠近水管处做好防潮处理。
5. 腻子层验收:打磨后墙面平整,用2m靠尺检查,平整度误差≤2mm;无空鼓、粉化,用手擦无掉粉现象,阴阳角方正,插座/开关周边顺直。
四、第三阶段:底漆施工(封固基层+防返碱+匀色)
1. 底漆作用:封闭墙面基层,防止返碱、吸漆,同时让面漆颜色更均匀,避免面漆直接接触基层出现色差,底漆必须满刷,不可省略。
2. 施工规范:底漆搅拌均匀,可按说明少量加水稀释(稀释比例≤20%),用滚筒/毛刷均匀涂刷,无漏刷、流挂、积漆,阴角、边角用毛刷补刷(滚筒刷不到位处)。
3. 干透打磨:底漆完全干透(约12-24h)后,用240目细砂纸轻磨一遍,去除漆面颗粒、刷痕,清理粉尘后再刷面漆。
五、第四阶段:面漆施工(颜值收尾,色差+均匀性控制)
1. 面漆调配:同一空间的面漆一次性调配完成,避免分批调配出现色差;调色漆搅拌均匀后,预留少量同批次漆料(用于后期修补),密封保存。
2. 涂刷规范:面漆分2遍涂刷,第一遍干透(约6-12h)再刷第二遍,稀释比例严格按产品说明(通常≤15%),稀释过多会导致漆面遮盖力差、掉粉。
3. 施工方式:优先用滚筒涂刷(漆面均匀),阴角、边角、家具衔接处用毛刷修边,避免漏刷;滚筒涂刷时按“横刷+竖刷”交叉方式,防止出现刷痕、流挂。
4. 特殊工艺:做艺术漆、肌理漆、硅藻泥等特殊墙面,严格按产品工艺施工,做好造型定型,避免后期掉渣、脱层;贴墙布/壁纸的墙面,腻子层打磨后无需刷面漆,做好基膜涂刷即可。
5. 色差防控:同一面墙一次性刷完,避免中途停工;施工时避免阳光直射漆面,防止局部干速过快出现色差。
六、特殊区域施工:防潮+防霉+防护
1. 厨卫墙面:贴砖区域外的墙面,用防水腻子+防霉底漆/面漆,与瓷砖衔接处打玻璃胶密封,避免水汽渗入。
2. 阳台/飘窗:外侧墙面做好防水,内侧用耐水腻子,刷漆前检查窗边密封胶是否完好,防止雨水渗漏导致墙面发霉。
3. 儿童房/卧室:优先选净味、无醛添加乳胶漆,面漆完工后充分通风,降低甲醛释放量。
4. 吊顶石膏板:石膏板接缝处的V型缝,填缝后贴网格布,再批腻子;石膏板螺丝头做防锈处理(点涂防锈漆),防止螺丝生锈返黄透漆面。
七、施工过程质量管控:细节避坑
1. 严禁急工:每道工序必须等上一层完全干透再进行,严禁未干就批刮/涂刷,否则会导致漆面起鼓、发霉、开裂。
2. 粉尘清理:每遍打磨后,用鸡毛掸+抹布彻底清理墙面及周边粉尘,粉尘残留会导致漆面出现颗粒、附着力差。
3. 避免污染:涂刷时及时清理滴落在地面、家具上的漆料,未干漆面避免触碰、沾水。
4. 修边整齐:墙面与木门套、垭口、瓷砖的衔接处,刷漆修边整齐,无漆料溢出,缝隙后期用玻璃胶密封。
八、完工验收:外观+实测+细节
1. 外观验收:漆面平整光滑,无刷痕、流挂、积漆、漏刷;无色差、针孔、颗粒,墙面洁净无污渍;阴阳角方正顺直,造型与设计一致。
2. 实测验收:用2m靠尺检查墙面平整度,误差≤2mm;用垂直检测尺检查垂直度,误差≤2mm;手摸墙面无掉粉、粘手现象,轻敲无空鼓。
3. 细节验收:开关/插座底盒周边漆面顺直,无毛刺;门窗边、吊顶边衔接处无开裂、漏漆;漆面与其他材质衔接处无溢胶、污染。
九、后期养护与成品保护
1. 漆面养护:面漆完工后,72小时内避免触碰、沾水、开窗直吹,防止漆面开裂、掉皮;后期通风循序渐进,避免强风直吹。
2. 成品保护:完工后保留墙面保护膜至装修整体竣工,避免后续安装(如灯具、窗帘)划伤漆面;预留的同批次漆料交给业主,便于后期小面积修补。
3. 后期维修:墙面出现小划痕、掉漆,用预留漆料补刷,补刷前先将修补处打磨清理,薄刷多层,避免色差。
十、墙布/壁纸替代工艺注意事项
若不刷乳胶漆,贴墙布/壁纸的墙面需做好:① 腻子层用耐水型,打磨平整无掉粉;② 满刷专用基膜(封固基层、增加附着力),基膜干透后再贴;③ 壁纸胶选环保型,避免甲醛超标。
