对外承包工程全流程解析:备案、出口与复运境操作指南

涵盖项目备案、物资出口及设备退运关键要点,助力企业合规高效开展国际工程业务

对外承包工程

一、对外承包工程简介

①对外援助:由政府主导,通过行政手段安排施工任务 ②积累提高:企业积极参与国际竞标,提升能力 ③快速发展:企业群体不断扩大,承揽和实施项目能力显著增强 ④规模发展:在发达国家市场实现突破 ⑤稳步增强:已成为全球建筑市场的重要力量 对外承包工程是指施工企业在国际市场上,通过投标、议标、询价或委托等方式,与外国发包方签订合同并组织施工的工程活动。主要形式包括单独承包、联合承包和分包。其中,联合承包适用于规模大、技术复杂、组织要求高的大型项目,多个承包商协同作业可发挥各自优势;分包则指总承包商将部分工程转包给其他承包商完成。

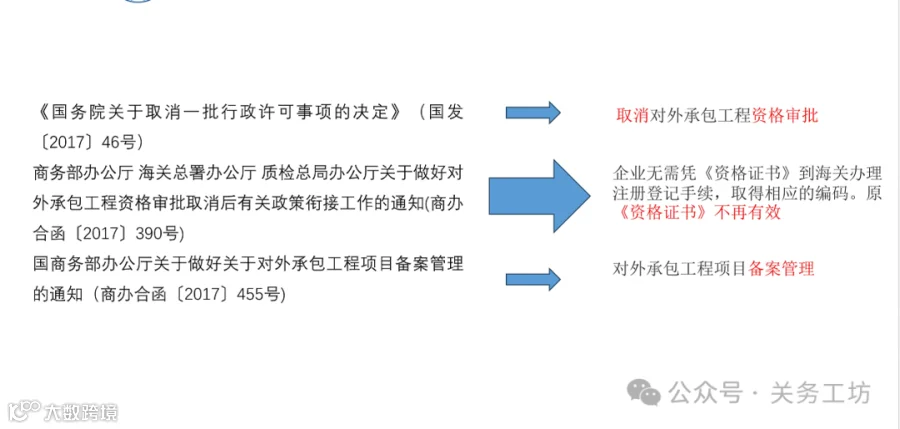

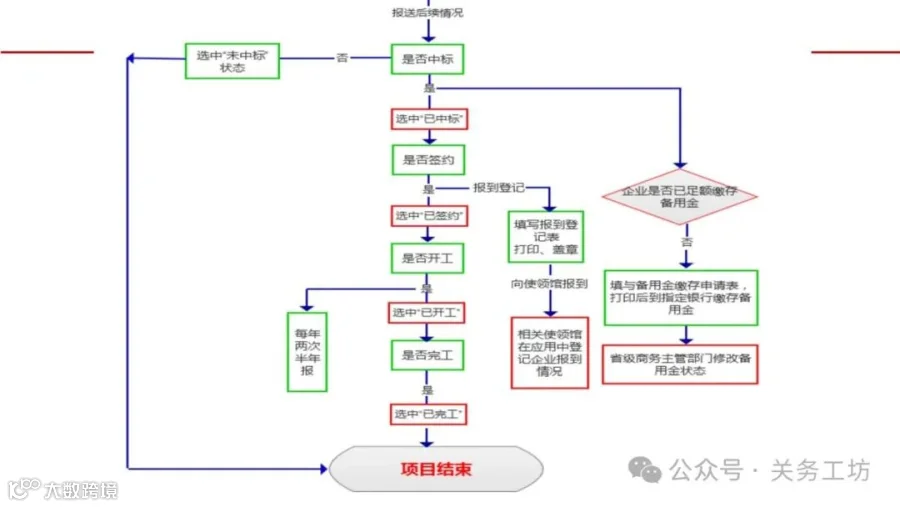

二、对外承包工程流程

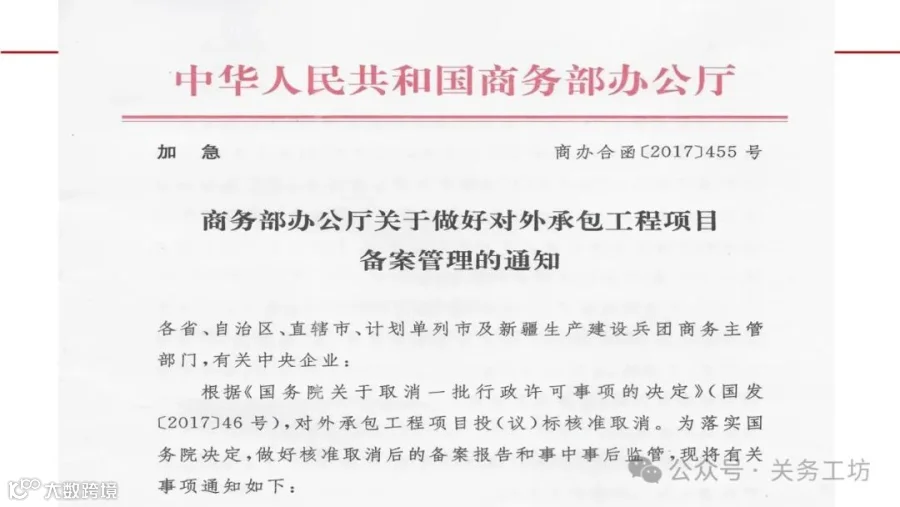

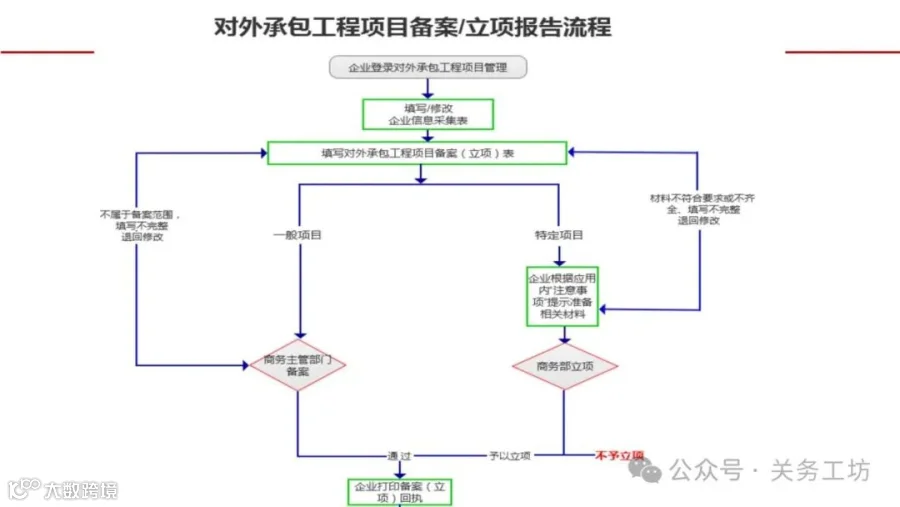

《对外承包工程项目备案和立项管理办法》已于2024年4月26日经商务部第10次部务会议审议通过,并自2024年7月1日起施行。 实行“凡备案立项必报告”原则 相关主管部门包括商务主管部门及中国驻工程项目所在国使(领)馆或代管馆

三、对外承包工程出口

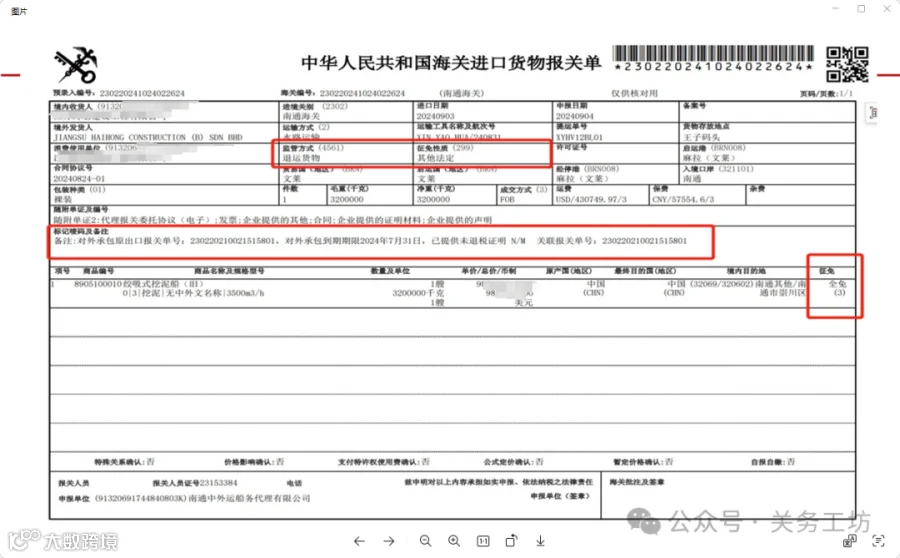

准备材料: 发票、箱单、对外承包合同、对外承包工程项目备案回执 注意事项: 1. 合同中的主体、项目名称须与备案回执内容一致 2. 合同需明确开工日期和竣工日期 3. 若项目延期,应第一时间向出口报关地海关申请修改报关单 4. 项目备案日期不得晚于合同签约日期

四、对外承包工程复运进境

准备材料: ①提单 ②发票 ③箱单 ④退运协议(或相关合同) ⑤退运(回运)情况说明 ⑥未退税证明 ⑦对外承包合同(如存在延期,需提供延期材料) ⑧原出口报关单 ⑨对外承包工程项目备案回执 注意事项: 1. 退运货物须保持原状,未经任何改动 2. 所有单证内容须与原出口报关单申报信息一致 3. 退运协议主体须与对外承包合同主体一致 4. 需审核合同规定期限,确保延期时间连续、合理 5. 超过规定期限复运进境的货物,按一般贸易进口处理,并依法征税

供稿:江海关务工作室
