阿根廷总统访华在即 水电站项目成中阿合作关键
圣克鲁斯水电站重启进展或将影响中国对阿投资决策
华舆驻阿根廷记者 南北报道

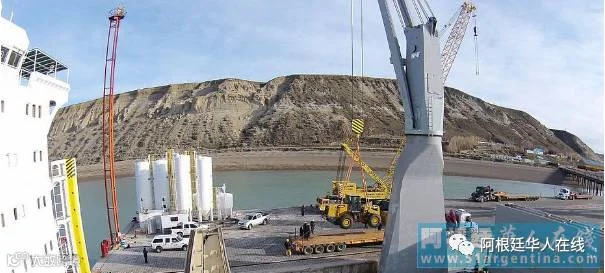

(在建的水电站,图片来自AMBITO)
阿根廷总统马克里计划于五月对中国进行首次国事访问。此次访问能否推动更多中资进入阿根廷,关键在于其是否就中阿合建的圣克鲁斯省水电站项目重启问题向中方作出明确回应。该项目的进展被视为中方评估阿根廷投资环境及后续投资意愿的重要指标。
11日,阿根廷外交部官网转载《号角报》文章指出,马克里政府面临压力,需在访华前就圣克鲁斯水电站项目做出决定。若未能妥善处理,可能影响此前与中国签署的多项投资协议的落实。目前迹象显示,阿根廷政府或将在综合考量后给出有利于项目重启的答复。
(阿根廷号角报相关报道截图)
该水电项目始于2012年,由中国与克里斯蒂娜政府达成合作,计划在圣克鲁斯省建设内斯托•基什内尔和豪尔赫•塞佩尼克两座水电站,总投资约47亿美元,由阿根廷电力工程公司与中国葛洲坝集团组成的联合体UTE承建。项目于2015年2月开工,原定工期五年,建成后预计提供1740兆瓦电力,创造约5000个就业岗位。
2015年马克里上台后暂停了包括该水电站在内的多项前任政府与中国签署的合作项目,要求重新审核合同及环境影响。2016年下半年,马克里在G20峰会期间表示将重新评估项目可行性,为潜在重启留出空间。
(阿根廷湖,两个水电站都将在附近建成,图片来自号角报)
项目自启动以来持续面临环保争议,部分人士担忧其对阿根廷湖及莫雷诺、斯帕内蒂冰川生态造成威胁。同时,部分当地居民因征地补偿问题提出诉讼。2016年12月,阿根廷最高法院裁定,因前期未依法开展环境评估和公众听证,项目须暂停,直至完成相关程序方可恢复。

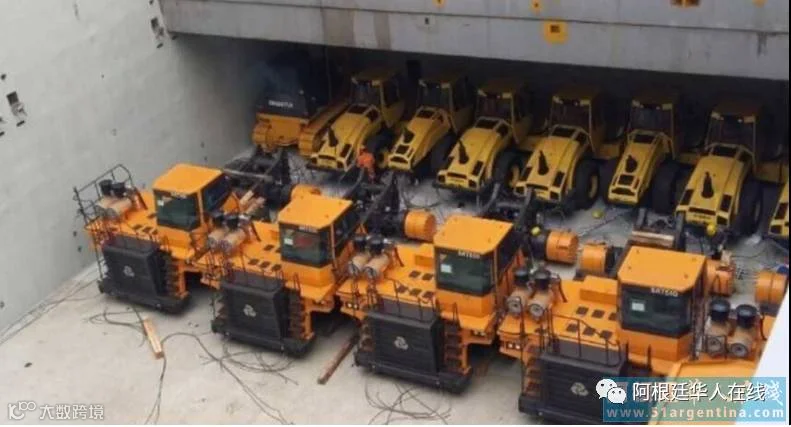

(来自中国的机械,在停工后被闲置。图片来自号角报)
停工导致承建方陷入困境,一度传出合资公司可能裁员1800人。此外,若水电站问题无法解决,中方也可能重新考虑其他合作项目,如贝尔格拉诺货运铁路(计划投资24亿美元),这对阿政府构成现实压力。
今年2月,阿根廷电力能源国务秘书斯洛加表示,经一年评估,政府认定该项目整体有利,应继续推进。目前,已与地方政府及承建方达成共识,并对原方案进行调整:降低大坝高度,减少涡轮机数量——基什内尔水电站由6台减至5台,塞佩尼克由5台减至3台,以降低环境影响和建设成本。
项目重启的最后环节是等待4月底发布的16项环境评估报告及公众听证会结果。若顺利通过,马克里有望携此成果开启访华行程,为中阿经贸合作注入新动力。
