【中阿合作】中阿合作项目遇阻 圣克鲁斯两水坝建设被紧急叫停

【中阿合作】中阿合作项目遇阻 圣克鲁斯两水坝建设被紧急叫停 拉美华人在线
2014-12-10
17
导读:阿根廷华人在线12月9日讯 据阿根廷《号角报》报道,因怀疑大坝工程会对莫雷诺冰川造成损害,环保人士要求对大坝

阿根廷叫停中阿合作水电站项目 环保争议引发环评审查

最高法院紧急暂停圣克鲁斯省大坝建设,要求开展环境影响评估

阿根廷华人在线12月9日讯 据阿根廷《号角报》报道,因环保组织质疑中阿合作的圣克鲁斯省大型水电站项目可能对莫雷诺冰川生态造成影响,阿根廷最高法院已紧急叫停“内斯托•基什内尔”和“豪尔赫•赛贝尼克”两座水电站建设工作,并授权总检察长Alejandra Gils Carbó负责调查。

巴塔哥尼亚地区环境主义者律师协会(AAPA)向最高法院提交申请,要求在完成环境影响评估(EIA)前暂停原定于明年1月中旬开工的工程。法院迅速受理并批准该请求,强调项目必须依法履行环评程序。

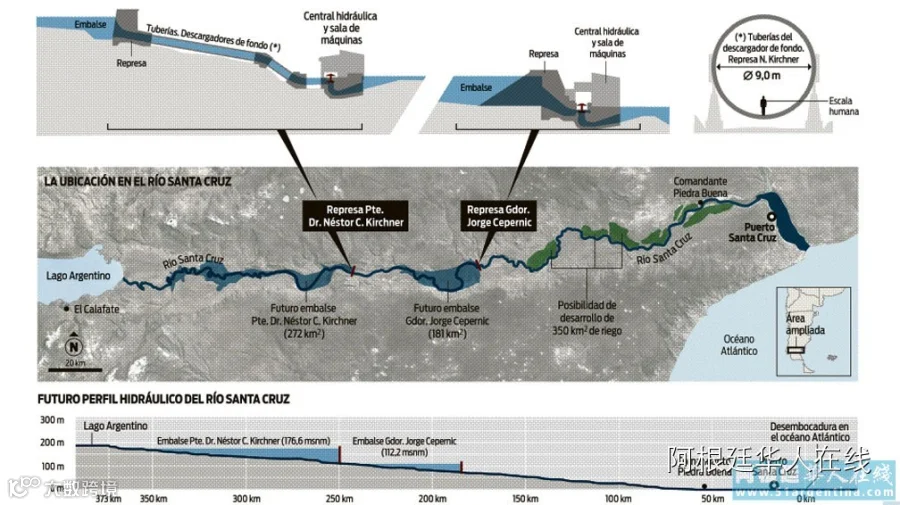

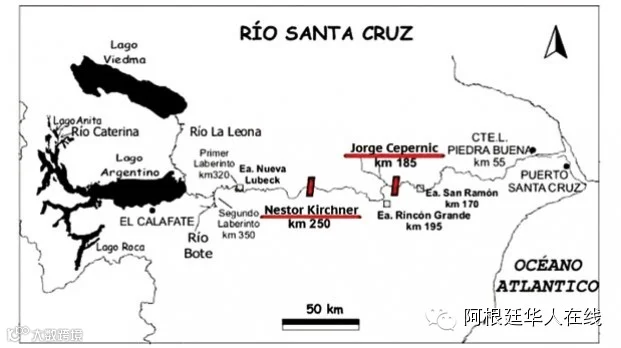

AAPA指出,两座水电站总装机容量达1740兆瓦,其建设及运行可能影响莫雷诺、Upsala与Spegazzini三大冰川的生态系统。莫雷诺冰川连接安第斯山脉与阿根廷湖,最终汇入圣克鲁斯河,生态地位至关重要。

该环保诉求依据阿根廷宪法第41条与第43条关于环境保护的相关规定,核心是推动项目依法完成环评流程。尽管官方称环评结果不影响工程设计,但属必要合规程序。

工程师赫拉尔多•巴托洛梅为此收集了2.9万人联署支持环评,他表示:“在如此重要的工程上忽视环境评估,是难以置信的。当前叫停是正确且必要的。”

AAPA律师团队强调,施工前开展环评可有效预防生态破坏,保障后续工程顺利推进。

此前,阿根廷Electroingeniería与Hidrocuyo公司曾向圣克鲁斯省长丹尼尔•佩拉尔塔确认,项目将于明年1月启动道路开挖等前期工作,并称融资已到位。该项目由中国葛洲坝集团联合上述两家阿企组成的财团中标,2014年7月由中阿两国元首签署融资协议,中国银行提供47.14亿美元贷款。按当前汇率,项目总投资约399.5亿比索,远超2013年中标时的250亿比索预算。
