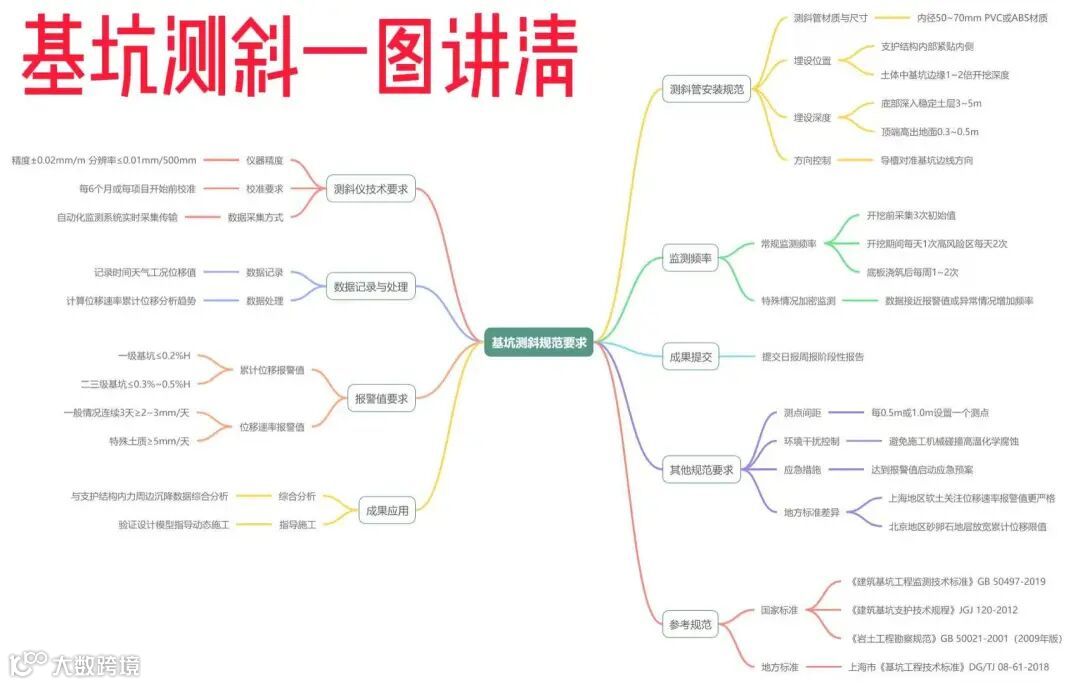

一、测斜技术原理
1. 基本原理
基坑测斜通过监测土体或支护结构的水平位移变化,分析其变形趋势。核心工具为测斜仪,配合预埋的测斜管实现数据采集:
测斜管:垂直埋设于基坑边坡或支护结构内,管壁带有导向滑槽。
测斜探头:内置高精度加速度传感器,沿测斜管逐段(通常0.5m/次)测量倾角变化,转化为水平位移数据。
2. 数据计算
通过分段积分法,将各测点的倾角变化累加,得到不同深度的累计位移曲线。
重点关注位移速率和累计位移值,判断土体稳定性。
二、技术要点与操作流程
1. 测斜管安装
埋设位置:紧贴支护结构(如地下连续墙、桩体)或土体中,确保与土体同步变形。
安装要求:
测斜管需垂直度偏差≤1°,底部嵌入稳定地层(超过基坑深度2倍以上)。
管周回填细砂或水泥浆,确保与周围土体密贴。
2. 数据采集
初始基准值:基坑开挖前采集3次数据,取平均值作为基准。
监测频率:
开挖阶段:1次/1~2天;
底板浇筑后:1次/3~7天;
暴雨、异常变形时加密监测。
3. 注意事项
避免测斜管被机械碰撞或泥浆堵塞;
同一工程使用同一仪器,减少系统误差;
数据突变时需复测,排除干扰因素。
三、规范与标准要求
依据《建筑基坑工程监测技术规范》(GB 50497-2019)、《工程测量规范》(GB 50026-2020):
1. 测斜管埋设
埋深应超过基坑设计深度2倍或进入稳定地层≥3m;
测斜管直径宜≥70mm,导向槽对准基坑位移方向。
2. 精度要求
测斜仪系统精度≤0.02mm/m,分辨率≤0.002mm/500mm;
同一测点两次读数差应≤1.5%FS(满量程)。
3. 报警阈值
水平位移速率连续3天≥2mm/d,或累计位移≥设计允许值80%时,需启动预警。
4. 数据记录与报告
监测数据需包含:日期、工况、累计位移-深度曲线、位移速率曲线;
异常数据须在4小时内反馈至施工、设计单位。
四、常见问题与对策
数据漂移:定期校核仪器零点,检查测斜管是否受损。
管体变形:开挖前验收测斜管质量,避免强震动施工。
冬季监测:防止管内结冰,采用防冻型测斜仪。
五、应用场景
监测支护桩、地下连续墙变形。
评估土体深层滑移风险。
验证基坑设计方案的合理性。
