1、预算员被骂
2、值得肯定的项目经理
3、影响报量计划的因素
1

混凝土罐车的容量
2

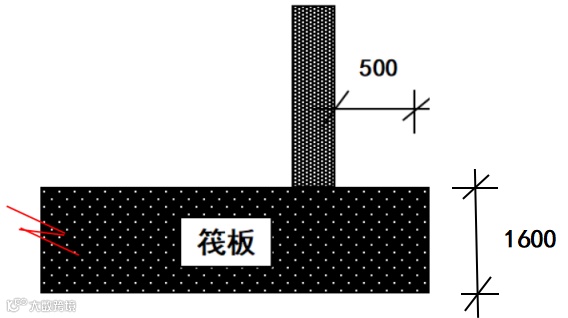

基础的断面
3
电梯井、集水坑
井、坑位置的偏移,纠正后导致断面变大;
施工人员为了施工方便,有意适当放大断面(一旦断面小了,钢筋放不下,返工的损失极大);
位置没偏移,施工误差造成的断面增大;
井、坑斜坡塌方,修复后造成的断面增大;

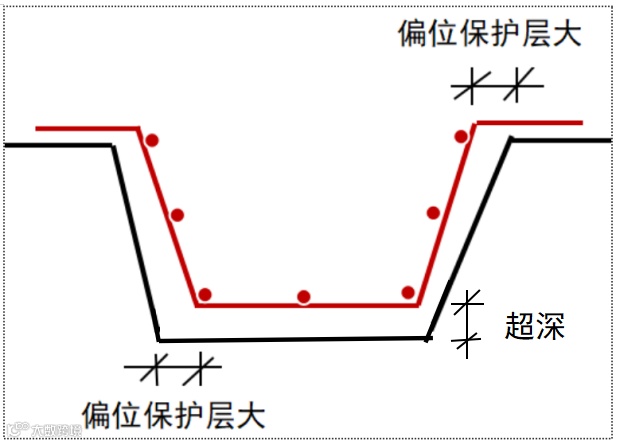

基坑超深。
4

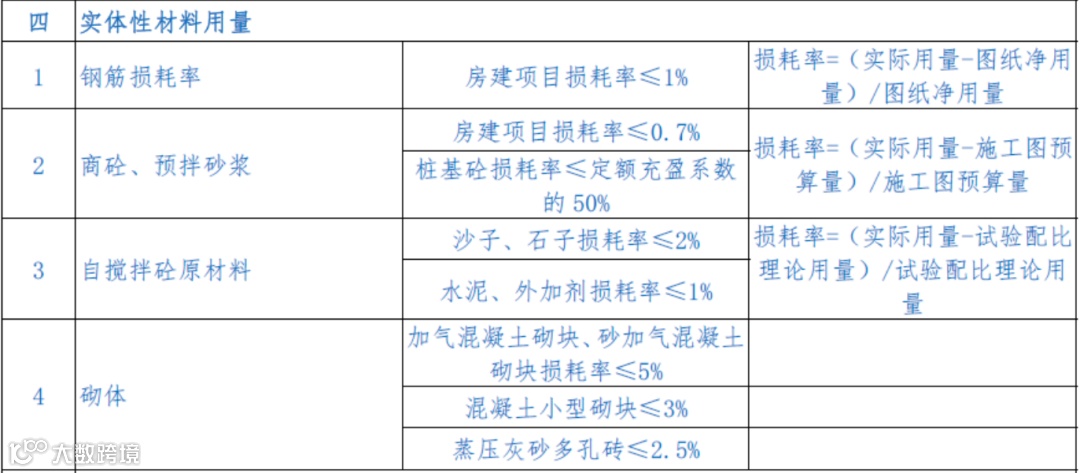

钢筋的占比
4、说在最后
本文系黄燕翔原创,独家来稿
转载务必申请授权,并注明作者与出处,违者必究
本文仅代表作者观点,仅供参考,如有异议,烦请留言
