AI碾压式复核!5秒揪出12层误差,人工查3天输麻了!

AI碾压式复核!5秒揪出12层误差,人工查3天输麻了! 广联达服务号
2025-04-21
2


【造价人深夜加班的真相】你的时间不该浪费在找错上!

「墙体厚度漏改、清单单价锁死…」这些深夜暴击问题,本可以一键解决!
工具如何让:
●指标计算效率飙升9倍
●12项隐蔽误差无所遁形
● 审核周期从两周压缩到1天






































































看行业—业务趋势

我们实地走访调研,对话建筑行业100+标杆企业,覆盖甲方业主、咨询机构、施工方三大核心群体,发现两个关键跃升点:
1、超85%企业已建立常态化指标计算体系
2、每10份造价文件中7.5份引入指标数据交叉核验

这组数字背后,是行业先行者主动拥抱数字化变革的集体觉醒——他们正将海量业务数据转化为精准决策的导航仪,让冰冷的数字转化为决策的温度,为项目提质增效注入硬核支撑。


























看客户—应用情况

全国近两千家企业已选用广联达指标工具,助力业务人员高效计算指标并精准复核文件质量,让 AI 与内外部数据深度融入造价业务。

1、指标计算,轻松搞定

指标算不清?AI秒变「指标计算器」

  • 多元指标计算:支持分部数据、行业标准等多种指标计算。

  • 动态造价追踪:量价变动实时同步,指标数据秒级更新。

  • 深度数据穿透:指标结果可逐层溯源至清单明细数据。

2、风险排查,一目了然
风险藏不住!系统自装「透视雷达」
  • 内外部数据对比:支持本地、行业等多源数据对比,洞察异常差异。

  • 全链路数据追踪:从指标到清单、定额及人工 / 材料 / 机械全要素穿透追踪。

  • 精准问题定位:异常问题自动标记,一键跳转即可修改。



























广联达指标工具:复核业务实践案例


01

线下指标定位难?工具一键解烦忧!
案例简述

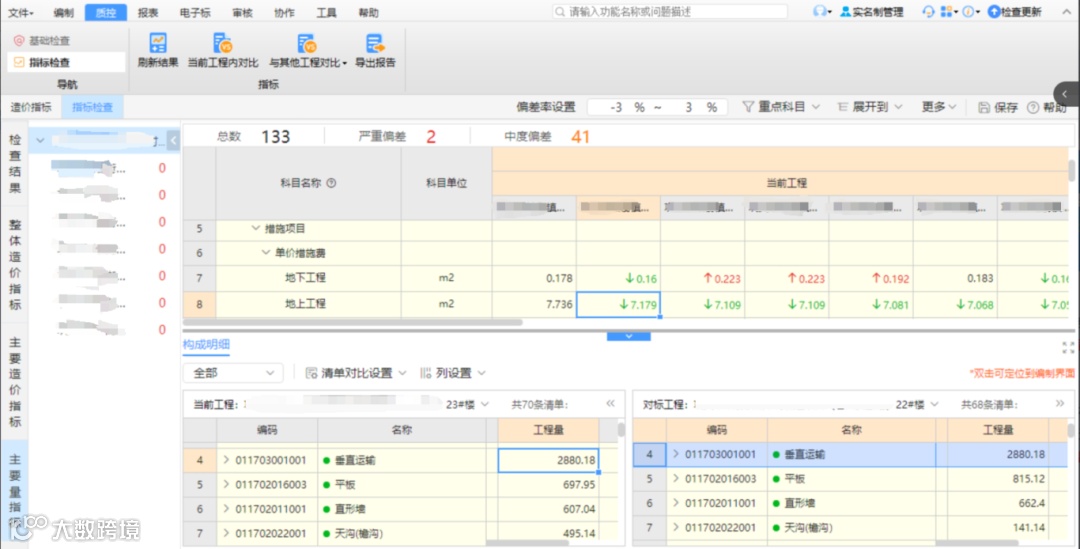

河南地区某咨询企业,一般针对预结算的审核项目,均会依据指标复核,但经常出现大项指标异常后,很难定位异常原因,需从清单、定额及工料机各种维度逐项复核。应用质控-指标检查迅速完成指标计算并横向对比多楼栋数据,层层穿透,快速锁定根因。

问题发现

通过指标横向对比发现22#与23#楼【单价措施】单方造价异常(22#:7.736元/㎡ vs 23#:7.719元/㎡,偏差近10%)。

根因定位

1、垂直运输工程量偏差

穿透分析清单/定额明细,发现23#楼垂直运输价格异常,原因为工程量忘记修改

2、打孔补偿费计算错误

直行墙模板总量约6000㎡,但打孔补偿工程量误抄为5000+㎡。经核对计算底稿确认抄录错误,导致模板指标偏差。

产生的价值

1、实现指标计算实时获取,计价修正后一键更新指标结果;从 word 抄录问题转为智能分析,双击即可调整异常,审核周期从 2 周缩至 1 日,效率提升 9 倍。

2、由 “人工扫描” 变为 “智能定位”,降低失误,提高数据质量。

02

靠人逐项查到工具全面查
案例简述

黄坡区某小区建设项目进入结算阶段,武汉某咨询公司承接全过程造价咨询,需确保多楼栋造价数据一致,检查作业文件质量并缩短核对时间。

问题发现与解决流程

地下 - 土石方工程:1# 楼单方含量 178.2m³,2# 楼 482.3m³,设计标准相同,初步判断 2# 楼工程量有误。深入核查,发现是设计变更未更新至计算模型

下一步改进策略加强数据审核,增强设计变更管理与沟通,确保计算依据准确。


地上 - 金属结构工程:2# 楼钢爬梯 0.169t,3#/4# 楼 1t,单方造价和含量差异明显,经对比是 3#/4# 楼人为输入错误

下一步改进策略作业人员复核图纸,据实结算。


单位工程 - 给排水工程:2# 楼单方造价 33.69 元 /㎡,3# 楼 41.8 元 /㎡,4# 楼 44.9 元 /㎡,清单综合单价不一致。是因清单综合单价锁定影响造价准确性。

下一步改进策略:加强数据审核,采用指标校验机制,减少人为错误。优化清单综合单价管理,确保造价合理性

产生的价值

效率提升:分部分项指标减轻90%人工计算投入,指标数据获取实时化,提升工作效率。

质量保障:穿透式检查发现12项隐藏问题(如工程量错误、单价偏差)过工具辅助自检,精准定位问题,避免整体指标相似掩盖局部偏差提升整体质量水平。客户认可工具一体化的价值,推动在更多项目中应用

03

全量复核,有效规避抽样复核风险
案例简述

山东某咨询在承接甲方结算项目审核时,甲方要求需快速生成工程指标,且横向对比≥3个同类项目数据,精准定位异常,压缩审核周期。

造价部通过【质控-指标检查】快速完成指标计算并将多楼栋数据横向拉通对比。

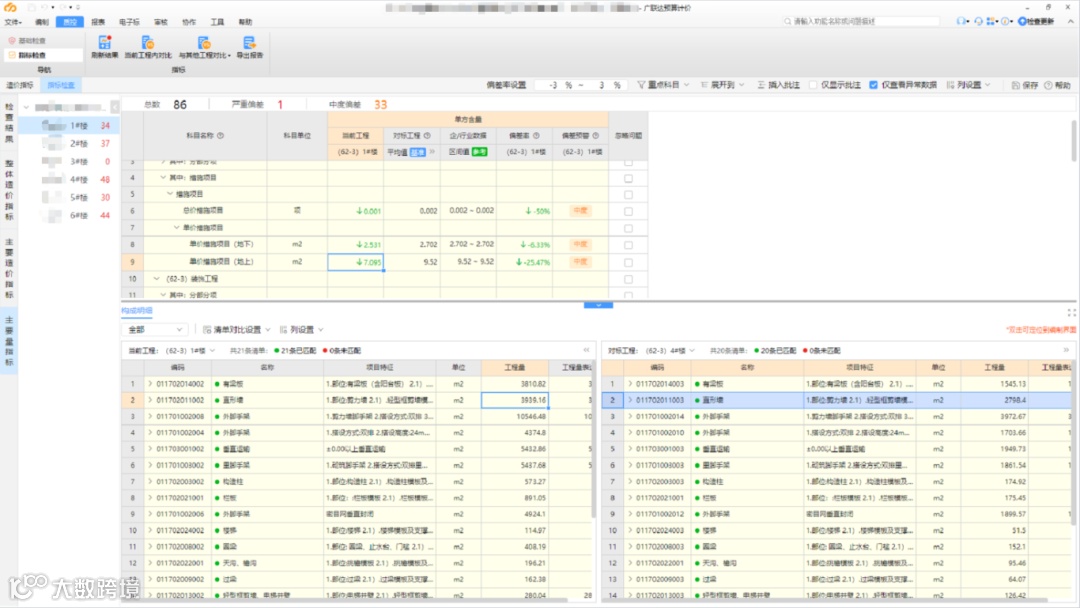

问题发现与解决流程

【单价措施(地上)】科目:1# 楼单方含量 7.095m³/m²,4# 楼 9.52m³/m²,偏差 25%。经清单 / 定额明细分析,发现 4# 楼剪力墙墙厚设置偏差,导致工程量少计

【保温工程】科目:2# 楼单方含量 2.381m³/m²,6# 楼 2.016m³/m²,偏差 14%。深入分析发现,6# 楼 “保温隔热屋面” 工程量偏高,是因定额中材料(聚苯乙烯包模板(XPS))规格 150mm(其他楼 100mm),系工程师与地下室顶板保温设计混淆,未修改定额材料规格

产生的价值

效率提升:秒级生成对比结果,减少大量拼表的重复操作,自动预警偏差较大且造价占比高的科目,并定位具体清单项及定额人材机,提升指标发现异常后,定位问题的效率。

成果提质:原来人工抽检,转换到软件全量计算,避免抽样风险。



























总结


广联达指标工具接入AI技术,让复杂的业务简单做,让耗时的工作高效做;指标数据与计价作业充分融合,应用一体,与专业能力形成有效互补,玩转复核、质控业务。

在岗位落地应用中,为企业的数字化转型及建设奠定坚实基础。


【立即体验】打开云计价进入质控-指标检查,即刻体验指标秒级计算,自动对比分析,全面识别量价偏差分析。














































END


























更多精彩内容,敬请访问我们的官网👇

https://dcost.glodon.com/

如果您对广联达指标工具感兴趣,可以扫描二维码提交体验申请。


来源:工程成本产品线

文案:余亚玲

编辑:李梅

审核:王迪

点赞关注【广联达造价圈】视频号

查看更多精彩视频

往期推荐

“措施费”变化不可小觑!《房屋建筑与装饰工程工程量计算标准》GB/T50854-2024

👉点击查看

“核心条款变化”影响重大!《建设工程工程量清单计价标准》GB/T50500-2024

👉点击查看

新增!调整!2024《建设工程工程量清单计价标准》的7大变化

👉点击查看

点击阅读原文查看更多新清单内容

【声明】内容源于网络
0
0
广联达服务号
您可获取到最新行业政策、产品资讯以及您在使用软件中的常见问题解答、视频教程及提醒服务、获得专家咨询、技术支持、实战经验、线上活动等内容分享和互动!
内容 1359
粉丝 0
广联达服务号 您可获取到最新行业政策、产品资讯以及您在使用软件中的常见问题解答、视频教程及提醒服务、获得专家咨询、技术支持、实战经验、线上活动等内容分享和互动!
总阅读380
粉丝0
内容1.4k
