Q:山东省建筑工程消耗量定额(SD01-31-2016)的钢筋工程量计算规则中,第五章,工程量计算规则第四条,钢筋工程量“计算时按设计长度乘以单位理论重量计算”,请问设计长度是指钢筋“外皮长度”还是“中心线长度”?
A:钢筋按“外皮长度”是定额的初心(定额含量是按外皮长度计算规则测算的),之后无论如何改变计算规则(管好中心线或按内边线),定额含量都应该随之增加。

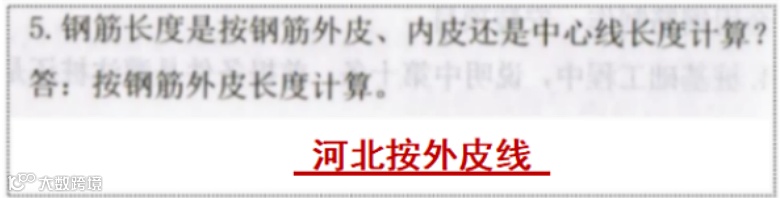

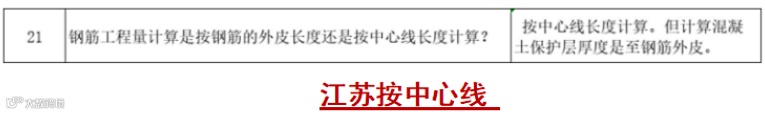

钢筋的中心线、外皮线之争由来已久,有些地市出具了相应的规定(见河北、江苏),有些地方没有,所以习惯性地造成了争议。如当地确实没有相关规定,建议:1、咨询定额站,2、双方协商。
因为涉及的是定额问题,非官方的答案只能是参考,起不了决定性作用。一般来说,对于广泛的共性问题,定额站会给答复的。
Q:山东省建筑工程消耗量定额(SD01-31-2016)的钢筋工程量计算规则中,第十一章,工程量计算规则第二条,“楼地面块料面层,按设计图示尺寸以面积计算”,请问被踢脚线压在下面的块料地面工程量是否计取?
A:“楼地面块料面层,按设计图示尺寸以面积计算”被踢脚线压在下面的块料地面工程量要计算在地面块料工程量内,因为这部分量可以从设计图示尺寸”中看到。
1、设计图示尺寸为未装修前的尺寸。所以,计算规则内不扣除抹灰的厚度。

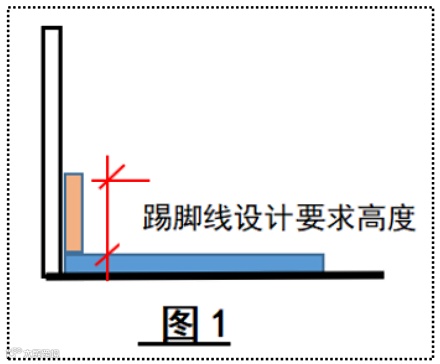

2、按操作规范,地面块料面层与踢脚线的施工顺序为先地面后踢脚线。踢脚线与地面面层不冲突,两者不存在因果关系。故踢脚线下地面块料应计算(见图1)。

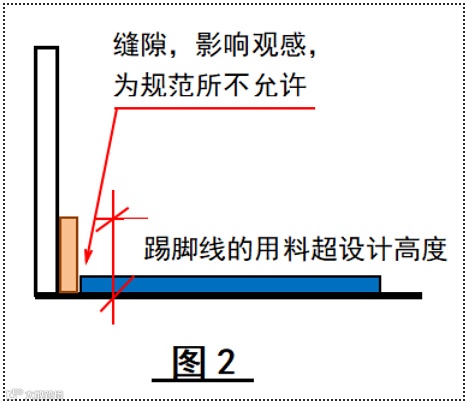

3、踢脚线的高度要求为地面面层以上的高度,先施工踢脚线会造成踢脚线的高度超过设计要求的高度,同时地面会出现缝隙,影响观感,为规范所不允许。(见图2)
很多情况下的审核扣减,为了扣钱而扣钱,已经超出了技术范畴,为了扣钱寻找借口,是一种故意。
Q:山东省建筑工程消耗量定额(SD01-31-2016)的钢筋工程量计算规则中,第十二章,工程量计算规则第三条,“墙、柱面块料面层工程量按设计图示尺寸以面积计算”,请问吊顶以上的墙面块料面层的工程量是否计取?
A:“墙、柱面块料面层工程量按设计图示尺寸以面积计算”,有时图纸没有明确吊顶以上的墙面块料面层的工程量,这时要按面砖的模数测算墙面的铺装面积,从而确定墙、柱面块料面层实际工程含量。同时,在使用该计算规则的同时,请注意结合装饰装修工程章节的总说明。
Q:山东省建筑工程消耗量定额(SD01-31-2016)的钢筋工程量计算规则中,清单计价前提下工程结算时,清单子目下的定额工程量可以单独调整么?(因定额量与清单量不同,但是调整后清单综合单价会发生变化)
A:清单计价清单项目下的定额工程量、人材机单价、可竞争的费率都可以调整,调整了清单项目下的定额工程量相当于调整了工序子目清单含量。投标时自主报价,随意调整清单综合单价,结算时清单项目综合单价固定,只能调整清单工程量。
Q:改造楼体原为清水墙墙面,现改造做法中,有抗裂砂浆两遍并压入耐碱网格布一层及外墙乳胶漆两遍面漆,实际施工中,施工单位采用吊篮施工,是否抹抗裂砂浆时要考虑一遍吊篮费用,刷外墙漆时也应再考虑一遍吊篮费用?因此,结算时,需要计取两遍吊篮费用?定额编制的吊篮属于几升几降?
A:如果是同一主体施工全部工序,只计算一次吊篮费用。几升几降在报价时考虑。如果是投标单价,结算时不能调整。案例是变更项目,原清单项目中没有可以借用的综合单价,双方协商组价,但前提是吊篮费用必须满足成本需要。
有的省市定额的吊篮费用,以正常的工期按租赁费考虑。与工期使用的天数有关。定额反映的是一种水平,而非数字本身,与其纠结几升几降,不如进行成本对比。从中得到启发或答案。
