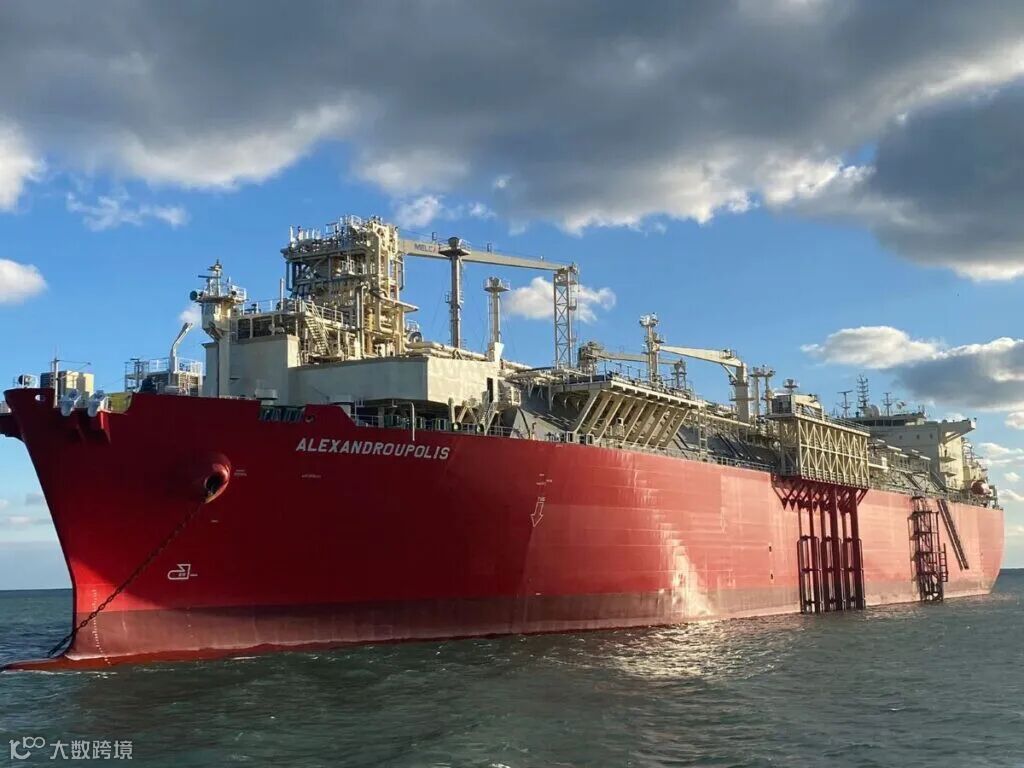

FSRU Alexandroupolis,图源: Gastrade
故障修复与重启计划
2025年1月底,该FSRU位于爱琴海的增压泵突发损坏,导致再气化服务中断。Gastrade表示已完成故障检修,并制定了分阶段恢复方案:
2025年8月15日:重启液化天然气(LNG)卸载与再气化服务
2025年8月15日-9月30日:产能限制在最大可持续产能(约41.5吉瓦时/日)的25%,同时启用备用增压泵冗余系统
2025年10月1日(新天然气年度起始):解除25%产能限制,但短期仍存部分运行约束
项目背景与意义
这座由LNG运输船"GasLog Chelsea"改造而成的FSRU,具有里程碑意义:
新加坡吉宝船厂耗时10个月改装,2023年底抵达希腊;
2024年2月接收首船LNG,通过科林斯管道公司铺设的28公里海底管道接入希腊国家天然气传输系统;
年再气化能力55亿立方米,可满足巴尔干地区10%以上天然气需求。
远期规划与区域合作
作为东南欧能源港的核心设施,该项目正在推进二期扩展计划,拟新增同等规模FSRU。同时,Gastrade已与美国Venture Global签订5年LNG供应协议,通过路易斯安那州气源保障中欧、东欧能源多元化需求。
在欧盟加速能源转型的背景下,该FSRU的及时恢复对缓解东南欧化石能源依赖具有关键作用,也凸显浮式LNG设施在能源安全中的战略价值。
