2020年西潼高速公路
路面养护项目顺利完工
6月24日凌晨,随着西临高速公路K1032+500—K1032+750路段铣刨摊铺施工的顺利完成,标志着2020年西潼高速公路路面养护项目已全部完工。
2020年西渭高速公路路面养护工程处理路段共72处,累计长度16.237km,共计完成铣刨重铺4cm上面层99480.2m²、6cm中面层64760.3m²。

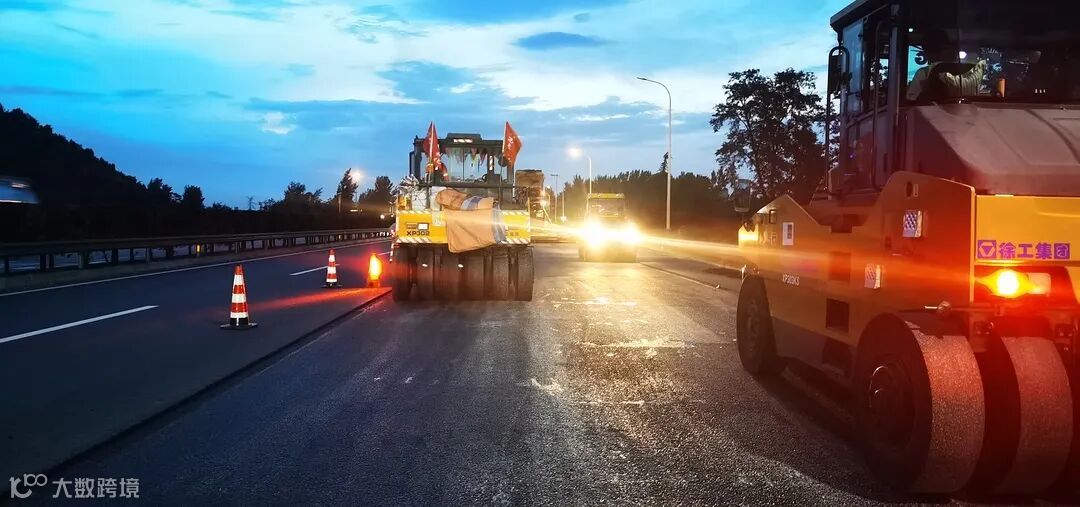

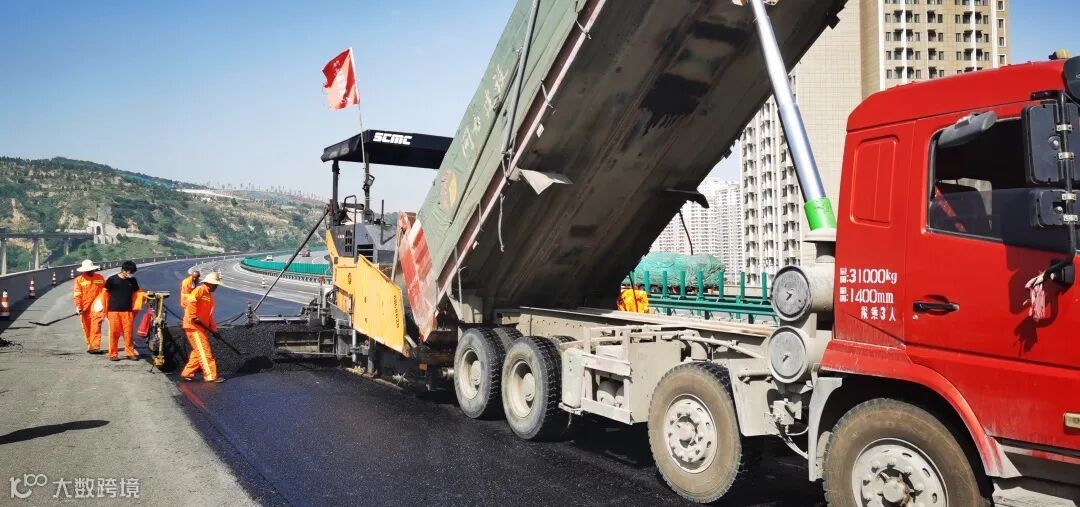

工程目开工后,项目管理人员紧抓防疫抗疫,合理安排施工程序,按月下达生产任务,按周通报汇总,定期进行劳动竞赛考核。为保证工程质量和进度,该项目累计投入各类施工设备车辆75台/套,施工和管理人员70余人。施工期间,不断调整计划任务和施工组织,在交通流量大的西临段开展夜间施工,经过参建人员努力,该项目仅用48天完成所有施工任务。
该项目的顺利实施,将进一步提高西潼高速公路路面技术状况,提升车辆通行效率。
。。。
供稿 | 西渭分公司
