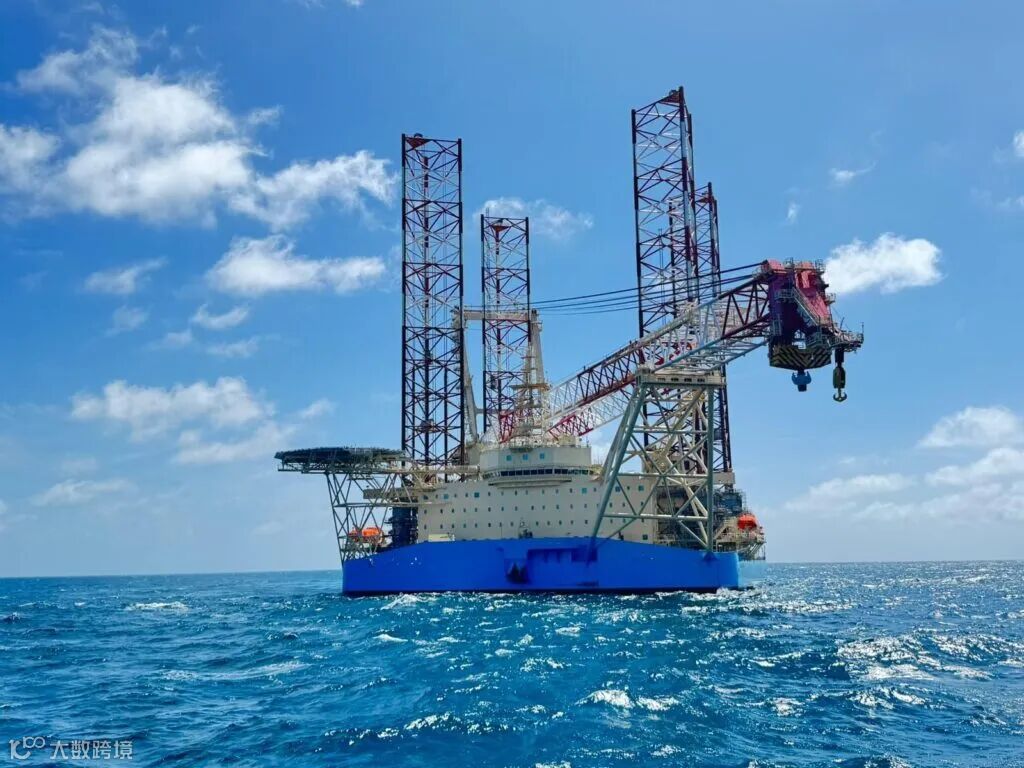

该船设计采用协调式馈电系统,通过驳船从岸上运输材料。驳船与安装船相互锁定,使船舶能够持续驻留作业现场,有效缩短安装周期。这艘风力涡轮机安装船配备的最大起重机起重能力达1900吨,起重高度可达甲板上方590英尺(180米)。这种创新模式,结合船上新型的锁定与稳定技术,旨在恶劣海况下实现安全高效作业。马士基声称,这套符合美国《琼斯法案》要求的设计,预计可将海上风电场安装所需时间缩短30%。
该船配备一台起重能力达1900吨的主起重机,吊高可达180米,能够安装目前最大型的海上风电机组。船上设有100间舱室,并配有“步行上工”通道系统,保障人员转移安全。截至2025年12月底,该船的建造进度已达99.8%。
历经合同风波后重回正轨
该船的建造过程并非一帆风顺。2025年10月,马士基海上风电以建造存在问题为由,单方面终止了与海庭价值4.75亿美元(约合4.09亿欧元)的造船合同,当时船舶已完成98.9%。双方随后启动了仲裁程序。
这场纠纷在2025年12月得以解决。根据双方达成的协议,马士基同意接收这艘船,并于2026年2月28日前支付剩余的3.6亿美元合同价款。作为和解方案的一部分,海庭将通过其子公司向马士基提供高达2.5亿美元的带息信贷支持,期限最长可达10年。这笔融资将以该船未来运营产生的收益进行偿还,同时海庭将获得该船的抵押权和第一优先权。随着协议达成,双方已撤回仲裁请求。
目标项目遭遇美国政策寒流
这艘WTIV已签约服务于挪威能源公司Equinor在美国纽约长岛以南开发的“帝国风电1号”项目。然而,该项目目前正面临重大挑战。2025年12月,美国特朗普政府下令暂停包括“帝国风电1号”在内的五个海上风电项目的海上作业。
Equinor已向法院提起诉讼,寻求初步禁令以恢复海上作业。该公司在法庭文件中警告称,如果相关工作无法在2026年1月16日前恢复,将产生“连锁效应”,可能导致整个项目被取消。目前,Heerema公司的重型起重船“Sleipnir”号正在运输该项目的海上变电站上部模块,并计划于1月下旬进行安装。Equinor表示,如果安装计划受阻,这个大型模块可能不得不运回欧洲,因为在美国难以找到合适的存储地点和起重设备。
马士基的海上风电雄心
马士基海上风电公司隶属于A.P.穆勒控股公司,几年前从传统油气服务业务剥离,转型专注于海上风电领域,曾强调该领域的巨大机遇。该公司网站信息显示,其还与GustoMSC合作设计了第二艘XL型常规自升式安装船,但尚未有订单消息。
根据此前计划,这艘由海庭新加坡裕廊船厂建造的WTIV,其配套的拖轮和驳船将由美国爱迪生·周伊斯特离岸公司与博林格造船厂在美国本土建造,以满足《琼斯法案》的要求。
随着海试完成,这艘承载着马士基海上风电战略期望的安装船已做好交付准备。然而,其最终的用武之地能否如期展开,不仅取决于船舶本身的性能,更与美国国内政策风向及相关项目的司法博弈结果紧密相连。全球海上风电产业正密切关注着这一事件的后续发展。
