本期导读

    各位臻迪同仁,前几期的TownHall Meeting中,郑总和Amee与我们一起深度剖析了臻迪“三剑客”的重要性及执行细节,本期我们邀请到产品部负责人-Gavin与大家一起探讨ECN工程变更流程。

    以下文案仅对概念及流程做解析,相关案例因涉及公司保密规定不进行回顾。

1

PNPP

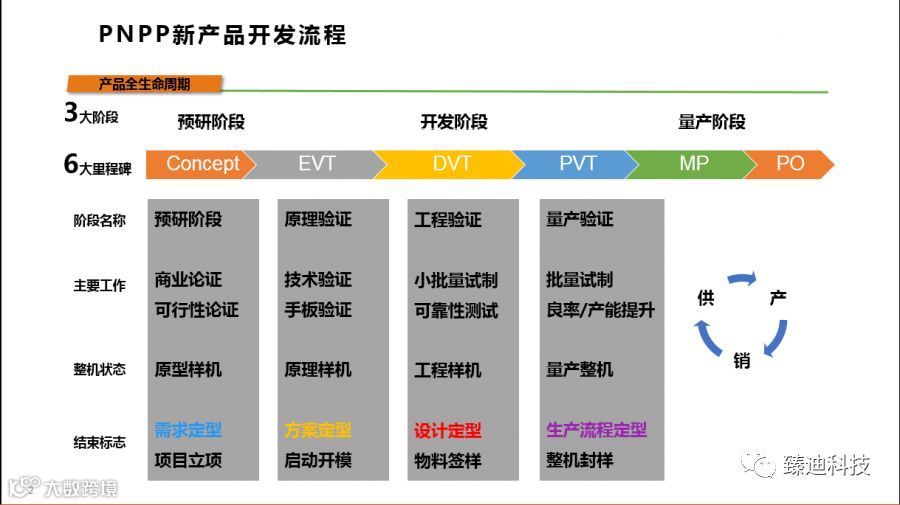

释义:PNPP=臻迪新产品全生命周期

3大阶段:预研阶段  →  开发阶段  → 量产阶段

6大里程碑:Concept → EVT → DVT → PVT → MP → OP

2

ECN

释义:ECN=ENGINEERING CHANGE NOTICE(工程变更通知

ECN完整流程:

3

ECR

释义:ECR=ENGINEERING CHANGE REQUEST(工程变更申请)

ECR流程:

4

ECO

释义:ECO=ENGINEERING CHANGE ORDER(工程变更命令)

ECO流程:

5

DCC

释义:DOCUMENT CONTROL CENTER(文控中心)

DCC控制内容:

6

常见问题

1
ECR阶段:意识不足,实物变更,未触及ECN流程执行文件变更。
2
ECN评审阶段:变更影响识别不完整,ECN通知未有效传到。
3
ECN执行阶段:ECN执行不到位,缺少检查落实,未形成闭环。

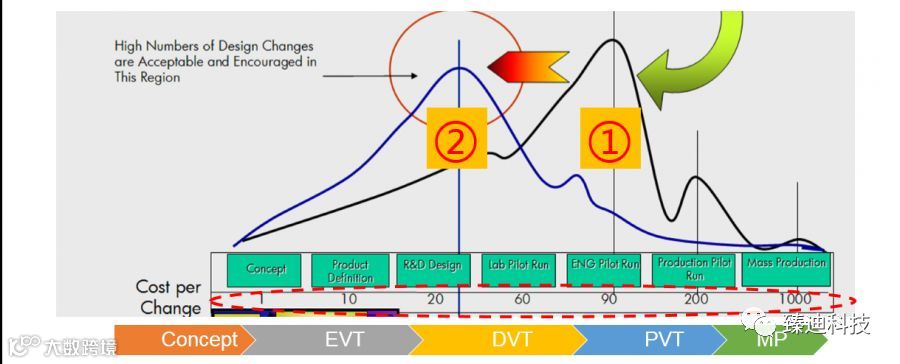

7

解决ECN频发的措施

1
ECN前置,转化为DCN

2
扩大DCC管控范围,加强质量保证

结  语

量产无小事,变更意识要加强,变更执行需规范

2 变更触发原则及主导责任人

   ECR:谁需要谁触发,有问题找产品经理

   ECN:谁变更谁发起,有问题找工程负责人

1

暗中观察

默默关注
