数字新成本驱动建筑业高质量发展 | 施工方-中小企业(第十期)

数字新成本驱动建筑业高质量发展 | 施工方-中小企业(第十期) 广联达内蒙古
2023-10-11
1

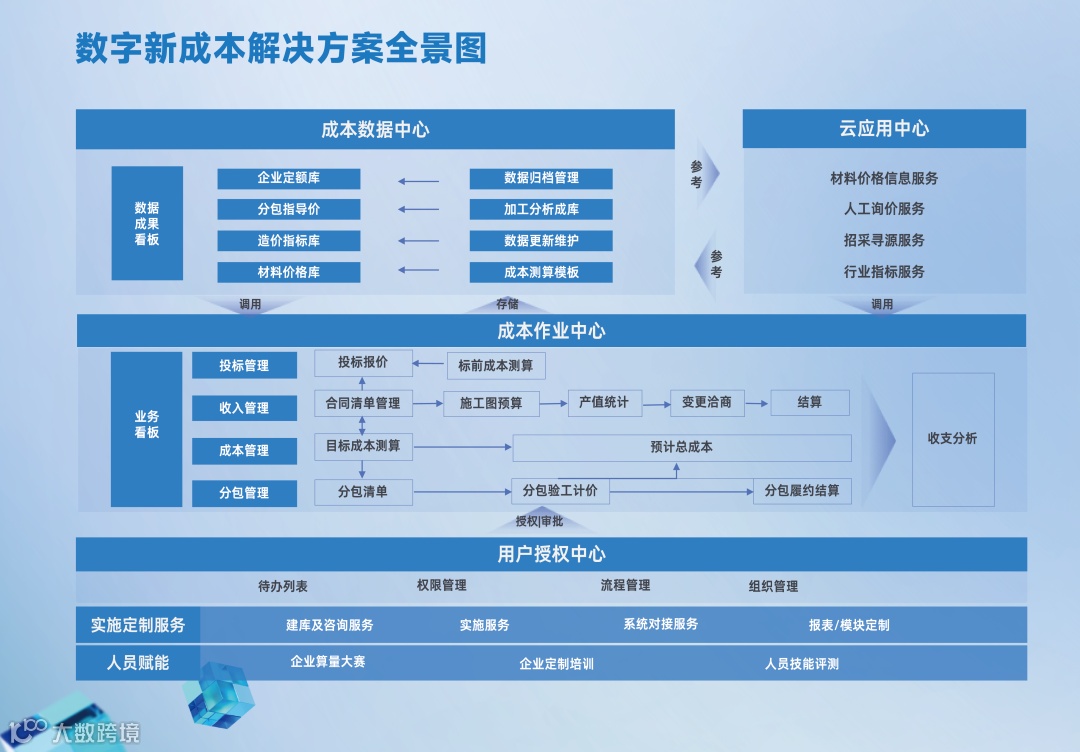

广联达数字新成本施工方整体解决方案

帮助企业建立成本标准体系、数字化作业体系,精准定成本目标,精细核过程收支,精确识别过程风险,有效保障项目收益。



CORPORATE NAME
 PART 0

江苏佰拓

业务背景


Business Background
01

1.大环境的影响,利润持续收紧,公司领导非常重视企业成本的精细化管控;

2.企业上线了其他管理类软件,无法满足当前成本的测算要求,主要是流程的留痕,无法实现业务上的实际提效帮助;

3.成本测算都是用excel编制,数据繁多,难以反查,对人员要求高;

4.标前标后都是由一个部门完成,标前测算定标后基本就不做标后测算了,只会完成工程量及招标清单的更新;

5.缺少企业数据的积累,无论企标还是国标都依赖国标定额,先完成定额的套取后再进行成本测算工作。

难点与问题


Difficulties and problems
02

1.成本测算对人员经验要求高,新人难以上手;

2.Excel表格公式链接多,易出错,漏项漏量、难反查;

3.项目盈亏无法具体对比,只能从整体价格上对比,无法细化;

4.数据零散,查找困难,难以利用。

诉求与期望

Demands and Expectations
03

管理诉求:

1.标准化作业:改变表格作业模式,通过企业标准化模板的编制及调用,快速精准完成成本测算工作,并形成岗位指导手册;

2.规避风险:利用软件规避漏项,列项不全等问题,减少人为失误;

3.企业数据库的建设:建立企业分包指导价,及常用材料,进行数据库的建立,希望数据统一整合快速共享,提升成本人员编制成本文件的质量及效率,有效支撑公司经营的数据化决策。


员工诉求:

1.数据调用:希望利用平台能够形成数据库,方便快速查找调用;

2.数据检查:希望利用平软件,能够追溯数据来源,方便检查;

3.效率提升:希望借助平台提升工作效率。


传统做法(5-6天)

Traditional practices
04

1.历史数据及历史个人经验数据基本都是存在自己的excel里,其他人员想要查询以及复用困难;

2.标前测算变更多,每变更一次都要重新进行一次测算,重复工作多。


新做法(1-2天)

New approach
05

1.材料数据,人工费数据,测算完毕后直接入库,无感化进行数据积累;

2.通过刷新计价依据即可完成变更后工程的成本测算,减少重复性工作。


核心价值总结

Summary of Core Values
06

项目效益:

1.通过线下线上的测算结果对比,细化到每条清单形成收支对比,发现成本测算漏项,错量,公式链接错误等,造成10W+的成本错漏;

2.前期就能清晰项目盈亏情况,同时预判风险点,为二次经营创收做准备,实现成本管控前置;

3.数据积累,为下个工程提供参考依据。


企业效益:

1.统一成本科目和测算模板,形成企业统一测算标准,便于数据积累和管理层进行审核;

2.降低测算门槛,员工均可通过软件快速上手完成成本测算;

3.通过数据积累沉淀,形成企业资产,提升企业在经营活动中快速决策的能力。


岗位价值:

1.数据存储查询调用高效快捷;

2.对于有疑问数据可追溯来源,避免Excel中误操作;

3.测算周期从7天缩短到2-3天,效率提升60%左右。


用户反馈

Feedback
07

1.在成本平台进行测算工作,可以内置大型机械、人员工资等模板,并配置公式链接,新手也可根据模板直接测算,降低测算门槛,避免人为误操作;

2.测算过程中经常会遇到招标文件更新等情况,在Excel中操作难度大,在新成本平台中可以通过“刷新计价依据”功能,保留或复用已编制好的内容,非常便捷高效。



CORPORATE NAME
 PART 0

富鼎实业-内蒙

01

业务现状



1.单位主要业务做房建开发,市政设施管理,园林绿化工程施工,城市绿化管理,从2018年到2023年,一直用EXCEL手动测算成本,工作量大,临时公式又多,汇总计算容易出错(无法轻易检查错误),成本经常因共识链接问题出错,导致标后亏损;

2.标前成本测算时间紧张,无法快速完成测算,经常因为业主招标清单变更导致成本需要重新测算,测算时间长,员工工作量大;中标后,做目标成本数据也不好复用,实际工程量确定后,成本表格又需要变动,经常出现错乱现象;

3.近些年项目亏损情况时常发生,内部领导层非常重视企业内部成本精细化管控


02

难点与问题



1.效率低,复查难: Excel表格做投标及成本,效率低下,新员工不会测算,老员工也经常会出现公式编辑错误的情况,导致项目亏损;

2.时间紧,任务重:公司收到的招标清单,投标时间比较着急,但招标甲方经常变更清单,导致成本工作需重新再来,利润点确定较慢,无法指导报价,耗时耗力,还容易出错;

3.材料询价难:询价周期通常为一周左右,甚至询不到价格,询到的价格与实际偏差大;

4.历史数据难复用:材料历史数据用不上,需要手动在原计价文件或Excel查找使用,没有时间;

5.共享数据难:企业内部数据无法实时共享和积累,导致重复工作增加,老员工离职,企业资产直接被带走了。

03

诉求与期望



管理诉求:

1.落地目标成本管控体系:根据现有测算形式,在软甲中优化统一测算标准,实现清晰管控收支过程流程。形成项目预算与实际成本的真实数据,逐步完成公司成本管控指标的沉淀与积累;

2.提升员工测算技能:新员工快速掌握测算技能,全员具备成本意识;

3.提升材料管控力度:动态管控材料损耗情况,改革公司内部价格、材料管理制度,测算材料价格准确。


员工诉求:

1.方便快捷:重复的工作可以快速处理;

2.便于反查:测算过程中的数据错误等问题可以快速反查。

04

传统做法(4-7天)



1.excel手工做,工作量大,临时公式又多,汇总计算容易出错;

2.相同清单量、价不能快速提取,只能手动筛选,手动相加低效且不可保证数据提取准确。

05

数字化新做法(1-2天)



1.可以导入和GBQ6.0计价文件,复用计价文件中人才机单价。这对使用国标工程量清单的项目测算至少可以节约70%的前期录入时间;

2.相同清单编码项目特征项目可以合并,单价可以复用,尤其产业园项目,清单项目非常多、杂,一个项目上千条清单子目是常有的事。

06

核心价值



项目效益:

支撑报价更合理,规避亏损风险,提升利润空间

1.在通过平台可以依据企业要求设置多层级科目,劳务分包、专业分包、材料等可以按科目多层级归类,实现收支精细对比,清晰盈亏点,锁定利润点,支撑投标报价更合理 ,提升项目利润;

2.每个项目的标前成本直接复用到标后责任成本,无需重复修改清单工程量,减少重复工作,规避成本超投标报价的风险。


企业效益:

企业材料库由 Excel 转移到软件,易用性提升,有效沉淀与数据参考,项目数据全员共享

1.可以修改测算模板,测算成本数据与传统房建单位不同,软件自带模板不适用,可以根据自己企业情况设立自己的费用项目;

2.材料价格导入灵活,可以单独清单项选择,也可以批量选择。这样可以过滤定额中分析出来的材料,但实际施工工艺并不需要的材料;

3.公司之前材料数据积累在Excel中,材料询价比较多,工作量大。一些历史数据、电子 excel 表查找困难。现在可以利用企业材料数据库中存储功能查到需要的材料价格,快速进行类似工程的调价,提高工作效率同时也提升了投标报价水平。


岗位价值:

作业效率提升 2 倍以上,新人也能快速上手做测算

新员工快速上手员工自身具备测算能力,可以通过导入和GBQ6.0计价文件,复用计价文件中人材机单价。这对使用国标工程量清单的项目测算至少可以节约70%的前期录入时间。(例如:相同清单编码项目特征项目可以合并,单价可以复用);

高效便捷助力成本编制

直接成本归集清晰,数据梳理有理有据,可以很清楚的看到各工种本项目的所有工作量汇总,这样项目部其他成员审核也非常方便快捷;

高效复查

高效反查错误价格,成本漏项;

快速响应清单变更

投标时期业主清单变更,直接刷新计价依据,变更项目清晰明了,无需重新拆分收入。标后,直接在GBQ文件确定最终文件,刷新计价依据,一键导入实际工程量。

07

用户反馈



1.教会员工做成本测算,效率相比传统测算提升很大;

2.杨老师认为:目前企业效益低下,市场价格透明,竞争激烈,如果按照以往的测算模式,因为员工编辑公式错误导致效益亏损,对企业来说损失巨大。使用软件后,公式不需要编辑,完全避免了因人为错误导致企业损失的情况目前项目较少,但以后肯定会在平台上测算项目。


CORPORATE NAME
 PART 03

亿达建设-沈阳

业务背景


Business background
01

1. 亿达建设集团有限公司是亿达中国控股有限公司的全资子公司,总部设在大连。亿达建设集团成立于 1992 年,下设亿达园林、亿达装饰、亿达电气等专业。公司下设物资部、设备部、成本部等,成本部主要负责投标,成本管理及项目进度款结算等工作;

2. 企业前期投标用云计价6.0或者是excel表格,后期重计量后的项目过程管理大多采用Excel表格进行,人工链接公式拼表分析,没有规范化在线模板,编制效率低、易出错;

3. 用户对数字化的认知:项目经营数据都散落在每个电脑的无数个表格当中,企业资产没有统一的在线化存储,由定额计价向市场化计价转型对造价人来说是一次重大的变革,数据的积累对投标、成本测算、签劳务分包合同都可以提供基础数据,加强规范化编制、工作效率及准确度的提升势在必行。

传统做法(3-4天)


Traditional practices
04

1.套表采用excel公式链接、编辑公式进行整理、汇总拼表易出错,如过程中需要调整,容易遗漏调整代码的工作;

2.编制完毕后,会出现总价和拆分明细合对不上的问题,需反复检查,保障数据合理性、准确性,增加了很多非技术类工作的时间消耗。

新做法(1-2天)


New approach
05

1.软件内置逻辑关系,自动计算,自动进行收支对比进行经营分析。如过程中需要调整,软件自动关联汇总,即改即出;

2.收入拆解不会出现重复、漏拆的情况,处理灵活,拆分界面清晰,检查核对方便。

核心价值总结


New approach
07

项目效益:

保障数据精准无错误

1. 通过平台可以依据企业要求设置多层级科目,劳务分包、专业分包、材料等可以按科目多层级归类,实现收支精细对比,清晰盈亏点,锁定利润点,提升项目利润;

2. 平台成本测算可以根据成本科目分析到很细的维度,审核时,清单的收入、支出数据也是对应的,支持反查,做到数据的回溯和快速核查;

3. 清晰项目盈亏情况,同时预判风险点施工中防范化解风险,为二次经营创收做准备。


企业效益:

规范化企业作业模板及科目标准、形成企业数据资产

1. 企业设置了规范化标准作业模板,员工可一键调用,过程有科目更新,由负责人添加发布,一键触达全员,保障了数据输出的一致性;

2. 工程编制完成,数据一键存储上传归档,领导可随时查看调用审查。



岗位价值:

提升成本文件的编制质量

1. 软件内置计算公式,自动求合,根据设计的单价构成及费用文件,数据可精准计算,减少人工对数据复核和检查数据的工作,准确度100%,工作效率提升20%;

2. 支持快速反查定位到具体问题,如反查材料的清单定位,追根溯源,直观明了,低附加值的工作可以快速处理 ,效率提升30%。

高效编制责任成本

1.根据软件内置的科目名称,仅需在清单行选择对应的科目即可,软件自动输出多维度的科目类报表,不需要再人工对清单进行归属移动,为客户节省80%以上的工作时间。


用户反馈


Feedback
08

软件优势:

1.【效率提升】:本项目如果用excel去做目标及动态成本分析,最少也要1个礼拜的时间,现在软件协助,仅需2~3天即可,效率提升了一倍;

2.【数据共享】:软件可以把归档后各个项目的数据都能看到,不管是标前成本还是目标责任成本以及动态成本分析;

3.【领导审核】:在经营分析界面所有归档的项目,跟甲方收入、支出的成本、盈利点是多少均可看到。想看具体明细也可以打开查看;

4.【量差分析】:跟甲方对完的量和合同价格、跟分包结算的工程量和分包价格,两项数据通过软件即可得出,量差也能显示出来;

5.【费用归集】:费用归集灵活,软件可以分劳务和专业分包,比如劳务下还可以细分钢筋、混凝土、模板等,还可以分地上地下,比如混凝土,是地上、地下是赚是赔,整个混凝土是赚是赔清晰明了。材料、间接费用也可以输入。最后整个项目的利润点也可以看到;

6.【易用性】:保留了excel一些操作习惯,增加了易用功能,不管是收入还是支出,价格出来后,软件通过下拉选择相应的科目,费用实时自动归集。不管是编辑、修改、还是检查界面清晰明了。收入不用担心拆分错误,怎么拆分的都一目了然,方便检查;

7.【数据库积累】:施工过程中可以把分包合同以excel形式随签随导入库,形成劳务库,做成本的时候可以直接查询、调用。

面向施工企业精细化管理的诉求,数字新成本解决方助企业立成本数据标准,实现各阶段数据自动沉淀到企业数据库,通过高质数据赋能项目定好目标成本,管好过程收支,实现项目管理PDCA,支挥管理层进行及时有效的决策,保障项目收益最大化。



来源:成本大数据产品线
文案:张玉洁
编辑:石星
审核:胡娟

【声明】内容源于网络
0
0
广联达内蒙古
广联达科技股份有限公司内蒙古分公司,立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘等,愿与您携手共进!
内容 555
粉丝 0
广联达内蒙古 广联达科技股份有限公司内蒙古分公司,立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘等,愿与您携手共进!
总阅读297
粉丝0
内容555
