数字新成本驱动建筑业高质量发展 |施工方企业(第十四期)

数字新成本驱动建筑业高质量发展 |施工方企业(第十四期) 广联达内蒙古
2023-11-16
1
导读:广联达数字新成本施工方整体解决方案帮助企业建立成本标准体系、数字化作业体系,精准定成本目标,精细核过程收支,

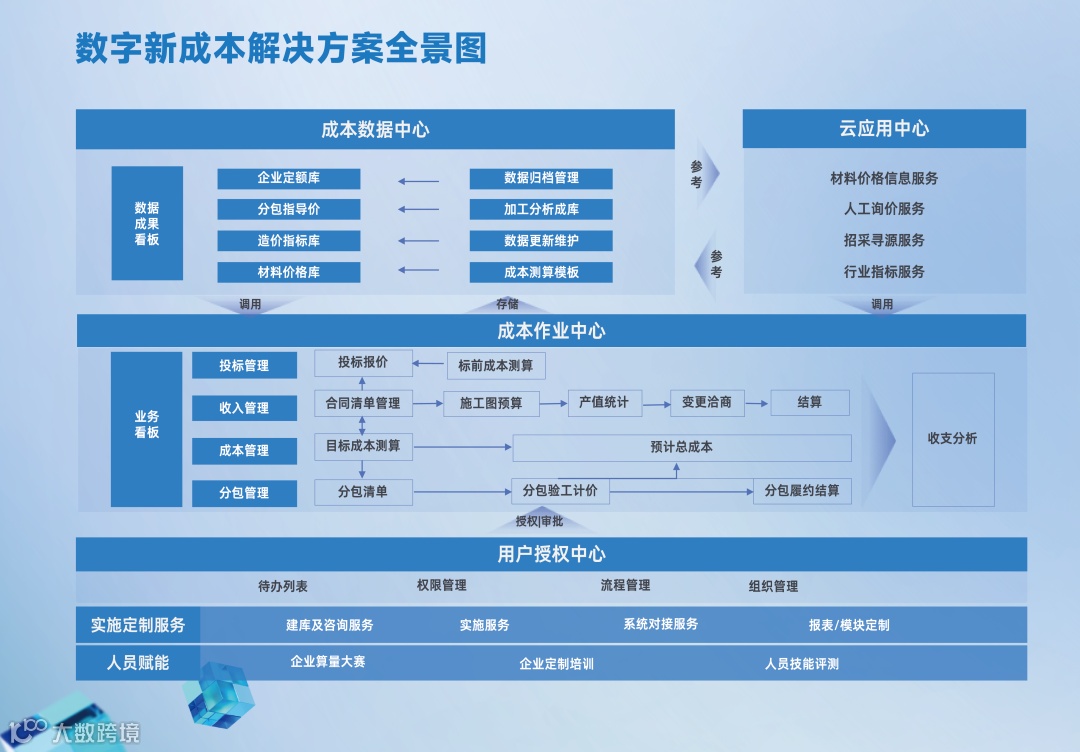

广联达数字新成本施工方整体解决方案

帮助企业建立成本标准体系、数字化作业体系,精准定成本目标,精细核过程收支,精确识别过程风险,有效保障项目收益。



CORPORATE NAME
 PART 0

河北天昕集团

业务背景


Business Background
01

投标报价:

1、分公司投标人员投标借助计价软件编制投标预算,成本人员依据投标预算的量和价编制成本计划;

2、集团经营部审核分公司报上来的成本计划,依据利润高低判断是否投标。

成本测算:公司提供制式统一的成本计划表,包含人工费、材料费、扩大劳务、机械费相关分类;

1、分公司拿到投标预算后,判断清单分包类型,先提前专业分包项,录入到成本计划表中,专业分包提前完毕后删除清单,只保留劳务分包项,录入到成本计划表中,在人材机汇总界面将造价占比较高的材料录入到成本计划表中,填写实际采购价格、完成劳务、专业分包、材料费用编制,措施项目、间接项目依据不同项目情况填写,汇总形成成本计划。

难点与问题


Difficulties and problems
02

1、企业的测算套表比较简单,主材类别需要人为判断,由于人员经验不同,相同项目会有一定量的偏差;

2、劳务分包项需要人为手动进行工程量累加,在测算套表里进行录入,无法实时与预算文件进行对应、容易出现丢项落项;

3、各分公司之间没有统一的科目划分标准,原先测算模式科目维度划分较粗,不细致;

4、目标成本与收入无法进行多维度费用对比,二次经营无数据依据。

诉求与期望

Demands and Expectations
03

企业数据共享:实现集团与分公司之间的数据共享,让材料、劳务、专业分包价格数据能够在整个集团流转复用;

高效成本测算:提高岗位层级成本测算工作效率和透明性,助力管理层级审核有依据;

成本管控精细化:实现成本与收入的详细盈亏分析,提高项目的中标率;测算完成后能够快速反查测算的问题,提高成本测算的准确度。


传统做法

Traditional practices
04

流程:

1、拿到招标清单进行云计价套定额;

2、专业分包、劳务分包判断,成本计划表录入;

3、自购材:提取人材机汇总界面的工程量;

4、按照实际成本价格录入;

5、编制机械费、管理费、其他费用;

6、成本汇总。

难点:

1、预算到成本表格汇总时,耗费时间长,容易出现误差;

2、只能实现总价对比,看不到每一项的具体盈亏情况;

3、审核时要需要二次汇总查量,费时费力;

4、非实体费用的测算对人员能力要求高。


新做法(1-2天)

New approach
05

流程:

1、拿到云计价文件;

2、导入平台;

3、拆分预算收入;

4、同步收入分包项成本报价;

5、措施项目间接成本填写;

6、成本汇总。


优势:

1、非实体费用模板、科目划分维度可将难以落地的成本经验以数据的方式呈现出来;

2、通过挂接科目的方式进行量的归集,提升了工作效率,避免了漏量,计算出现误差的情况;

3、依据收支对比价差、量差快速定位问题,并可反查至具体清单,过程问题一目了然;

4、人工费、材料价格可以参考企业材料库,快速查价。

应用成果:

目前已完成8个项目成本测算,积累材料数据10935条材料;

测算标准:针对企业定制报表完善成本科目、测算模板库、收入分解方案库;

测算项目:6#住宅楼、河北某高校、沧州某楼学校、北京某研发实验基。


核心价值总结

Summary of Core Values
06

项目效益:

价格审核更有依据:

业务场景:分公司上报的成本计划,发现材料部分砂石、水泥、混凝土等部分材料远低于市场价,但没有具体的价格依据作为支持;

处理方案:通过在企业材料库中检索公司在当地近期采购材料的历史价格,发现上报材料中砂石、水泥、混凝土等材料价格比材料库中公司采购的最低价便宜一半,要求分公司对于这部分材料价格二次复核,规避了分公司为了低价中标,故意降低成本价格,提高项目利润的风险,为集团管理层审核提供依据。


企业效益:

1、【材料数据整理入库】建立企业材料库,其中包含14个分库,10935条材料,为实现集团与分公司之间的数据高效流转提供有力帮助,助力企业投标与成本测算。

2、【规范企业作业标准】由传统的Excel作业切换到平台作业,借用统一的测算模板、作业标准,规范成本人员作业流程,实现企业在线化作业,让管理者审核更有依据。

3、【将人员经验转化为企业数据资产】传统模式需要人为的去判断劳务、专业分包,进行拆分,提取工程量,缺少统一标准,同一工程不同人员做的成本计划时,会出现很大偏差,收入分解方案库规范了拆分的标准实现智能分解,降低对人员能力的要求。


岗位价值:

1、传统的成本测算需要先在表格中列出材料、劳务、专业分包项,在去预算中提取对应项的工程量,汇总填写到表格中,会出现由于看错行、计算错误导致工程量出现误差,平台中通过智能分解在快速划分劳务,专业分包,提取自购材,避免人为拆分错误导致工程量累加不准确,规避了丢项落项的风险,提高测算的准确度,拆分效率提升40%;

2、传统测算编制成本价大多依靠个人经验,对人员能力要求较高,需要去翻找以前的历史报价,或者依据自己的经验去填写价格,数据来源无依据,平台中内置企业材料库、分包指导价,可以一建调用库里的数据,非实体项目内置有测算表格,降低人员上手难度,数据准确性有据可依;

3、传统测算编制成本价大多依靠个人经验,对人员能力要求较高,需要去翻找以前的历史报价,或者依据自己的经验去填写价格,数据来源无依据,平台中内置企业材料库、分包指导价,可以一建调用库里的数据,非实体项目内置有测算表格,降低人员上手难度,数据准确性有据可依。


用户反馈

Feedback
07

效率提升40%:从手动提取工程量、手动拆分分包类型变成一键导入、智能拆分 ;

质量更准更精规了手动输入错误,丢项落项问题 ;

人员能力提升: 最小化人员水平差距,避免了人员编制水平不统一结果偏差大问题 ;

公司标准落地解决有标准难落地问题,现在集团统一成本测算作业标准,成本科目、测算模板、收入分解方案库等,分公司采用平台直接实现落地执行,统一了集团-分公司-项目部的语言和标准。



CORPORATE NAME
 PART 0

蒙草-内蒙

01

业务现状



1、单位主要业务做园林绿化工程施工,从成本部建立以来,一直用EXCEL手动测算成本,成本数据多、分散、难以实现准确的过程分析,成本控制较难;

2、成本测算时间紧张,无法快速完成测算,测算时间长,员工工作量大;中标后,做目标成本数据也不好复用,实际工程量确定后,成本表格又需要变动,经常出现错乱现象。

3、近些年承接的都是大而杂的项目,内部领导层非常重视企业内部成本精细化管控。

02

难点与问题



1、效率低,复查难: Excel表格做投标及成本,效率低下,虽然都是老员工,但也经常会出现公式编辑错误的情况,导致项目亏损;

2、时间紧,任务重:公司收到的招标清单,投标时间比较着急,但招标甲方经常变更清单,导致成本工作需重新再来,利润点确定较慢,无法指导报价,耗时耗力,还容易出错;

3、材料询价难:询价周期通常为一周左右,甚至询不到价格,询到的价格与实际偏差大;

4、历史数据难复用:材料历史数据用不上,需要手动在原计价文件或Excel查找使用,没有时间;

5.共享数据难:企业内部数据无法实时共享和积累,导致重复工作增加。

03

诉求与期望



管理诉求:

1、落地目标成本管控体系:根据现有测算形式,在软件中优化统一测算标准,实现清晰管控收支过程流程。积累企业数据,优化项目成本;

2、提升员工测算技能:全员具备数字化,在线化技能;

3、提升材料管控力度:动态管控材料损耗情况,改革公司内部价格、材料管理制度,测算材料价格准确。

员工诉求:

1、方便快捷:重复的工作可以快速处理;

2、便于反查:测算过程中的数据错误等问题可以快速反查。

04

传统做法(4-7天)



1、excel手工做,工作量大,临时公式又多,汇总计算容易出错;

2、相同清单量、价不能快速提取,只能手动筛选,手动相加低效且不可保证数据提取准确。

05

数字化新做法(1-2天)



1、可以导入和GBQ6.0计价文件,复用计价文件中人才机单价。这对使用国标工程量清单的项目测算至少可以节约70%的前期录入时间;

2、相同清单编码项目特征项目可以合并,单价可以复用,尤其园林绿化项目,清单项目非常多、杂,一个项目上千条清单子目是常有的事。


应用成功:截止目前共完成项目积累8个,其中均为2023年进行中项目,具有指导价值

成本科目库建立:已建立1套:《蒙草成本科目》

建立了分包指导价:《蒙草-绿化工程栽植分包指导价》

06

核心价值



项目效益:

支撑报价更合理,规避亏损风险,提升利润空间

1、在通过平台可以依据企业要求设置多层级科目,劳务分包、专业分包、材料等可以按科目多层级归类,实现收支精细对比,清晰盈亏点,锁定利润点,支撑投标报价更合理 ,提升项目利润。

2、每个项目的标前成本直接复用到标后责任成本,无需重复修改清单工程量,减少重复工作,规避成本超投标报价的风险;

3、某项目:200*100*60透水混凝土砖,相同清单,价格不一致,导致成本少计103万元,软件合并编制后总成本对不上,反查表格查出问题。


企业效益:

分包价格库库由 Excel 转移到软件,易用性提升,有效沉淀与数据参考,项目数据全员共享

1、可以修改测算模板,测算成本数据与传统房建单位不同,软件自带模板不适用,可以根据自己企业情况设立自己的费用项目;

2、公司之前分包价格积累在Excel中,一些历史数据、电子 excel 表查找困难。现在可以利用分包指导价格库存储功能查到需要的价格,快速进行类似工程的调价,提高工作效率同时也提升了投标报价水平。


岗位价值:

作业效率提升 2 倍以上

员工自身具备测算能力,可以通过导入和GBQ6.0计价文件,复用计价文件中人材机单价。这对使用国标工程量清单的项目测算至少可以节约70%的前期录入时间。(例如:相同清单编码项目特征项目可以合并,单价可以复用);

高效便捷助力成本编制

直接成本归集清晰,数据梳理有理有据,可以很清楚的看到各工种本项目的所有工作量汇总,这样项目部其他成员审核也非常方便快捷;

高效复查

高效反查错误价格,成本漏项;

快速响应清单变更

投标时期业主清单变更,直接刷新计价依据,变更项目清晰明了,无需重新拆分收入。标后,直接在GBQ文件确定最终文件,刷新计价依据,一键导入实际工程量。

07

用户反馈



1、效率相比传统测算提升很大;

2、不会出现公式错误、价格不合理导致成本超支;

3、周部长认为:目前企业效益低下,市场价格透明,竞争激烈,企业内部成本精细化管控难使用软件后,使用成本测算平台,让目标责任成本落地,替代线下套表,使用企业成本数据库更高效的、更精更细的完成测算。后续将在平台上线10个收支通项目。


CORPORATE NAME
 PART 03

兴业集团-内蒙

业务背景


Business background
01

1、兴业集团现成为以国家房屋建筑施工总承包壹级资质为主,同时兼具钢结构工程、市政公用工程、机电安装工程、装饰装修工程等,下设11个分公司,每个分公司负责成本4人左右;

2、集团要求全项目,不分大小投标一定要做投标的预测成本,中标2个月内要出目标成本;

3、企业定额库使用excel,推行了3年,基本上实现了每一项目都可以使用;

4、集团有内部管理系统,不止是商务口,包括工程、财务、审批流程都在里边。

难点与问题


Difficulties and problems
02

1、工作量大,难度高,易出错:存在有一些情况没法实现群体工程都使用,比如有小区10栋楼抽挑两、三栋来测算一下,没法做到都测,很多个单体工程做成本是拆不开的,材料是分不开用在哪一个工程上的,但是预算一定是一个一个来做的,要把多个成本汇总一个表上会工作量大、难度高,易出错;

2、材料节超分析难:项目施工阶段材料类型多、成本占比达到60%以上,管控困难,实际消耗量超目标责任工程量往往在项目结束时才能发现;

3、历史数据难复用:材料历史数据用不上,需要手动在原计价文件或Excel查找使用,没有时间;

4、共享数据难:企业内部数据无法实时共享和积累,导致重复工作增加。

诉求与期望

Demands and Expectations
03

管理诉求:

1.落地目标成本管控体系:兼容、整合历史文件数据都可以一键入库完成解析分析被应用,作业审定既沉淀格式化数据,数据沉淀无感化,快速应用成本测算等场景;

2.提升员工测算技能:集团100%具备成本管控能力(全员完成≥1个项目的成本测算工作);

3.企业定额代替线下套表:实现使用企业定额快速组成本并能以清单形式和企业成本测算表(定制成本表)两种形式呈现,让目标责任成本落地,替代线下套表,使用企业成本数据库更高效的、更精更细的完成测算。


员工诉求:

1.方便快捷:重复的工作可以快速处理;

2.快速上手:简单易懂,测算过程中的数据错误等问题可以快速反查。


传统做法(6-7天)


Traditional practices
04

1、excel手工做,工作量大,临时公式又多,汇总计算容易出错;

2、只要是造价人员可以做成本,是一个转换的工

新员工不理解公式,骨干员工才能做。

新做法(2-3天)


New approach
05

1、可以导入和GBQ6.0计价文件,复用计价文件中人才机单价。这对使用国标工程量清单的项目测算至少可以节约70%的前期录入时间;

2、只要是造价人员可以做成本,是一个转换的工具,以前的成本表格也难以理解,现在可以让每一个预算员都可以做这个事情。

核心价值总结


New approach
06

项目效益:

支撑报价更合理,规避亏损风险,提升利润空间

1、通过平台可以依据企业要求设置多层级科目,劳务分包、专业分包、材料等可以按科目多层级归类,实现收支精细对比,清晰盈亏点,锁定利润点,支撑投标报价更合理 ;提升项目利润;

2、成本测算清单级对比清晰项目盈亏点,为项目二次经营方向提供决策依据;

3、在测算其中一项工程时,发现总成本比表格多了100多万,反查后发现是表格清单漏项了,现在用软件根本不会出现这种情况。


企业效益:

企业定额,数据库由 Excel 转移到软件,易用性提升,有效沉淀与数据参考,项目数据全员共享

1、定制需要报表,模板一次成型,根据自己企业情况设立自己的费用项目,导入综合管理平台过程管控;

2、公司之前定额,数据库等积累在Excel中,一些历史数据、电子 excel 表查找困难。现在编制完企业定额后,形成了企业资产为今后企业自主报价做充足准备,快速进行成本组价,提高工作效率同时也提升了成本空间;

3、完成企业下发的全员做成本的任务,新人上手难度低,效率提升2-3倍。


岗位价值:

作业效率提升 2 倍以上

员工自身具备测算能力,可以通过导入和GBQ6.0计价文件,复用计价文件中人材机单价。这对使用国标工程量清单的项目测算至少可以节约70%的前期录入时间,再加上企业定额的加持,成本编制效率又快质量又高。(例如:相同清单编码项目特征项目可以合并,单价可以复用);

高效便捷助力成本编制

直接成本归集清晰,数据梳理有理有据,可以很清楚的看到各工种本项目的所有工作量汇总,这样项目部其他成员审核也非常方便快捷;

高效复查

高效反查错误价格,成本漏项;

快速响应清单变更

投标时期业主清单变更,直接刷新计价依据,变更项目清晰明了,无需重新拆分收入。标后,直接在GBQ文件确定最终文件,刷新计价依据,一键导入实际工程量。

用户反馈


Feedback
07

1、效率相比传统测算提升很大;

2、不会出现公式错误、价格不合理导致成本超支;

3、传统的算量和组价的员工编制时间由原来6-7天提升至2-3天,效率提升2-3倍;

4、周部长认为:有一些情况没法实现群体工程都使用,比如有小区10栋楼我们抽挑两、三栋来测算一下,没法做到都测,很多个单体工程做成本是拆不开的,材料是分不开用在哪一个工程上的,但是预算一定是一个一个来做的,要把多个成本汇总一个表上会工作量大、难度高,易出错。针对这个情况,今年初我们也在主动探索解决办法,后来也是经过考察以后最终选择了广联达数字新成本,目前我们可以细化到每一个项目,而且可以自动汇总,准确度和效率还是有所提升。已经试用了11个项目在应用数字新成本平台,年底会在全公司项目都应用这个平台,让成本控制更加规范化。


-END-



点击下图,体验同款解决方案👇


来源:成本大数据产品线

文案:张玉洁

编辑:青青、石星
审核:胡娟

【声明】内容源于网络
0
0
广联达内蒙古
广联达科技股份有限公司内蒙古分公司,立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘等,愿与您携手共进!
内容 555
粉丝 0
广联达内蒙古 广联达科技股份有限公司内蒙古分公司,立足建筑产业,致力于为您提供行业动态、政策法规、软件答疑、精品课程、本地企业招聘等,愿与您携手共进!
总阅读179
粉丝0
内容555
