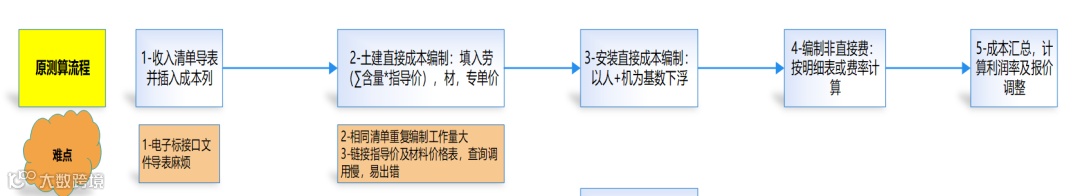

集团投标部人员少投标项目多,迫切需要提高工作效率减轻负担。

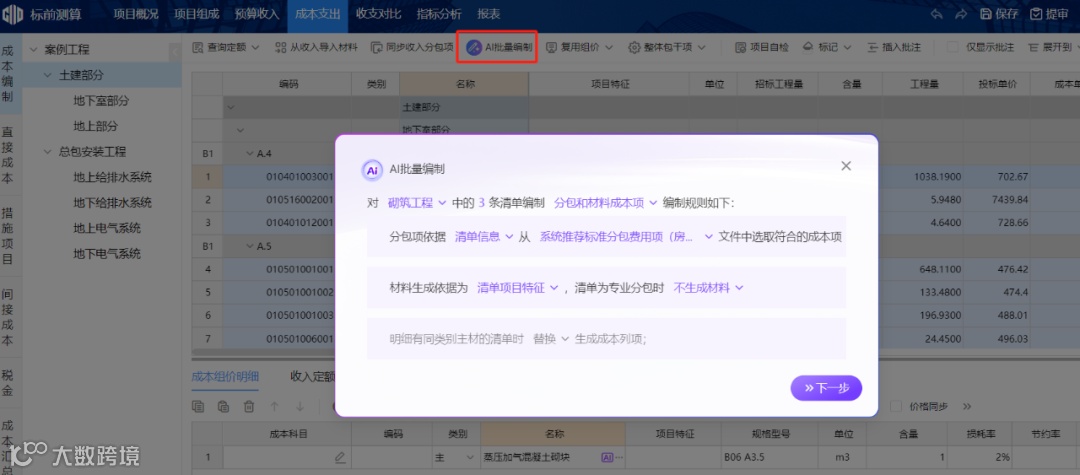

集团经常投房建项目,尤其是在房建群楼项目里不同楼栋存在大量相同清单,编制成本时重复工作量大。

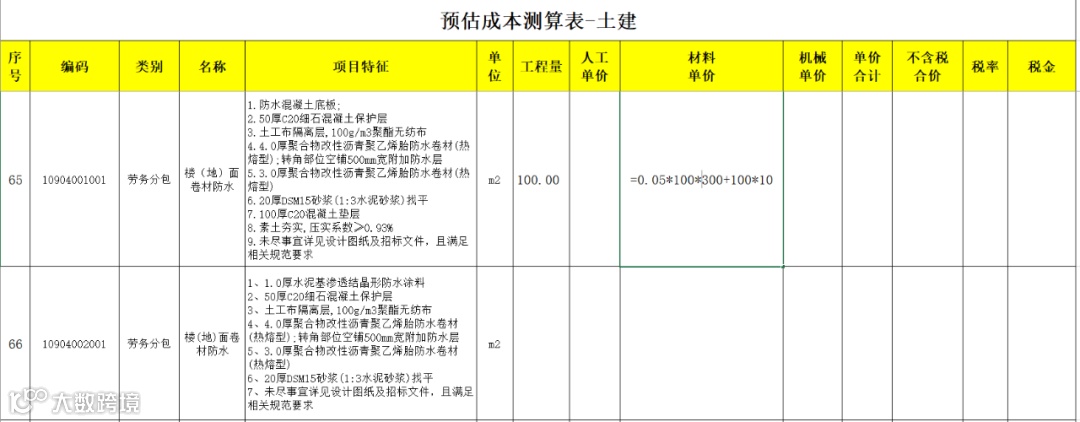

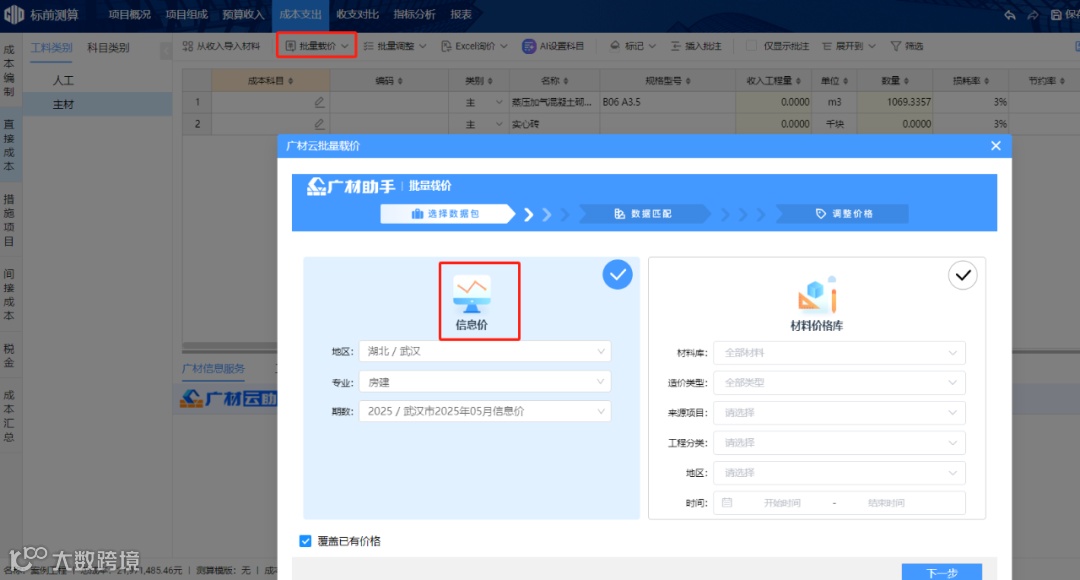

另编制劳务成本时,首先将收入工程量清单导出,劳务成本由清单工程量乘以人工单价得出,一般人工单价会查询公司每年发布的分包指导价,如果分包指导价格不合适,会去询价或参考历史项目价格,然后把单价填写或链接到人工单价列,这个过程中查询较为费时。当一条清单有多个劳务来完成时,价格会求和合在一起,求和价格中具体每条分包的价格及价格来源也体现不出来,不直观,出错较难追溯。同理,材料单价=∑材料单价X含量,其中材料含量查询定额含量,材料价格通过查询历史价格或信息价得来。过程中自购材分析时间长,每条材料工程量与收入清单量的含量关系不直观,出错不易追溯。每条主材的单价及价格来源也不易体现。
