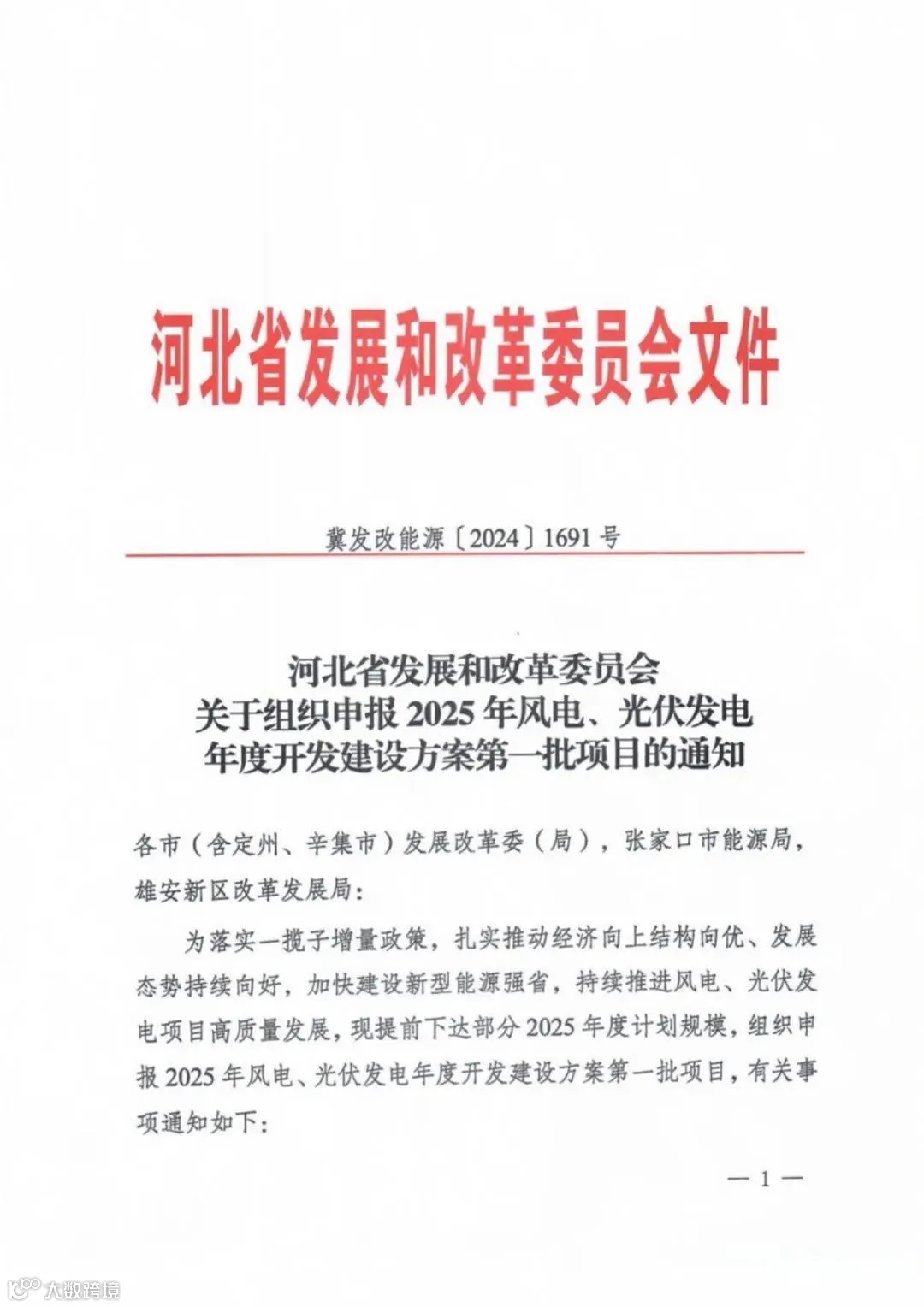

河北省发改委印发《关于组织申报2025年风电、光伏发电年度开发建设方案第一批项目的通知》,拟开展5GW风、光指标竞配,均为市场化并网项目。

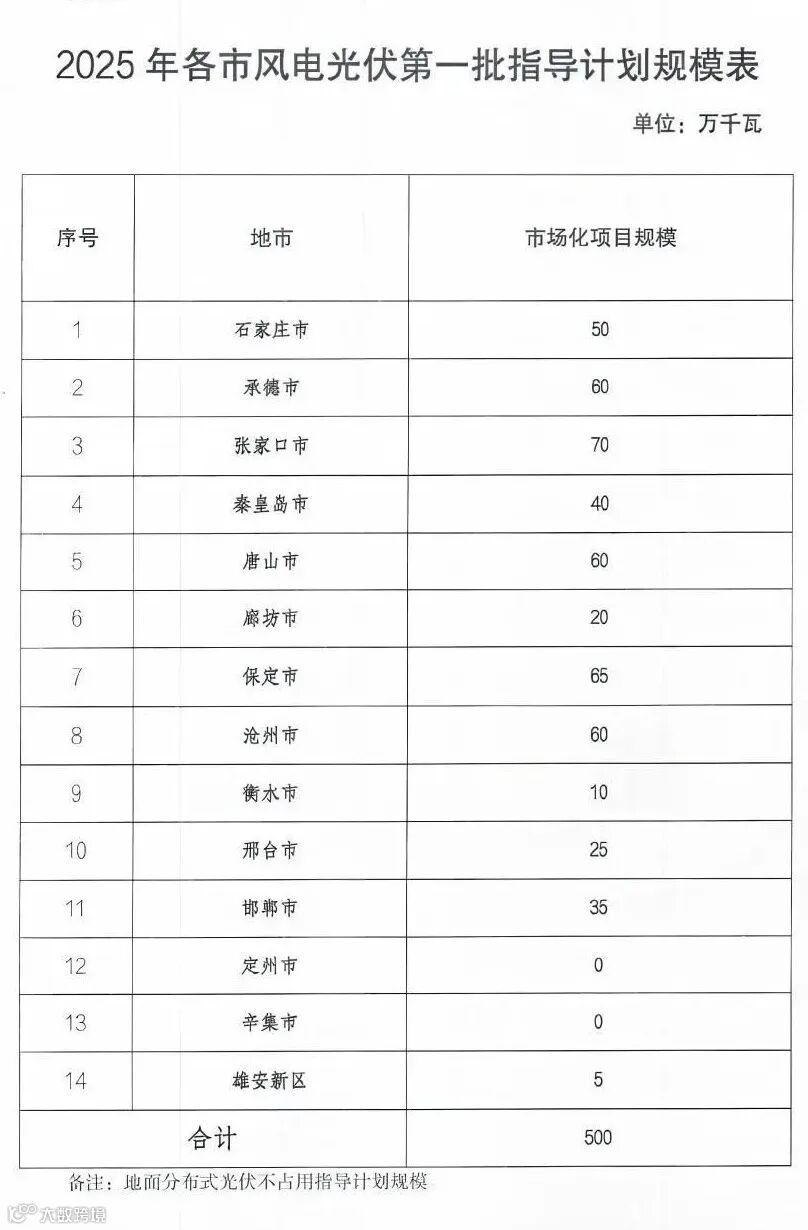

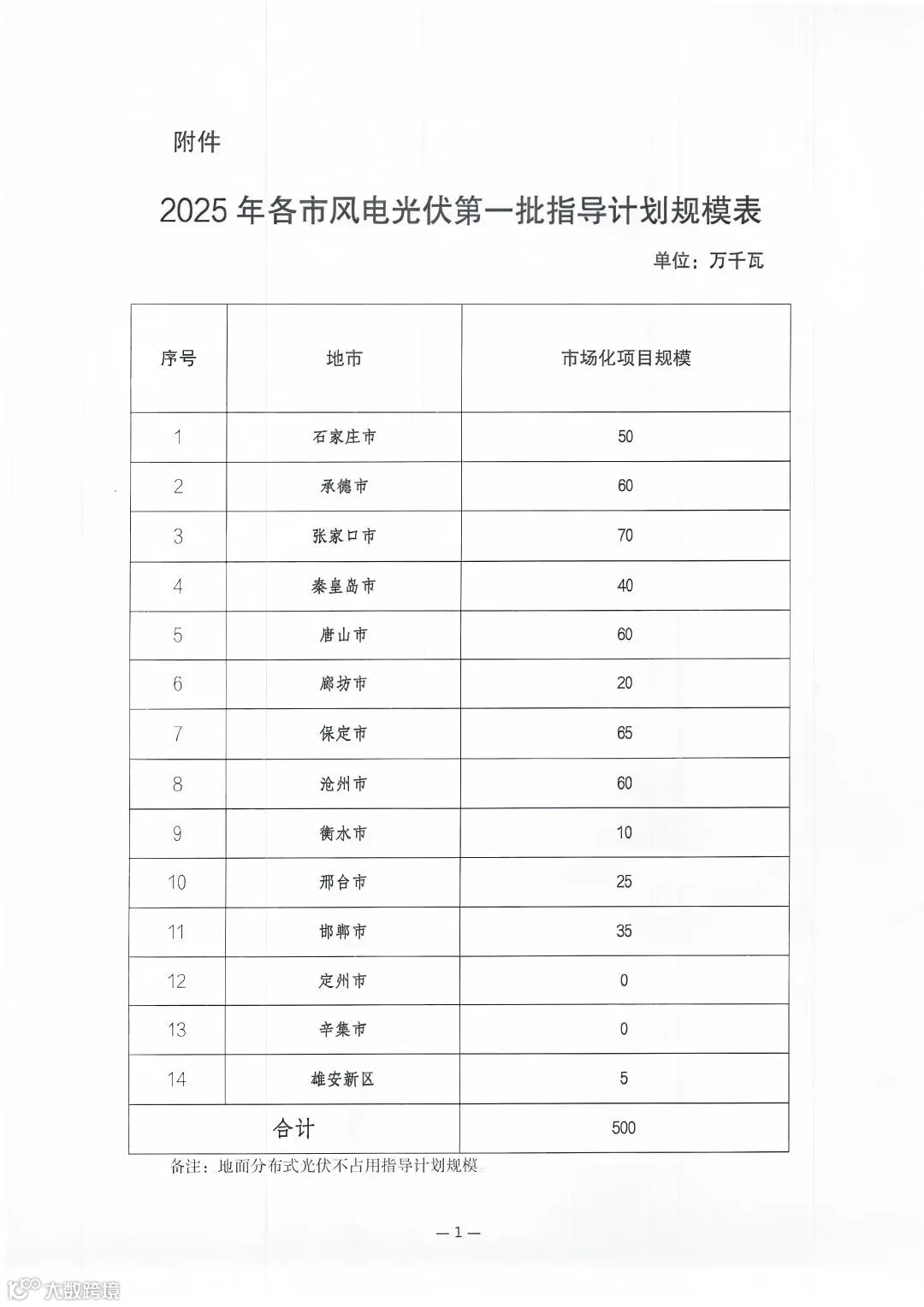

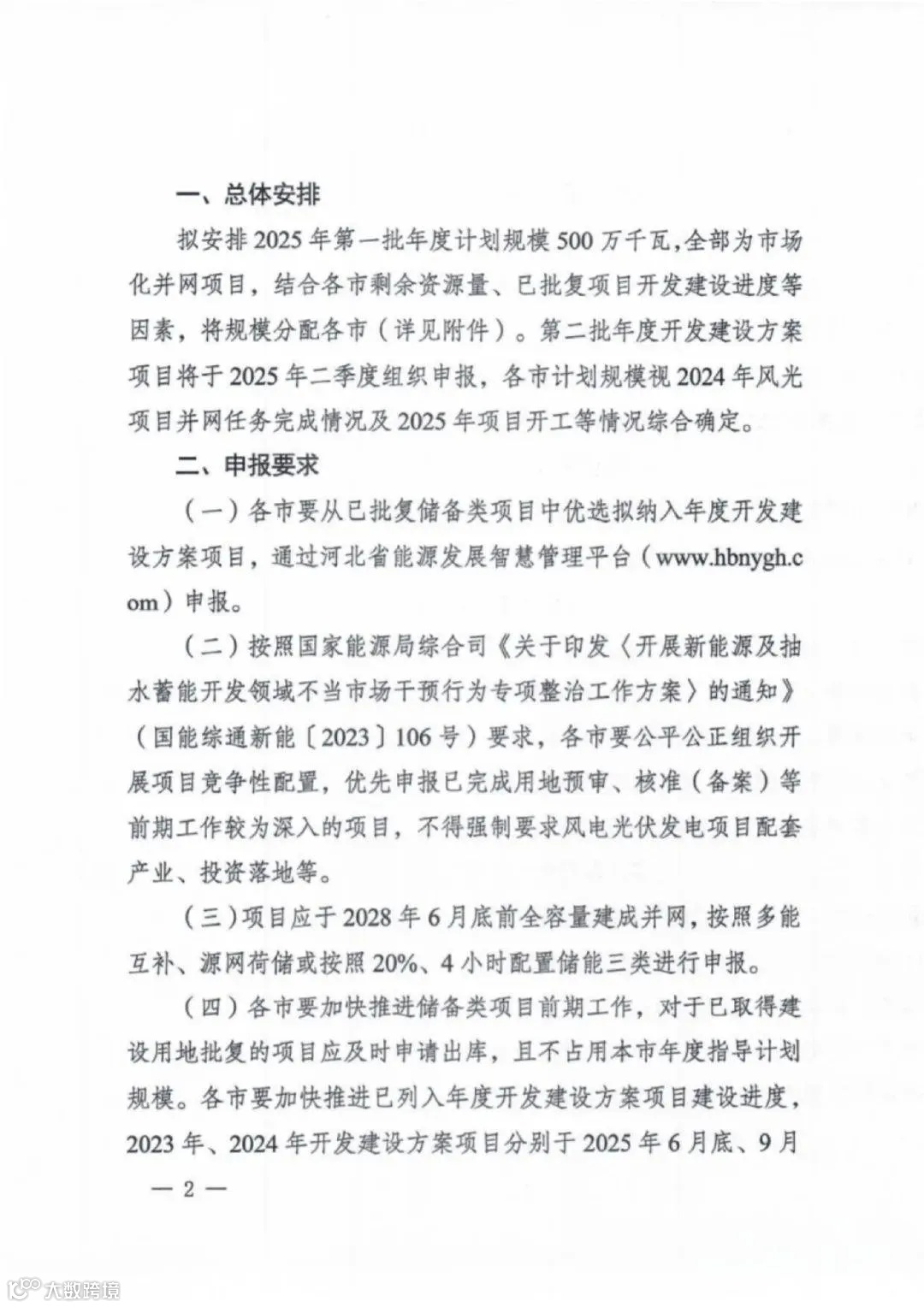

文件表示,本次申报的第一批5GW项目应于2028年6月底前全容量建成并网,按照多能互补、源网荷储或按照20%、4小时配置储能三类进行申报。
第二批项目申报将于2025年第二季度开启,各市计划规模视2024年风光项目并网任务完成情况及2025年项目开工等情况综合确定。
文件要求,各市要加快推进储备类项目前期工作,对于已取得建设用地批复的项目应及时申请出库,且不占用本市年度指导计划规模。各市要加快推进已列入年度开发建设方案项目建设进度2023年、2024年开发建设方案项目分别于2025年6月底、9月底前全容量并网。

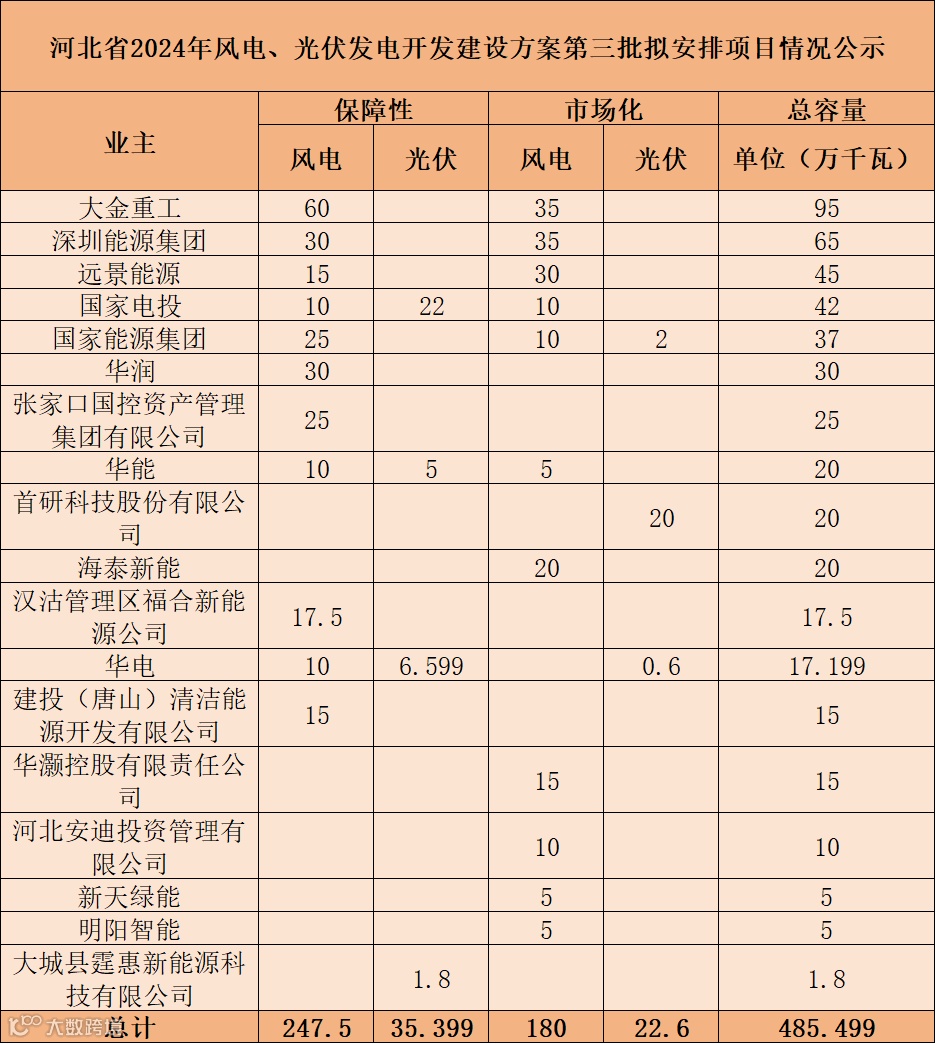

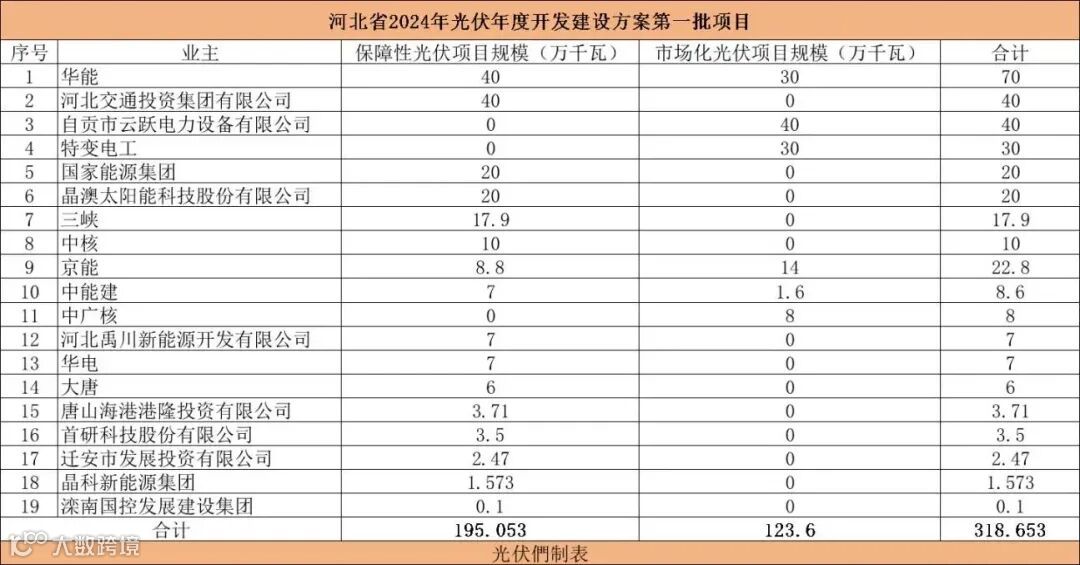

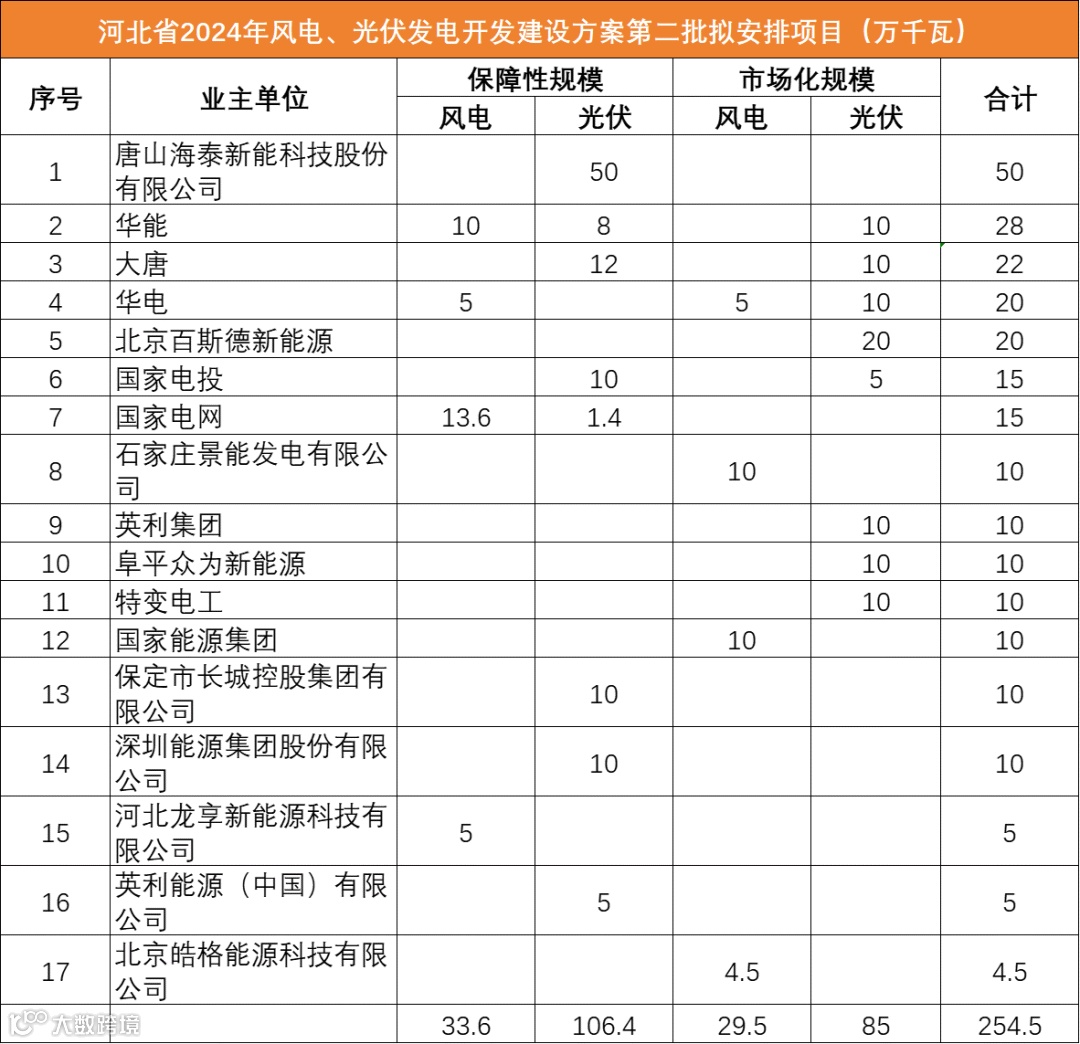

2024年河北省先后共计下发4批风光指标清单,规模共计26.31GW,其中光伏5.94GW,风电20.37GW。
