“角美镇田里村道路旁水渠中疑似出现天然气泄漏 ”
8月18日中午11时42分,气电集团福建LNG管道保护主管接到巡线员电话紧急报告。
天然气泄漏??
下游数十万居民、两百多家工业用户
距厦门不到30公里
离“金砖国家领导人会议”召开时间不足15天
第13号台风“天鸽”即将登陆,有可能引发次生灾害
一场海油人与时间的赛跑正式开始了!!
8月18日中午11时42分
福建LNG管道保护主管接到巡线员电话,紧急报告后立即赶往事发现场进行确认,同时按照程序向公司汇报。
8月18日中午11时50分
福建LNG管道保护主管及同时抵达的安全、生产人员用可燃气体分析仪对现场气体进行了检测,确认是因为第三方野蛮施工造成管道破裂,导致天然气泄漏。公司立即组织疏散现场无关人员、进行有效警戒隔离,启动应急程序,组织抢修和下游保供协调工作。
泄漏点位于河床中,有大量气泡冒出
8月18日中午12时13分
福建LNG领导和福建抢维修领导闻讯后分别驱车赶往事故现场,福建LNG召开应急委员会会议,成立应急抢险现场指挥部并启动应急响应。福建抢维修应急值班人员接到报警后,第一时间赶往事故现场,并根据现场报告情况,基地值班人员立即准备工具、设备、材料等物资送往事故现场。
8月18日中午12时41分
第一、第二批抢修物资紧急启运事故现场。
8月18日中午12时45分
“请厦门分输站关闭截断阀BV09101,17#阀室关闭截断阀BV41701……”,电话里频频传来调度指令,现场操作人员根据指令关闭管线事故阀门并降压,并加强管控,避免损失进一步扩大;生产调度通知下游用户做好应急准备,并协调兄弟单位开展应急保供,尽可能减少对下游用户的影响;福建抢维修应急抢修队伍赶赴现场后,立即开展现场勘测,根据事故段地质、地貌等制定应急抢修方案。
8月18日下午14时45分
根据管道泄漏点周边环境及管道可能的损坏情况,应急抢险现场指挥部和地方政府根据抢修进展情况不断讨论完善抢修保供方案。所有人员、设备、物资均在最短时间到位,现场指挥24小时轮流值守,作业人员24小时轮流作业。

可是新的情况出现了,根据气象预报,今年第13号台风“天鸽”即将登陆,台风正逐渐向抢修地点靠近,台风期间可能带来强降雨,泄漏点位于河床中,现场虽然开挖了临时河道对河水进行了导流,但如果不能赶在台风到来前结束抢修,后果难以预测。一场和台风拼速度、抢时间的抢险工作就这样开始了。
8月19日凌晨1时20分
下游大用户福欣钢铁停止用气后,福建LNG立即启动停气操作流程,放空事故管段并进行氮气置换;现场管线同步开挖;福建抢维修同步开展管线预制,制定事故管段开挖点河流疏导方案提交事故责任单位执行。

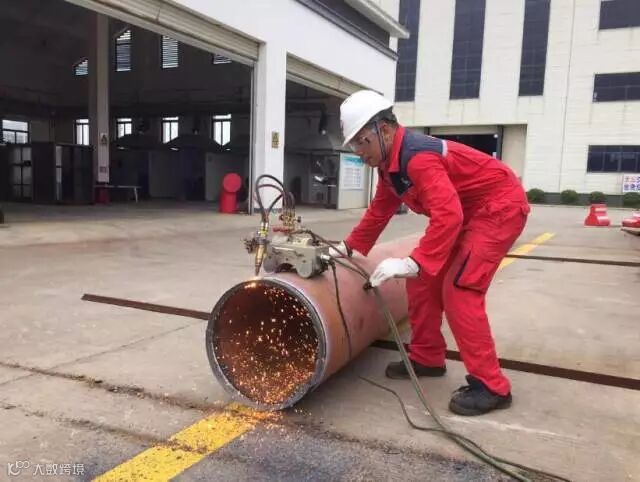

福建抢维修基地人员进行管线预制
8月19日下午17时30分

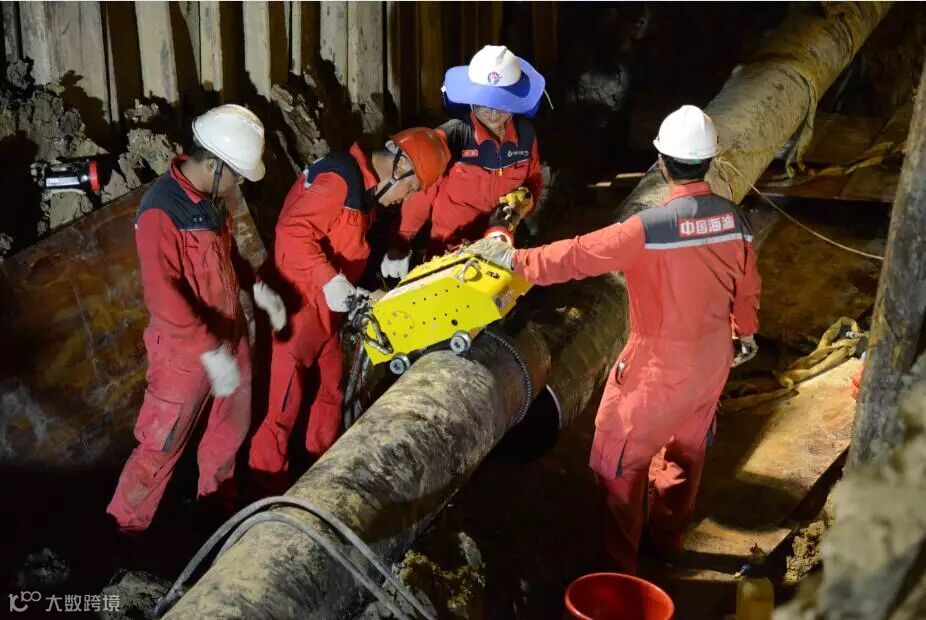

事故管段挖出,找出破损点。福建抢维修应急抢修人员立即测绘出事故管段的弯头尺寸,安排弯头预制,对事故段泄漏点处原管道四道焊缝进行无损检测。
管道破损点
8月20日晚23时
确认焊口缺陷后,最终确定换新管的方案。开始预制冷弯管及试压封头焊接等工作。
8月21日下午17时

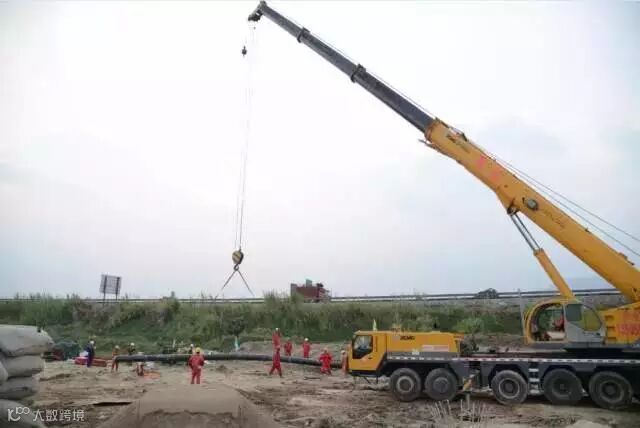

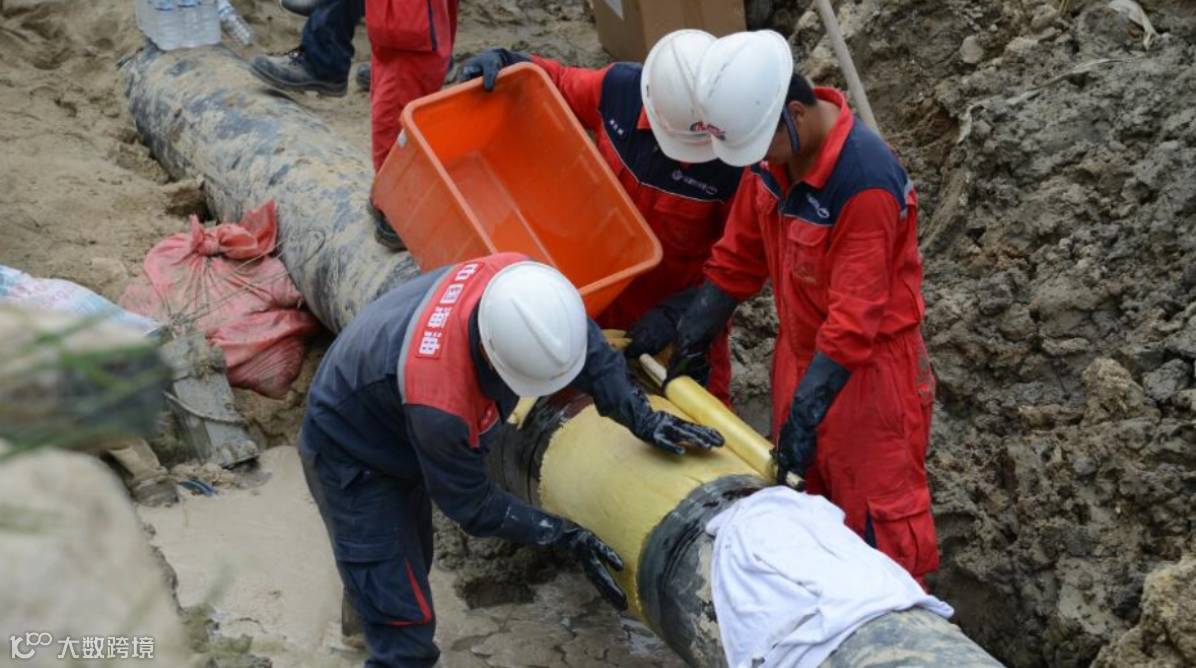

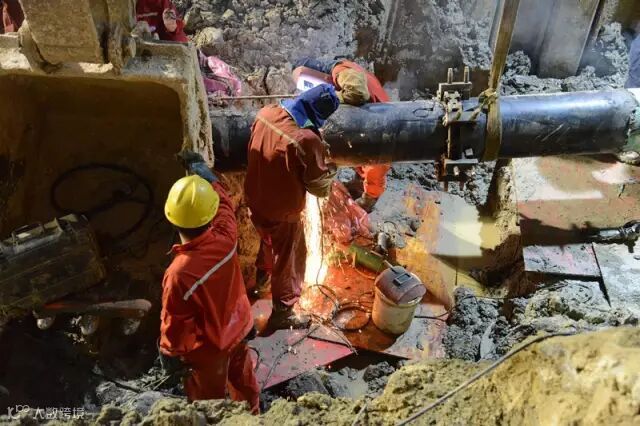

开始预制新管段的更换,焊接、试压、检测工作,施工同步开展,各环节紧密衔接。

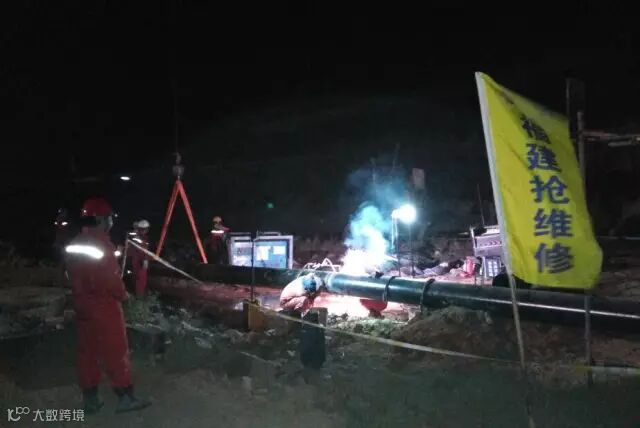

8月21日夜间

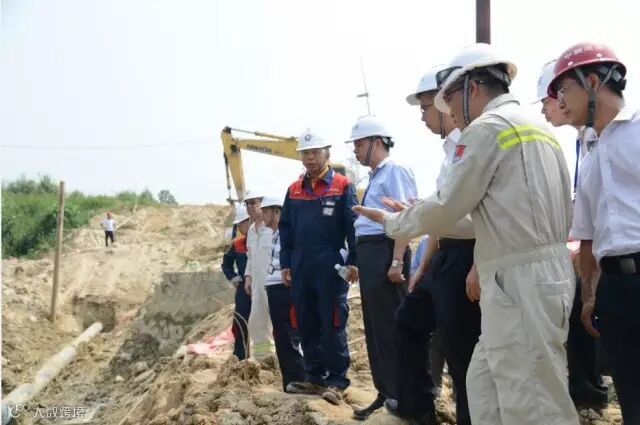

气电集团领导到现场指导抢修工作,现场作业人员夜间坚持作业,全力修复泄漏点。

8月23日凌晨
新管道安装完成,经过气体置换后,管线逐步升压并恢复供气。
8月23日上午8时30分
福建LNG牵头组织召开福建省天然气应急保供会议,建立保供联动机制。

这场不分昼夜,连续奋战108小时的应急抢修保供保卫战,现场指挥、作业人员白天顶着高温,热了,头上浇瓶矿泉水,晚上忍着蚊虫叮咬,几乎没人睡过囫囵觉,困了就轮流在现场打个盹,争分夺秒,昼夜施工。由于时间紧,没有地方查资料、写方案,他们就蹲在设备旁写。很多人都不能按时吃上饭,将近5天4夜没有换过工服,工服臭得出“盐”块。因工作投入,很多员工在作业完成后竟不知道连续工作了几天。
最终该项抢修作业较预计提前5天完成。焊接、无损检测、试压、吊装、沟底安装、回填及管保等工作,均一次通过。厦门金砖国家领导人会议的用气安全因此得到保障,漳州市数十万居民、一千多家医院、学校、餐饮等公共服务机构因此未受影响,福建省、漳州市政府对中国海油此次管线抢修保供工作给予了高度评价。
