近日,嘉明电厂9、10号机组A级检修正有条不紊地开展。本次检修任务计划工期为60天,涉及925个项目,其中标准项目839项,特殊项目86项,自主维护项目84项,涵盖的范围广、任务重,是9、10号机组自2014年投运以来的首次大修。
“
1+1+N
助力机组大修
”
在大修过程中,嘉明电厂采用了创新的“1+1+N”工作方式,通过一表通、一传承与N标识三大措施,赋能大修现场,确保检修工作高效、有序进行。
受发电设备运行监盘页面启发,本次大修,嘉明电厂创新建立便捷在线跟踪表,高效组织工作计划、跟踪进度和质量验收,通过在线表格形成“监盘页面”,权限人员可以即时获取总监盘以及各具体项目的详细记录,柱状图、饼状图等数据分析一键生成,确保每个环节都清晰明了。

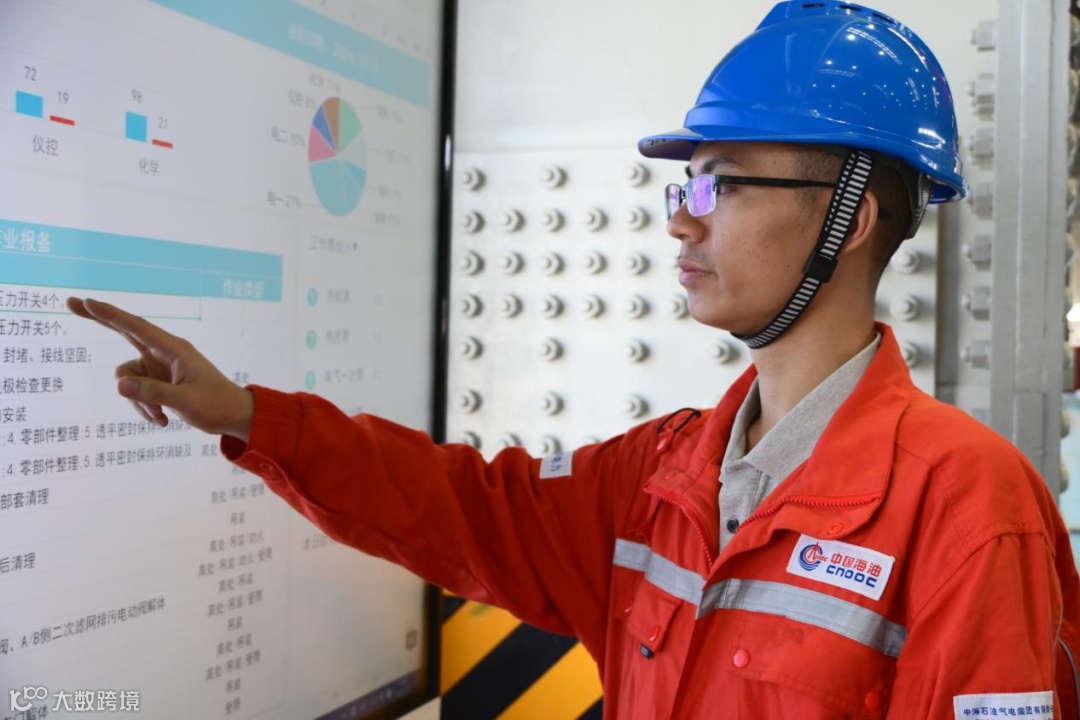

为便于现场工作人员实时查看和更新信息,检修现场还配置了检修信息公示屏。触摸屏上展示内容涵盖了日报表、执行中工作票、明日作业报备、验收计划、不符合项与人员信息等信息。无论是项目的整体完成情况,还是每日工作票的统计,甚至是找到某个项目的负责人,只需一张表,就能精准搜索到相关信息。这一数字化管理工具不仅提高了工作效率,还确保了信息的实时性和准确性,为大修工作的顺利开展提供了坚实保障。

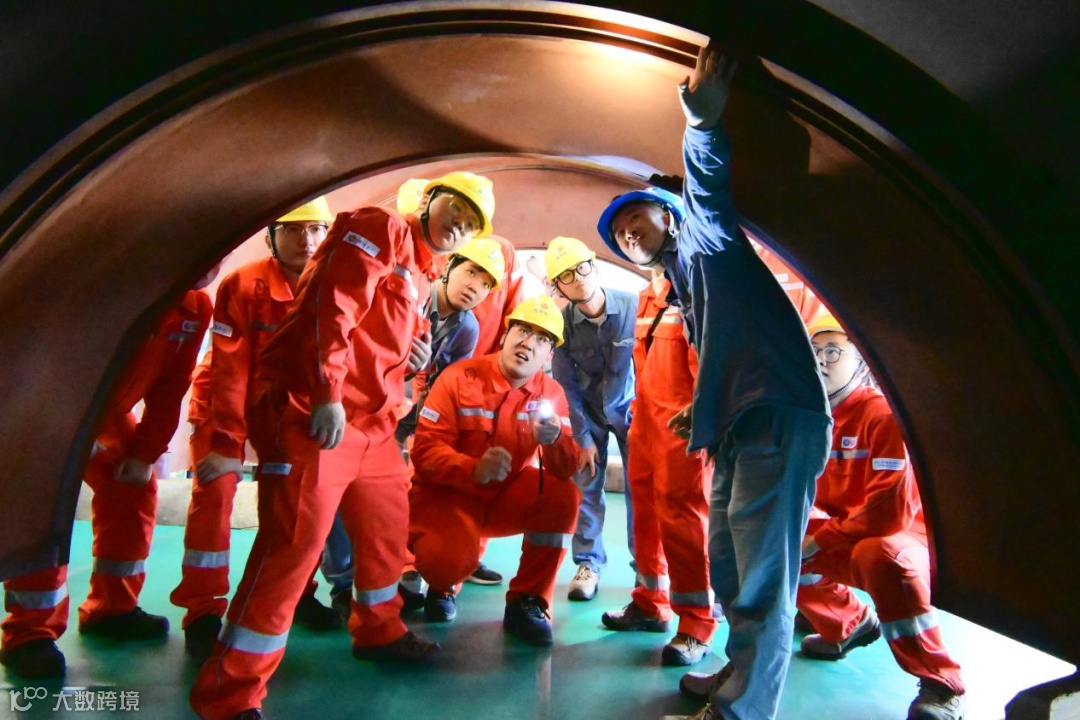

大修施工现场,是最生动的课堂,师傅向徒弟一一讲解设备的结构和原理,“打闸是什么?”“正好,来这里看。” 本次机组大修为徒弟们提供了零距离学习知识的宝贵机会,过去晦涩难懂的抽象知识在拆解后的设备中变得直观易懂,辅以经验丰富的老师傅详尽的讲解,年轻人得以快速提升。
张冬爽师傅感慨道:“过去我们当学徒时,白天操作,晚上还得对着图纸自学,鲜有这样的学习机会。现在,我们把自己多年积累的知识和技能传授给徒弟,帮助他们更快地消化吸收。” 技能人才培养注重现场学习,检修期间是不可多得的学习良机。这一传承机制不仅有助于提升年轻技术人才的专业能力,还促进了团队内部的知识共享和技能传承,为嘉明电厂的长期发展打下了坚实基础。

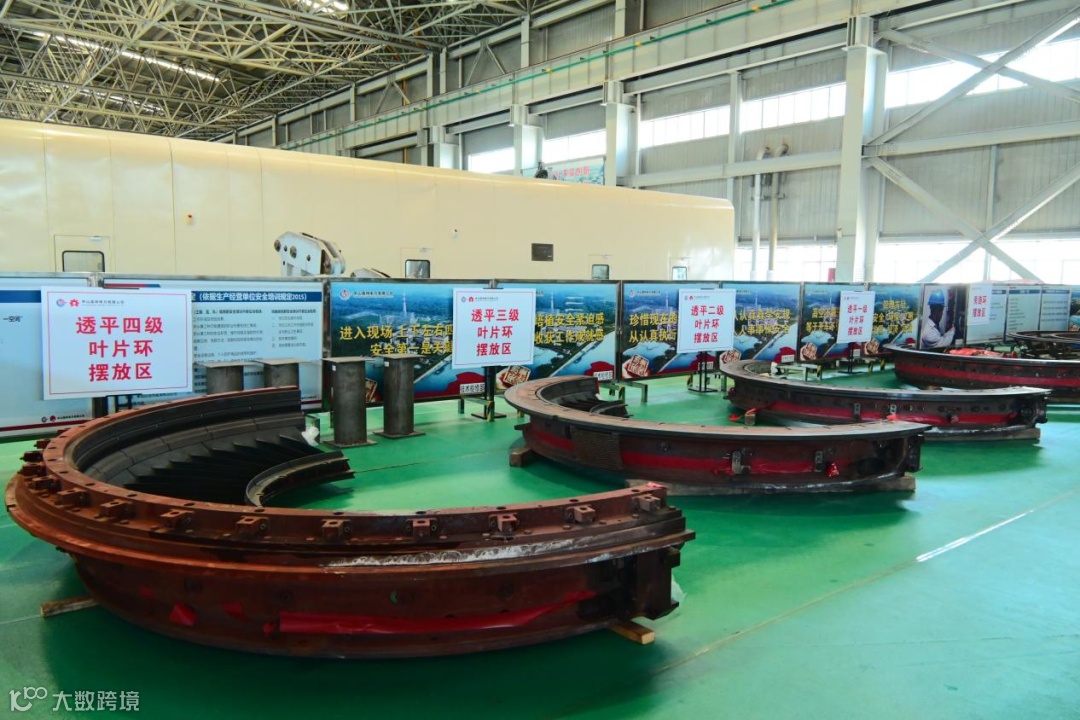

本次检修需对该套机组所有零部件进行拆解、检修,涉及备件种类多,数量大。大到汽机密封瓦,小到螺栓螺母,全部整齐地摆放在干净的橡胶垫上。这得益于“N”个详尽的部件标识牌,不仅为各零部件的整齐摆放提供依据,更有效减少备件寻找时间,提高检修效率。
目前,本次检修进度已近一半,“1+1+N”三大举措有效实现了数字化管理、促进了现场教学、加强了设备管理,为大修工作高效、安全、有序开展提供了可靠保障。
