表扬:开封团队彰显交付实力 圆满完成GSM改造一期建设任务

表扬:开封团队彰显交付实力 圆满完成GSM改造一期建设任务 音达集团
2019-06-14
0
导读:精益求精、追求卓越!

为了满足河南移动GSM网络的现代化建设需求,诺基亚贝尔针对所属区域提供了GSM网络现代化建设的替换方案及配套的产品和服务

开封移动GSM一期建设改造过程中,诺基亚开封移动服务团队工作积极主动,开拓进取,用实际行动收获了中国移动通信集团河南有限公司开封分公司发来的表扬信一封。

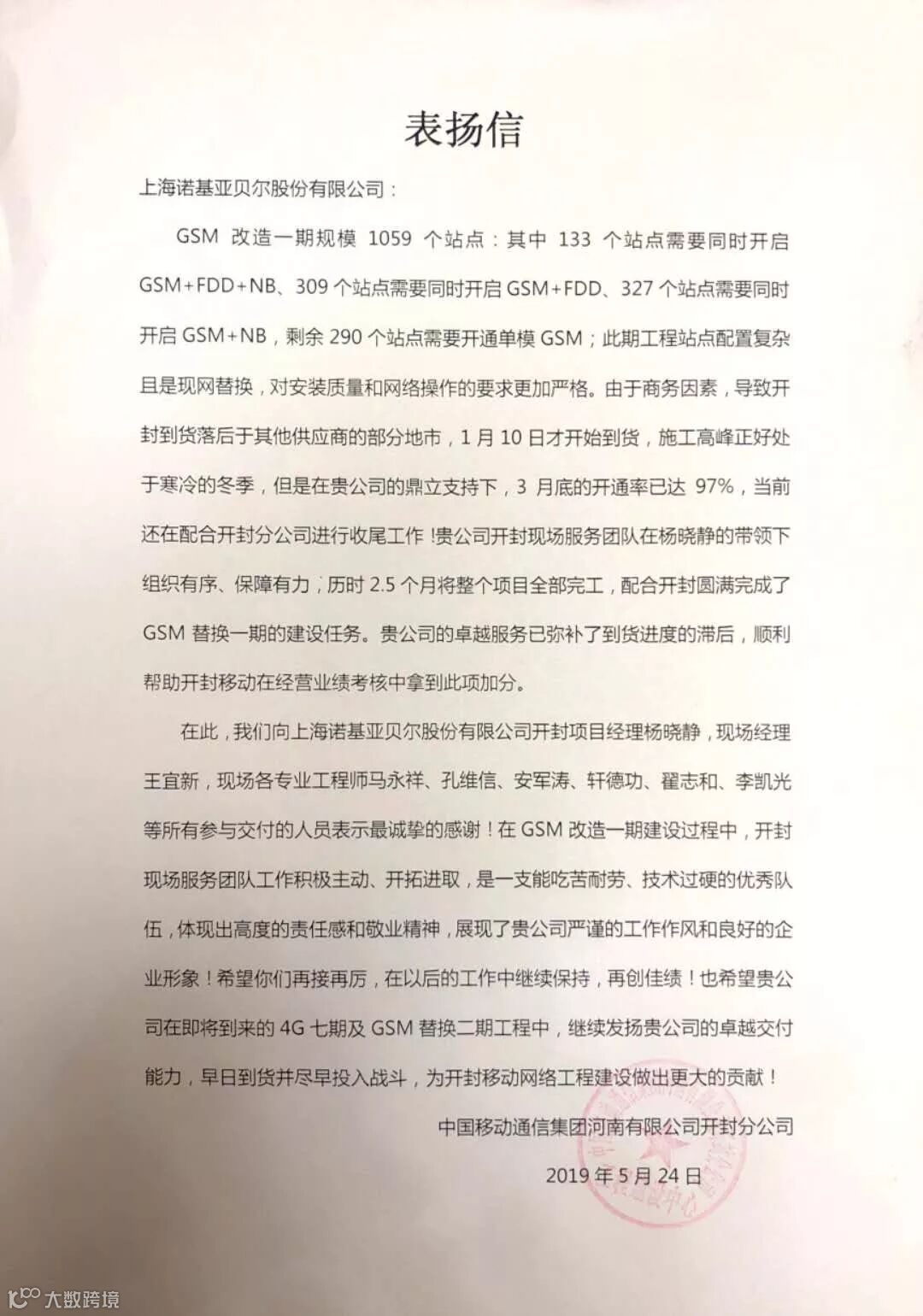

|图 表扬信


在信中,开封移动对诺基亚贝尔服务团队高效解决问题的能力和严格专业的操作表示了称赞。由于此次GSM改造一期共包含1059个站点,其中133个站点需要同时开启GSM+FDD+NB、39个站点需要同时开启GSM+FDD、327个站点需要同时开启GSM+NB,剩余290个站点需要开通单模GSM,且此期工程站点配置复杂且是现网替换,因此对安装质量和网络操作的要求将会更加严格;

除此之外,客户还在信中客观陈述了在此次项目建设过程中,诺基亚贝尔开封移动项目团队所面临的境况:由于商务因素,导致开封到货落后于其他供应商的部分地市,1月10日才开始到货,且施工高峰正好处于寒冷季节,现场工程师所面临的施工环境更为恶劣。

面对这一任务重、工程难、规模大、时间紧的建设项目,诺基亚贝尔开封项目经理杨晓静、现场经理王宜新带领音达的现场工程师们有秩序的开展各项工作,克难关,抢时间,从替换方案的确定到现场施工、系统割接和优化验收,集中“火力”,全身心投入到项目的每个节点以弥补到货进度的滞后。

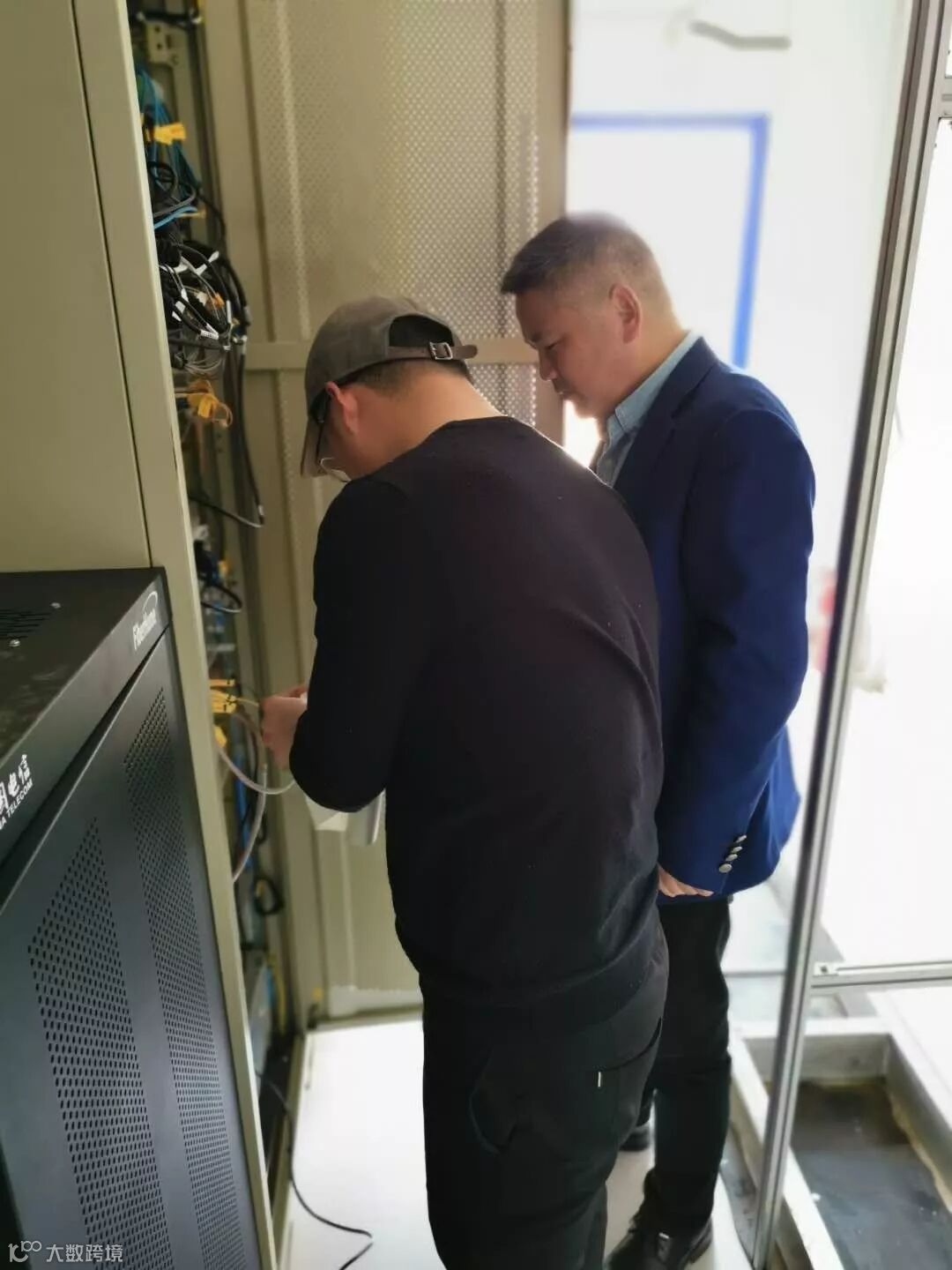

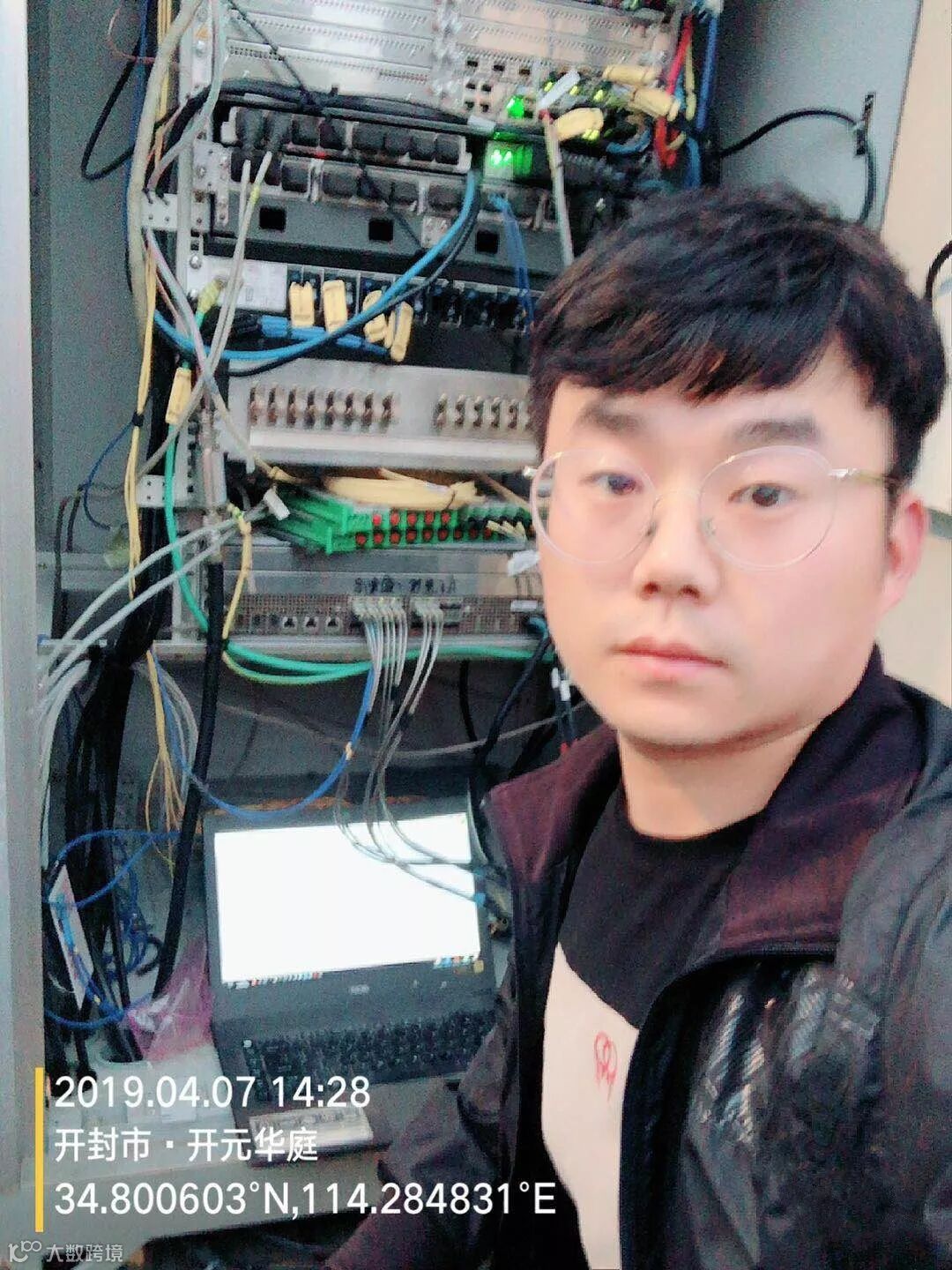

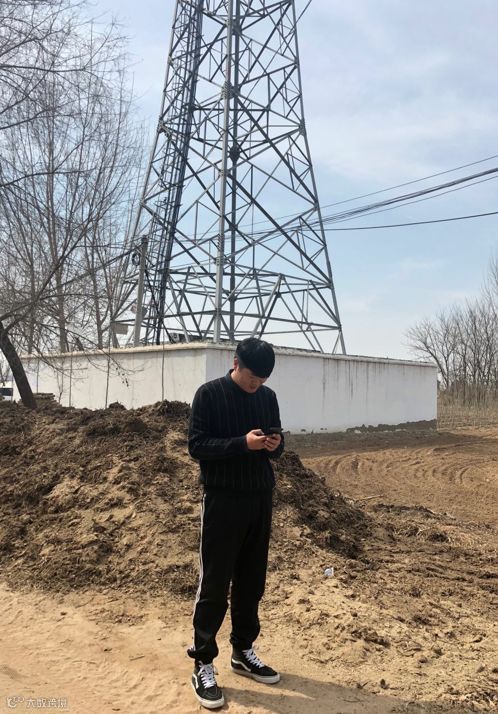

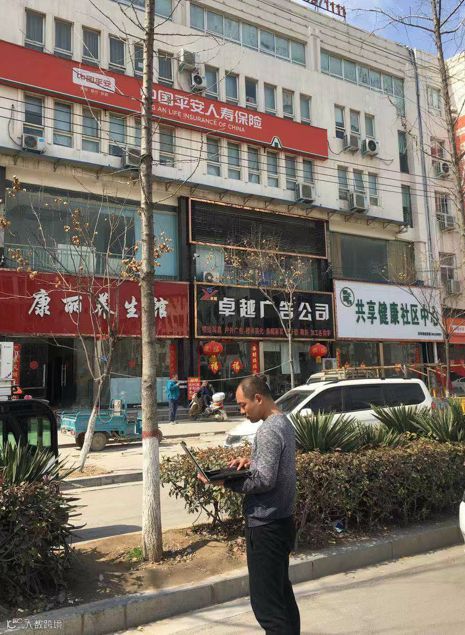

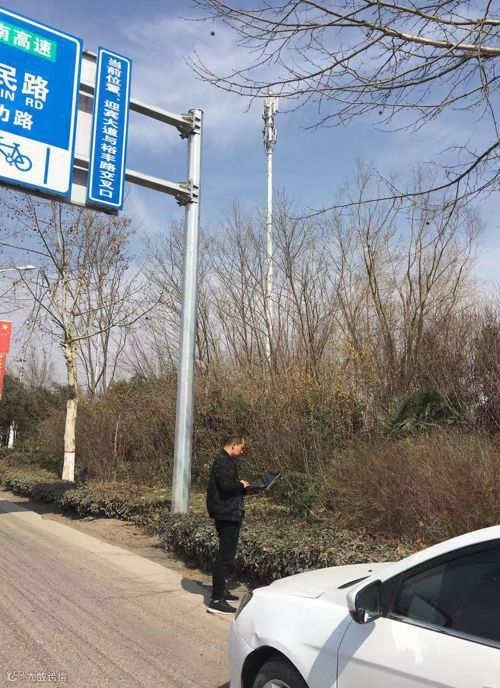

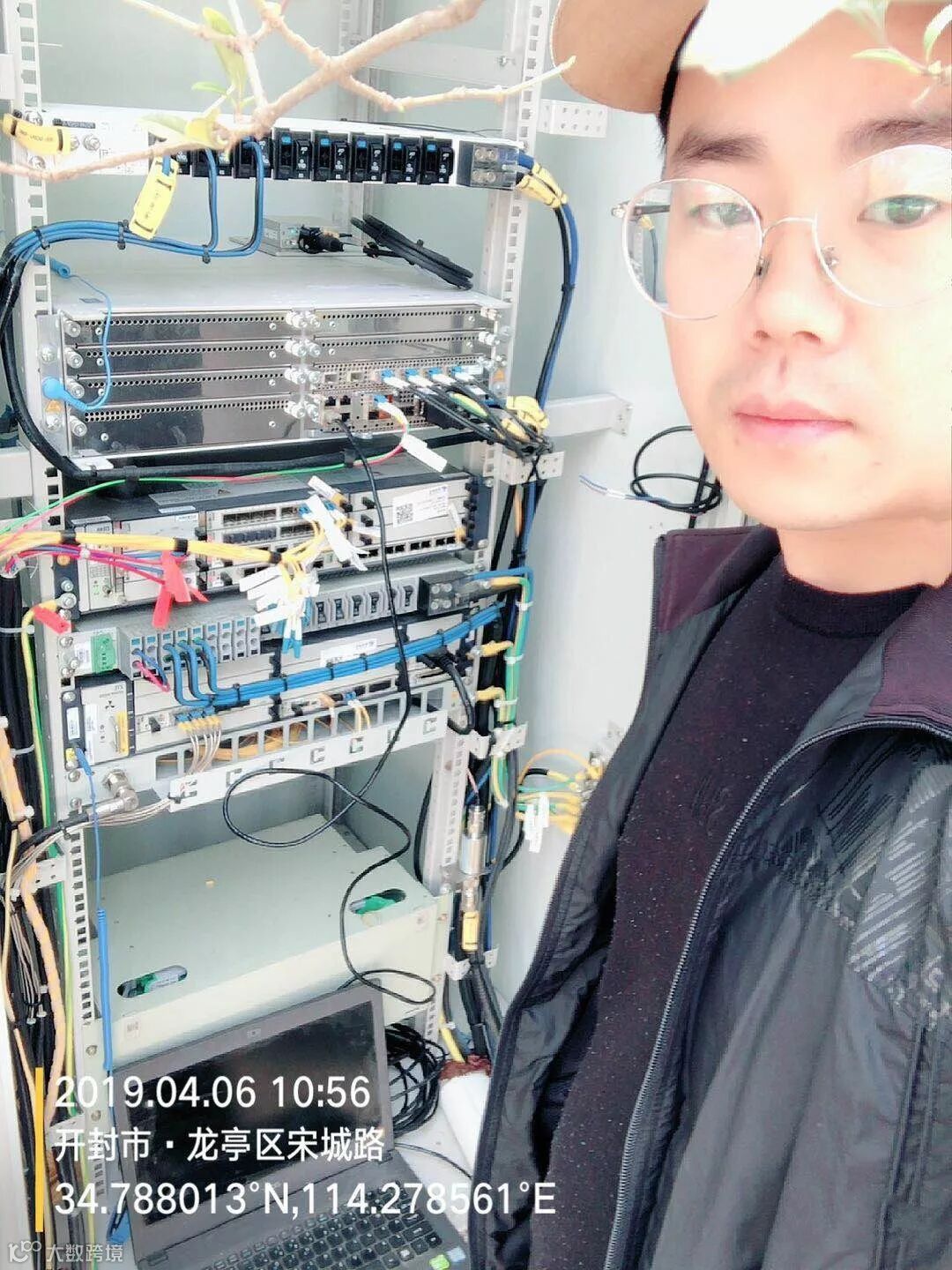

 |组图 音达工程师在现场


在施工期间,音达实业副总经理黄照香也亲临施工现场检查施工工艺及建设规范,并督促现场工程师要齐抓质量、安全和时间,全力做好替换工作,确保圆满交付。

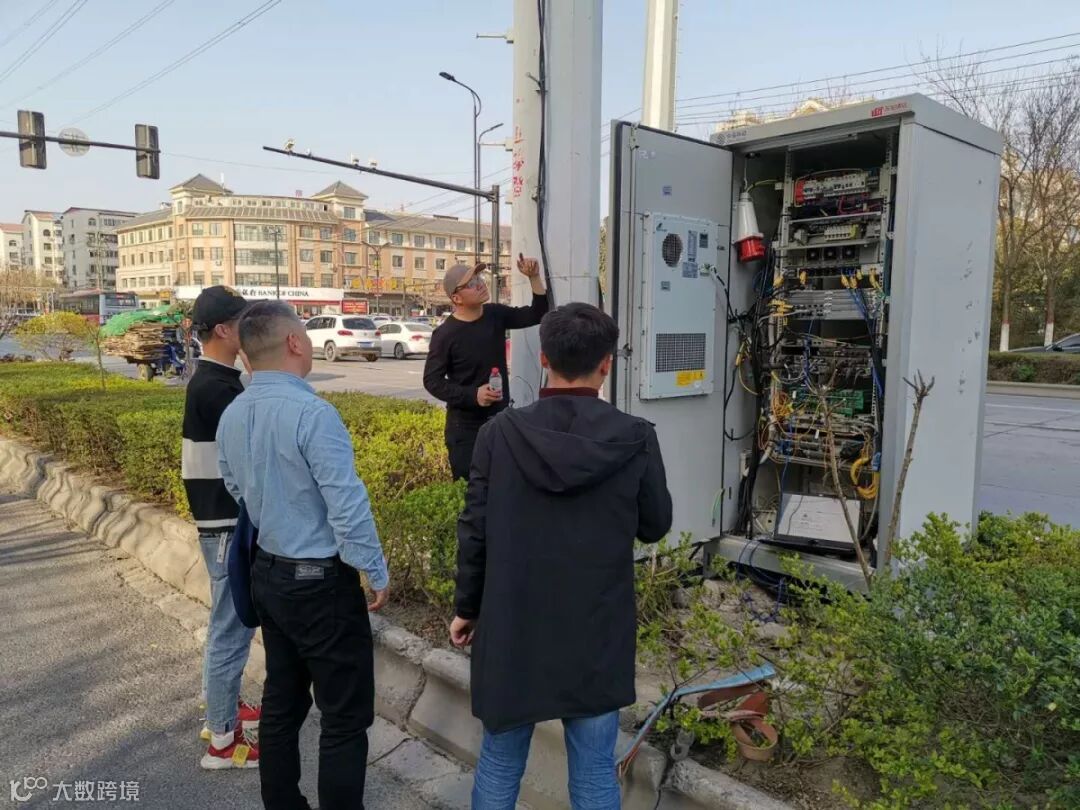

 |组图 音达实业副总经理黄照香视察开封现场

这次建设任务共历时2.5个月,到3月底,项目的整体开通率已达97%,截止至5月,仅剩部分收尾工作仍在持续进行当中。在整个施工过程中,工程师们用过硬的专业技术、卓越的服务能力配合开封分公司圆满的完成了GSM替换一期的建设任务,并帮助开封移动在经营业绩考核中拿到了加分。

开封移动在表扬信中对诺基亚贝尔服务团队的工作组织有序,保障有力表示肯定,还着重对项目经理杨晓静,现场经理王宜新和音达的现场专业工程师马永祥、孔维信、安军涛、轩德功、翟志和、李凯光等所有参与交付的人员表达了最诚挚的感谢。

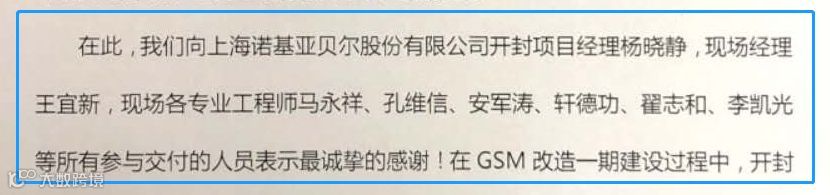

 |图 表扬信内容


一份荣誉也将是一份期待与监督,在今后的工作中,我们将不负客户所期,继续保持高度的责任感和敬业精神,持续展现严谨的工作作风和良好的企业形象,在即将到来的4G七期及GSM替换二期工程中,继续发扬卓越的工程交付能力,为开封移动网络工程建设做出更大的贡献。


文字:许玉玮 彭钦
