李三杰一行赴山东新能源
开展发展工程项目专项调研
4月2日--4月3日
北京公司党委委员、副总经理李三杰一行赴山东新能源公司,开展发展工程项目专项调研。
4月2日上午

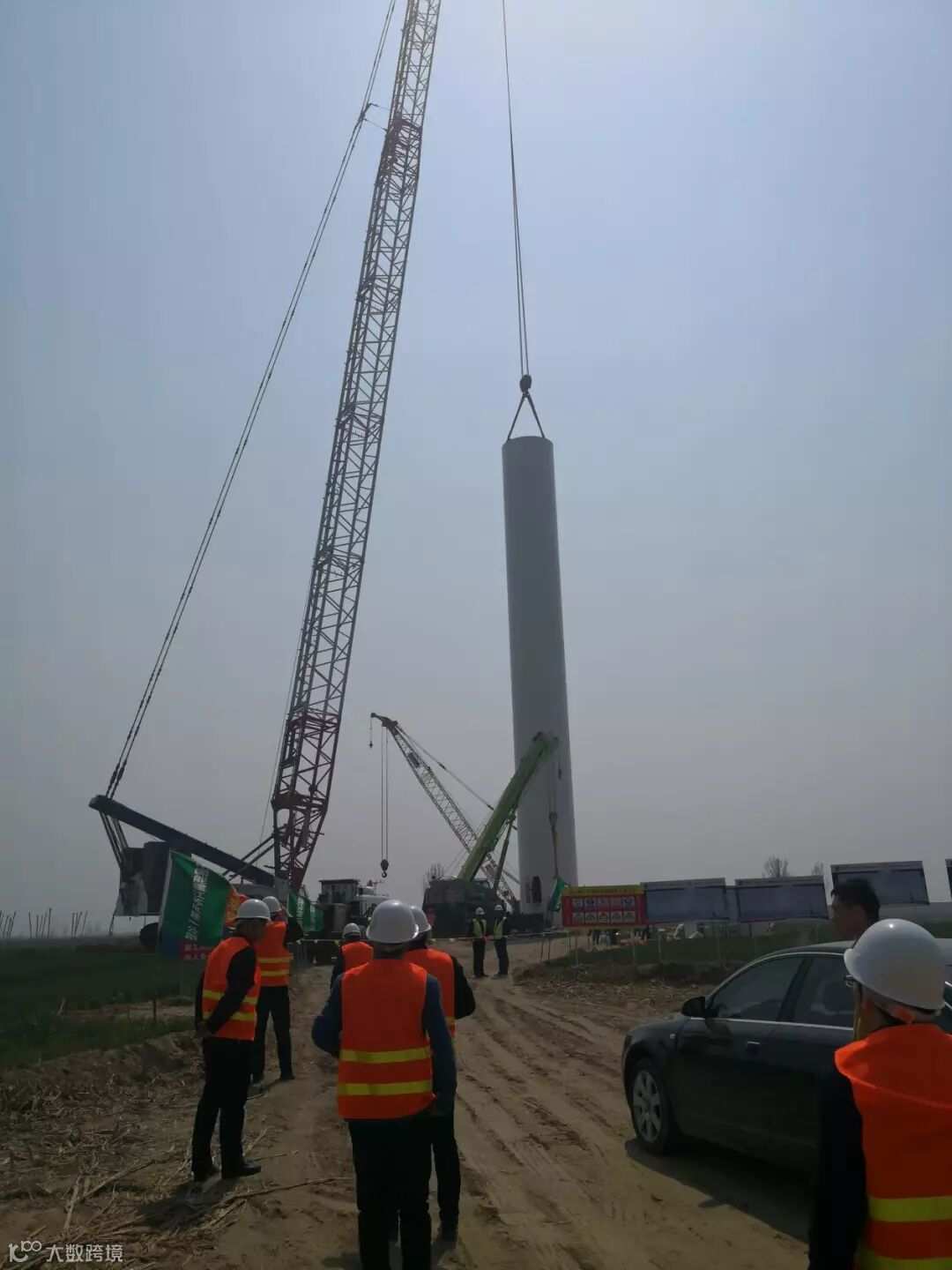

李三杰一行来到乐陵一期风电项目施工现场,对升压站以及风机基础施工进行了实地考察,在吊装现场,严格强调安措技措务必落实,协调督促吊装工作安全高效进行,并召开项目现场协调推进会。李三杰要求,一是4月30日集电线路要全部贯通;二是4月30日要完成24套风机供货;三是5月4日前山东院要负责24套塔筒全部到达现场;四是5月7日要完成24台风机吊装。
实地考察
→
4月2日下午

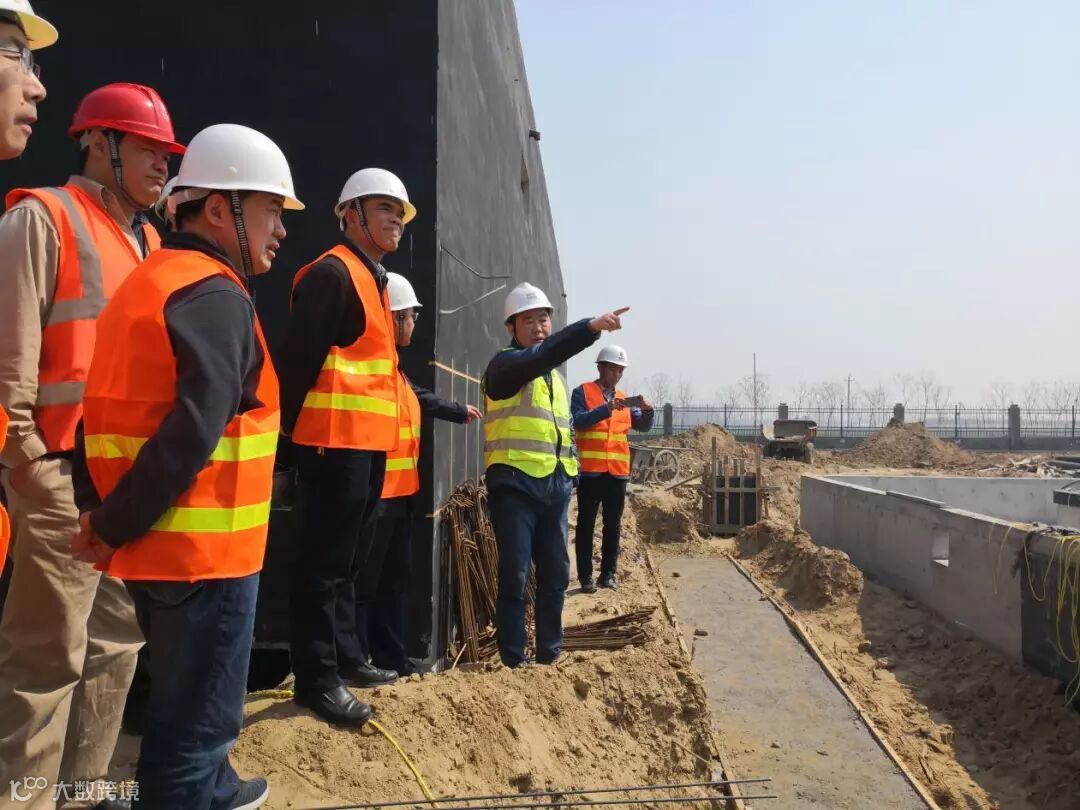

李三杰一行来到温店风电项目施工现场,对升压站以及风机基础施工进行了实地考察,并召开项目现场协调推进会。李三杰指出,一是5月20日集电线路要全部贯通;二是5月5日风机基础要全部浇筑完成;三是5月25日要完成风机供货;四是5月25日前国核院要负责24套塔筒全部到达现场;五是5月28日要完成全部风机吊装。
4月3日上午
李三杰一行在山东新能源公司本部主持召开发展工程推进会。针对下一步工作,李三杰强调,一是计划发展部要尽快推进牟平二期、乐陵二期项目接入批复,争取4月份取得;二是夏津、四户王项目要抓紧剩余前期手续的办理,力争早日具备开工条件; 三是财务部要组织即将开工项目的资本金申报工作;四是财务部要尽快提交牟平二期项目的融资方案,协调北京公司于4月15日前落实股权变更问题,并于五月底落实乐陵二期资本金;五是工程部要尽快组织牟平二期项目ERP申报手续(包括建设模式和询比价手续),并于4月7日前上报北京公司;六是工程部要尽快协调牟平二期、乐陵二期项目塔筒、施工招标的准备工作;七是要督促合作方提前组织施工进场,开展牟平二期项目的“四通一平”工作。
北京公司安全总监、工程部、安环部负责人,山东新能源公司主要负责人及相关部门陪同。
