11月25日,山西岚县河口三期50MW风电项目集电线路倒送电成功,首批10台风机顺利实现并网发电。
倒送电成功
岚县河口三期风电项目位于山西岚县河口乡一带,属于黄土高原吕梁山脉高海拔地区,当地山区地势复杂,没有现成道路,土质以岩石为主,项目从选址、施工到设备运输的难度都很大。自项目开工以来,建设人员克服各种困难,直面各种挑战,保障了项目如期并网。
News
攻坚克难,推进建设进展
NO.1 战疫情,抢复工
2020年初,受新冠疫情影响,来自全国各地的参建单位人员到场难度大、防疫要求严,在公司的全力支持下,河口三期项目部设置体温监测岗哨,做全员行程摸底,安排车辆接送复工人员,克服时间、人员、地域等重重困难,在政府放开管控后第一时间实现复工,5月18日完成项目首台风机基础浇筑。
NO.2 催设备,保投产
受风电政策影响,今年风电设备厂商的产能供不应求,为了保障主机设备按时供货,河口三期项目部配合公司“催交催运”行动工作队开展设备催缴工作,从上到下全体动员,人员长期驻厂监造,确保设备供应,保障了项目工程进度的顺利推进,及时完成了设备吊装及线路架设工作。
News
争分夺秒,顺利实现并网
NO.1 提前准备

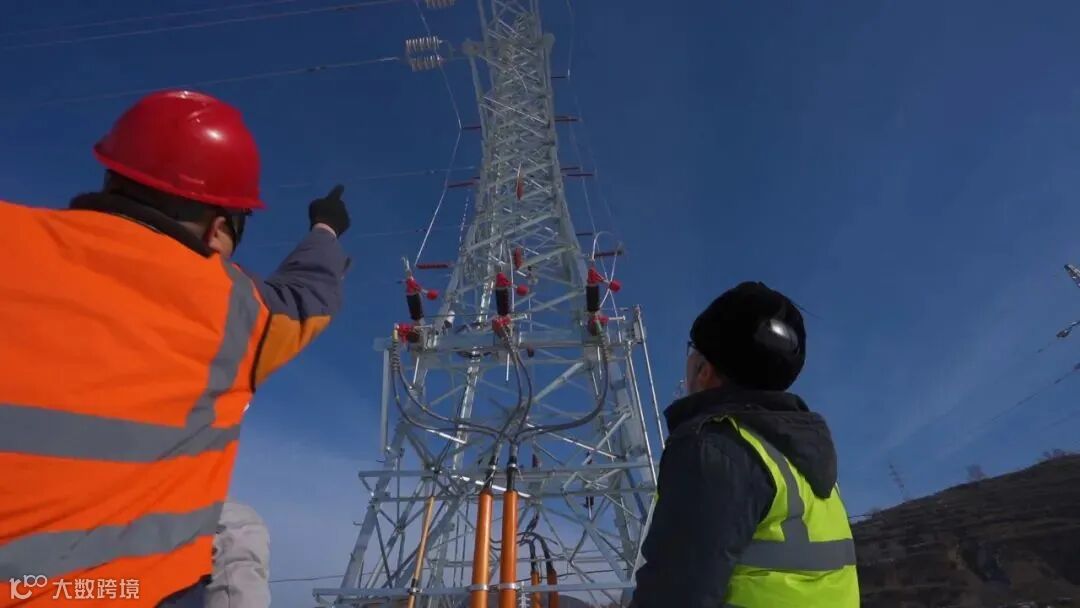

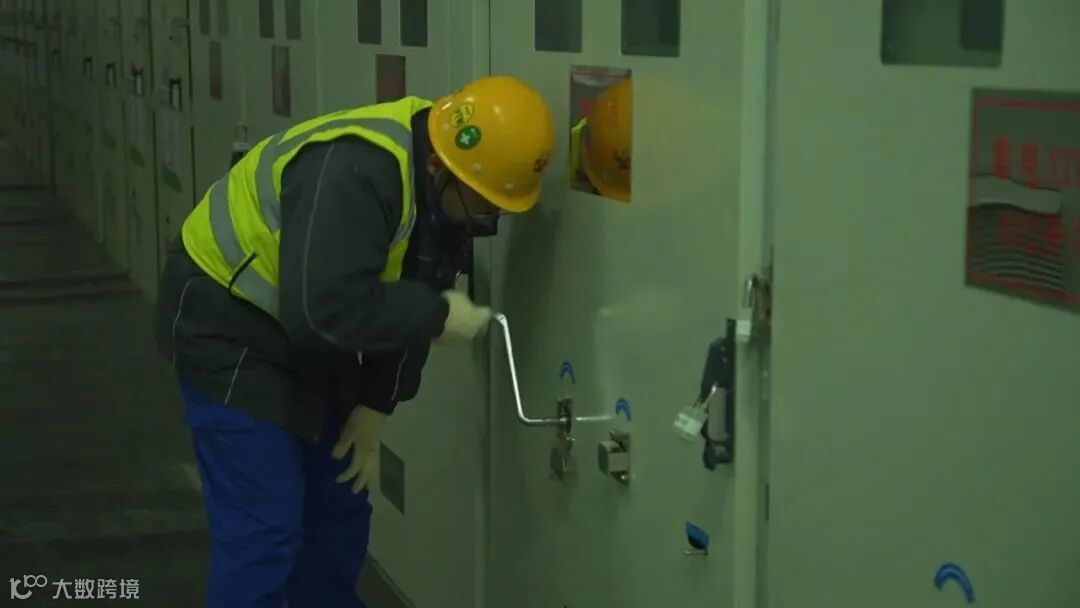

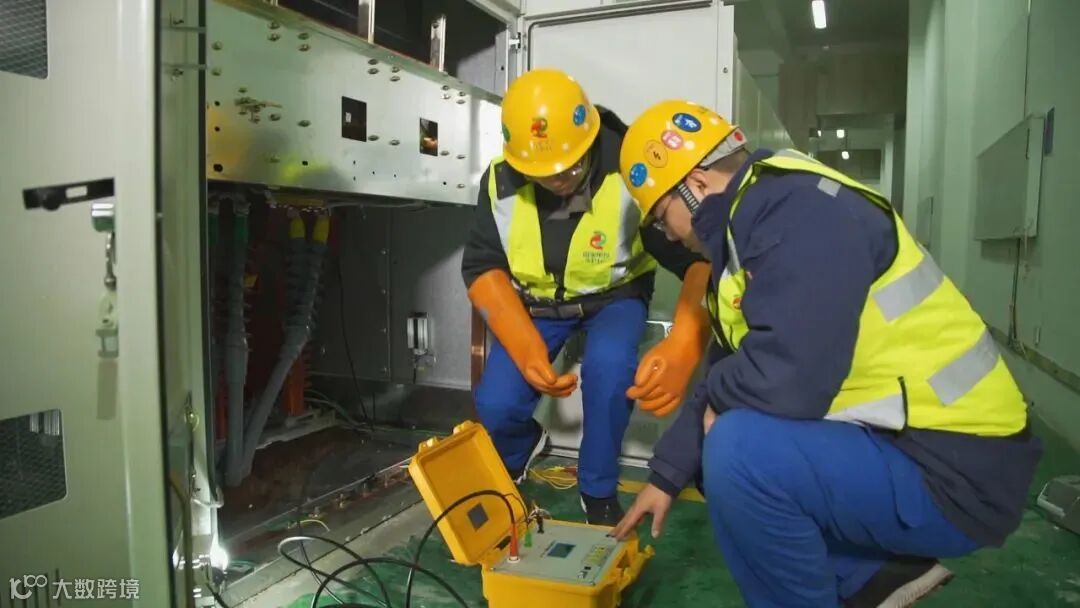

为了做好并网启动工作,河口维检站提前部署,统筹安排,他们说“决不能让工程上抢回的时间,在项目并网上浪费掉!”现场生产人员提前对接联系设备厂家,调试人员在25日之前全部抵达现场;同时组织人员检查站内五防控制系统,对涉及并网的所有35kV电缆进行耐压试验,并对箱变、开关柜逐一检查试验。
|
|
|
|
NO.2 当天完成
11月25日早6:00,河口维检站联系调度中心开始停电,经过现场人员的全力奋战,当晚10点50分项目倒送电顺利成功。
功夫不负有心人,经过公司及项目部广大干部职工的不懈努力,终于迎来了收获的时刻。此次河口三期项目首批10台风机顺利并网,意味着山西新能源公司在实现三个保电价项目全容量并网的征程上迈出了坚实一步,也为在岚县打造40万千瓦风电基地,奠定了坚实基础。"
下一步,山西新能源公司将持续做好风机调试工作,尽早实现河口三期全容量并网!
