河口三期项目首台风机顺利吊装
新节点 新目标

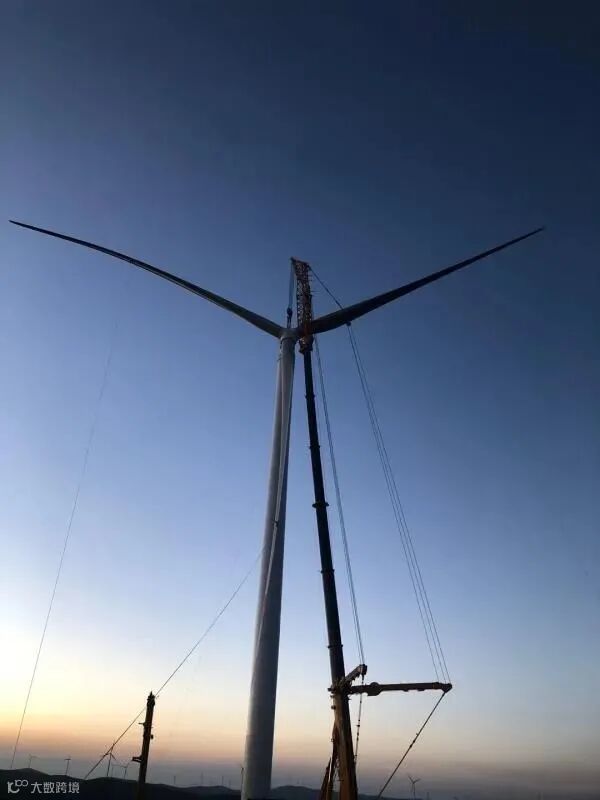

8月24日22时,随着c02号风机轮毂螺栓紧固完成,山西新能源公司岚县河口三期风电项目首台风机顺利完成吊装。标志着完成了重大工程节点任务,全面进入风机吊装阶段。
河口三期50 MW风电项目位于山西省吕梁市岚县河口乡,项目北区安装10台3.2MW风力发电机组,南区安装6台3.0MW风力发电机组。项目总投资40961万元。自2019年12月15日开工以来,该项目部攻坚克难、科学组织,克服了疫情造成的工期延误,紧盯目标,快速追赶。目前,风机基础浇筑完成15基(共16基),集电线路基础浇筑、组塔全部完成;升压站土建工程已完成,设备安装进入收尾阶段,正在开展调试工作。预计10月30日投产并网发电。
下一步,将紧盯主机厂家供货,安排人员做好设备催交,确保现场吊装;做好塔筒协调工作,厂家排产发货要与主机设备相匹配;项目部要优化现场管理,细化施工组织,抓细抓实,确保如期并网发电。
