5月16日,山西新能源公司云雾峪三期风电项目工程首台27#风机基础顺利浇筑完成,项目工程正式进入主体施工阶段。

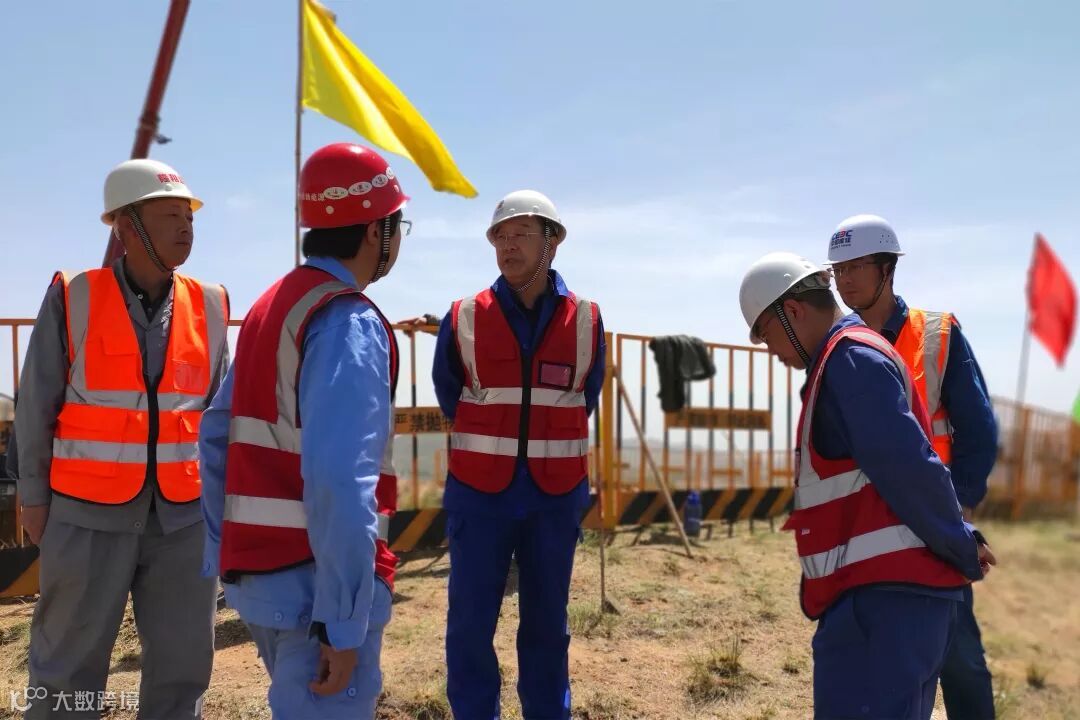

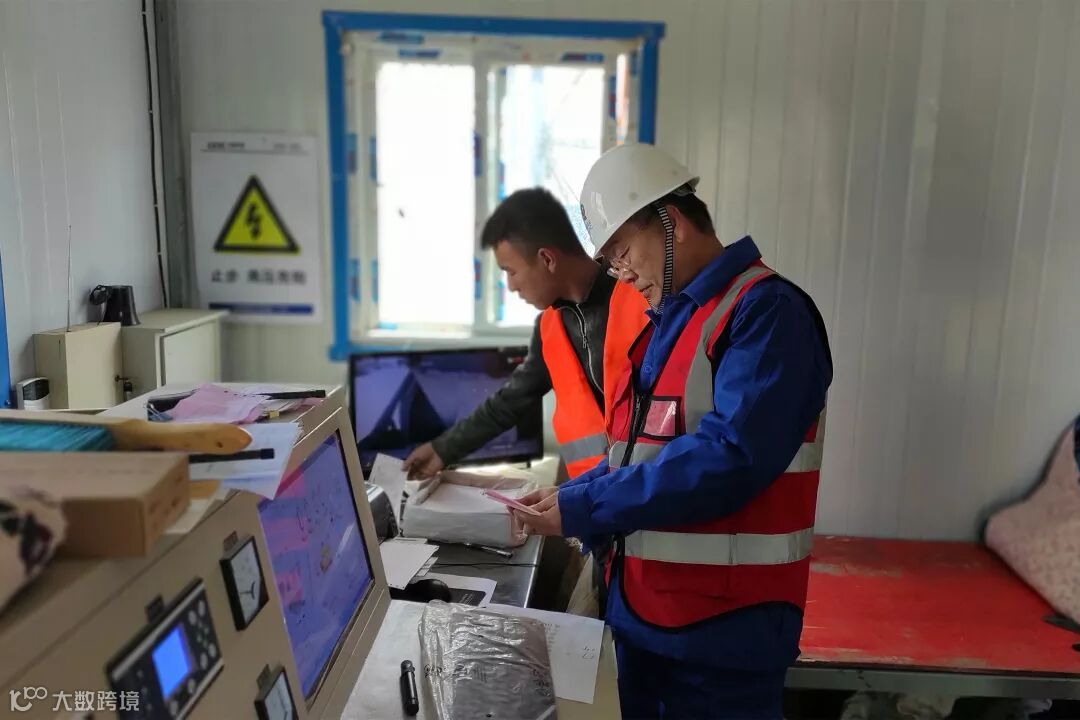

现场检查

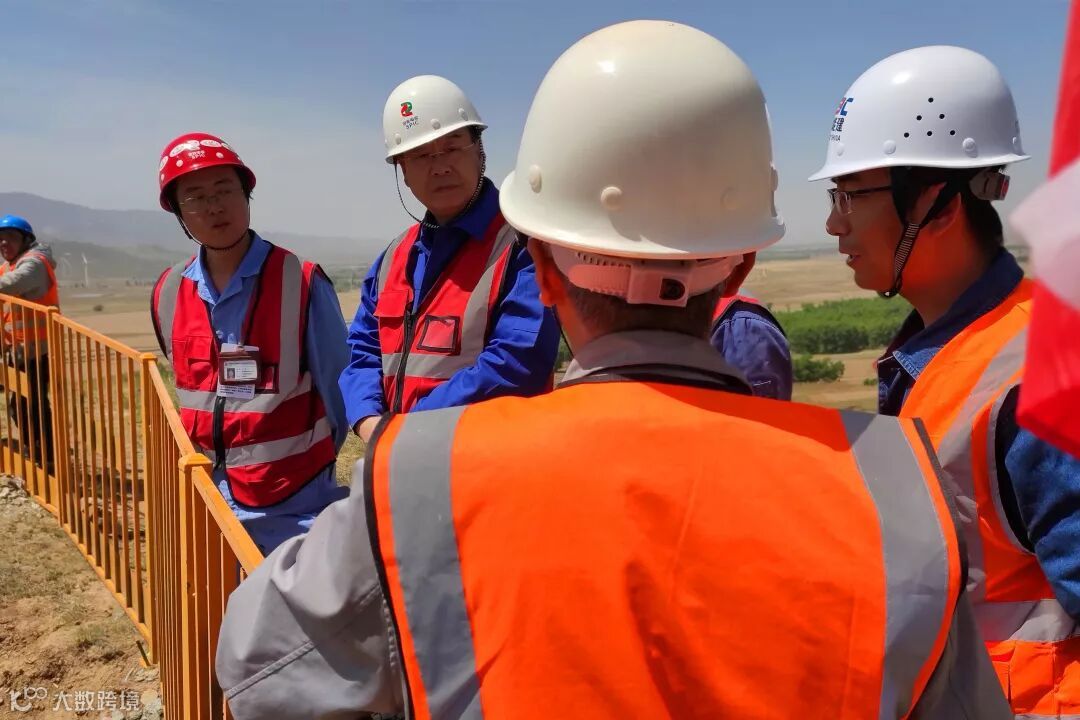

云雾峪三期项目总装机100MW,工程概算投资75666.6万元,预计12月投产,预计投产后年发电量26900万kwh。为确保首台风机基础浇筑顺利完成,山西新能源公司党委书记、执行董事程怀亮蹲守项目现场,对项目施工组织及浇筑进度进行现场检查,并强调指出:
一
要加快风机基础打桩、浇筑进度,保障混凝土等施工材料供应持续稳定,增加施工机械,确保按期完工。
二
要加大征地协调力度,按照项目设计优化方案要求,进一步与当地承包大户协商补偿金额,在确保工程顺利开展的前提下压降项目成本。
三
要做好施工道路维护,对可能影响大件运输的路段提前拓宽处理,保障设备运输安全。
四
要时刻紧盯设备、材料厂家排产供货情况,安排项目分管领导赴锚栓厂家驻厂催货,保障锚杆、锚板供应及时,解决项目“卡脖子”问题。

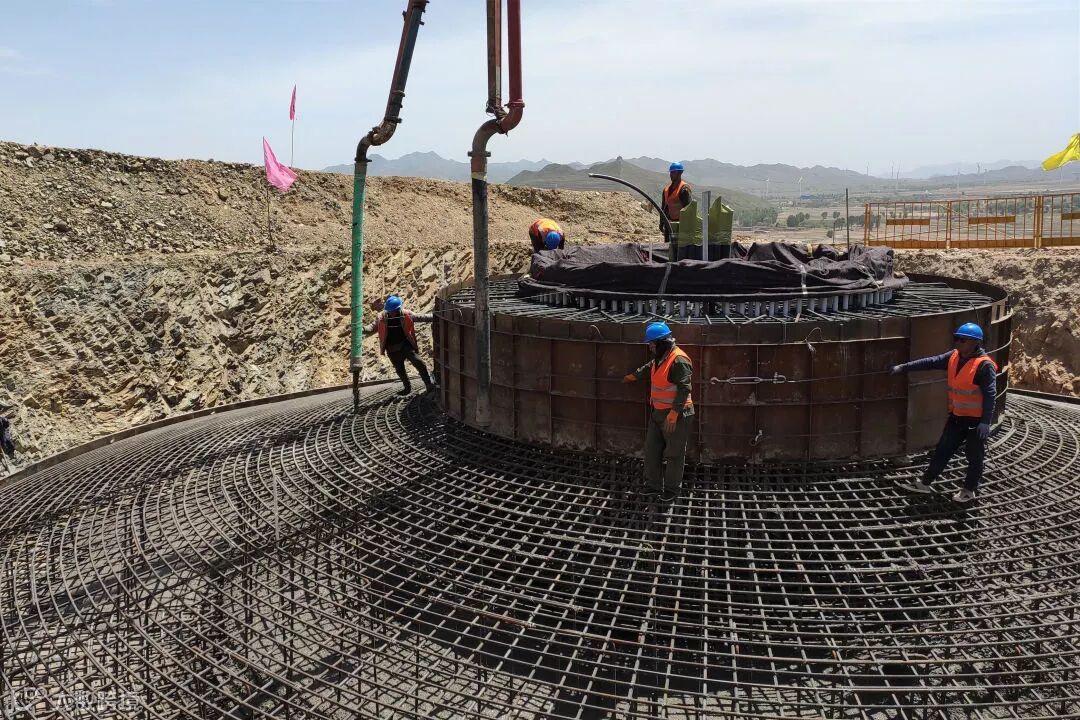

27#风机基础属于天然地基扩展基础,浇筑使用混凝土六百余方,为确保施工质量,项目部组织参建单位制定详细施工方案,并进行技术、安全交底,对钢筋、模板及支撑体系进行仔细验收,确保混凝土的顺利浇筑。
下一步
27#风机基础的顺利浇筑,为风机吊装施工打下坚实基础。下一步,山西新能源公司将按照“三个零”要求,进一步强化安全文明施工,根据工程量及进度节点要求,加强资源调配力度,统筹安排人员、材料、机械,确保云雾峪三期项目按期完工。
