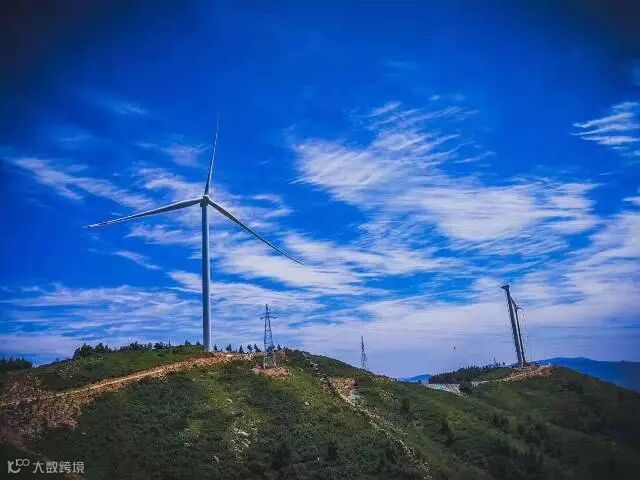

11月17日15:20,凛冽的寒风裹夹着雪花,古交岔口首台风机顺利并网!站在升压站旁,项目经理张静如数家珍,忆起了项目建设的点点滴滴,“党委的关怀支持是我们的强大后盾,预计12底可全部并网。马书记亲自来俺们岔口项目部召开项目优化会,把风机换成了远景的最新机型,机位由原来的22个变成现在17个,道路少修十几公里,集电线路减少38个塔基,一下子省出来3940万,还缩短了工期!后期还能降低场站维检成本,那7个机位还能发展分散式风电,这个账真不敢细算,真是一举多得呀。”
古交岔口风电场位于山西古交市岔口乡,一期规划装机容量48MW,17台风机错落布置于海拔1600m—2110m山顶之间。该项目于2015年底取得山西省发改委核准,2017年8月29日开始道路施工,2019年5月14日风机基础浇筑第一罐混凝土,10月29日倒送电成功,11月17日15:20首台风机并网发电。从“零”开始,到并网发电,每一步迈进,都凝聚着项目工作者的辛勤努力。

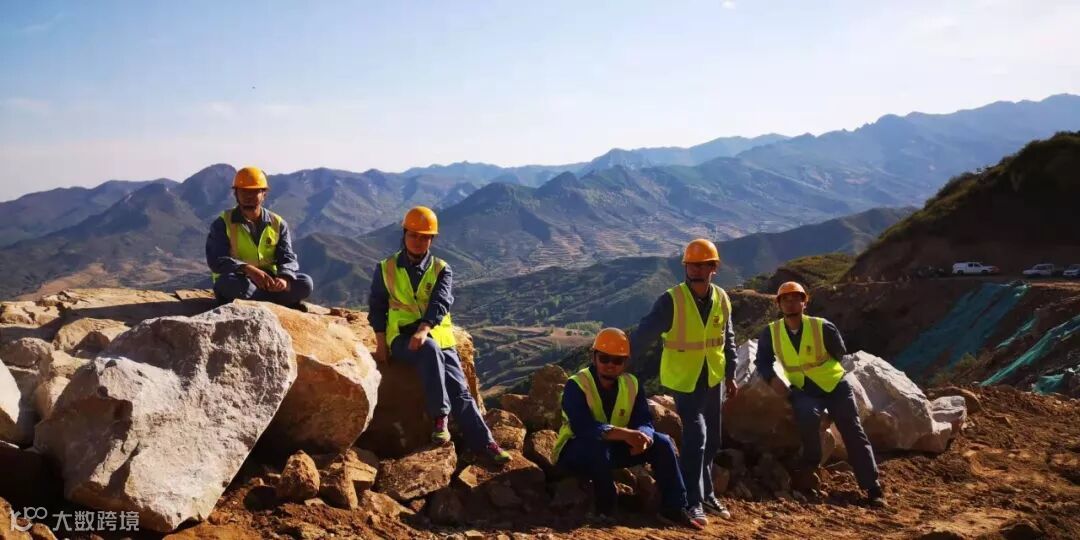

故事要从5年前讲起,2014年,山西新能源公司在古交开发风电项目,古交地处吕梁山脉腹地,开发建设难度大,征地协调任务艰巨。张静主动请缨担任古交项目部经理,“万事开头难”,新能源项目的前期开发手续办理、报批是最艰难的环节,每天不厌其烦地去找相关政府部门汇报、签字、审批,有时遇到领导外出办事,为了尽快拿到批复文件,她就在办公室外面等,渴了喝瓶装水,饿了啃面包,有时一等就是一整天,最后办手续的工作人员都记住了这位特别能缠磨的女经理,主动帮打听领导行程、出谋划策,终于在2015年11月取得了核准批复。项目征地环节遇到了恶势力的蓄意破坏,项目部的窗户夜里被砸坏,门被万能胶封死……他们始终没有退却,一起把砸坏的窗户修好,把封死的门撬开,又开始了一天的工作。

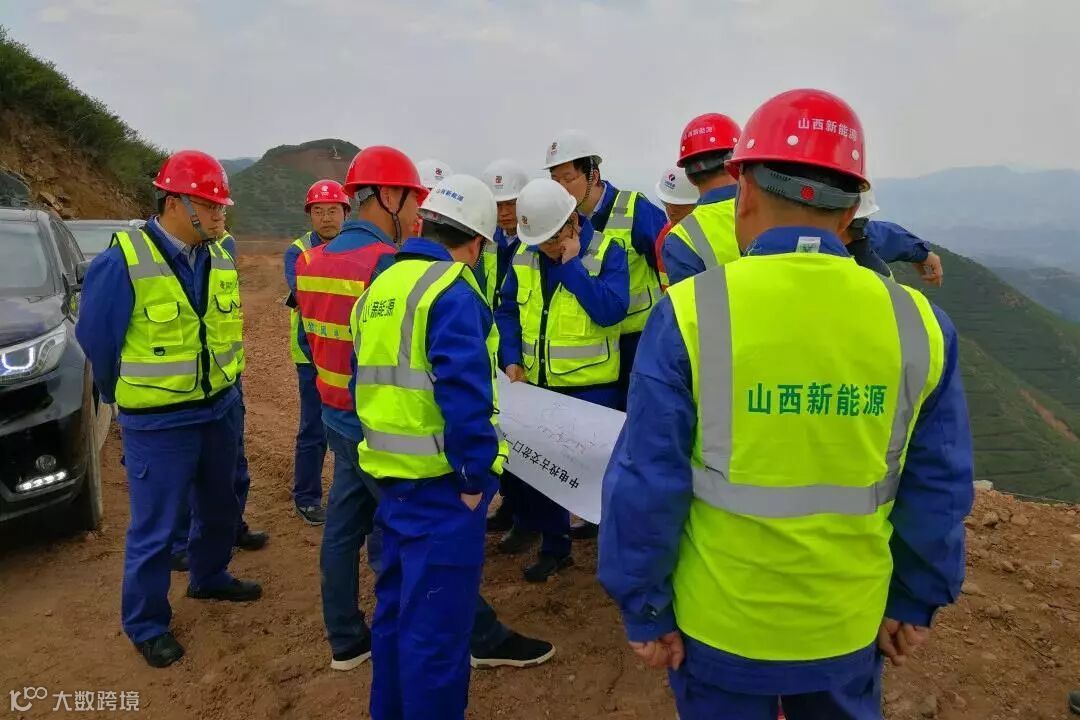

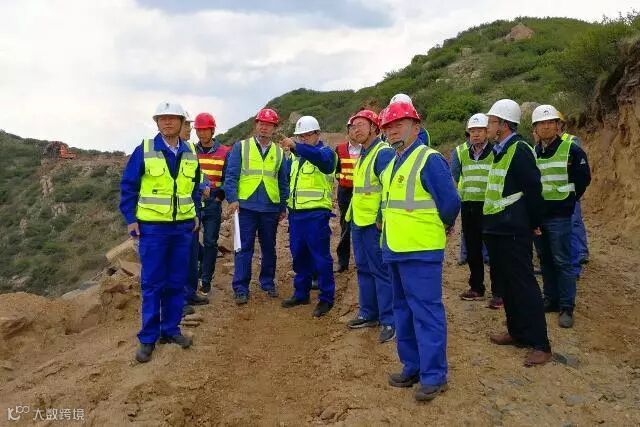

山地风电开发建设有“四大难”。山势陡峭,地质条件复杂;道路施工及交通运输难;安全施工作业管理难度大;工程造价较高……如何寻找最佳方案,统筹解决难题,成为落实高质量发展的关键。古交岔口项目部紧紧抓住“设计优化”这个“牛鼻子”,严格落实工程建设四大控制,千方百计降成本、增利润,确保实现“零拖期”。为减少施工难度和降低工程投资,不断优化设计方案。2016年新年伊始,开展微观选址工作,为确保风机机位的科学合理,他们跑遍了大大小小的十几个山头,磨坏了好几双鞋子。项目部员工心往一处想、劲往一处使,李皓赟“舍小家顾大家”,妻子怀孕临产时,正在规划局办理手续,等他抱着文件袋冲进医院产房,孩子已经呱呱降生了……在产房匆匆办理了工作手续移交。
通过综合考虑地形、地貌、地质、交通运输、尾流影响等多种因素,平衡风机发电量、道路和线路建设成本、尾流影响的关系,选择经济技术最优的方案,对原设计方案进行科学优化。通过对主机机型的选型对比,将原设计的22台2.2MW风机优化为8台2.65MW和9台3.2MW风机共17台混搭的方式进行布置,风场道路由原设计的32公里优化为18公里,集电线路有原设计的22.8公里优化为17.8公里;与中标单位进行谈判,优化风机、建设用地、检修道路、集电线路、箱变、电缆等投资。经测算,优化后,主机方面合理减低投资2068万元、工程部分合理减低投资1873.04万元。

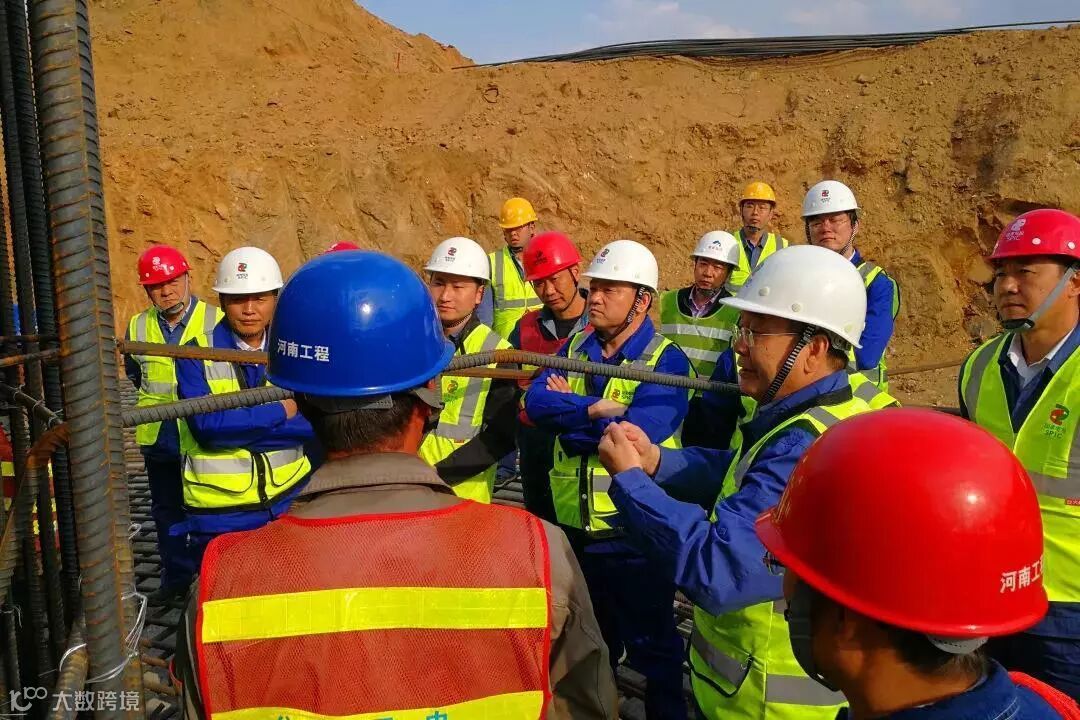

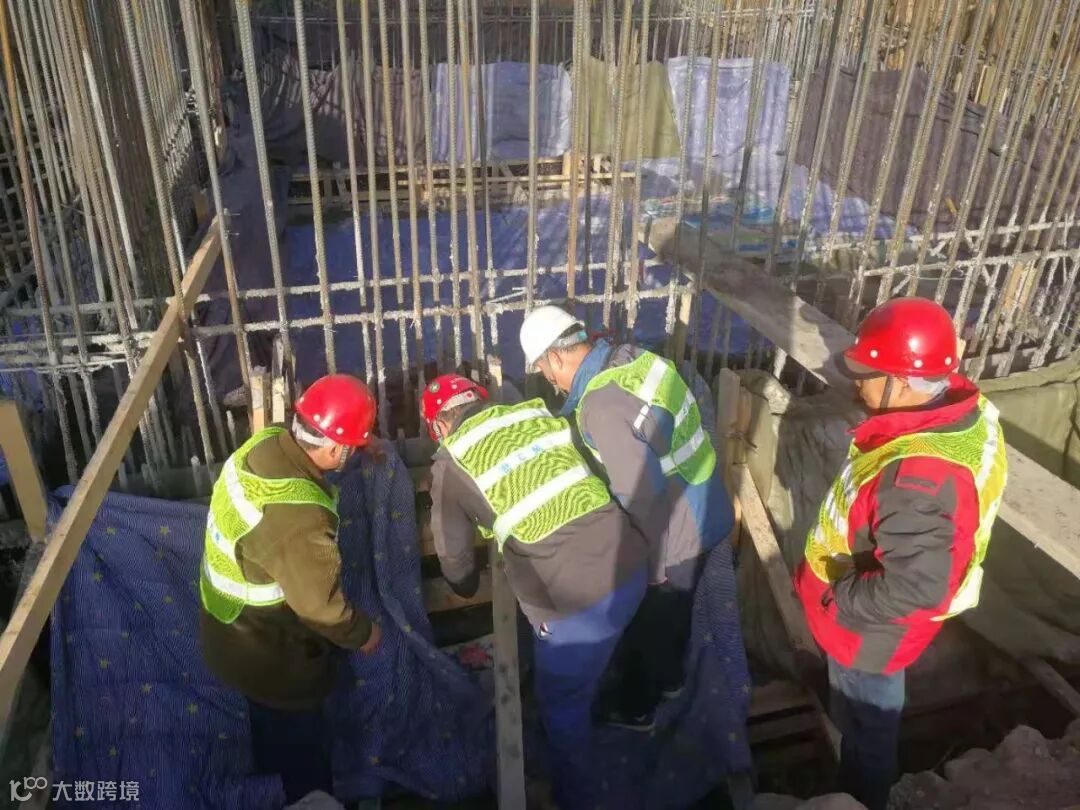

在工程建设中,该项目部坚持“以我为主”,抓好四大控制,抓安全、催设备、盯工期、解难题。作为项目经理,张静白天泡在工地上,发现问题认真解决,出现矛盾及时排除;晚上挑灯夜读,钻研风电工程专业技术知识,皮肤越晒越黑,手上磨出了老茧,她调侃自己成了“女汉子”。无限“风光”在奇峰!古交岔口项目部突出工程、技术优化,抓好施工管理,降低施工难度,压减工程造价,加快工程进度,彻底改变“项目前期工作定终身的魔咒”,达到“三个零”目标。目前,8台风机已并网,正在加快后续风机吊装、调试,预计12月底可全部并网,年可生产清洁能源1亿KWH;二期正在办理相关手续……
