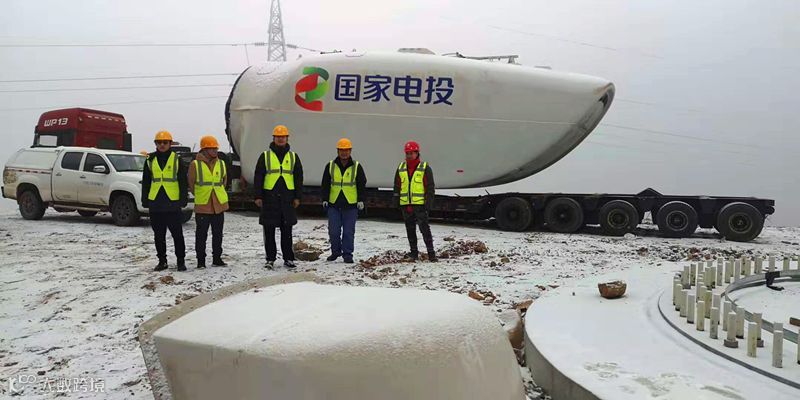

离年底仅剩17天了,每一天的日子都格外珍贵。看着漫山的雪花,古交岔口项目经理张静心里发起了急:“天知道这场雪要下多久?又会下多大!雪一下起来,再加上天冷、路陡、拐弯多,设备的吊装运输说不好就全歇菜了!不行,非得争分夺秒地抢!!”
12月14日12:57分,蜿蜒的山路上,各参建单位人员的手机响个不停,项目微信群里,消息像弹幕一般刷屏,一场没有硝烟的战斗打响了。
运输队,司机饭毕抓紧返回车辆!
土建组,铲车下山,全程配合机仓运输!
吊装组,加快叶片组装,力争当日起吊!
建设单位就位,施工单位就位,监理单位就位,旁站安全员全体就位!
山舞银蛇,原驰蜡象。超大型设备车辆缓缓启动,轮毂运输车、成列的铲车、牵引机仓车辆......十几公里的山路蜿蜒崎岖,庞大的车队坚定地碾碎冰花,所有人的心里只有一个目标!一定要赶在雪下大之前把设备运上去!
22#风机叶片正在抓紧组装
第一支叶片组装完成
工装车第一时间放行下山
第二支叶片同步开始组装.
14:19分,第一套轮毂机仓抵达预定机位
三辆铲车掉头下山,协助第二套轮毂机舱上山
15:00,第二支叶片车辆放行下山
16:30,第二套轮毂机仓抵达预定机位

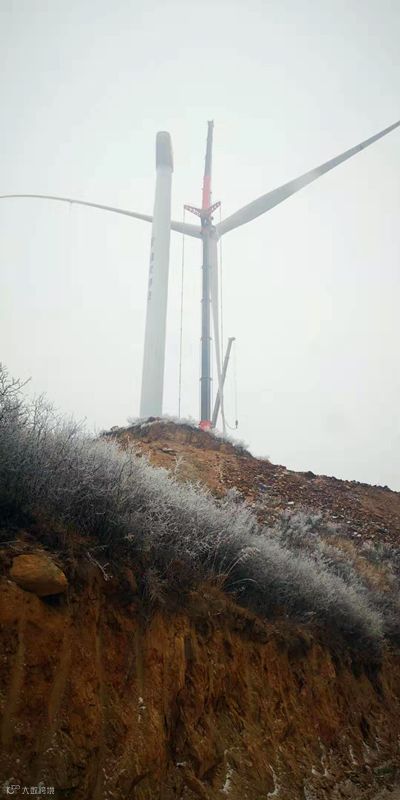

16:40分,第三支叶片组装完成,开始打力矩
17:00分,第三支叶片车辆下山
随着天色渐晚,山顶的雾气也逐渐大了起来,上山道路变得硬滑,为了保障施工安全,吊装工作暂停进行,但是项目现场的工作还在继续:升压站的主控室里,顾不上吃饭的人们在紧盯着电脑屏幕里的风速预测系统,研究着在明天风速最小的时间段里起吊叶片。
岔口的天气,总是比城市里要冷得多
岔口的天,总是比城里要黑得更早、亮得更晚

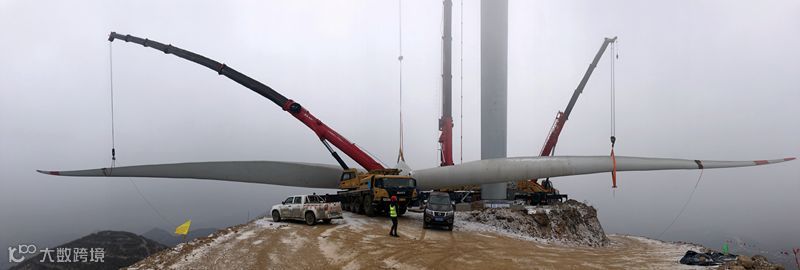

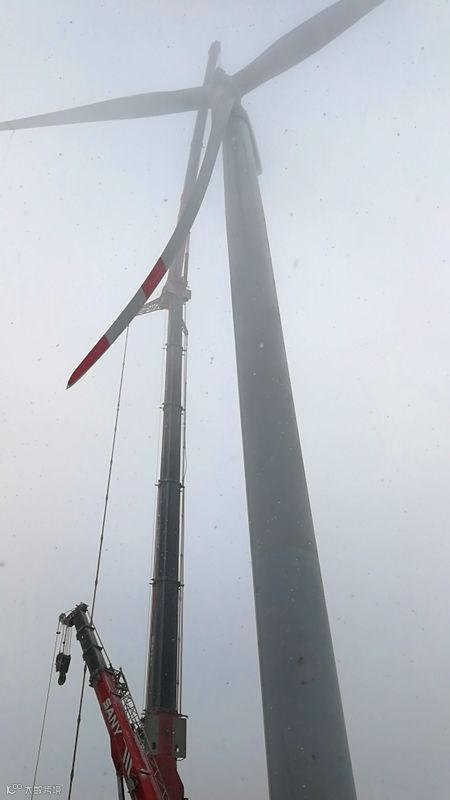

12月15日清晨7点,天色刚蒙蒙亮,零下十几度的山顶上,项目部和吊装单位人员已经就位。根据预测风速,早上7:00-10:00之间风速最小,如果不能抓住这个时间段,叶片的吊装可能要滞后一天。吊装叶片需要四台吊车和十几个操作人员同时参与,由于空气寒冷,手伸出来一分钟就会冻到生疼,大雾还没有完全散去,雪花又飘了起来,现场人员没有退缩,每一根牵引绳下都有着六七个人徒手攥绳子,每一台吊车里司机都在专心致志操作........

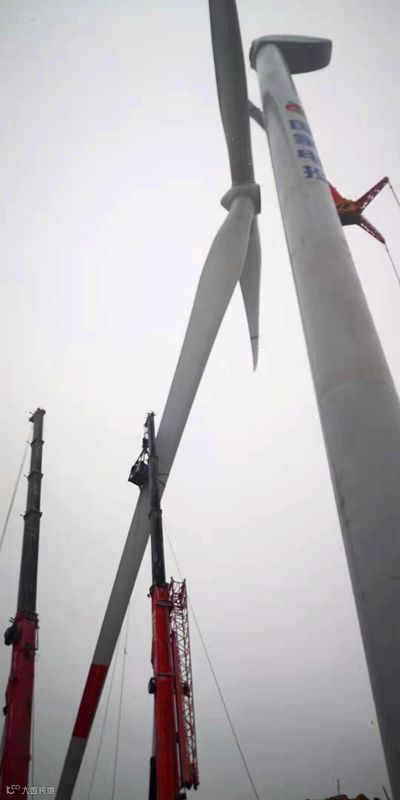

12月15日9:38,21#风机叶片完成吊装
10:00一过,风速加大,四驱的皮卡赶往19号机位,山脊海拔2000多米,山风呼啸,路边的灌木结成了美丽的冰花,掩不住大家火热的激情。
12:33,现场220辅吊配重车辆轮胎打滑

扒了一口饭的张静着急了:“那怎么能行!山上一堆设备等着卸车呢!山下的设备还等着装车呢!”同样熬了两天,双眼通红的副总经理刘兴刚当场拍板:“项目部所有人员,除了当值值班人员,全部带上工具上山,铲雪开道,吊车转场!!”
两辆皮卡车再次启动,后备箱堆满铁锹、大扫帚,车厢里挤满了身穿反光马甲、头戴安全帽的员工。在山路上盘旋10多公里,他们终于抵达了车辆停靠的山洼,路面已形成瓷实发亮的冻雪层。
全体员工纷纷抄起家伙投入到铲雪工作中,大家的手和脸被冻得通红,但是热情高涨,年轻的小伙子们更是唱起最新的网络神曲来助兴:“来左边跟我一起画个龙,在你右边画一道彩虹!”
从21#机位到19#机位长达2公里多的道路上,黄色的反光马甲在闪光,与红色黄色的安全帽成了吕梁山最美丽的装饰。亘古的大山第一次迎来扫雪的人?它伸开温柔的臂膀,簇拥着欢快的年轻人,聆听着他们快乐的歌声,天空都被他们感染,纷飞的大雪渐渐停了下来……

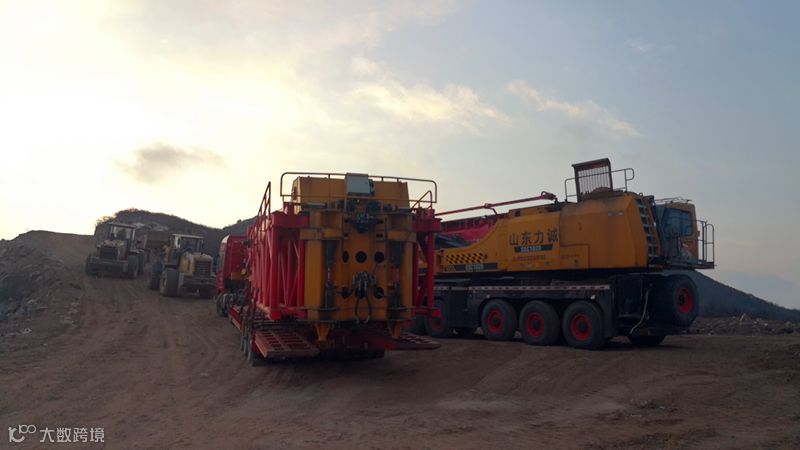

铲雪工作持续近5个小时,在当晚7点多,220吨吊车转场完毕。

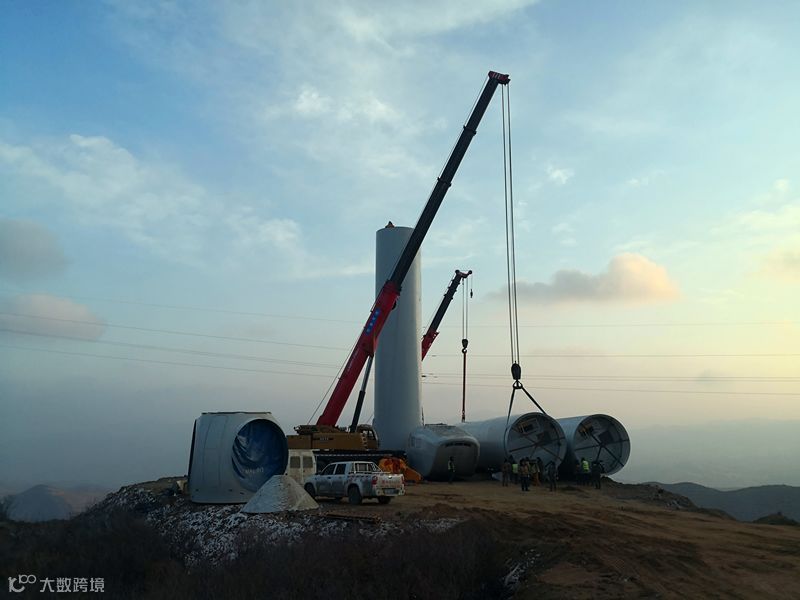

12月16日,寒风凛冽的清晨,19#机位第一段塔筒起吊。
中午时分,雪霁初晴,卸完设备的运输车辆排队下山, 暮色里,1020主吊成功转场.......
