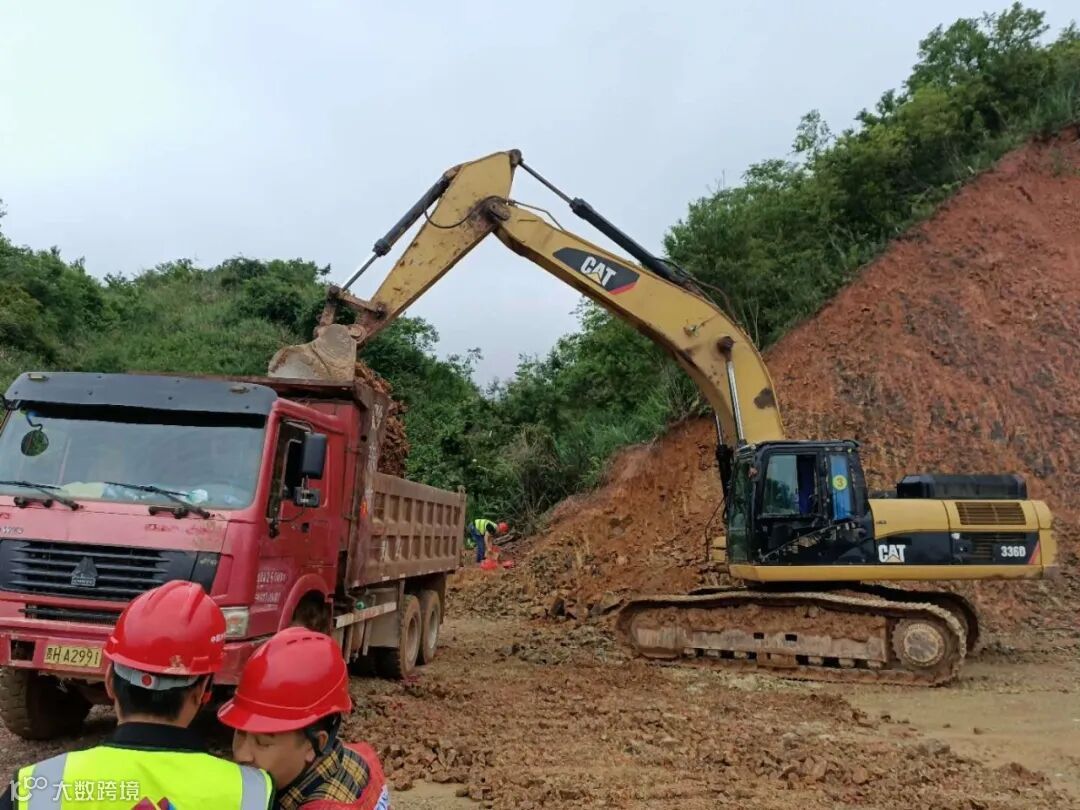

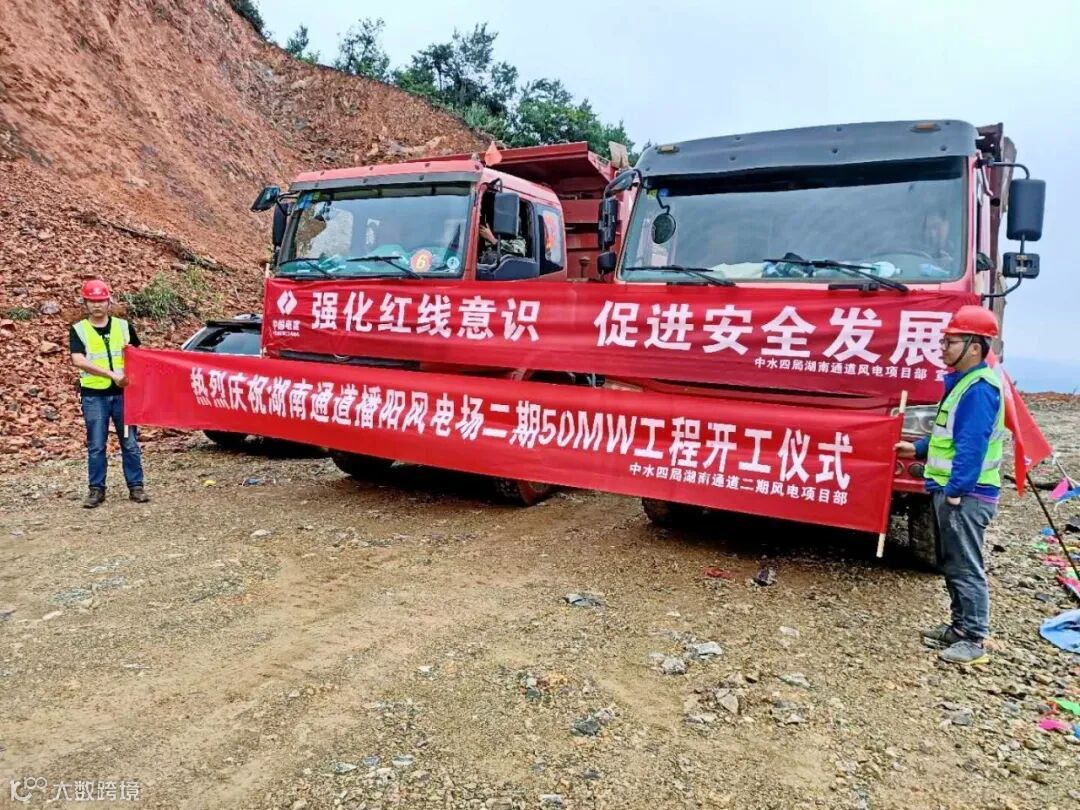

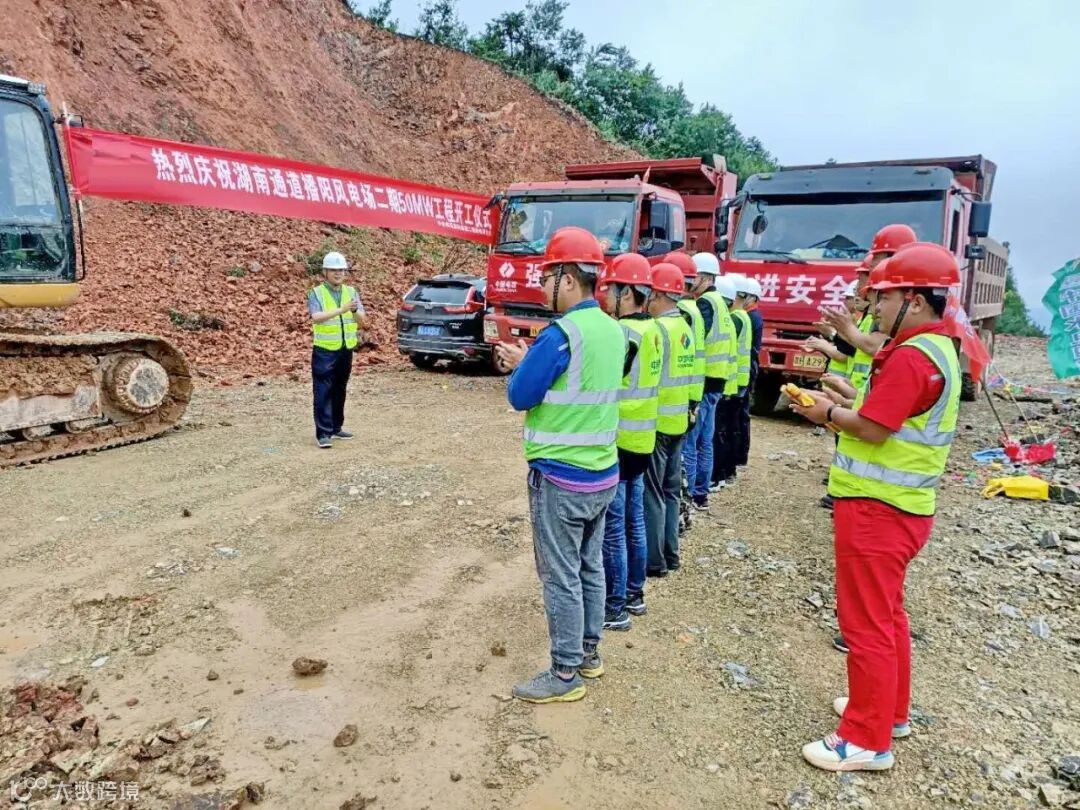

6月3日,北京新能源公司在湖南省通道县播阳镇举行了通道二期风电项目开工仪式,正式进行进场道路开挖施工,标志着该项目进入工程建设阶段。
通道二期项目位于湖南省怀化市通道侗族自治县西部区域,风电场总面积约11km2,海拔高度在660m~1050m之间,安装20台单机容量为2500kW 的机组,装机规模为50MW,一、二期共用一座 110kV升压站。预计年上网电量为12415万kW·h,年等效满负荷利用小时为2483h。通道一期项目已于2019年开工,目前,进展顺利。
通道二期项目属于2020年北京公司重点保电价项目,上网电价0.6元/千瓦时,计划年内投产发电,具有良好的经济收益和节能减排环保效益。
因湖南省环评手续关窗期影响,项目前期工作受制严重,环评、接入等手续未能及时取得,加之今年的疫情影响,项目开工进度较计划滞后。为确保项目如期并网投产,北京新能源公司领导和相关职能部门常驻一线,克服重重困难,全力协调推进项目进展。及时对工程施工方案进行了重排细化,认真梳理建设过程中存在的重点难点问题,全力以赴攻坚克难;项目现场按计划节点严格组织开工建设,增加施工人员及设备投入力度,计划同时开展道路施工三个工作面和吊装两个作业面,尽快完成场内道路施工,全力以赴把滞后的时间抢回来。
下一阶段,北京新能源将“咬定青山不放松”,科学调度,统筹安排,保质保量完成建设任务,确保项目尽早投产,坚决打赢“保电价”攻坚战!
