动员,动员!我们的“双节”这么过!
自9月18日全面打响保电价项目设备“催交催运”行动攻坚战以来,山西新能源公司第一批驻厂的4名队员在河北张家口、天津、山西朔州、江苏盐城等设备厂家扎下根来,双节期间,他们依然在坚守岗位,扎实开展催交催运,取得了喜人的成绩......
设备监造、大件运输“两手抓”

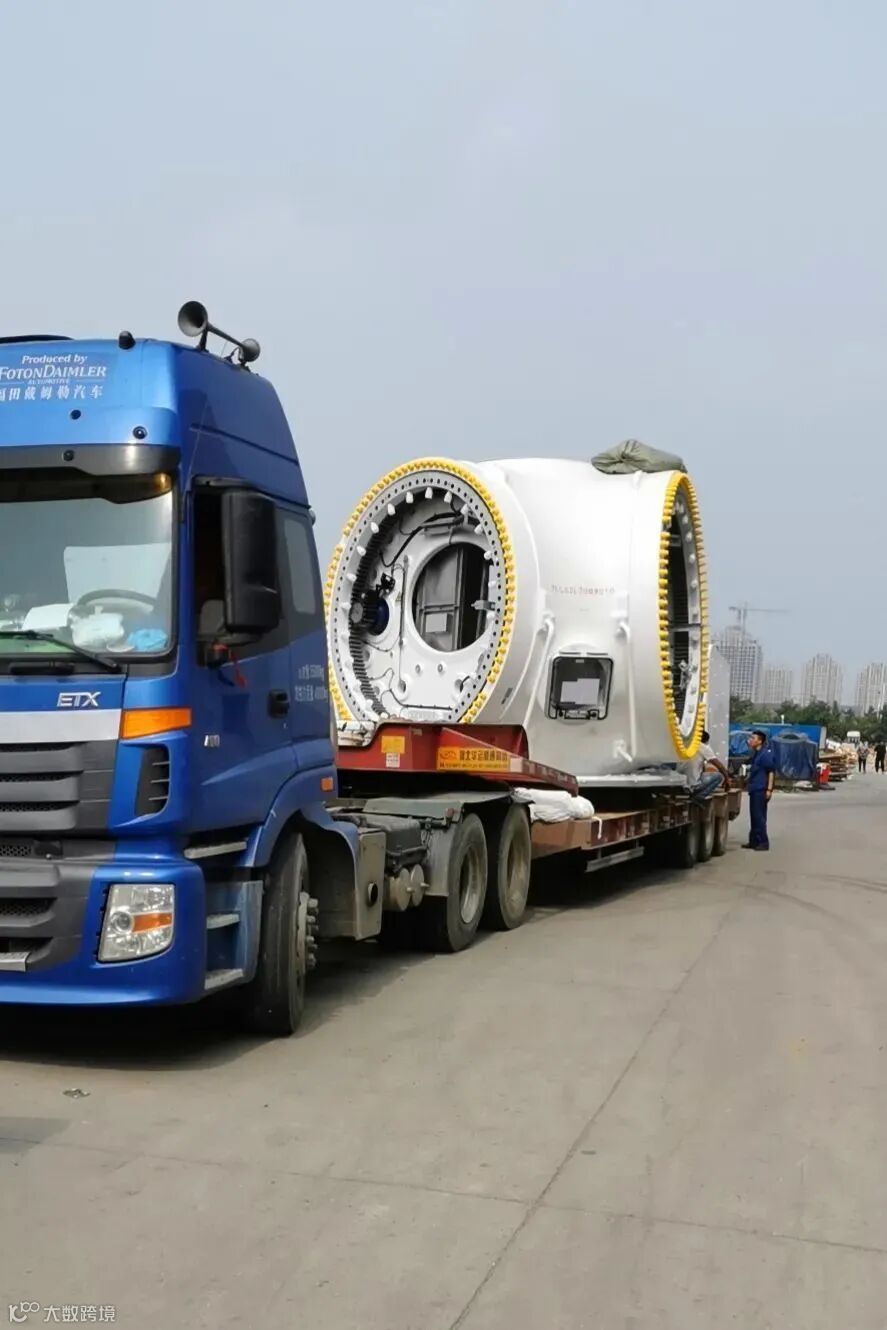

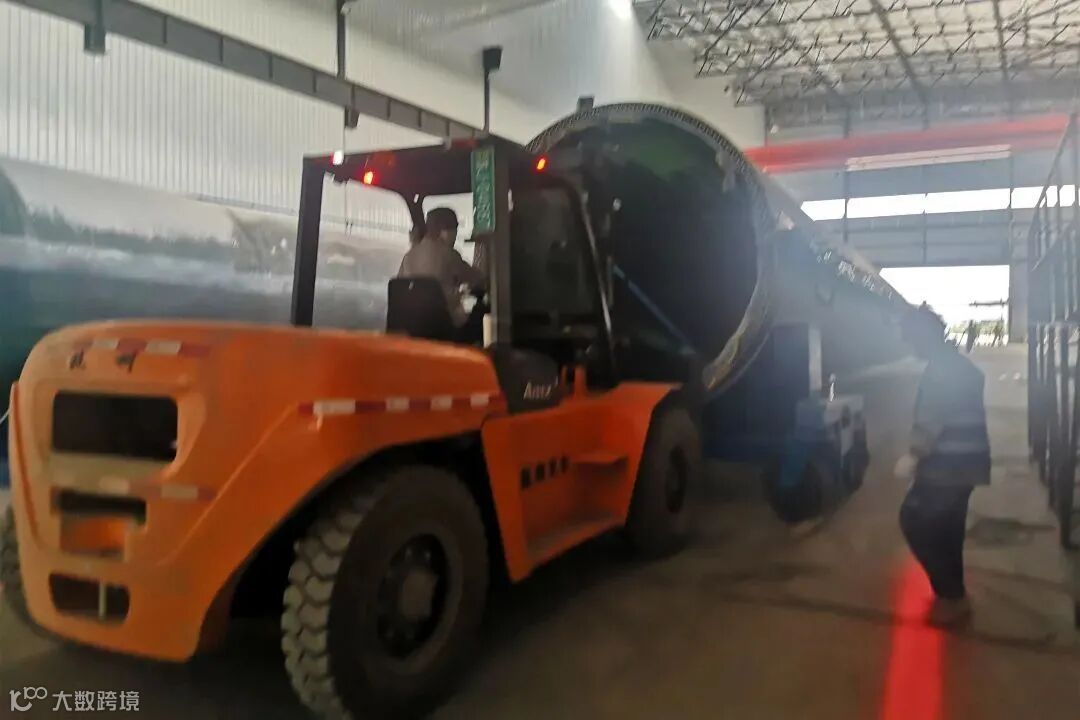

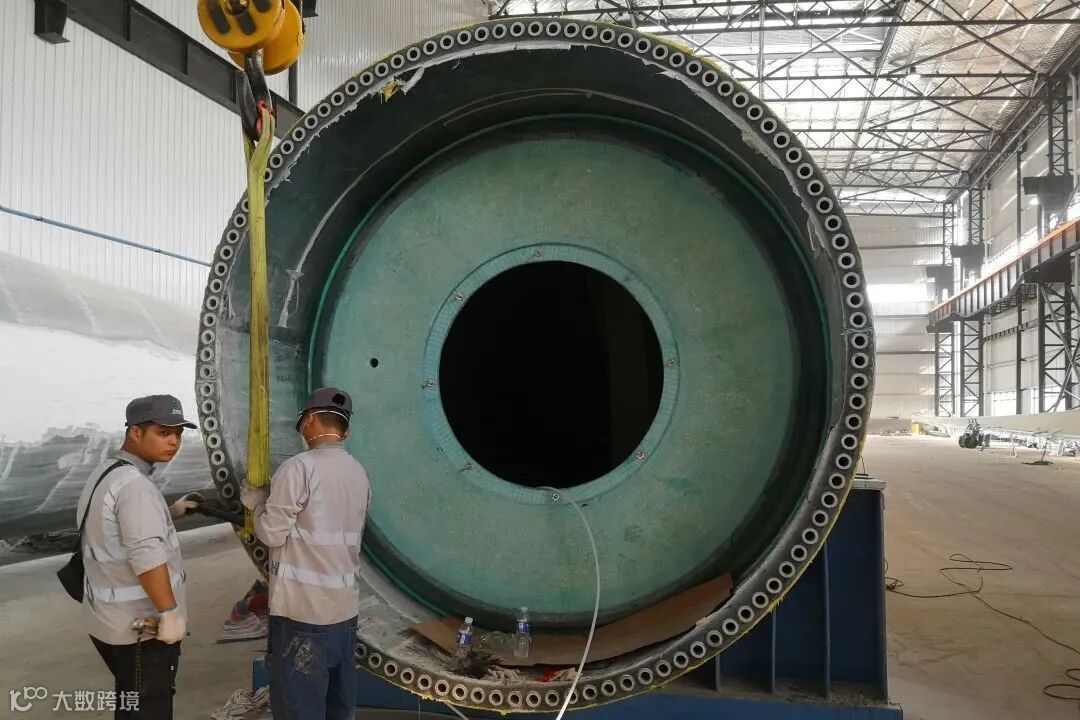

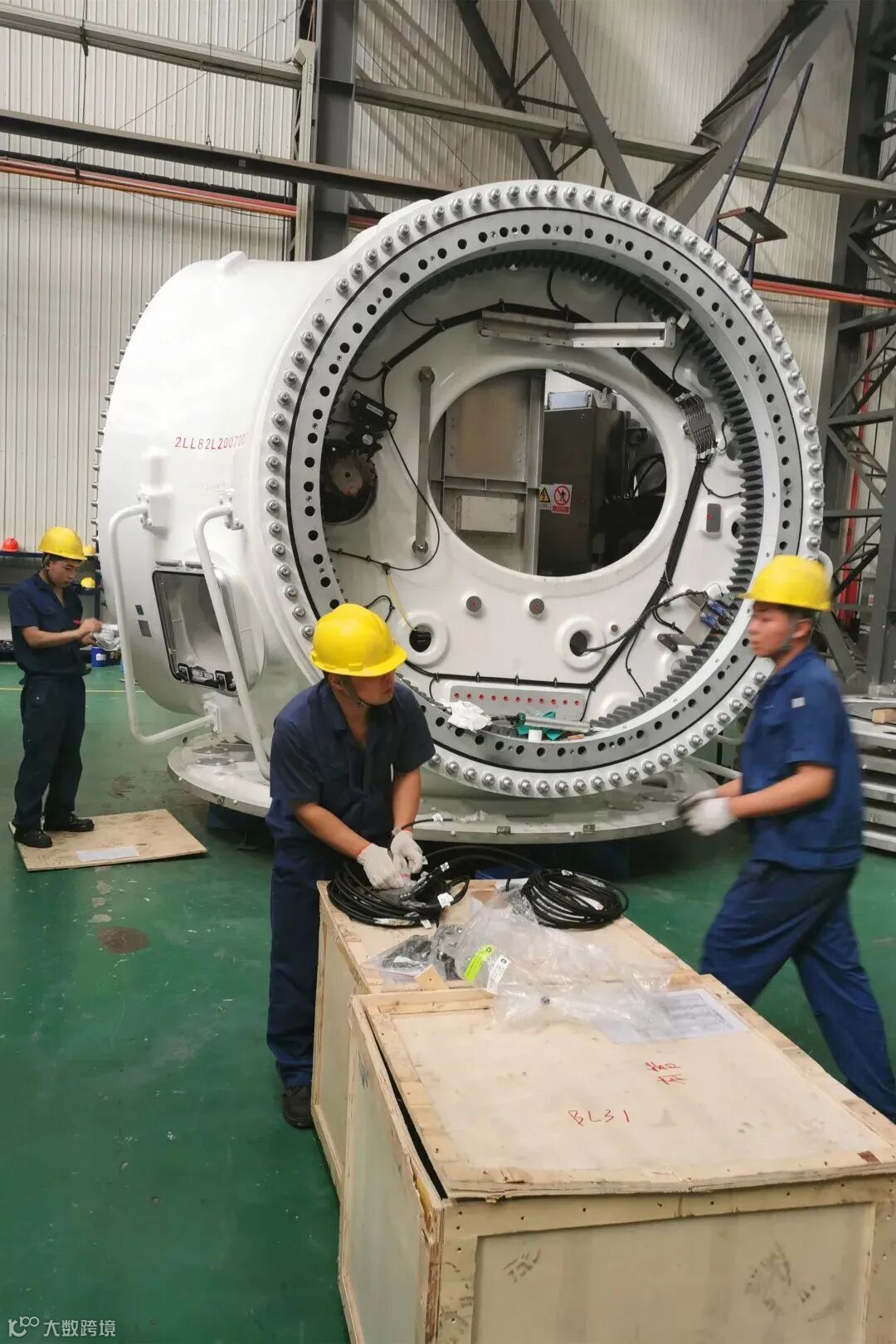

岚县河口三期项目的机舱、轮毂催交工作由生产技术部的吕文彦负责,在进入厂家之后,他“盯现场、盯工序、盯交货期”,督促加快生产进度,定时定点按正常、异常、报警三个等级要求发回催交报告,快速形成了一套强有力的过程监督机制。

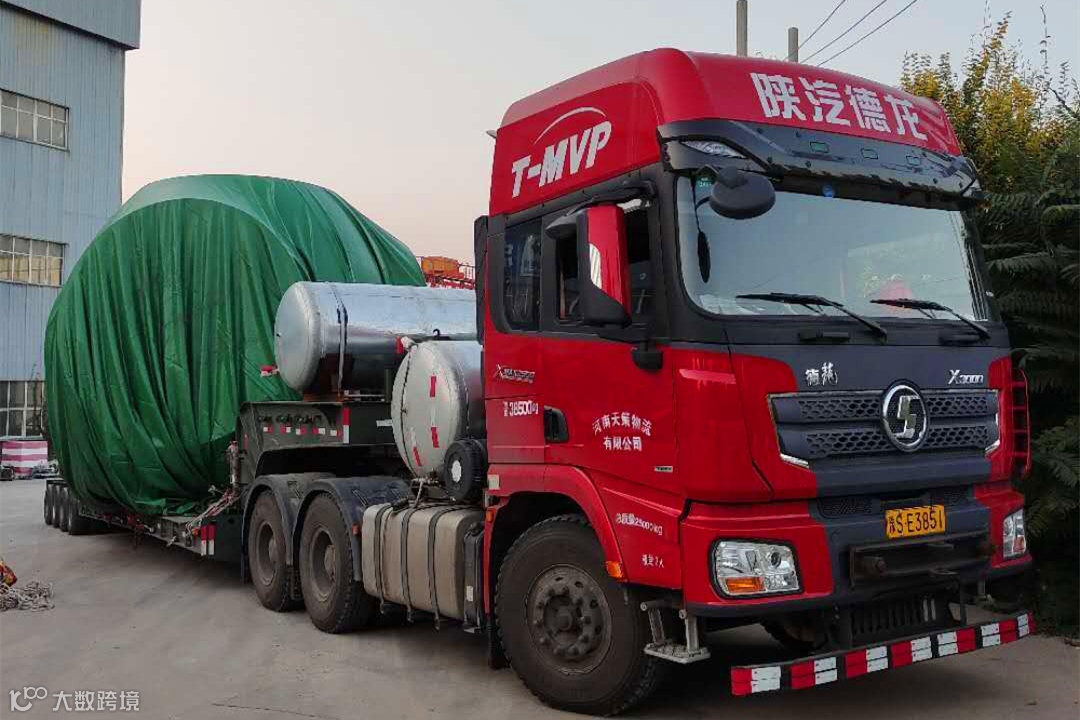

“不仅是设备的制造环节,设备能否按时抵达项目现场也是我的工作之一。”吕文彦在做好驻场催交、监造工作的同时,坚持开展设备物流跟踪。他利用自己身在天津厂家的信息优势,积极与项目部、运输车队紧密配合,进一步完善了大件设备的运输进场方案,全力保障设备运输畅通无阻。目前,河口三期项目已提前完成1套主机及轮毂的运输工作。
紧盯供料,双厂区协调

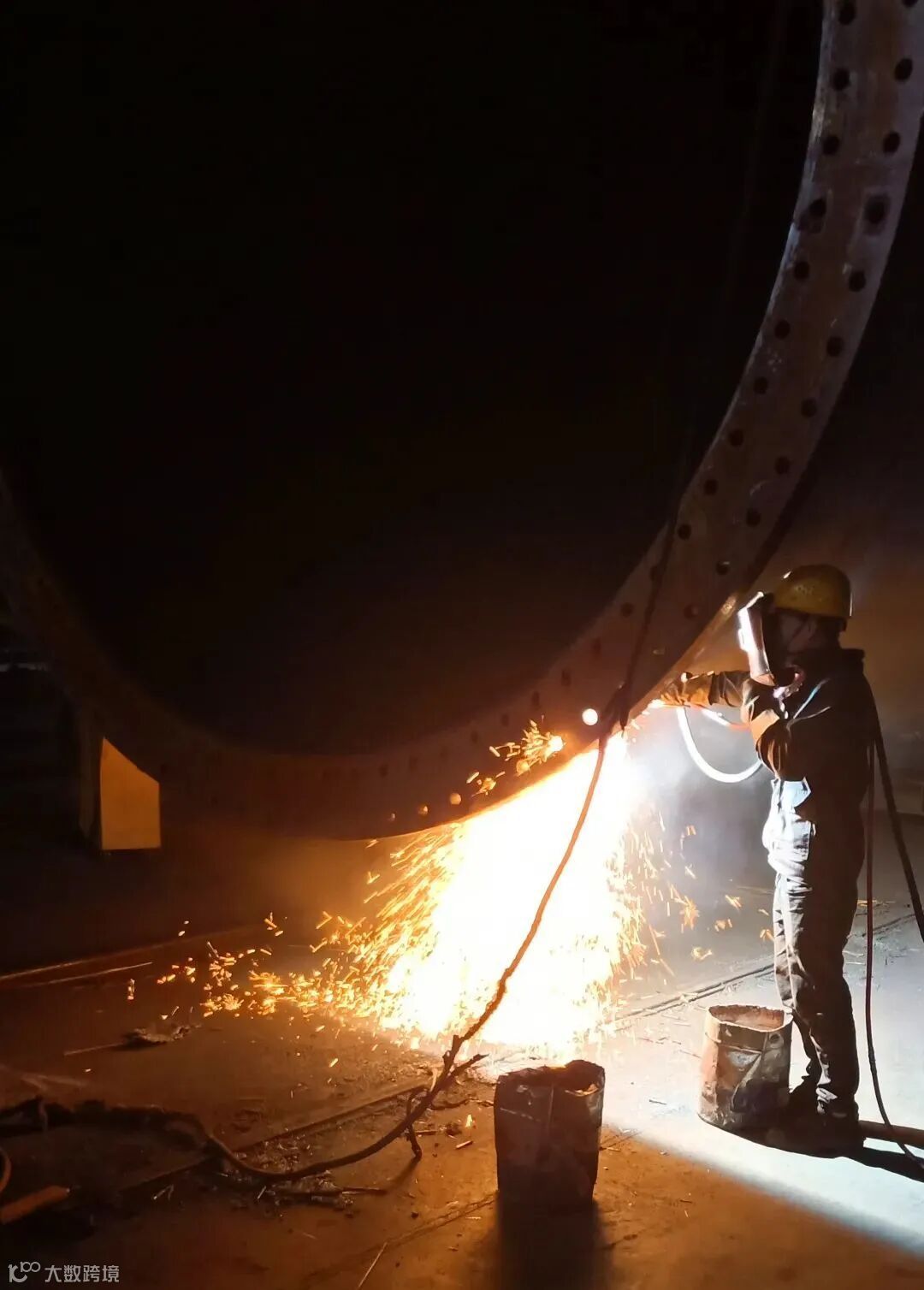

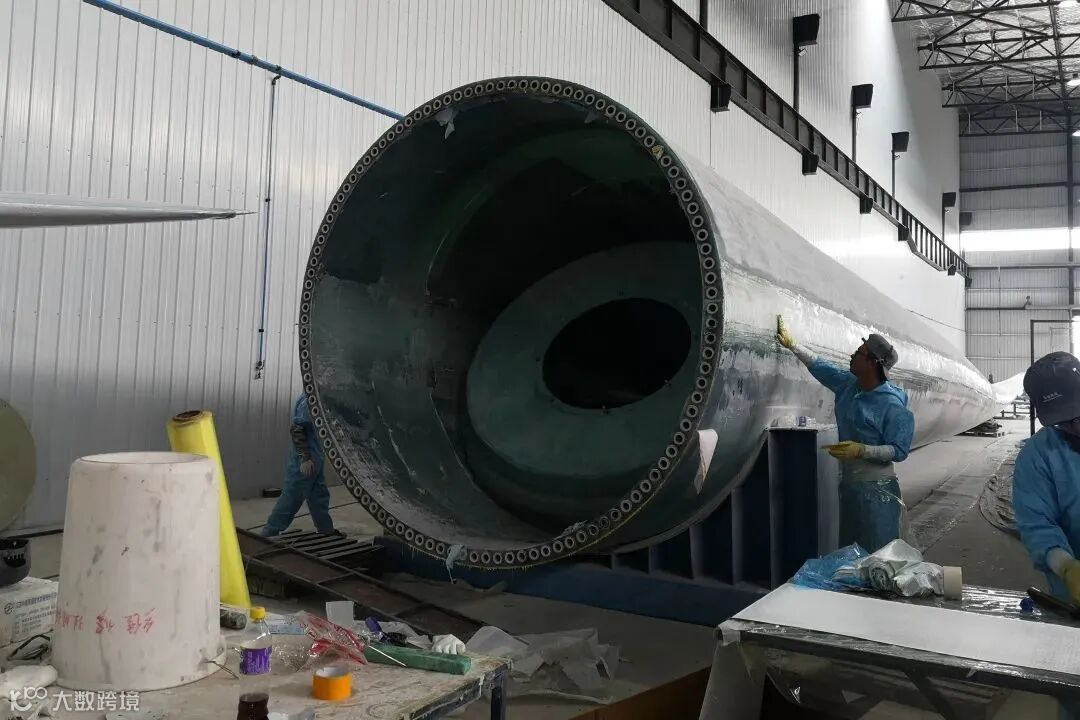

岚县河口三期风电项目的塔筒催交工作由人力资源部梁萌负责。之前生产现场的找料、倒料工作一直依赖行车,为了加快生产进度,梁萌配合公司领导协调厂家增派机械与人员,全力解决现场倒料不成套、进料过度集中等问题,大幅提升了供货进度。
驻场催交

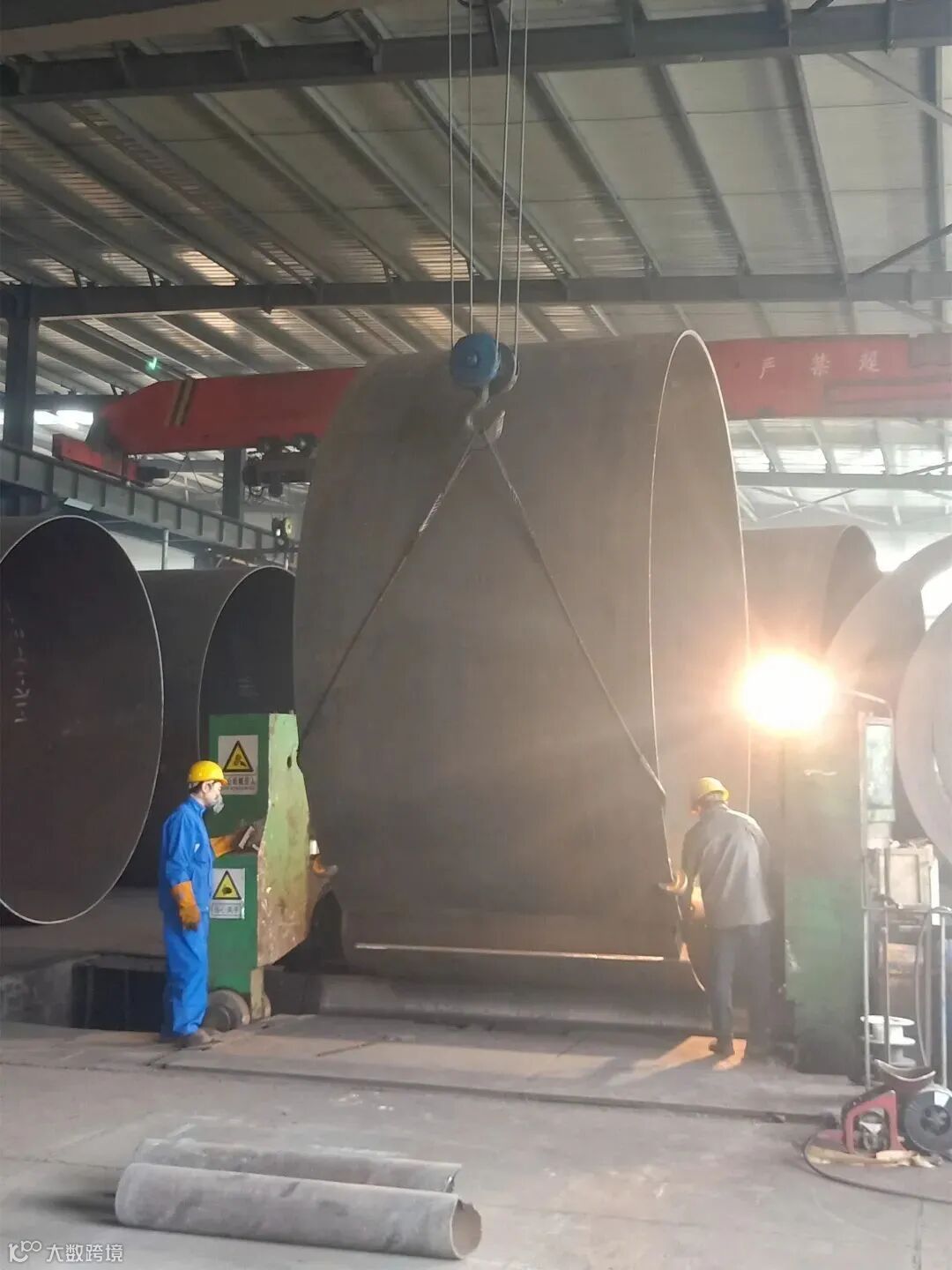

为加快塔筒供货,厂家投运了新的生产基地同步生产,“我现在重点是配合厂家合理调度新旧生产基地的供料,将老厂塔筒钢板转运至新厂尽快完成排产,帮助厂家把塔筒产能提升到最大!”梁萌除每日报送生产日报外,还负责编制了涵盖两个厂区的《塔筒进度统计表》,时刻紧盯双厂区供货进展。
做风机叶片的“内行人”

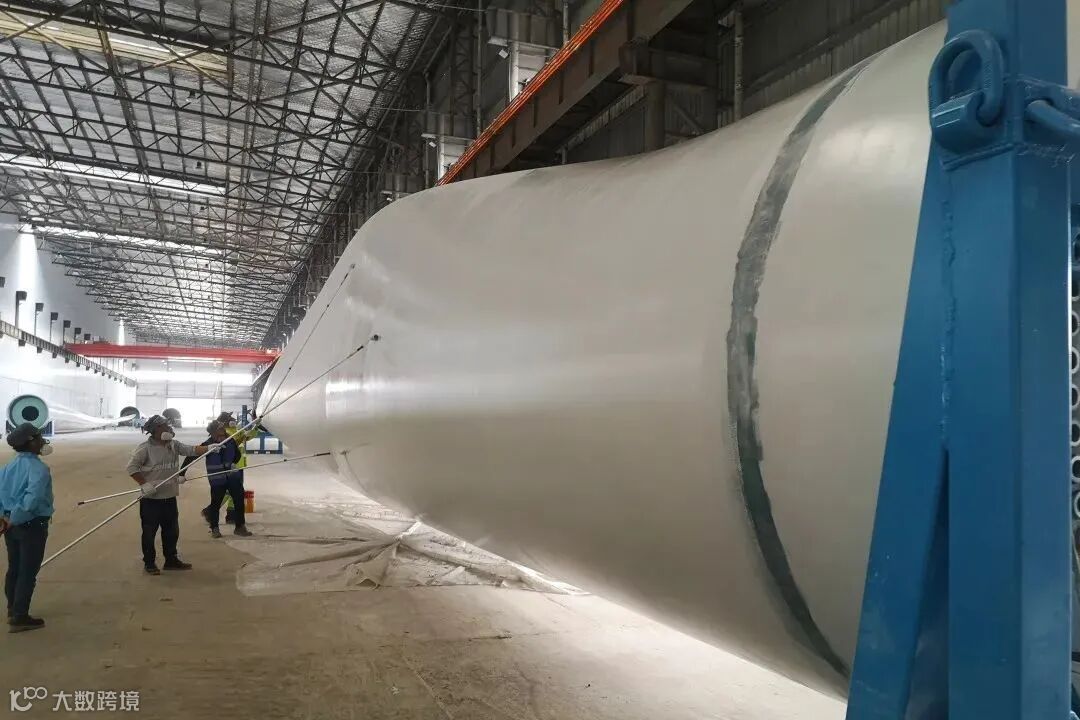

云雾峪三期项目叶片催交任务由计划发展部的闫峰负责。要说在几个项目的报告中,哪一家的最细致、最具体,那一定是云雾峪三期项目的叶片生产日报了。作为“卡脖子”的环节,叶片催交任务异常艰巨,为做好监造工作,闫峰从风机叶片制造工艺学起,把自己培养成了叶片制造的“内行人”。
“一个合格的风机叶片制造,要经历铺层、注脂、腹板安装调试、合模下线、切割、内外补强、缺陷维修、人孔板安装、叶根磨平、洗端面、大面打磨、刮腻子修形、腻子打磨、刷漆、总装、配重、标识牌、检验出厂这一整套流程。”谈起叶片,闫峰有说不完的话,他把监造任务分解到了每一个环节,按小时来监控叶片的生产时间。目前,厂家已是满负荷进行,147型叶片更是四个模具同时生产,现场每天下线1支叶片,有效保障了排产发货时间节点按计划进行。
|
|
|
|
催货“火候”要拿捏

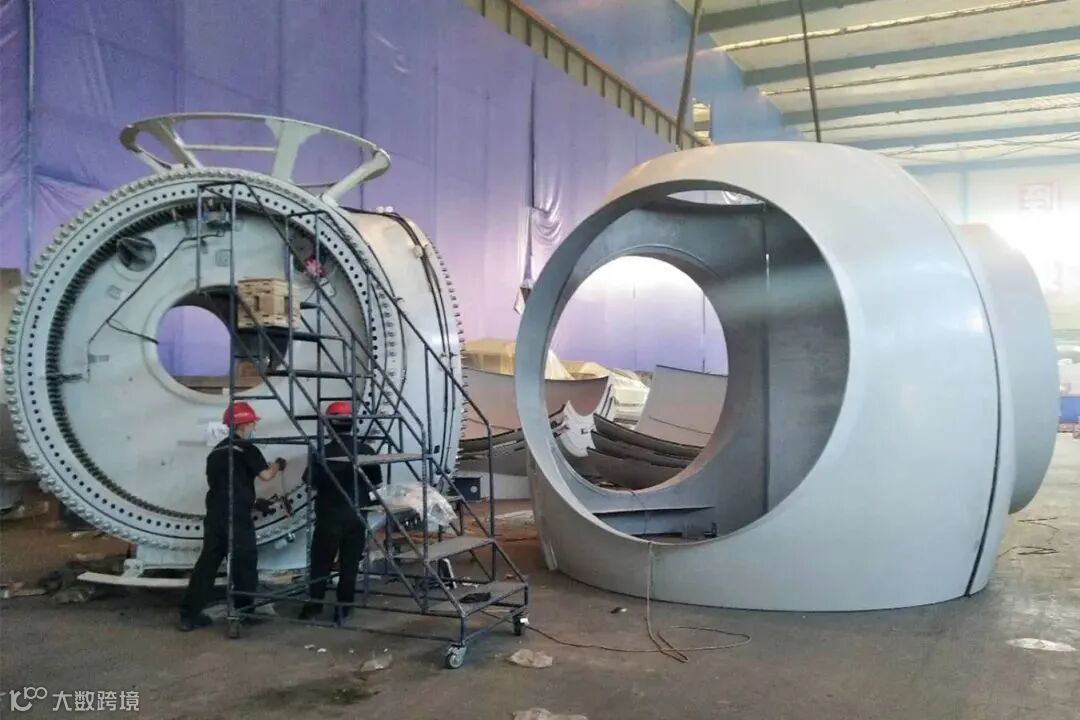

云雾峪三期项目的机舱、轮毂催交工作由党群工作部王文星负责。他逐一列出重点设备的催交催运计划,全程在现场做好监造,做到了既把握进度、又控制质量。
“驻厂催交催运一定要把握好力度,既不能太松,又不能压得太紧,双方的共同目的都是做好项目供货,只有明确了这一大前提,我们才能更好的开展工作。”王文星积极协助厂家核实、盘点物料,大到轮毂罩的缺货催交,小到一根油管是否到场,他都事无巨细核对到位,保障了高效、持续供货。
