细布署 严防控 促进度|山东新能源公司加快“保电价”项目建设

细布署 严防控 促进度|山东新能源公司加快“保电价”项目建设 国家电投北京公司
2020-04-22
2
导读:抓住关键环节,全程跟踪服务,在建项目实现顺利复工,快速推进。

细布署 严防控 促进度

全力加快“保电价”项目建设


山东新能源公司积极克服疫情影响,抓住项目建设的关键环节,全程服务跟踪,全力加快“保电价”项目建设。公司领导亲自挂帅,成立的项目工作组,协调解决矛盾问题,化解难题51项,凝聚了强大的工作合力,在建项目实现了顺利复工,快速推进。

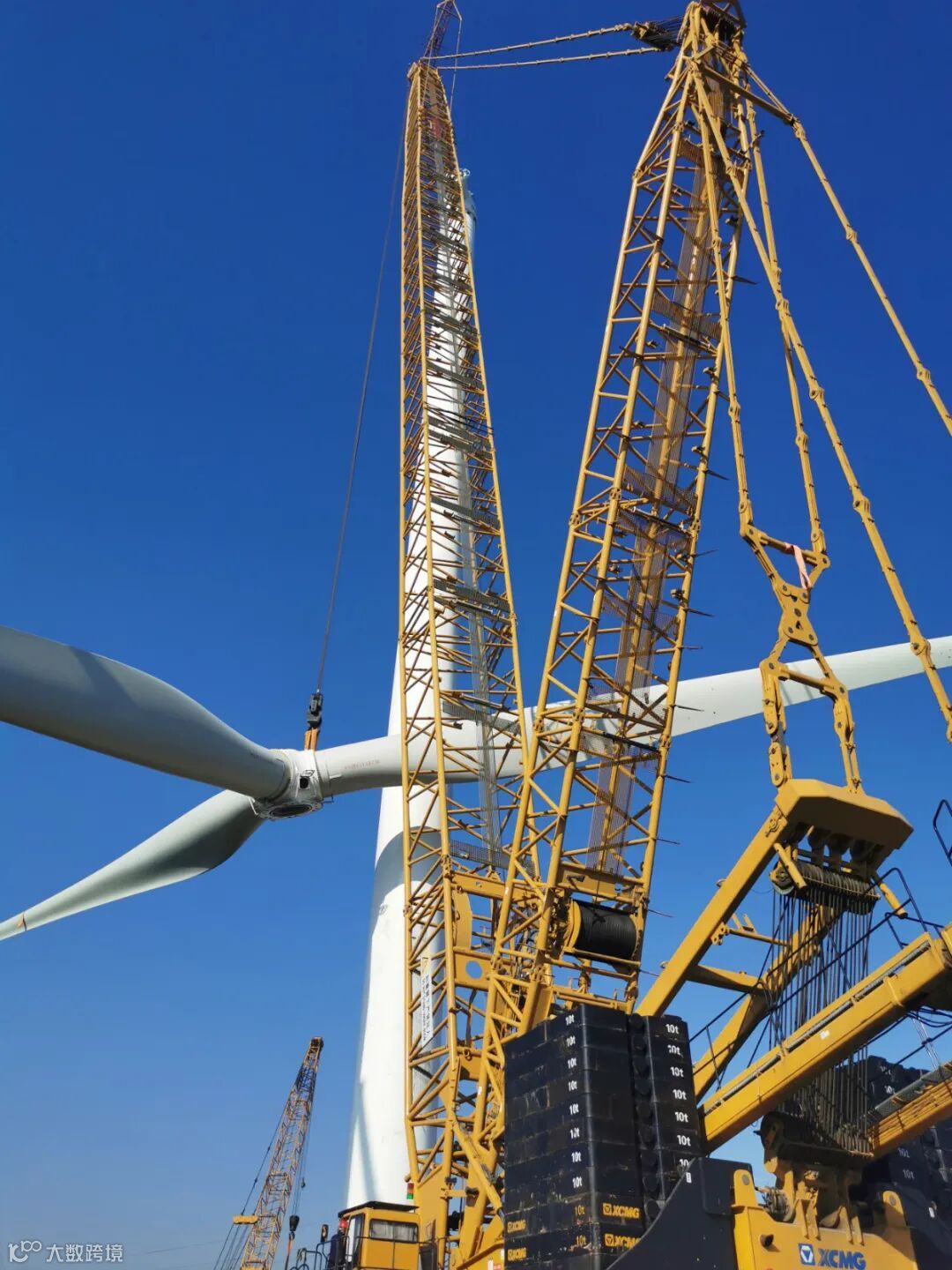

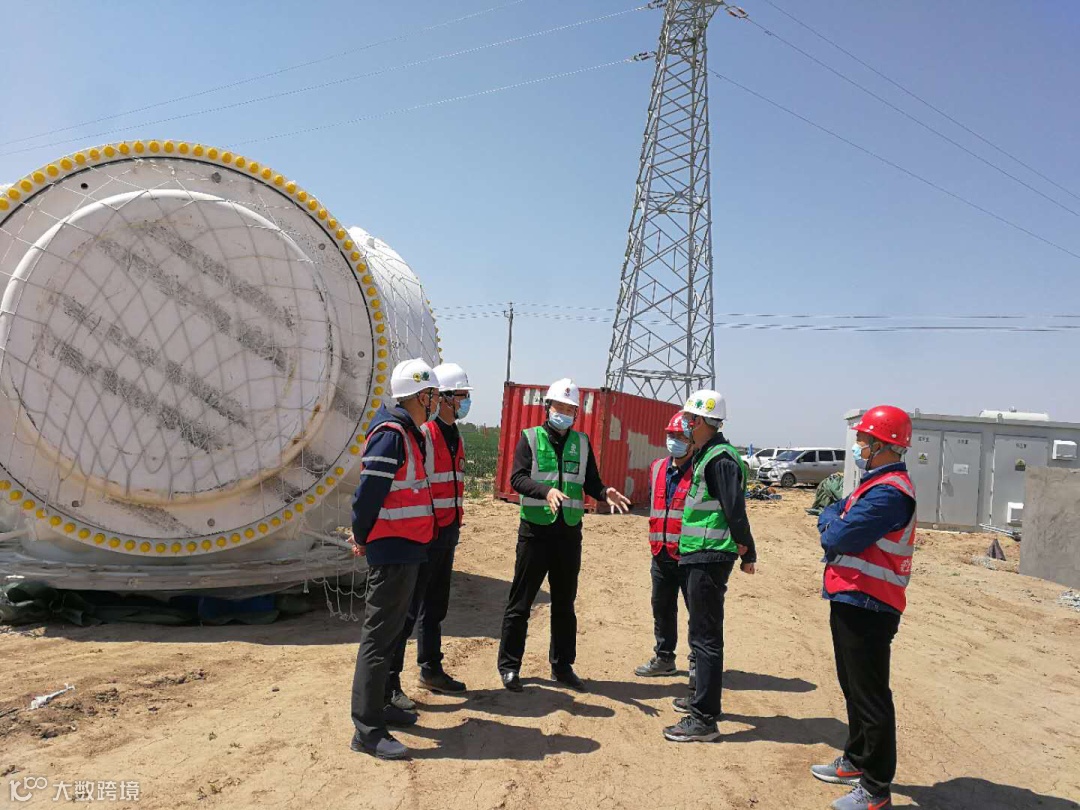

乐陵二期48MW风电项目正处在施工高峰期,15台风机目前已吊装完成10台。为加快风机吊装进度,克服主吊主机分散拆卸工序时间长等难题,成立专项小组,研讨各机位点距离,优化机位施工顺序,将主吊主机不拆卸直接从机位抵达机位,大大节省了主吊转场时间,为早日完成全部风机并网发电奠定了基础。



夏津雷集50MW风电项目作为重点示范项目,目前施工道路与集电线路已全部贯通,基础浇筑完成13台,风机吊装即将开始。项目部与各参建单位众志成城,充分利用好5至6月施工黄金期,力保6月30日全容量并网。

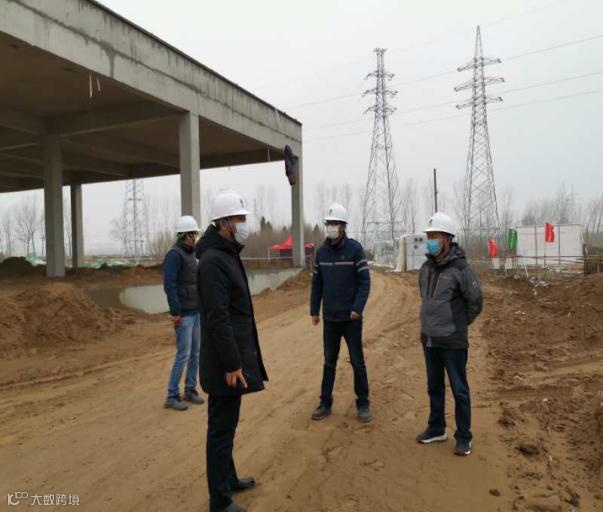

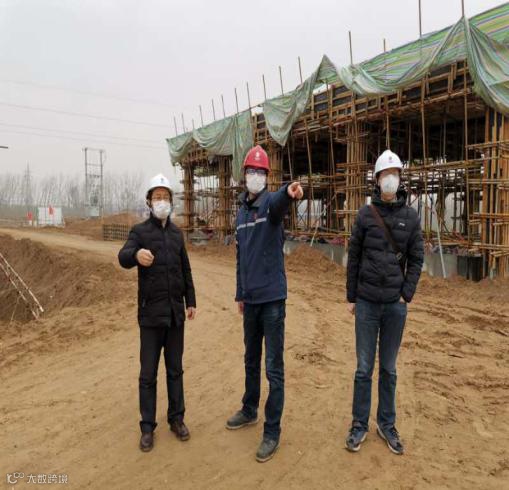

阳信四户王50MW风电项目遇到了困难,公司领导多次召开现场工程进度推进会议,研究解决问题方案。协调领导小组驻扎现场,指导解决工程难题,积极与地方政府沟通,切实推进工作进展。该项目升压站于4月17日正式开工,其他各项工作有条不紊向前推进。

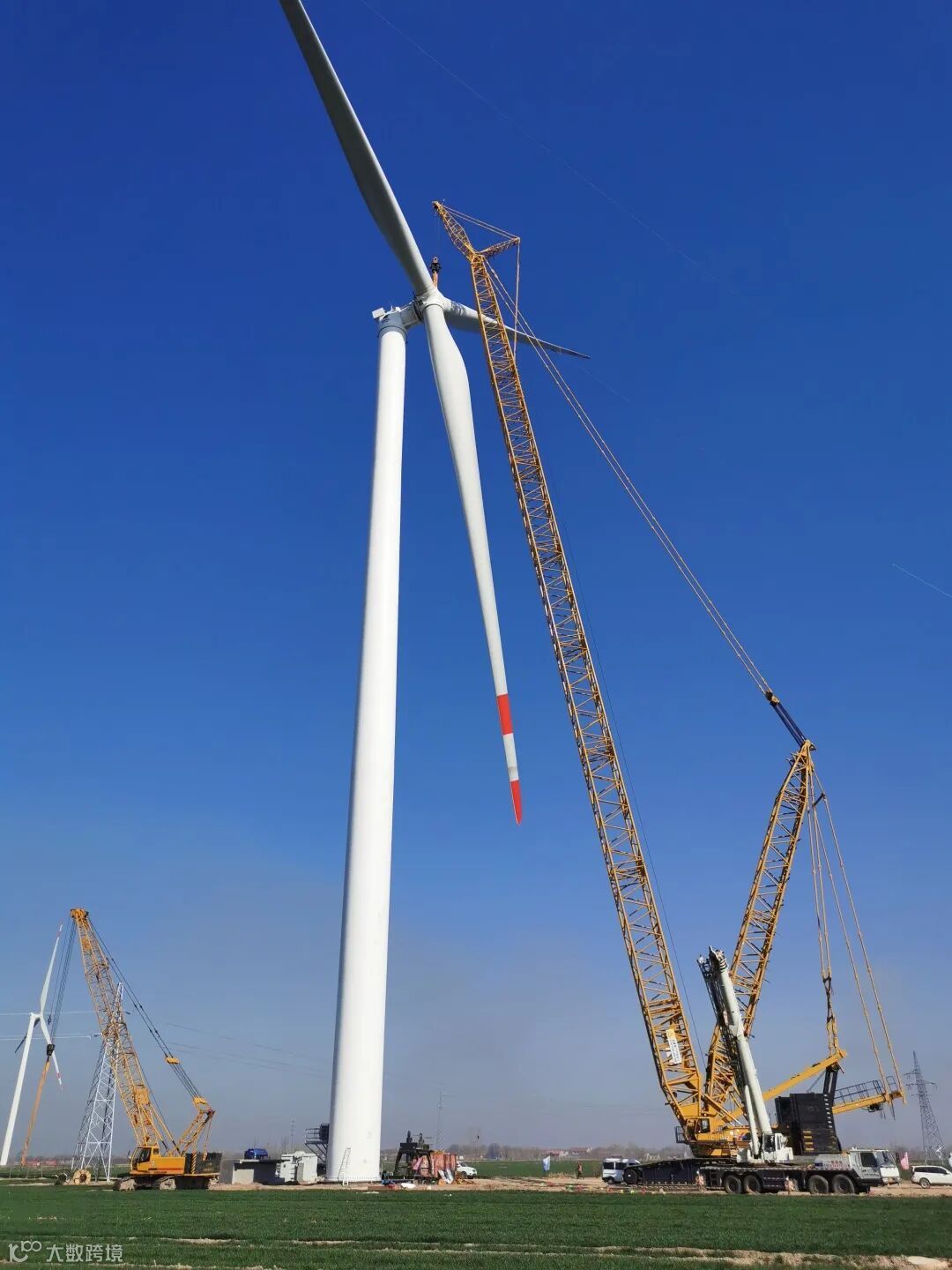

4月10日23时,牟平二期48MW风电项目完成首台风机基础浇筑,提前10天完成里程碑节点计划。现场进度目标明确,各项工作紧密围绕施工开展。项目部搭建起设计院、厂家与施工人员的交流平台,提高施工效率,锚栓安装由4天缩短为2天,降低了疫情对工期的影响。目前,正按照既定计划稳步推进,确保7月1日完成首台风机吊装节点,实现项目并网发电。

上下同欲者胜,同舟共济者赢,山东新能源公司将慎终如始,不麻痹、不厌战、不松劲,从严落实防控措施,继续发扬不怕吃苦、敢打硬仗的作风,扎实推进工程建设,确保“保电价”项目按期投产!

【声明】内容源于网络
0
0
国家电投北京公司
国家电投集团北京电力有限公司(简称“国家电投北京公司”)组建于2013年6月,2016年10月更名为北京公司,注册资本金61亿元,是国家电投集团二级子公司,主要从事风能、太阳能、氢能、储能、综合智慧能源和配售电业务,是一家零碳智慧能源企业。
内容 1241
粉丝 0
国家电投北京公司 国家电投集团北京电力有限公司(简称“国家电投北京公司”)组建于2013年6月,2016年10月更名为北京公司,注册资本金61亿元,是国家电投集团二级子公司,主要从事风能、太阳能、氢能、储能、综合智慧能源和配售电业务,是一家零碳智慧能源企业。
总阅读12
粉丝0
内容1.2k
