2026年,数据中心正进入换挡加速的关键节点。电力、算力芯片、冷却技术及建筑施工能力等物理要素,正在重塑数字经济基础设施格局。
人工智能爆发式增长正深刻改变数据中心产业链:从芯片制造、土地审批,到标准化设计与模块化建设,全链条都在适配更高密度、更快速度、更大规模的发展需求。

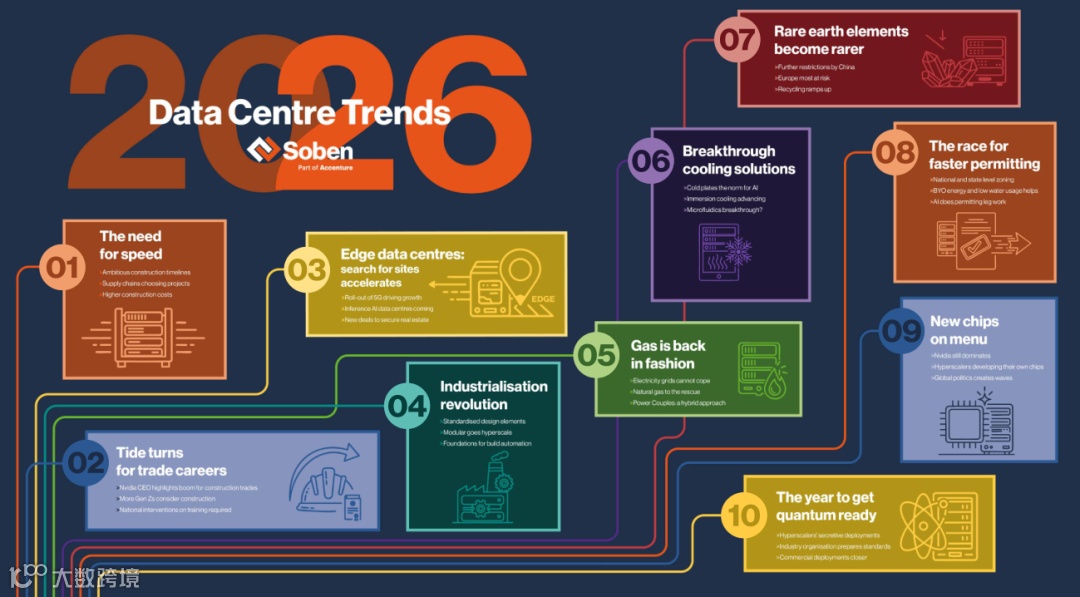

Soben(埃森哲旗下公司)发布的《2026数据中心趋势报告》通过十大趋势与三大区域市场分析,呈现了一个急速扩张却受限于物理现实的产业图景。
速度即营收:交付周期成核心竞争力
2026年,数据中心建设的第一铁律是“速度即营收”。项目交付进度已全面压倒成本控制,成为商业成败的决定性因素。
行业头部企业普遍推行多项目并行、压缩周期策略。2018年建设一个400兆瓦数据中心需约12个月;如今在承包商短缺、设备交期延长、多地电力紧张背景下,这一目标已极具挑战性——对新入场者而言,几乎不可完成。

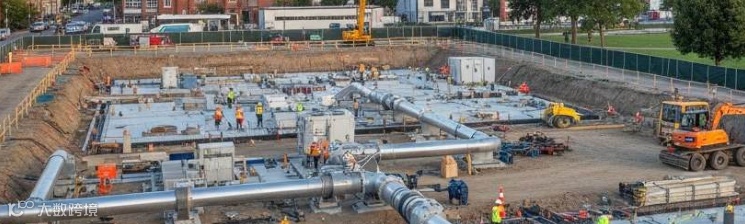

为提速,标准化设计、预制构件与模块化建设广泛应用;BIM(建筑信息模型)和3D虚拟预建技术被前置至规划阶段,提前规避现场风险。
但提速的前提是成熟供应链。在欧美成熟市场,具备资质的总承包商(GCs)与机电管道(MEP)承包商产能已达极限;新兴市场则面临学习曲线陡峭问题。
供需失衡下,供应链掌握反向选择权:开发商仅靠宏大计划与资本热情,已不足以获得关键资源;拥有长期合作基础、可高效处理业主供货安装(OFCI)的成熟玩家,更受青睐。
疫情推动头部企业优化长周期设备(如变压器、发电机)采购与储备机制,而新入局者尚无匹配的供应商关系支撑该策略。
美国市场已出现非正式深度绑定模式:总承包商与开发商共担成本上涨与工期延误风险,以避免纠纷损耗。
提速直接推高建设成本。某美国超大规模云服务商近期接受总承包商25%的报价上调,以确保严苛工期兑现——这发生在行业整体成本已持续攀升的背景下。
人工智能数据中心造价显著高于传统云数据中心:当前云数据中心约为每兆瓦800万–1000万美元;吉瓦级AI数据中心达每兆瓦1700万美元。规模经济并未带来预期降本。
蓝领技工迎来黄金发展期
英伟达CEO黄仁勋2025年9月指出:未来十年全球数据中心基础设施将每年翻倍,熟练技工(电工、水管工、木匠等)将成为最大受益群体,缺口达数十万人。
OpenAI在2025年10月致美国科技政策办公室的文件中警告:数据中心与能源项目需新增数万名技工;其“星际之门”(Stargate)项目拟在美部署7吉瓦容量,预计五年内需动员当前20%的熟练技工劳动力。
欧洲同样承压:英国2018–2024年电气工人减少19.8%,水管工减少18%;一家欧洲公用事业公司称需五倍输电专家,应对四倍增长的接入请求。
哈里斯民调显示,78%美国人注意到年轻人对技工职业兴趣上升;Z世代中50%考虑转行,千禧一代达42%。
薪资吸引力明显:数据中心电工年薪中位数6.1万–9.3万美元,顶尖收入可达12.3万–15.6万美元;但常伴随高强度、异地工作等附加要求。
谷歌STAR项目已开展五周带薪培训;2025年5月更向电力培训联盟(ALLIANCE)提供首笔1000万美元赠款,联合IBEW与NECA推进学徒制与技能升级。
OpenAI呼吁联邦政府加大州/地方劳动力发展资金投入,凸显国家层面协同的紧迫性。
边缘数据中心选址竞争白热化
在超大规模数据中心备受关注的同时,边缘数据中心正迎来爆发:预计市场规模将从2024年154亿美元增至2030年398亿美元;北美市场2025年起年复合增速达32.2%,2030年达22亿美元。
驱动因素包括:5G商用加速(延迟从4G的50–100ms降至1ms),要求计算与存储贴近用户;智慧城市、IoT设备激增(Statista预测全球连接数将从2025年199亿升至2034年606亿);以及AI推理下沉——训练在中心,推理在边缘。
选址关键考量:光纤接入能力、最后一公里弹性、电力冗余(城市空间尤难满足)、模块化物流适配性。
已有“小型站点舰队”的企业更具先发优势。戴尔CEO评价电信行业握有AI最珍贵的“不动产”——数据产生地(即边缘),运营商正从流量传输者升级为分布式AI电网工厂,兼顾低延迟与数据主权。
工业化建造模式全面普及
要实现未来十年规划中的建设速度与体量,必须从定制化转向工业化:以30–50兆瓦为“容量块”,或采用移动隔断分段部署机房。
平台化设计思维兴起:预制电气室、电源滑撬、模块化大厅已接入实际项目;工厂预制+预测试可大幅提升质量与效率,降低现场人工依赖。
模块化方案在边缘领域率先爆发:场外制造、吊装就位契合小面积、建成区部署场景。据Research and Markets预测,模块化数据中心市场将从2024年324亿美元增至2030年852亿美元。
案例加速落地:Northstar与欧文斯科宁合作开发轻质高隔热模块;Armada发布液冷“Leviathan”模块,算力为现役最大型号十倍,并获微软风投M12等1.31亿美元融资;维谛技术(Vertiv)推出One Core方案(5–50MW),集成冷却、机电、电源与走廊模块;英伟达发布Omniverse DSX Blueprint,联合西门子、施耐德等构建AI数据中心数字孪生,宣称可缩短交付周期50%。
天然气重归主流供能方案
全球主要枢纽(美弗吉尼亚/北卡、墨西哥克雷塔罗、欧FLAP-D地区)普遍面临电力瓶颈,而数据中心用电需求持续飙升:IEA预测,2035年全球数据中心耗电占比或达3%–4.4%;美国2030年将达240太瓦时,占全国总用电16%–23%。
在此背景下,天然气作为过渡能源强势回归。2025年初起,天然气公司频繁现身数据中心行业活动;多地已有燃气发电案例——既有主供,也有备用或临时替代(等待电网升级)。
xAI孟菲斯Colossus数据中心采用燃气轮机实现创纪录投产;Energy Transfer将向甲骨文得州项目供应2.3吉瓦天然气,模块化系统可输出200兆瓦电力。
埃森哲预测:2030年天然气将覆盖美国近60%的数据中心用电,带动发电用气总量增长8%–11%。
爱尔兰已有11个数据中心签约接驳天然气网络,4个待连;英国12个月内86个项目申请接驳;加拿大阿尔伯塔省2025年9月前已提出超30个数据中心项目。
尽管天然气属化石能源,但相比柴油排放更低;混合“可再生能源+天然气”模式(能源伴侣)被视为现实路径;中长期,小型模块化核反应堆(SMR)加速布局——亚马逊与X-energy计划2030年代在华盛顿州建12座SMR;英国EDF与Holtec拟在前燃煤电厂旧址开发SMR集群支持数据中心。
突破性冷却技术成刚性需求
高密AI芯片散热压力剧增,冷却技术迭代与算力发展同等关键。2026年有望迎来重大突破。
微软正与瑞士Corinitis合作开发微流体冷却:在芯片背面蚀刻微通道,让冷却液直触芯片表面,实验室散热效率达冷板三倍。英伟达与台积电同步推进同类研究。
液冷渗透率快速提升:TrendForce数据显示,AI数据中心液冷部署率由2024年14%升至2025年33%,2026年预计达40%;四家美国冷板厂商中三家已扩产。
微软、谷歌、Meta已在AI机架中采用直接芯片冷却;Digital Realty与Equinix正建设兼容设施;AWS 2025年6月发布自研冷板系统,配备更强效冷却液分配单元。
浸没式冷却虽CAPEX较高、不适用于改造,但能效更优。壳牌2025年6月推出Shell DLC Fluid S3冷却液,宣称可降低PUE达27%;维谛技术同年11月在欧洲推出CoolCenter单机支持240千瓦热负荷;XDS正于中东建设系列浸没式数据中心。
稀土供应链风险持续加剧
2025年末,中国进一步收紧稀土出口管制,覆盖钐、钆、铽、镝等12种元素及其化合物、磁体与相关技术,叠加2023年已禁止出口稀土提取分离技术,全球供应链承压。
IEA数据显示:2024年中国占全球稀土开采60%、精炼91%、永磁体制造94%。镝用于服务器风扇磁体,钕/铽用于硬盘,铒/镱用于光纤信号放大。
ASML表示现有EUV光刻机库存可支撑短期芯片生产,但中长期新供应链建设迫在眉睫:美、澳、巴西、坦桑尼亚、印度正推进采矿;美、澳、马来西亚拓展精炼能力;稀土回收亦被重视——微软循环中心已从报废硬盘中提取稀土与贵金属。
许可审批迈入“竞速时代”
数据中心已成为国家级战略设施,各国地方政府争相简化审批流程并配套税收优惠,以吸引投资。
但公众关切同步上升:“数据中心致干旱/缺电”类舆情频发,社区反对加剧。Data Center Watch统计显示:2024年3月–2025年3月,美180亿美元项目被叫停,460亿美元项目因反对推迟。
开发商主动应对:闭环水冷、液冷缓解水资源与热排放争议;“自带能源”(如天然气)减轻电网压力;优先选址工业区划成熟地块(如OpenAI得州Stargate园区)可大幅缩短流程——阿比林市给予85%房产税减免,换取35亿美元投资与燃气许可。
AI加速审批:微软利用生成式AI自动起草文件、Copilot辅助监管问答、预提交审查查漏补缺,使效率提升25%–75%;奥斯汀、洛杉矶、火奴鲁鲁及卡塔尔已上线AI审批系统,后者审批时效从30天缩至120分钟。
芯片市场步入“战国时代”
英伟达仍主导GPU市场(份额约80%),但地缘政治与供应风险推动多元替代加速。
贸易限制致其对华数据中心收入预期归零;超大规模云服务商加快自研芯片步伐:谷歌TPU、亚马逊Tranium已量产;OpenAI与博通达成100亿美元定制芯片协议,2026年启动生产;AMD宣布2026年推新一代GPU;OpenAI与AMD 2025年10月达成合作,拟下半年部署6吉瓦AMD GPU;Meta选用Arm Neoverse GPU提升能效。
中国政策强力驱动国产替代:国家资金支持的数据中心须使用国产芯片;完工率低于30%的项目须拆除所有外国芯片。寒武纪、华为、摩尔线程、壁仞科技、沐曦、燧原科技、海光信息等全力追赶。
量子计算进入商业化准备阶段
麦肯锡、贝恩、世界经济论坛均预测量子计算市场将在2030年代显著放量。公开进展表明商用量子数据中心已起步:
- 2025年9月,OQC、Digital Realty与英伟达在纽约启动量子AI数据中心;
- OQC向Equinix东京、CentreSquare英国数据中心提供量子计算机;
- Qilimanjaro 2025年11月在巴塞罗那开设量子数据中心,配置12台量子机,面向欧洲云端开放。
行业共识:AI与量子计算将走向混合共址。量子设备需极端环境——液氦冷却、减震浮动地板、法拉第笼电磁屏蔽。超大规模云服务商正以“量子舱”形式黑盒封装交付,便于插入预留机房。
区域市场分化与AI交付变革
欧洲FLAP-D枢纽站点稀缺、电力吃紧,开发商转向北欧:瑞典、挪威提供税收优惠与许可简化;芬兰2025年3月取消电费减免,削弱竞争力。
中东加速转型:沙特、阿联酋借资金与绿能计划引资;G42、OpenAI、微软2025年5月公布阿联酋Stargate计划(5吉瓦AI容量);沙特2025年6月发布国家数据中心战略(2030年达1.5吉瓦)。
北美变化剧烈:Meta、Alphabet、微软、亚马逊、甲骨文2025年资本支出预计达3420亿美元,同比+62%。开发商向凤凰城、亚特兰大及得州、俄亥俄等二级市场延伸——得州因宽松监管与富余电力成新热土。
拉美增长迅速但挑战并存:墨西哥克雷塔罗受限于电网延迟,微软启用燃气发电机;巴西水电+风光占比超80%,但高温高湿腐蚀钢结构,推动预制混凝土应用。
传统建造模式难堪重负。建筑行业亟需向汽车业借鉴——将超大规模云服务商视为创新引擎。AI正用于主动风控、进度优化与流程再造:LLM自动生成许可文书与施工计划;Procore、ALICE Technologies等平台嵌入AI工具,ALICE曾为某项目节省潜在损失3200万美元。
2026年,数据中心行业全速换挡。政策制定者须同步推进国家战略、简化许可、强化电力基建与劳动力培育计划。
本文基于Soben《2026数据中心趋势报告》整理,不构成投资建议。
