东海岸铁路首批客运列车抵马,项目进入测试调试关键阶段

全长665公里的马来西亚东海岸铁路(ECRL)项目迎来重要进展:首批11列6节编组电力动车组已于2025年底运抵关丹港口城,并顺利完成吊装,上线至关丹格宾站轨道。

蓝白车身融合峇迪元素,凸显本土文化

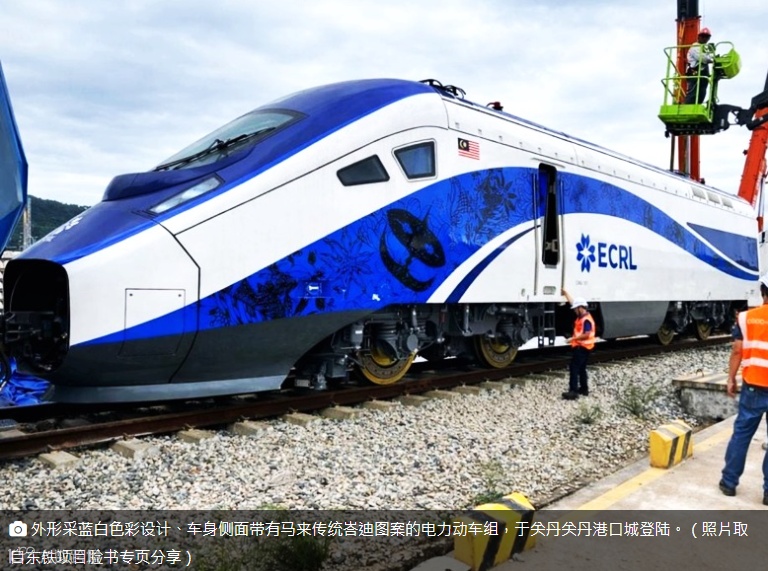

列车采用蓝白主色调,车身侧面饰以马来传统峇迪图案,兼具现代性能与文化标识。据消息人士透露,官方计划在农历新年前举行正式揭幕活动

列车通过拖车运输并吊装至轨道。(照片来源:东铁项目脸书专页)

设计载客430人,强化无障碍通行体验

该型列车最高运行时速160公里,单列可载客430人,配备轮椅专用区及现代化乘客设施,显著提升通勤舒适性与无障碍通行能力。其到位将直接支撑后续系统集成、动态测试与联调联试工作。

分阶段通车时间表明确

东铁项目第一阶段(哥打峇鲁—鹅唛)预计2026年12月完工,2027年1月启动客运运营;第二阶段(鹅唛—巴生港)计划2027年12月建成。

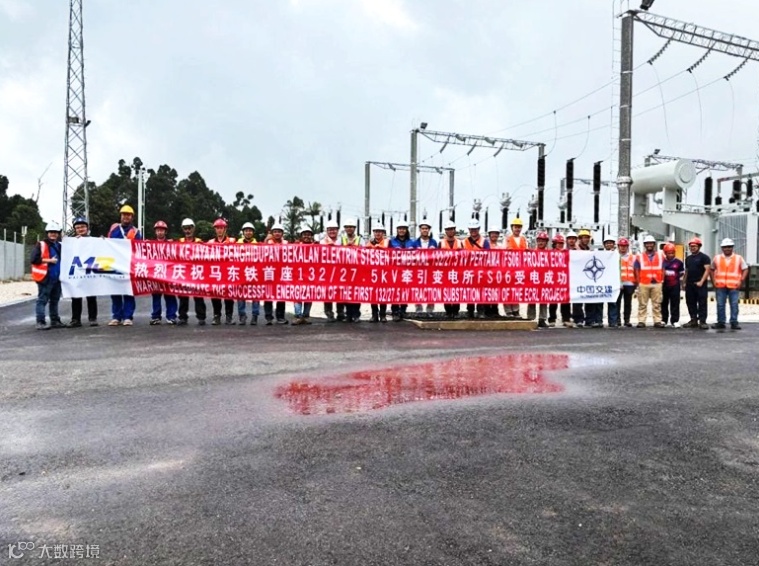

东铁首座132/27.5kV牵引变电所(关丹格宾FS06馈线站)已于2025年12月26日成功送电。(照片来源:东铁项目脸书专页)

牵引供电系统启动,全线联调提速推进

作为东铁关键基础设施,首座牵引变电所——关丹格宾FS06馈线站已于2025年12月26日正式投入运行,标志着供电系统建设全面突破。马来西亚铁路衔接公司、中国交建东海岸铁路项目公司及国能公司代表共同见证这一节点。

东铁是马来西亚迄今规模最大的基建工程之一,整体建设已进入最后冲刺阶段,2026年将全面开展系统级测试与验证,为2027年如期开通奠定坚实基础。项目建成后,将大幅提升东海岸各州与巴生谷之间的互联互通水平,有力支撑东西经济走廊发展。
