工厂出货全掌控进阶指南:单、证、船、货的精细运营与三排四平衡

工厂出货全掌控进阶指南:单、证、船、货的精细运营与三排四平衡 邓彬彬AEO
2026-01-05
9

真正的出货竞争力,藏在一张无人注意的许可证批复里,躲在一次提前三周的订舱决策中,隐于那厘米级的装柜计算背后。

这几年在企业调研,发现很多企业的出货控制出现很多问题,导致了物流成本大幅度飙升,整理了完整的PP T,供大家参考。凌晨两点,工厂出货经理的手机屏幕亮起:一批价值百万的精密仪器已运抵港口,却因缺少“两用物项许可证”被海关暂扣,客户生产线将在48小时后因缺料停产,违约数字或赔空运在黑暗中格外刺眼。

这样的事故绝非偶然,而是系统化管理缺失的必然结果。出货环节的复杂性远超表面所见,它是一场涉及单、证、船、货四维联动的精密作战,任一维度的失误都将导致全盘溃败。

本文将深入拆解出货管理的精细化运营框架,特别聚焦“证”这一常被低估却具备一票否决权战略环节,并提供一套可立即落地的“三排四平衡”资源配置体系。

01 单:单据链的精准编织与零差错管控体系

单据是国际贸易的“法律血液”,其准确性直接决定货物能否合法流动。一套完整的出口单据链涵盖商业单据、运输单据、保险单据、政府单据和结算单据五大类,共计15-25份文件。

单据管理的核心矛盾在于:多部门信息孤岛与最终一致性要求。销售部门掌握客户要求,生产部门了解实际产出,仓库清楚库存状况,而单证部门必须在截止时间前整合所有信息并确保逻辑自洽。

典型单据失误场景分析:

  • 品名描述不一致:商业发票称“集成电路”,装箱单写“芯片”,报关单申报“半导体元件”,海关系统触发逻辑校验警报。

  • 数量单位混淆:报价单按“套”,生产按“台”,装箱按“箱”,提单按“托盘”,最终导致海关认定数量申报不实。

  • 日期逻辑矛盾:发票日期晚于提单日期,产地证日期早于生产日期,这些时间悖论将直接引发文件真实性质疑。

单据“零差错”三层防御体系:

第一层:源头标准化
建立全公司统一的主数据管理系统(MDM),确保产品编码、描述、规格、单位等基础数据在所有部门一致。例如:

  • 产品“A型控制器”全公司统一编码为“CTRL-A-2024”

  • 包装规格统一为“12台/箱,净重18.5kg,毛重20.3kg”

  • HS编码由专职归类师确定后锁定,非经审核不得修改

第二层:流程节点化
将单据准备拆解为可监控、可追责的节点任务:

  1. 订单确认后24小时内,销售提供客户化品名描述表(含客户特定要求)

  2. 生产完成前3天,生产部提供实际完工数据表(含序列号、批次号)

  3. 装柜前1天,仓库提供实际装柜明细表(含每箱实际重量尺寸)

  4. 单证部门基于上述三表,使用单据自动生成系统产出初稿

第三层:核对专业化
实施 “三核对、两复核”终极验证

  • 横向核对:商业发票vs装箱单vs提单,确保品名、数量、重量一致

  • 纵向核对:订单要求vs实际出货vs单据申报,确保三者无矛盾

  • 逻辑核对:所有日期、金额、单位是否符合贸易逻辑

  • 初级复核:单证专员交叉审核同事文件

  • 终级复核:单证主管审核所有关键文件(提单、产地证、许可证)

建议工具:制作彩色编码核对清单,绿色表示已核对正确,黄色表示有待确认,红色表示存在问题。每完成一步,相应色块标记,实现流程可视化。

02 证:双轨认证体系的战略管理与L/T死磕法则

“证”是出货管理中最具刚性约束的维度,分为市场准入认证行政准入许可两大体系,前者决定产品能否销售,后者决定货物能否出境。

市场准入认证体系(可计划、需资源)

  • 欧美市场:CE/FCC/FDA/UL,通常需3-6个月,费用5-50万不等

  • 新兴市场:INMETRO(巴西)、BIS(印度)、SASO(沙特),周期2-4个月

  • 行业专项:医疗器械的ISO13485、汽车的IATF16949、航天的AS9100

管理要点:认证不是质量部门的独角戏,而是营销-研发-生产-质量四部门联动项目

  • 营销部门:提供目标市场认证地图

  • 研发部门:设计阶段就导入认证标准

  • 生产部门:确保制程符合认证要求

  • 质量部门:主导认证申请与维护

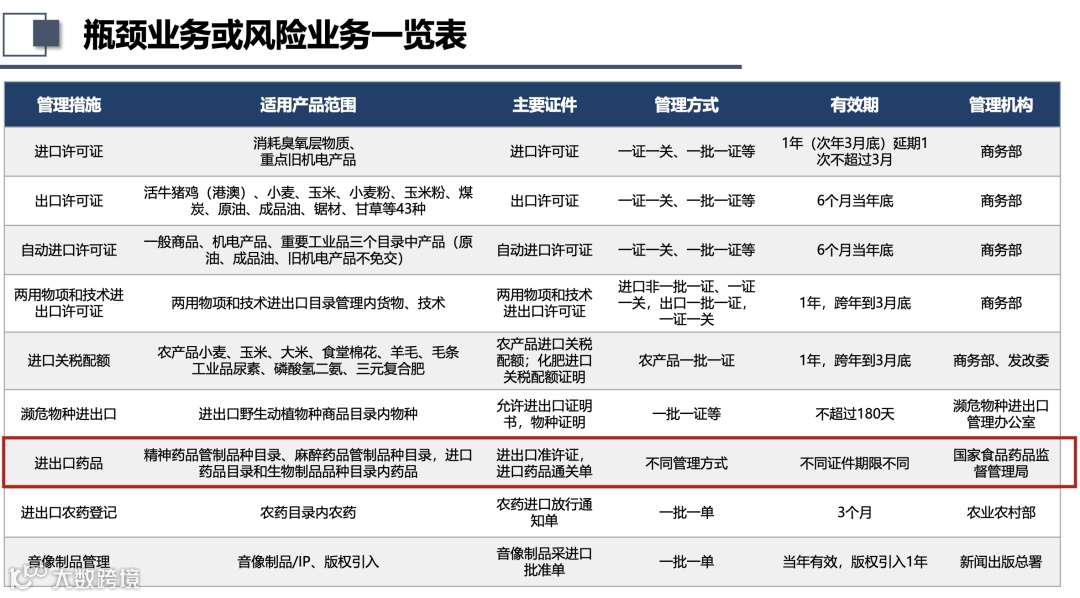

行政准入许可体系(零容错、无弹性)

这是真正决定货物能否出运的“生死证”,主要包括:

  1. 出口许可证(军民两用、战略性物资)

  2. 两用物项许可证(既能民用又能军用的物品与技术)

  3. 濒危物种证明(含木材、皮革、中药材等)

  4. 药品/医疗器械注册证

  5. 食品卫生证书

  6. 危险品运输鉴定报告

关键认知升级:许可证不是“准备”出来的,而是前置规划出来的。其最大特点是审批周期刚性、无协商空间、一票否决

L/T(提前期)前置期管控:许可证管理的唯一解法

传统的“出货前备证”思维已彻底过时,必须建立 “许可证L/T前置管控”模型

第一步:建立许可证L/T数据库

许可证类型
标准审批周期
加急可能
关键影响因子
最晚启动点
两用物项证
45-60工作日
不支持
产品技术参数、最终用户
订单确认日+5天
濒危物种证
20-30工作日
可加急
物种类型、来源证明
订单确认日+15天
危险品鉴定
7-10工作日
可加急
化学品成分、包装方式
生产完成前10天

第二步:将许可证L/T嵌入生产计划
接单后,立即启动 “双线并行”流程

  • A线:常规生产准备(物料采购、生产排程)

  • B线:许可证申请准备(材料收集、预审核、递交)

关键动作:在生产启动前必须获得许可证受理回执,在生产完成前必须确保许可证审批进入最后阶段。

第三步:建立“许可证风险仪表盘”
每周更新所有在办许可证状态:

  • 绿色:按计划推进,预计早于需求时间3天以上

  • 黄色:有延迟风险,预计晚于需求时间1-3天

  • 红色:严重延迟,将影响出货计划

第四步:制定许可证应急方案
对高风险许可证,提前准备:

  1. 技术替代方案:能否调整产品参数规避管制?

  2. 物流替代方案:能否分拆货值或改变运输路径?

  3. 客户沟通方案:如何专业地告知客户延迟原因与解决方案?

实战案例:两用物项许可证的“死磕”流程
某精密仪器企业出口一台温控设备至欧洲研究机构:

  1. 订单确认日(D0):销售识别客户为“研究机构”,设备精度达军标,触发两用物项审查。

  2. D+1:成立“许可证专项小组”,含技术、销售、单证、法务人员。

  3. D+3:完成《最终用户声明》《最终用途声明》客户签署版本。

  4. D+5:提交省级商务主管部门初审,获取受理编号。

  5. D+15:配合主管部门技术审查,提供设备技术参数边界说明。

  6. D+40:获得许可证批复,扫描件存档,原件快递追踪。

  7. 出货日(D+55):许可证原件抵达,随货文件袋专项封装。

关键认知:许可证管理不是单证部门的责任,而是全公司的战略合规能力。建议设立“贸易合规专员”岗位,专项负责许可证策略与申请。

03 船:船期掌控的主动博弈与运输韧性构建

船期管理本质上是在不确定性中寻找确定性的艺术。海运涉及船公司、码头、拖车、报关行、海关等十余个利益相关方,任一环节波动都会传导至最终交付。

船期延误的根源分析

延误类型
发生概率
可预防性
典型影响时长
船公司跳港
15%
7-14天
码头拥堵
25%
3-10天
天气因素
10%
极低
2-7天
报关异常
20%
1-3天
内陆运输延误
30%
1-2天

三层船期保障体系

第一层:基础保障——订舱策略优化

  • 时间冗余设计:在客户要求交货期前预留至少20%的时间缓冲

  • 船公司组合策略:70%舱位给主力船司(获取优先权),30%给备选船司(保持选择弹性)

  • 航线备选方案:每条主力航线准备至少一个替代方案(直达转中转、基本港转偏港)

第二层:过程控制——全程可视化追踪
建立 “船舶-集装箱-货物”三级追踪体系

  1. 船舶级:船名、航次、ETA/ETD、当前位置(通过船讯网等工具)

  2. 集装箱级:箱号、封号、提箱地、还箱地、空重状态

  3. 货物级:货物品名、数量、存放位置、预计装箱时间

关键节点监控清单

  • 订舱确认后2小时:获取订舱号

  • 截港前3天:确认舱位释放

  • 截单前1天:完成提单确认

  • 装货前12小时:获取集装箱预配信息

  • 开船后24小时:获取提单草稿

  • 开船后3天:获取正本提单/电放通知

第三层:应急响应——延误应对预案库
针对不同延误原因,预设应对方案:

船公司跳港预案

  1. 立即查询同一航线下班船时间

  2. 评估转为其他船公司的可行性与成本

  3. 与客户沟通提供两个选择:A.接受延迟 B.部分空运补货

  4. 启动船公司索赔流程

码头拥堵预案

  1. 查询周边替代港口(如上海港拥堵转宁波港)

  2. 评估内陆转运成本与时间

  3. 考虑提前进港或延迟进港的利弊

  4. 与客户协商分批出货可能性

运输成本与时效的平衡艺术

船期控制不单纯求快,而是寻求成本、时效、可靠性的最优平衡点。建议采用“运输决策四象限法”:

  • 高价值急货(象限Ⅰ):空运为主,海运为辅,成本敏感度低

  • 高价值非急货(象限Ⅱ):海运直达,优先选择服务稳定的船司

  • 低价值急货(象限Ⅲ):海运快线,或海空联运,平衡成本与时效

  • 低价值非急货(象限Ⅳ):海运慢船,拼箱,最大化成本节约



04 货:货物准备的精细化运营与装柜科学

货物准备是出货管理的“最后一公里”,也是错误成本最高的环节。一次装柜失误可能导致数万元的额外运费、货损索赔甚至客户流失。

货物准备的“三零”目标

  • 零差异:实际货物与订单要求100%一致

  • 零损坏:运输途中货物完好率100%

  • 零浪费:集装箱空间利用率最大化

四阶段货物管控体系

第一阶段:生产协同管控(出货前10-15天)
出货管理部门应提前介入生产环节,确保“所产即所需”:

  1. 生产计划会必须有出货代表参加

  2. 建立生产进度日报制度,识别潜在延迟

  3. 关键物料到货情况每日更新

  4. 首件检验结果同步出货部门

第二阶段:包装标准化管控(出货前5-7天)
包装不仅是保护,更是效率工具和品牌载体

  1. 保护性标准:根据货物特性确定包装等级(A级防震/B级防潮/C级基本)

  2. 标识标准化:唛头、警示标识、条形码位置统一规范

  3. 单元化设计:包装尺寸与集装箱、托盘尺寸成倍数关系

  4. 环保合规:确保包装材料符合目的国环保要求(如欧盟包装指令)

第三阶段:预装柜模拟(出货前2-3天)
装柜前必须进行三维模拟计算,而非凭经验估算:

  1. 使用装柜软件(如EasyCargo、Load Planner)进行多方案比较

  2. 考虑货物装卸顺序(先卸后装、重不压轻)

  3. 特殊货物特殊处理(悬挂式、悬挂式、防倾斜)

  4. 计算重心位置,确保运输安全

模拟装柜检查清单

  • 总重量不超过集装箱限重

  • 重心在集装箱中轴线附近

  • 货物固定点不少于4处

  • 特殊货物有专门加固方案

  • 留出必要的查验空间(如海关可能开箱位置)

第四阶段:现场执行管控(装柜当日)
装柜现场是最容易出问题的环节,必须标准化、可视化、可追溯

  1. 人员配置:至少两人在场,一人点货,一人监装

  2. 过程记录:每装一层拍照留存,记录异常情况

  3. 质量抽查:随机开箱检查3-5箱,确认内货与包装

  4. 最终核对:关闭箱门前,核对总件数、封号、箱号


特殊货物装柜指南

精密仪器类

  • 防震包装+集装箱内二次固定

  • 温湿度记录仪随货安装

  • 禁止与其他货物混装

危险品类

  • 严格按IMDG Code分类包装

  • 集装箱外显著张贴危险品标识

  • 随车携带MSDS报告</
