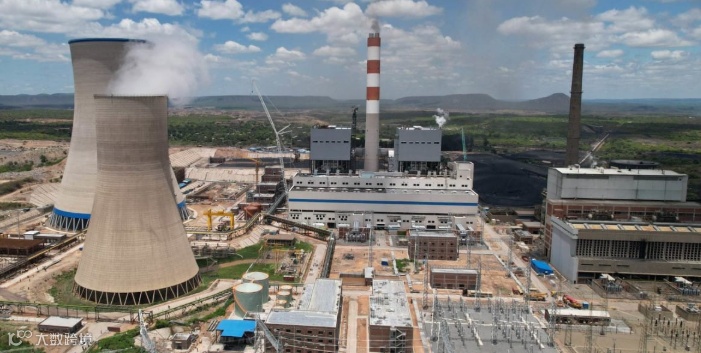

据《先驱报》报道,津巴布韦最大的燃煤电站之一——万盖火电站(Hwange Thermal Power Station)将启动一项总额约4.5亿美元的升级改造计划,拟对上世纪80年代投运的1—6号机组进行“增容改造/重置关键设备”,相关实体施工预计将于2026年一季度启动。
津巴布韦国家电力公司母公司Zesa Holdings代理集团首席执行官克莱图斯·尼亚乔韦(Cletus Nyachowe)表示,此次“再动力化(repowering)”旨在稳定国家电网,并让老机组恢复到设计水平,为电力缺口提供支撑。根据其表述,对既有机组进行翻新被认为是满足新增需求的更快、更低成本路径之一,同时也可避免设备老化导致的故障扩散。
报道显示,该项目缘起于津巴布韦内阁近期批准的一项为期15年的特许经营协议:Zesa与Jindal Steel and Power达成合作,采取“修复—运营—移交(Rehabilitate-Operate-Transfer)”模式,重点修复长期缺乏重大更换、故障频发的老旧机组。尼亚乔韦在年终致辞中称,双方于2025年12月签署的4.5亿美元协议历经一年谈判,是ZESA集团及津巴布韦国家电力公司(Zimbabwe Power Company)的重要节点。
按照协议安排,15年期内的前4年将集中用于万盖电站1—6号机组的修复与增容,预计在未来48个月内为全国电力产出新增约400兆瓦。改造内容包括更换1—6号机组的关键设备,主要涉及锅炉、汽轮机与发电机。
万盖电站1—6号机组投运于1983—1989年,合计装机920兆瓦,但近年来受机械老化影响,实际出力仅约300—500兆瓦。报道预计,若改造完成,这六台机组有望恢复满负荷运行;届时万盖电站整体(含近年投运的7、8号机组,各300兆瓦)总出力或可达到约1500兆瓦。
资金安排方面,Jindal计划向项目注入4.5亿美元;报道提到,双方已设立联合委员会对资金使用进行监测,并强调资金将通过标准银行渠道进入津巴布韦。除发电端改造外,尼亚乔韦还提及ZESA Enterprises在变压器制造上的推进,以及Powertel Communications扩建光纤骨干网、提升市场份额等进展;Zesa同时表示将提高可再生能源在能源结构中的占比,并强化输配电网与用户接入。
对中企的机会:万盖老机组大规模“再动力化”释放出明确的保供电信号:一是未来数年电力供给边际改善,有利于矿业、制造业、建材、水泥、农产品加工等高耗电行业的产能利用率与交付稳定性;二是项目以特许经营与ROT为主,意味着设备更换、检修运维、备件供应、数字化改造、环保与辅机系统等环节将出现持续性需求,但采购与决策链条可能更集中、周期更长;三是资金强调“银行渠道入境+联合监测”,对跨境结算合规、资金可追溯与合同执行提出更高要求;四是电站与输配电网同步强化、并提出提高可再生能源占比,提示企业在用电侧也要做“多能互补+节能降耗”的中长期配置,以降低停电与电价波动风险。
对中企的建议:建议中资企业分三条线推进:第一,制造与矿业企业尽快开展电力风险体检,建立“电网供电+自备电源+储能/离网光伏”的组合方案,并把关键产线的停电损失量化,作为与园区、供电方谈判的依据;第二,工程与装备企业可围绕锅炉、汽轮机、发电机及辅机、控制系统、输煤与灰渣、环保与烟气治理、状态监测等细分包形成“技术包+备件包+运维包”,并提前准备符合当地要求的资质、税务与劳工合规文件,降低进入门槛;第三,金融与贸易企业应将结算安全放在首位,优先采用可追溯的银行结算工具与分阶段验收付款机制,审慎评估汇兑、信用与履约风险,同时通过本地化仓储与备件体系缩短停机检修周期,把“交付确定性”作为核心竞争力。
