2018年11月2日上午8时55分左右,浙江某炼油一体化项目重油催化裂化项目,在使用650T履带吊车进行垂直方向捆绑式吊带吊装,吊带突发断裂,吊物从高处坠落反弹撞击到附近一处横梁,造成横梁坠落,导致正在下方的施工人员1死2伤。(以上信息由网友提供,具体以官方发布为准)
【事故初步原因分析】
1、吊带与管口摩擦断裂,吊物高处坠落。
2、提升管坠落后反弹碰及周边框架。
起重吊装作业如何预防事故
请看以下专业HSE培训视频
《起重吊装安全操作指南》
请扩散学习,让事故不再重复
1、起重机械

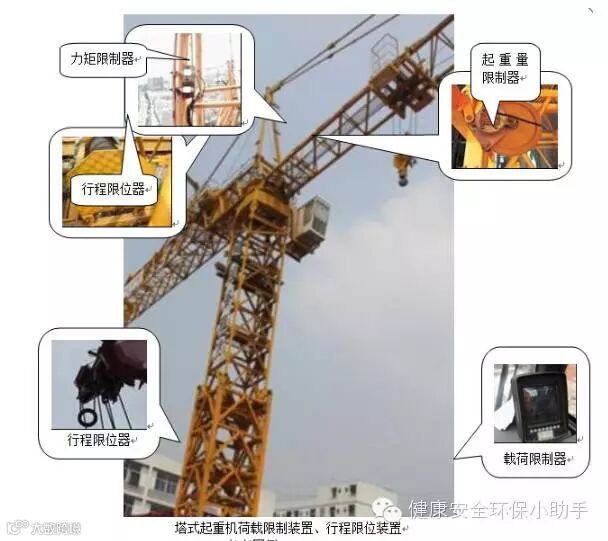

★ 起重机械应安装荷载限制装置和行程限位装置,且灵敏可靠。
![]()
设置要求:
1、起重机械应安装荷载限制装置和行程限位装置。(GB6067.1-2010第9.2、9.3条)
2、实际起重量达到额定起重量的95%时,宜发出报警信号;达到额定起重量的100%~110%时,荷载限制器应自动切断起升动力源。(GB6067.1-2010第9.3.1条)
3、当吊钩、起重小车、起重臂等运行至限定位置时,触发限位开关切断上升、前进或旋转动力源。(GB6067.1-2010第9.2条)

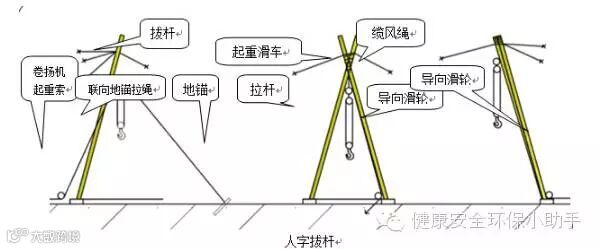

★ 起重拔杆组装应符合设计要求,组装后应履行验收程序,且验收表应有责任人签字。
设置要求:
1、拔杆式起重机应进行专门设计和制作,经严格的测试、试运转和技术鉴定合格后,方可使用。(JGJ 276-2012第4.1.6条)
2、拔杆组装后应进行验收,并应有责任人签字确认。(GB 5972-1986第A5.2条)
2、钢丝绳、地锚
★ 钢丝绳规格应符合起重机产品说明书要求,磨损、断丝、变形、锈蚀应在规范允许范围内。

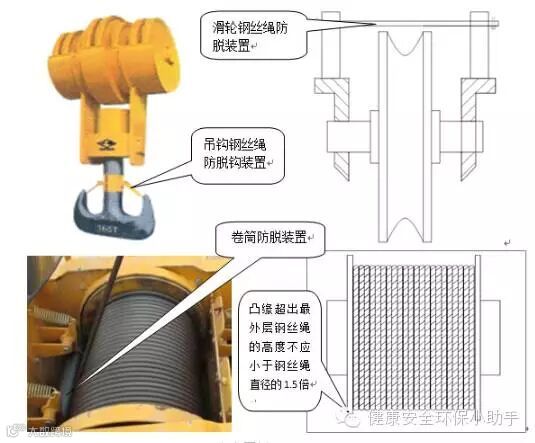

★ 吊钩、卷筒、滑轮磨损应在规范允许范围内;
★ 吊钩、卷筒、滑轮应安装钢丝绳防脱装置;
设置要求:
1、应采用防脱绳带闭锁装置的吊钩。(GB6067.1-2010第4.2.2条)
2、应有防止钢丝绳脱出滑轮绳槽的装置。(GB6067.1-2010第4.2.5条)
3、卷筒凸缘超出最外层钢丝绳的高度不应小于钢丝绳直径的1.5倍。(GB6067.1-2010第4.2.4条)
★ 起重拔杆的缆风绳、地锚设置应符合设计要求。
设置要求:
1、地锚使用前应进行试拉,合格后方可使用。埋设不明的地锚未经试拉不得使用。(JGJ 276-2012第4.5.4-4条)
2、地锚使用时应指定专人检查、看守,如发现变形应立即处理或加固。(JGJ 276-2012第4.5.4-5条 )
3、锁具

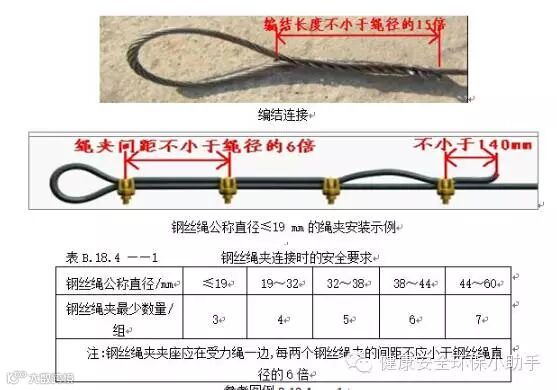

★ 索具采用编结连接时,编结部分的长度应符合规范要求;采用绳夹连接时,绳夹的规格、数量及绳夹间距应符合规范要求。
★ 索具安全系数应符合规范要求;吊索规格应匹配,且机械性能应符合设计要求。
吊索安全系数
工作状态 吊钩、卡环钩挂吊环 吊索直接捆绑重物 起吊重、大或精密重物 吊索安全系数 6 6~8 10 设置要求:
1、钢丝绳安全系数应符合GB/T 3811-2008中表44的规定。(GB6067.1-2010第4.2.1条)
2、吊索规格和机械性能应符合设计要求。(JGJ276-2012第4.3条)
弓形卸扣
D形卸扣
设置要求:
1、选择卸扣时应注意安全系数,一般有4倍、6倍和8倍的。
2、有明显永久变形或轴销不能转动自如,应报废。
3、扣体和轴销任何一处截面磨损量达原尺寸的10%以上,应报废。
4、卸扣任何一处出现裂纹,应报废。
4、作业环境

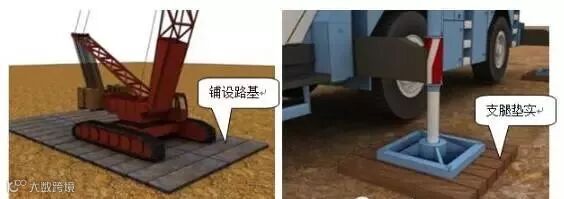

★ 起重机行走作业处地面承载能力应符合产品说明书要求。
设置要求:
1、起重设备通行的道路应平整,承载力应满足设备通行要求。(JGJ 276-2012第3.0.5条)
2、履带式起重机自重大,接地压力高,作业时重心变化大,对停放地面要有较高要求,以保证安全。
(JGJ 33—2001第4.2.1条)
3、轮式起重机作业前需将支腿垫实和调整好。(JGJ 33—2001第4.3.4条)

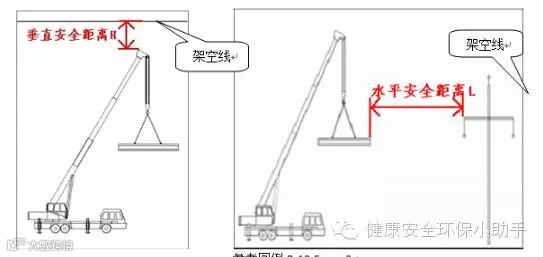

★ 起重机与架空线路安全距离应符合规范要求。
设置要求:

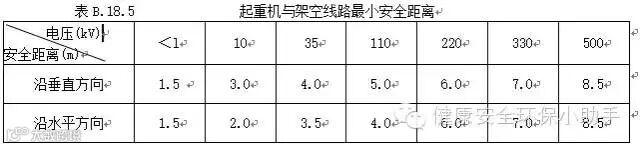

起重机严禁越过无防护设施的外电架空线路作业。在外电架空线路附近吊装时,起重机任何部位或被吊物边缘在最大偏斜时与架空线的最小安全距离应符合表B.18.5规定。(JGJ 46-2005第4.1.4条)
5、作业人员
★ 起重机司机应持持证上岗,且证件与操作机型应一致;
★ 起重吊装作业应设置专职信号指挥和司索人员。
设置要求:
1、起重机操作人员、起重信号工、司索工等特种作业人员必须持特种作业资格证书上岗。严禁非起重机驾驶人员驾驶、操作起重机。(JGJ 276-2012第3.0.2条)

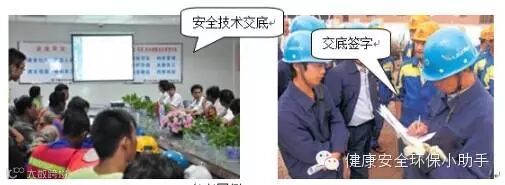

2、对起吊物进行移动、吊升、停止、安装时的全过程应用旗语或通用手势信号进行指挥,信号不明不得起动,上下联系相互协调,也可采用通信工具。(JGJ 276-2012第3.0.24 条)★ 作业前应按规定进行安全技术交底,并形成文字记录。
6、起重吊装

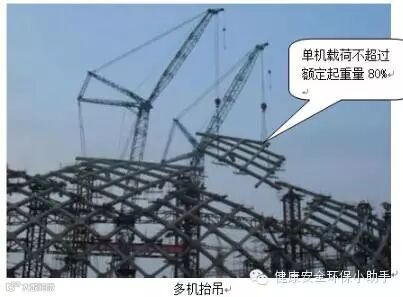

★ 多台起重机同时起吊一个构件时,单台起重机所承受的载荷应符合专项施工方案的要求。
设置要求:1、多台起重机所受合力不应超过各台起重机单独操作的额定载荷。(GB6067.1-2010第17.3.1条)
2、采用双机抬吊时,宜选用同类型或性能相近的起重机,负载分配应合理,单机载荷不得超过额定起重量的80%。 (JGJ 276-2012第3.0.15条)
3、由专人全面管理多台起重机的联合起升操作,只有该人员才能发出作业指令。 (GB6067.1-2010第17.3.2-7条)
4、多台起重机械的起升过程中,应使作用在起重机械上力的方向和大小变化保持到最小。(GB6067.1-2010第17.3.2-5条)

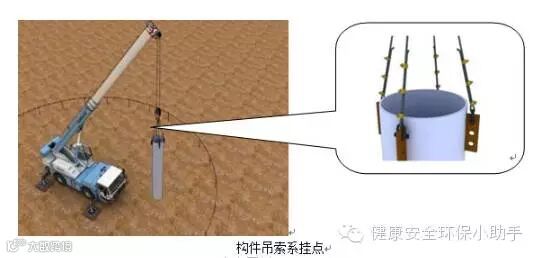

★ 吊索系挂点应符合专项施工方案要求。
设置要求:
1、构件吊装和翻身扶直时的吊点必须符合设计规定。异型构件或无设计规定时,应经计算确定,并保证使构件起吊平稳。(JGJ 276-2012第3.0.9条)
2、当构件无设计吊环(点)时,应通过计算确定绑扎点的位置。(JGJ276-2012第5.1.5-1条)

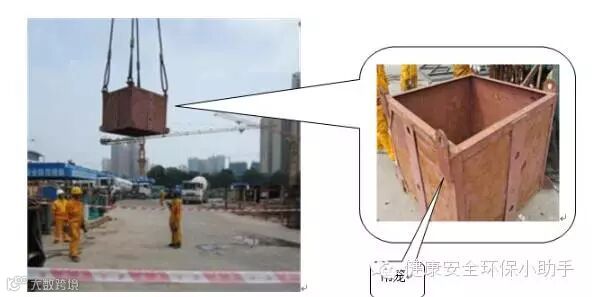

★ 起重机作业时起重臂下禁止人员停留,且吊运重物不能从人的正上方通过;起重机吊具禁止载运人员;吊运易散落物件应使用吊笼。
设置要求:
1、吊运载荷时,不得从人员上方通过。(JGJ 6067.1-2010第17.2.5条)
2、禁止用起重机载运人员,严禁在已吊起的构件下面或起重臂下旋转范围内作业或行走。(JGJ 276-2012第3.0.18
7、警戒监护
★ 应按规定设置作业警戒区,警戒区应设专人监护。
设置要求:吊装作业区周围应设置安全警戒线,严禁非操作人员入内。(GB50755-2012 第16.6.1条)来源:健康安全环保小助手整理
