告别多雨的九月

WYNDHAM La Vita Phuket
WYNDHAM La Vita Phuket
2020年9月工程进度
室内装修

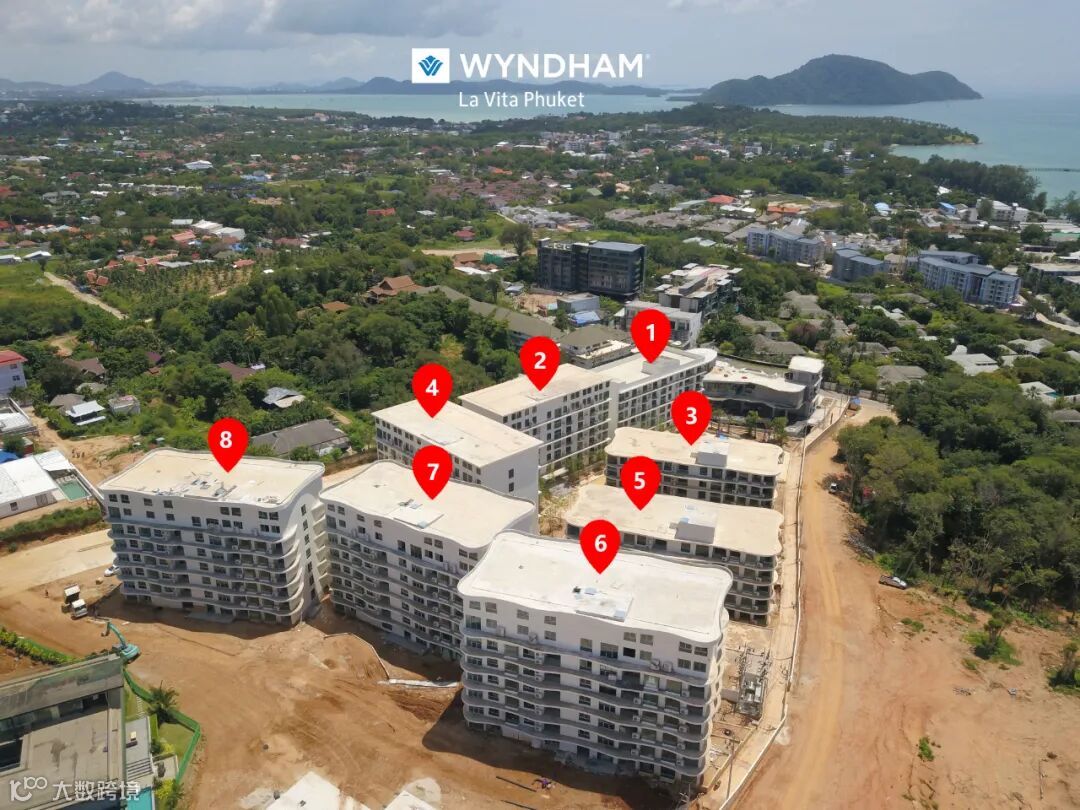

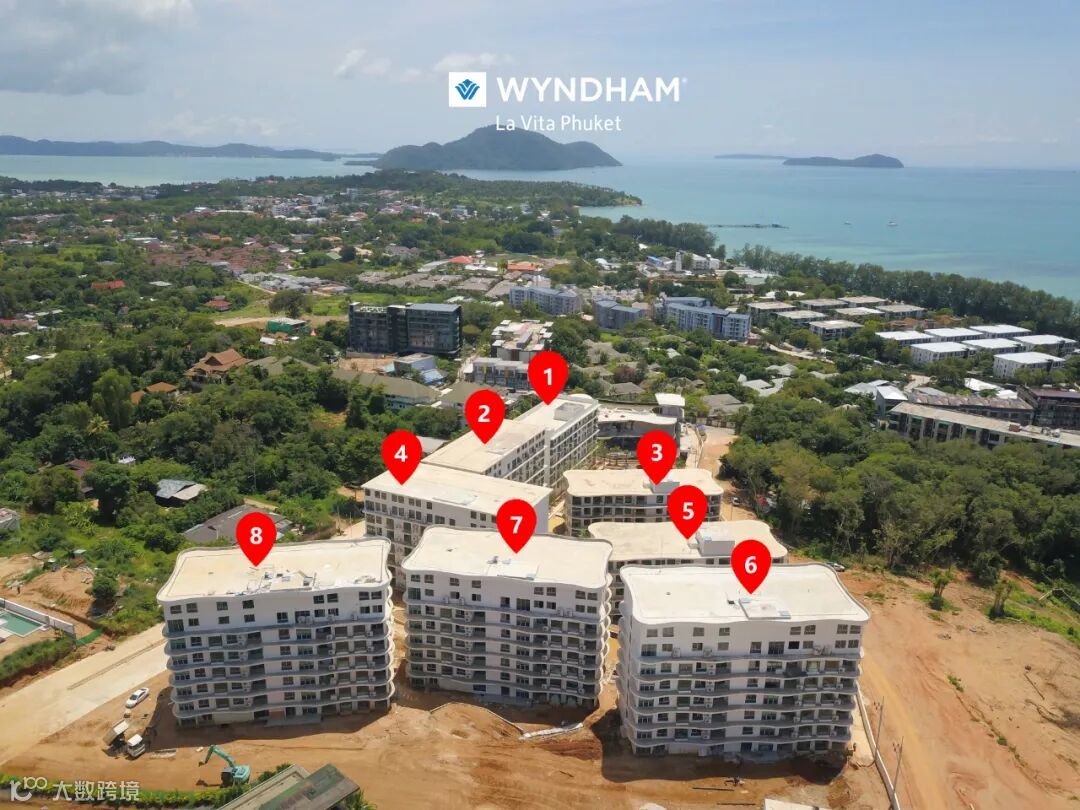

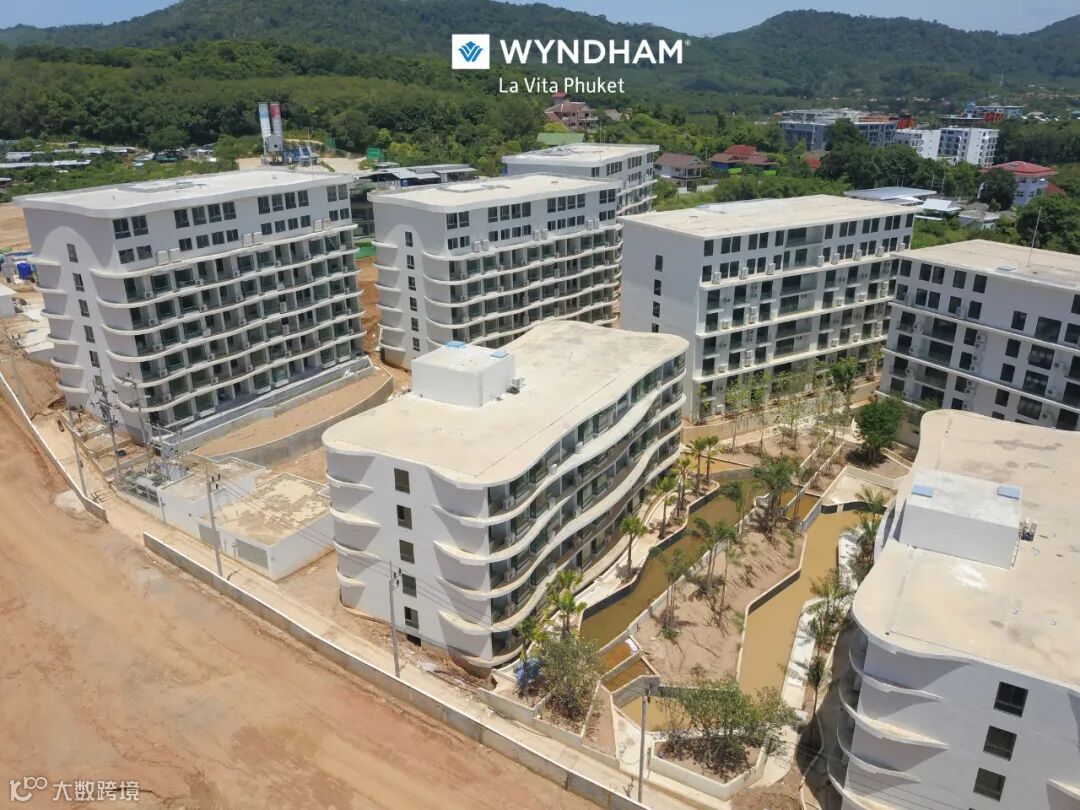

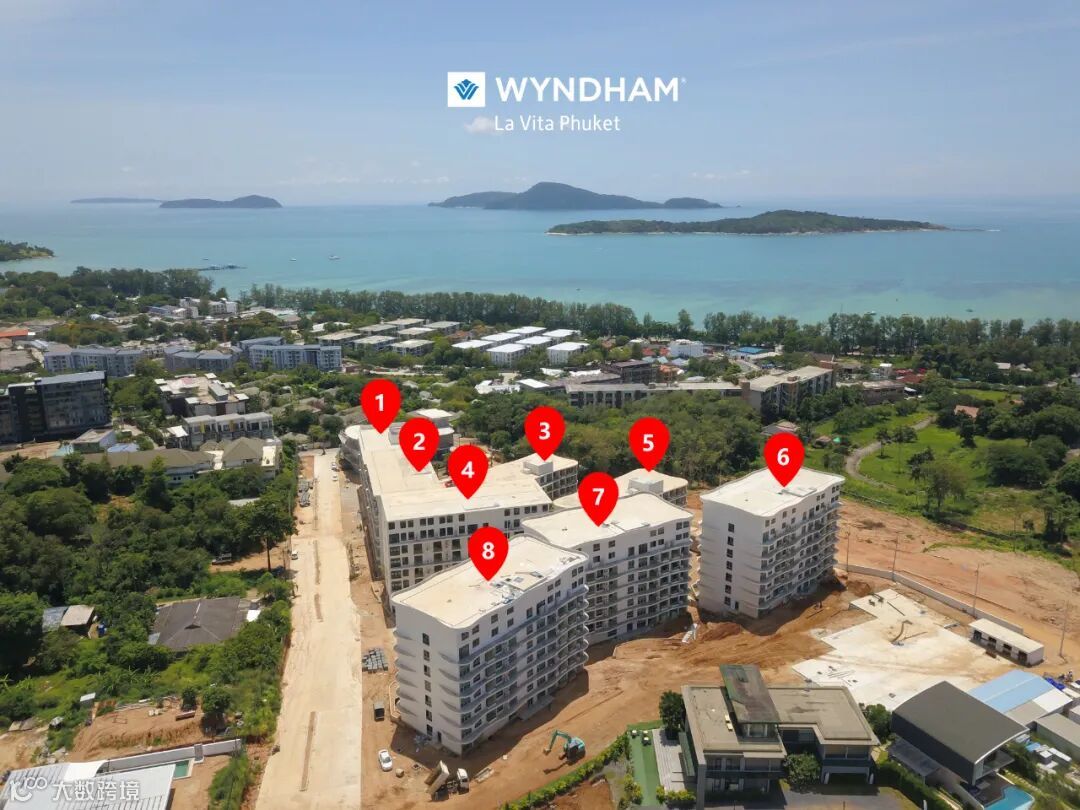

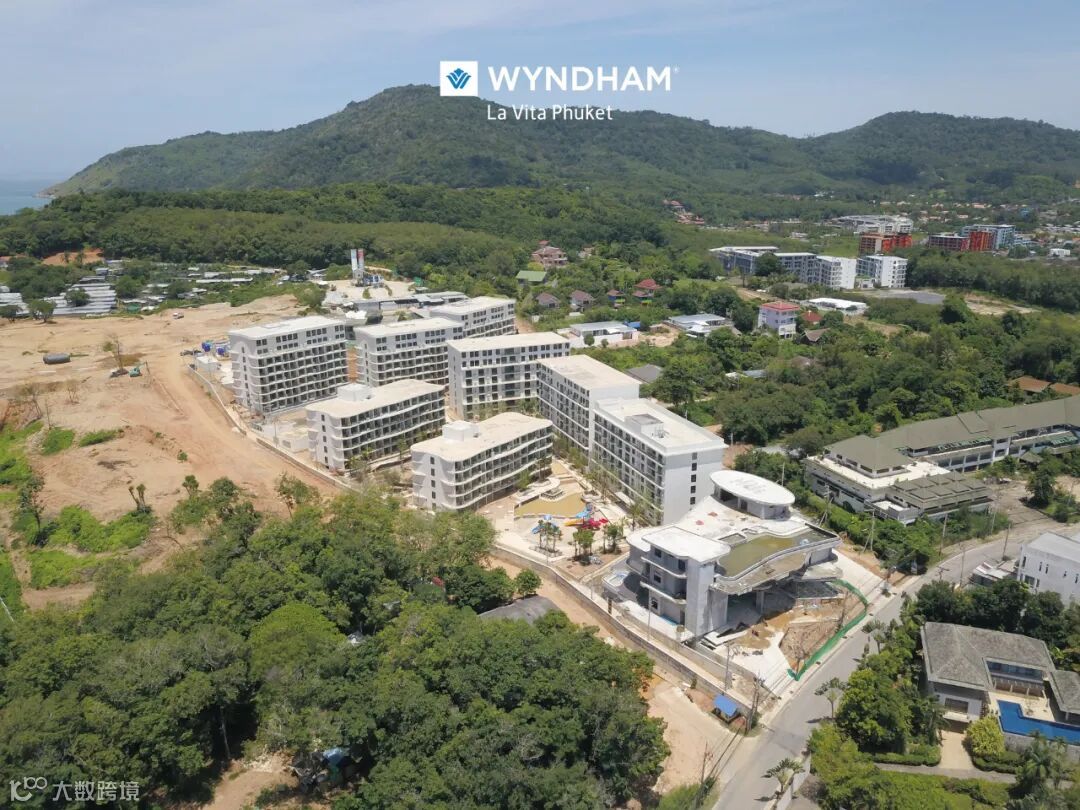

1、2、4号楼正在对A户型的部分问题进行检修完善,并开始检测楼房室内机电系统运转情况。
3、5、6、7、8号楼正在对B户型的缺陷部分进行检修完善,同时也已开始检测楼房室内机电系统运转情况。
6、7、8号楼开始进行地板铺瓷砖,阳台铺瓷砖,地漏施工,以及铝合金玻璃与门窗施工。
A1、B1户型内装家具正在生产,等待进入施工现场。
B3户型等待空调安装与天花吊顶。


园林泳池
8号楼泳池挡土墙等待完善,4、5号楼泳池已经开始石子抛光和清洁工作。

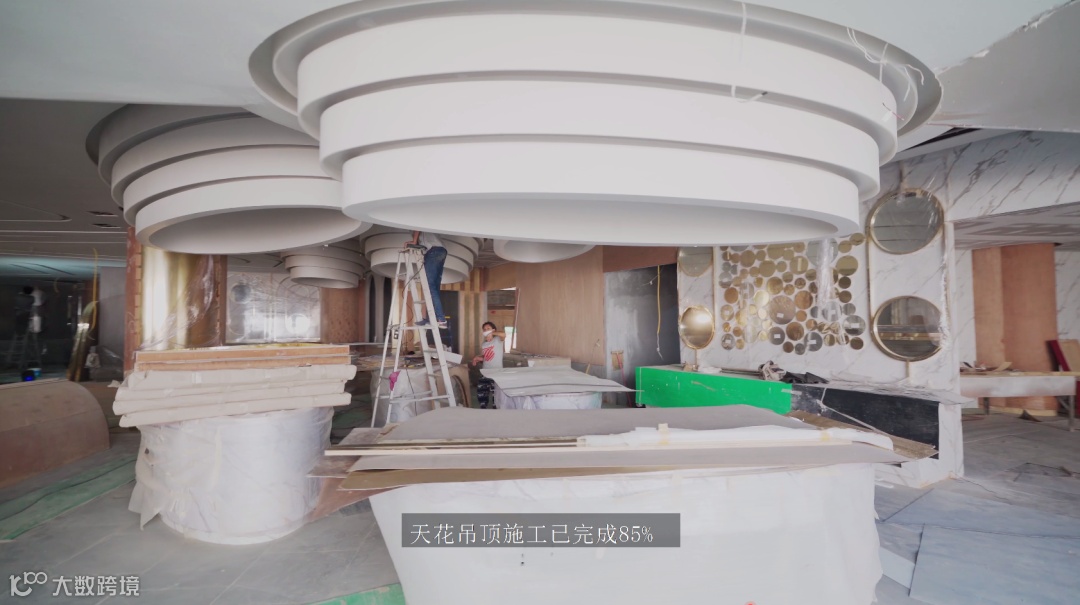

酒店大堂
地下室也已进入新的施工阶段,其地板施工已完成85%,墙体施工已完成45%,天花吊顶施工已完成90%,内装施工已完成95%。
大堂部分的地板施工已完成20%,墙体施工已完成5%,吊顶施工已完成80%,内装施工已完成18%,厕所卫生洁具安装已完成10%。



匠心雕琢,将品质体现在每一个细节中
