6月最新工程进度播报,为您奉上

在本期工程进度中,最值得关注的是社区水系泳池和酒店大堂的工程进度!目前社区水系泳池的墙体结构已完成了50%,酒店大堂已经动工搭建地基,这意味着新家的水上乐园和星级酒店等社区配套很快与大家见面啦!
这期工程进度播报,将继续由我们可爱的泰国本土小姐姐Bee 给我们播报工程进度
一起戳视频观看新家进度吧~↓↓↓
VIP MERCURY 水星之城

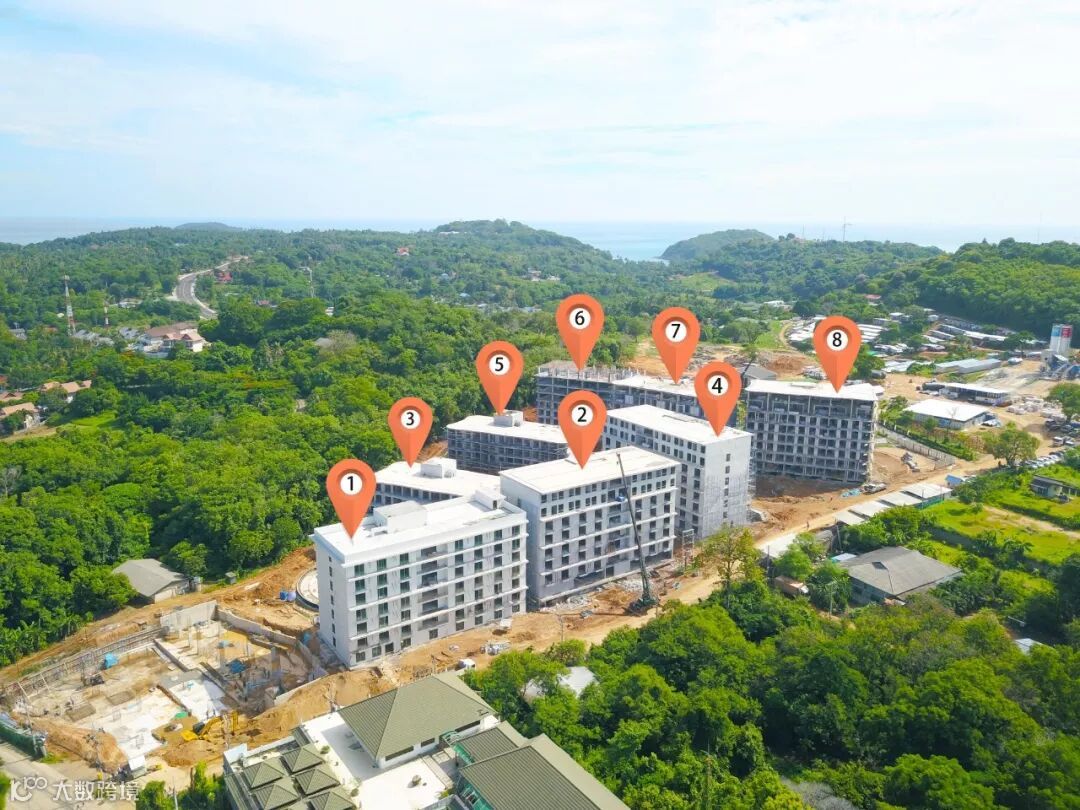

2019年6月工程进度

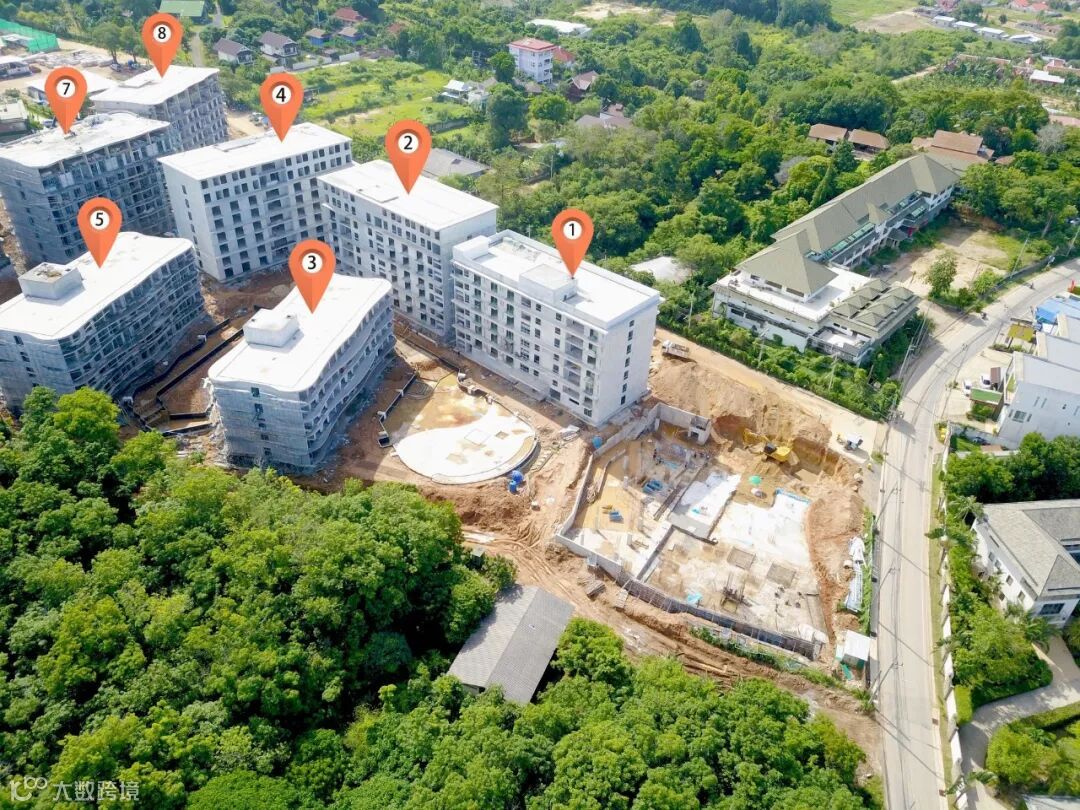

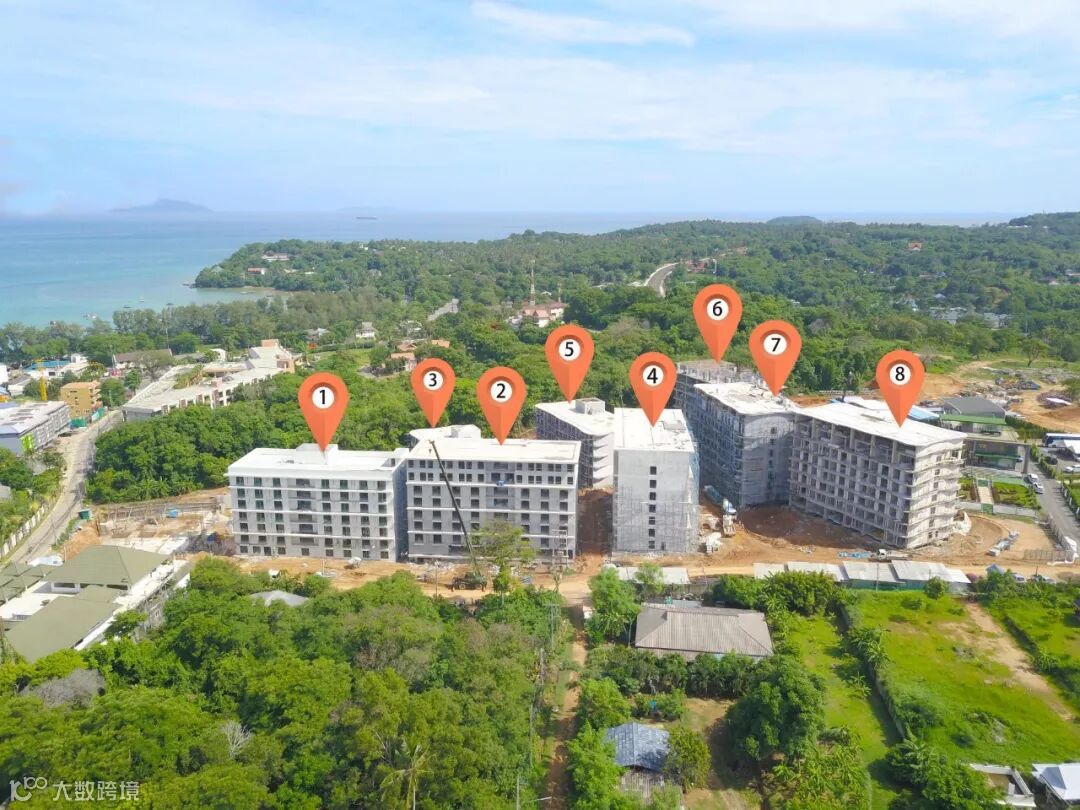

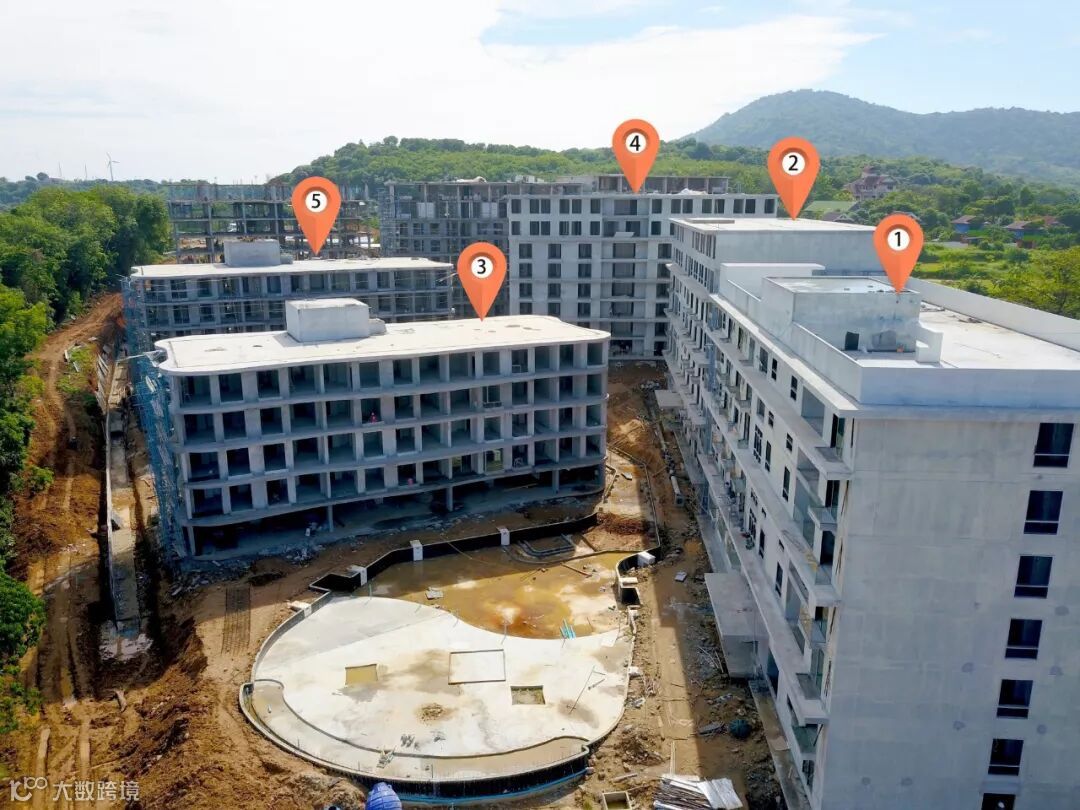

● 1号楼
框架建筑1到8层已经完成100%;以下细节分为室内和室外工作:

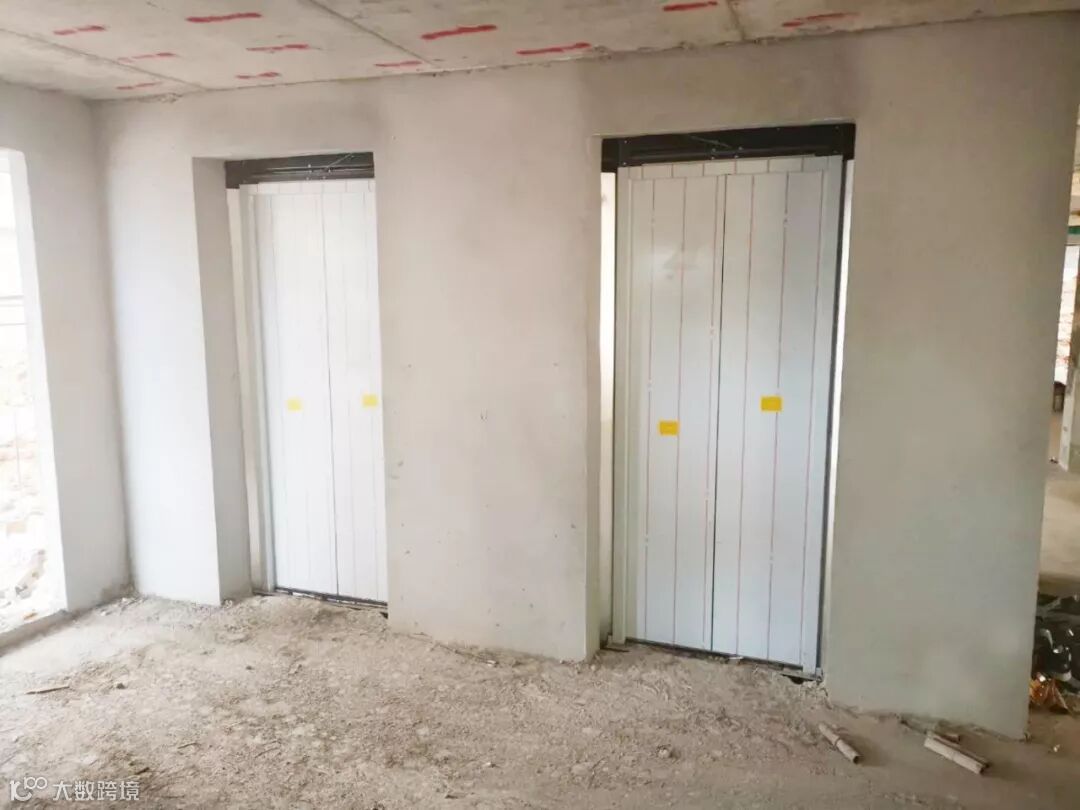

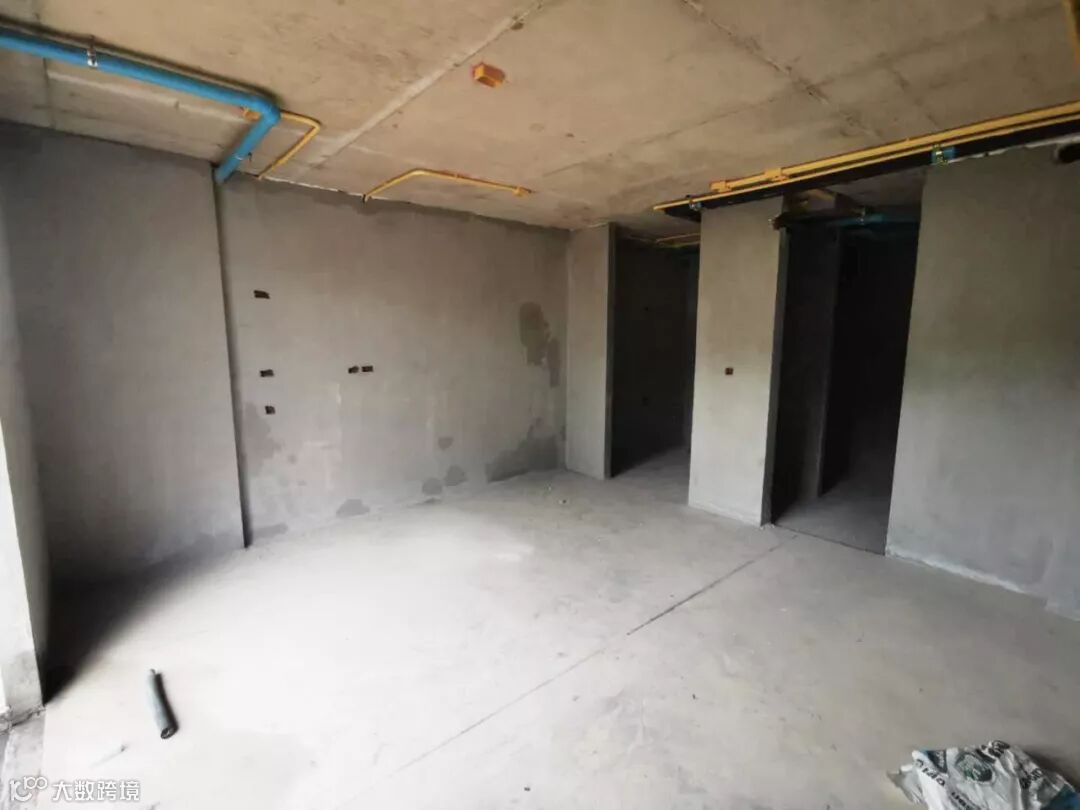

室内:墙体砌砖每层每间房完成100%,室内抹灰每层每间房完成100%,每层的电气线管完成80%,吊顶完成了60%;电梯装配完毕等待测试;接下的工作是厕所抹灰和瓷砖、地板工作。
室外:4边抹灰工作已完成,开始刷底漆工作;每层的阳台护栏防坠完成了60%,正在进行地板工作完成了70%。
● 2号楼
框架建筑1到8层已经完成100%;以下细节分为室内和室外工作:
室内:墙体砌砖每层每间房完成100%,室内抹灰每层每间房完成100%,每层的电气线管完成70%,;接下来的是厕所抹灰和吊顶工作;电梯正在装配中。
室外:3边墙体抹灰完成,接下来的是每层每间阳台护栏防坠工作。
● 3号楼
房框架建筑1到5层已经完成100%;以下细节分为室内和室外工作:
室内:厕所砌砖完成了70%,每层每间房抹灰工作完成了90%,每层的电气线管完成60%;电梯正在装配轨道。
室外:3边墙体抹灰完成,接下来是浇筑阳台和护栏防坠工作。
● 酒店大堂 正在施工地基结构和挡土墙

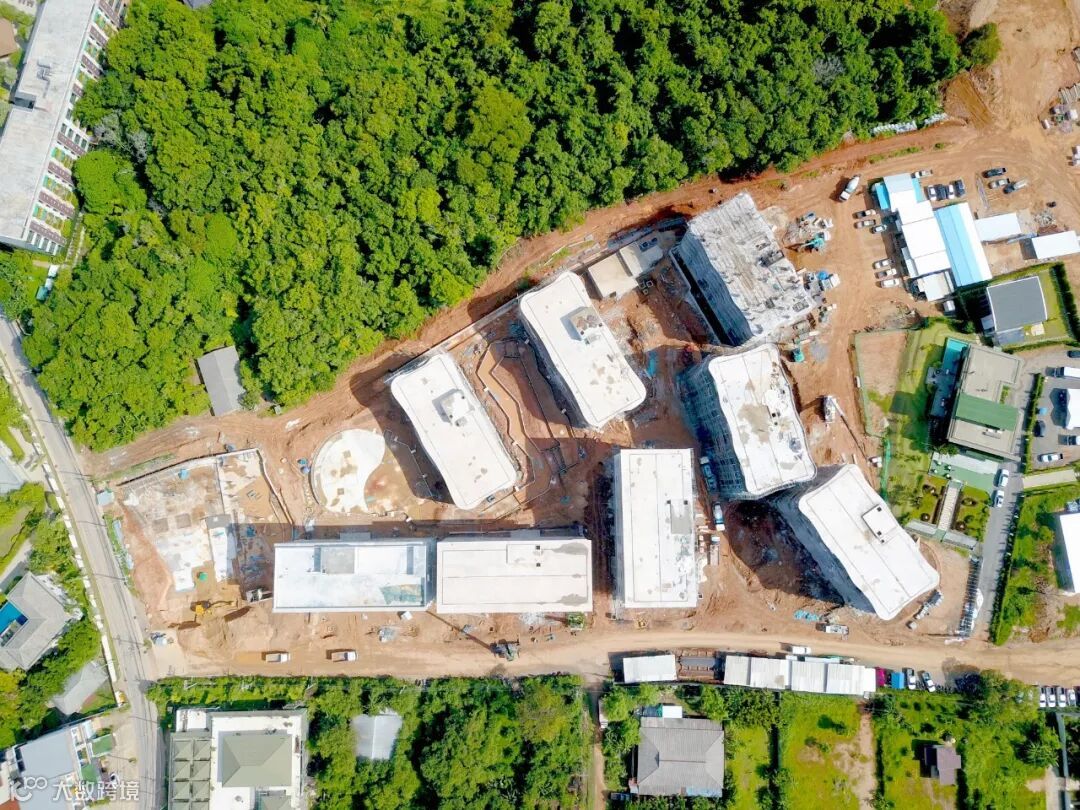

● 水系泳池 墙体结构完成45%,接下来是场地清理,3,5号楼地面水平调整。



● 4号楼
框架建筑1到8层已经完成100%;以下细节分为室内和室外工作:
室内:墙体砌砖每层每间房完成100%,抹灰工作完成了70%,每层的
电气线管完成70%,每间房子的收尾活完成40%,接下来是厕所抹灰工作。
室外:3边墙体抹灰已完成,正在拆除脚手架往第4边的墙体安装开始
抹灰工作,接下来是阳台护栏防坠工作。
● 5号楼
框架建筑1到5层已经完成100%;以下细节分为室内和室外工作:
室内:墙体砌砖每层每间房完成90%,开始每间房的室内抹灰工作完成了30%,厕所抹灰完成了90%,接下来是每层房间浇筑地板工作。
室外:3边墙体抹灰已完成,正在进行阳台地板抛光和安装护栏防坠工作。

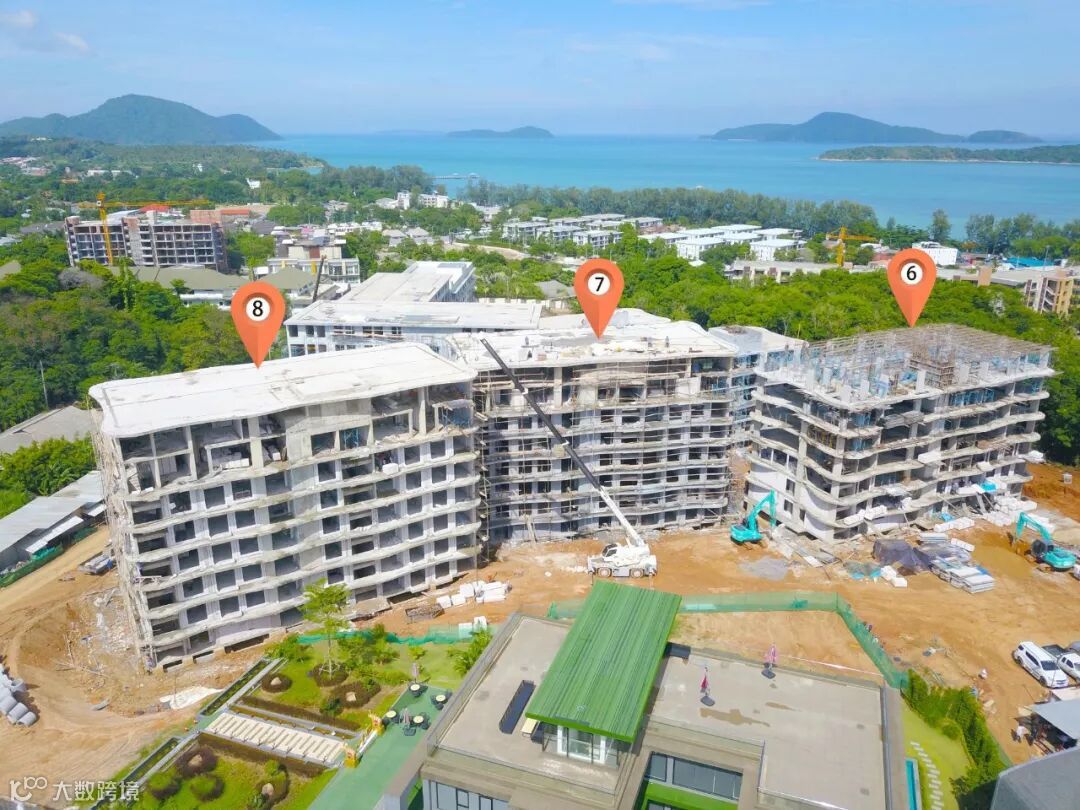

● 6号楼 框架建筑到第7层,正在浇筑第7层柱子,差不多10天可以8层全部结构完成。
● 7号楼 框架建筑1到8层全部完成100%,房间墙体砌砖到6层,已完成80%,抹灰工作已到第3层。
● 8号楼 框架建筑1到8层全部完成100%,房间墙体砌砖到6-8层,接下来是每层每间房抹灰工作

每一次的改变,都源于风雨无阻的坚守
每一寸的光阴,皆被匠心雕琢进建筑
敬请期待下一份“家书”!
VIP THAILAND
项目精选
▼▼▼

声明:
1、文章部分图片来源于网络以及设计图片。
2、我们所转载的文章、图片、音频视频文件等资料版权归版权所有人所有,因非原创文章及图片等内容无法一一和版权者联系,如原作者或编辑认为作品不宜上网供大家浏览,请及时通知我们,我们将及时采取措施。
3、本公众平台所刊载的产品图片、广告文字、活动链接等仅为要约邀请,买卖双方的权利义务以最终签署的合同为准,文章所涉及的相关信息最终以最新公布为准。在法律允许的范围内,VIP THAILAND拥有最终解释权。
