普吉岛疫情好转,政府放宽限制,
受疫情影响的工程进度也恢复正常。
WYNDHAM La Vita Phuket全力加快施工进度,
力争所有产品安心交付。


WYNDHAM La Vita Phuket

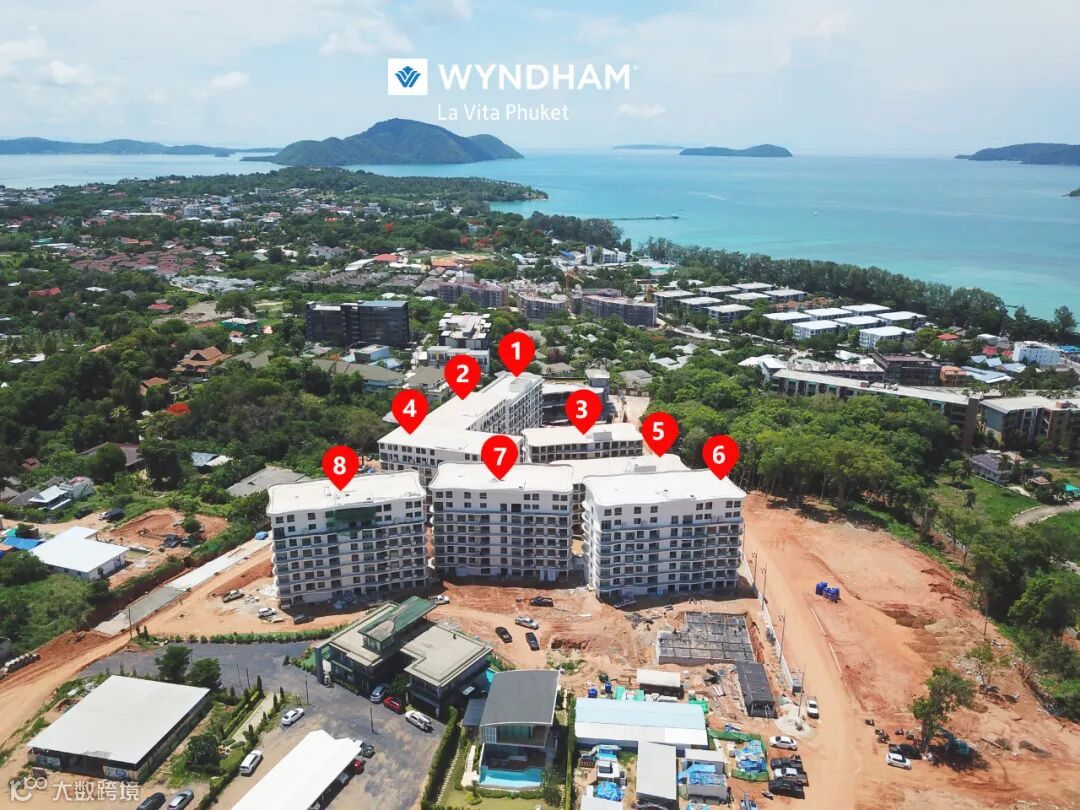

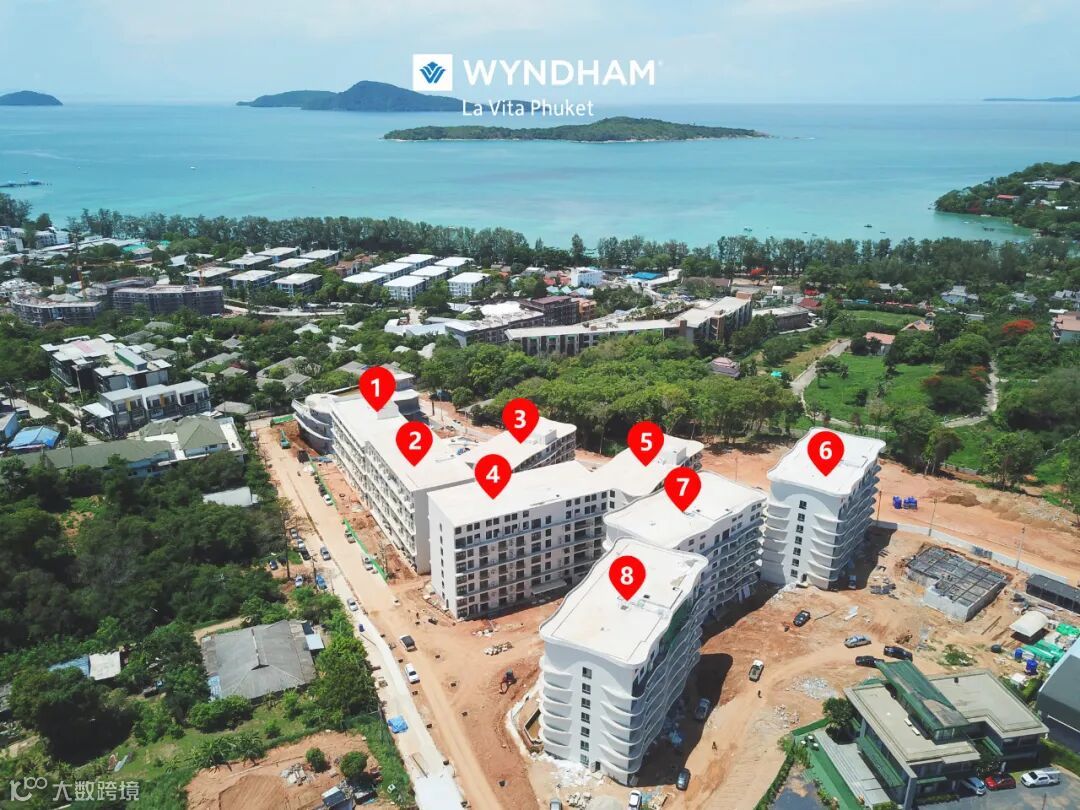

2020年5月工程进度
1号楼&2号楼

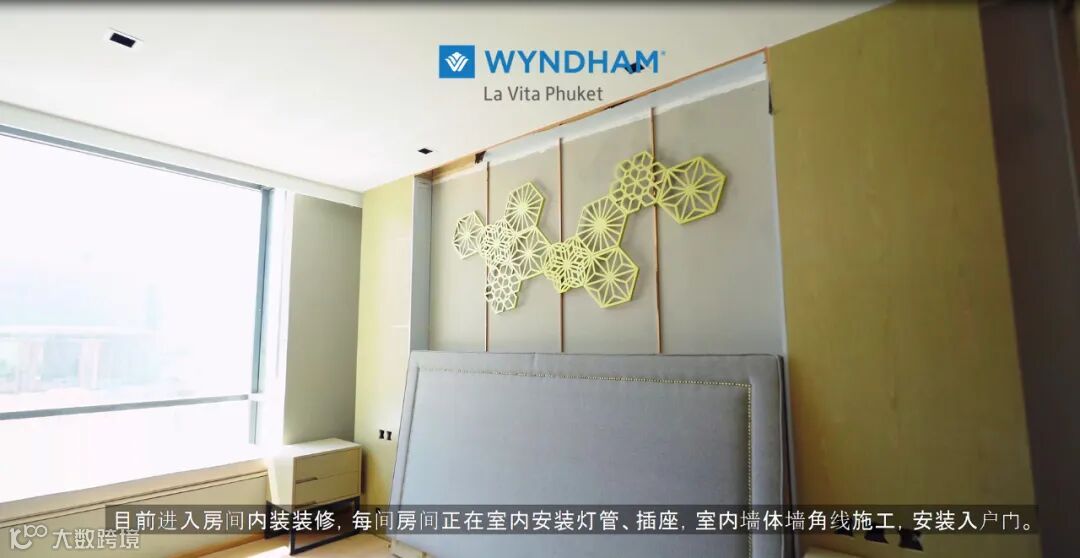

结构已经完工,进入房间内装装修,每间房间正在安装灯管、插座,进行室内清洁处理。
3号楼&5号楼
房间内装装修,每间房间正在安装灯管、插座,室内墙体墙角线施工,安装入户门。
4号楼
正在安装门锁,还要等一部分材料进场,进行房间室内排水管检查。
6号楼&7号楼&8号楼
结构已完成,目前进入房间室内装修,正在进行房间室内与走廊水平面调整工作;房间内厨房橱柜正在装配;正在进行衣柜与架子摆放;墙体瓷砖、淋浴大理石、洗脸盆大理石等待安装。

酒店大堂
主体结构已完成,进入室内框架施工;正在进行对承包商部分的施工,如:园林工作、楼梯装饰、瓷砖施工等;电梯正在进行装配,进行楼顶无边际泳池装修施工和部分抹灰收尾工作。
游泳池
结构完成80%,正在进行水系源头水平面施工调整。

逆境,跨过之后便是新生。
焕然一新的普吉岛,
等你归来,开启美好新生活!
