2022年12月31日上午
三门联络线项目第TJ04标段
健跳互通高架桥左线36#墩地系梁首件
(项目全线第一根系梁)
混凝土浇筑顺利完成!
精心准备
本次浇筑系梁为健跳互通高架桥左线36#墩地系梁,首件系梁C30砼设计方量为10.38立方米,钢筋为931.5千克,作为本工程首件系梁,三门联络线TJ04标项目部精心组织,在技术方案、工艺流程、安全管理等多方面对施工班组进行技术指导。同时,在当前疫情严重影响施工的艰难条件下,项目部攻克难关,积极做好疫情管控,抽调精兵强将,健康的人冲在一线、康复的人做好后勤保障,全力确保施工正常进行。监理办对此次浇筑全程监督、严格把控、确保施工质量、安全“两手抓、两手硬”。
让我们一起看看整个浇筑流程!

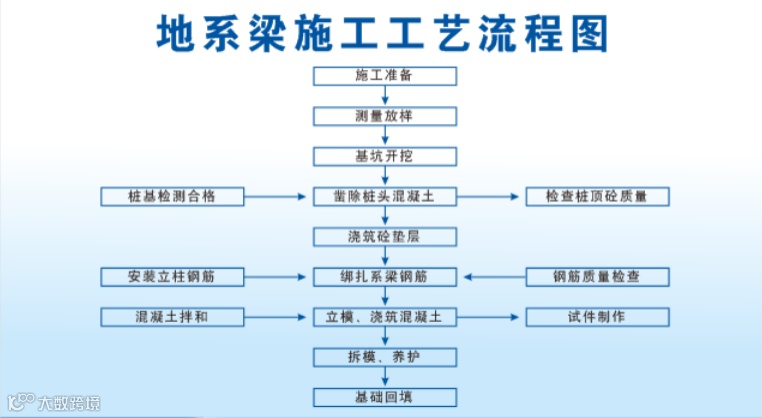

系梁施工工艺流程图
1

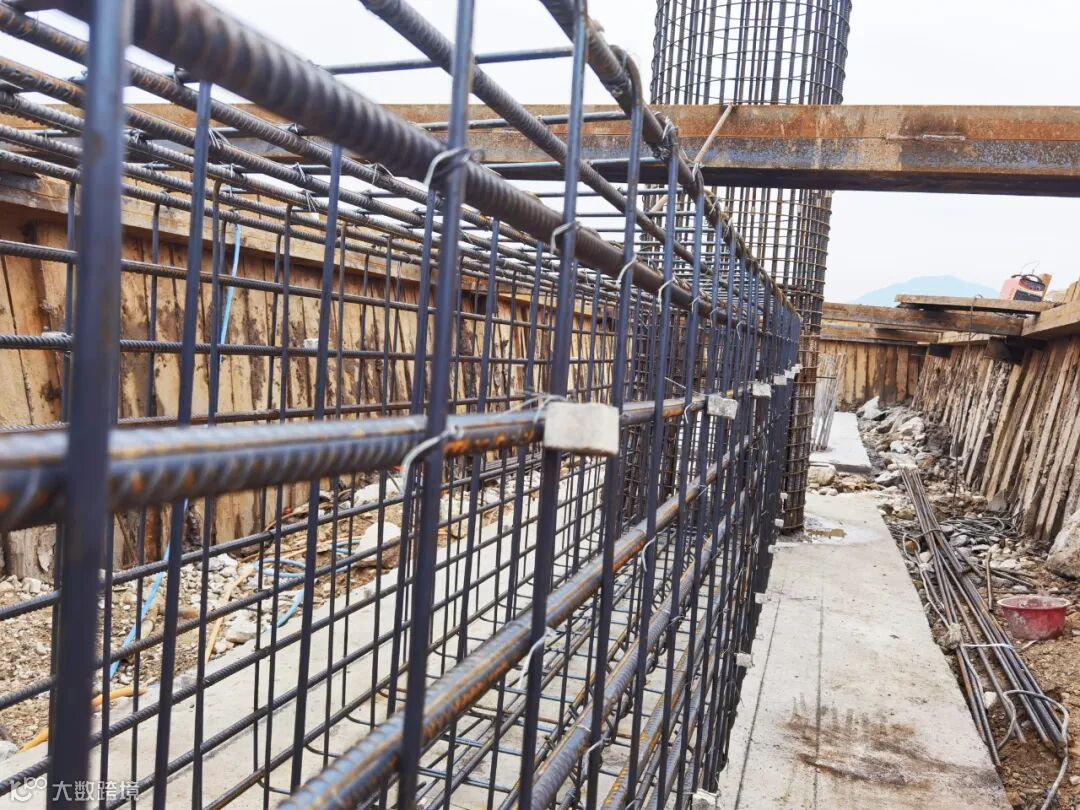

绑扎系梁钢筋
2

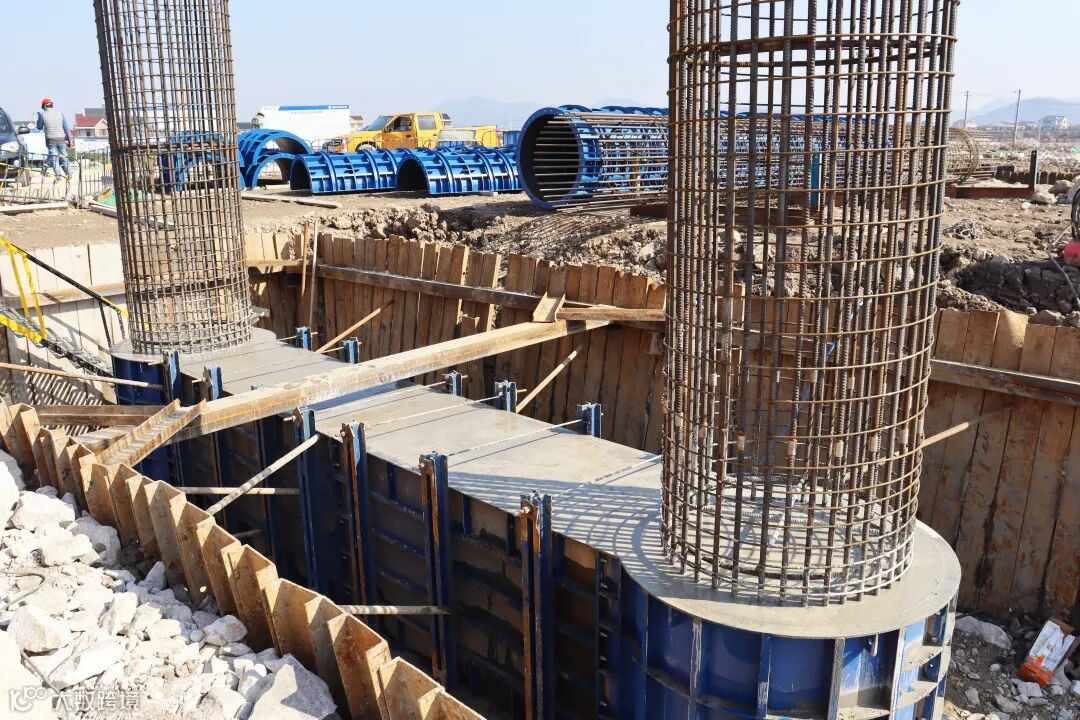

立模
3

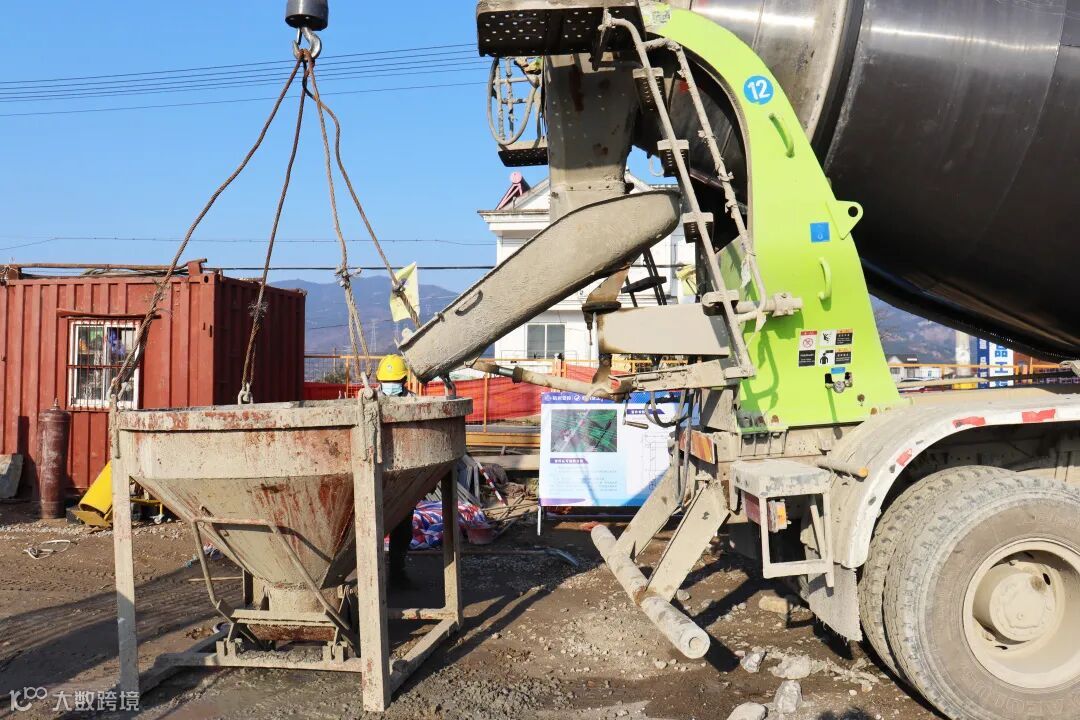

混凝土装填
4

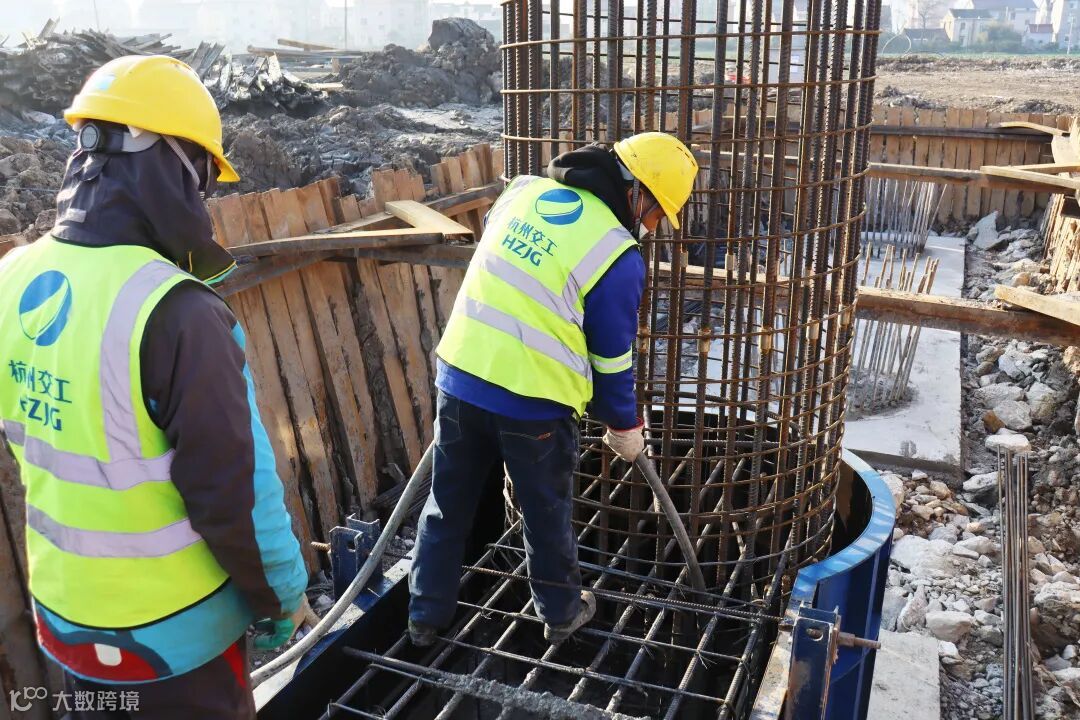

混凝土浇筑
5

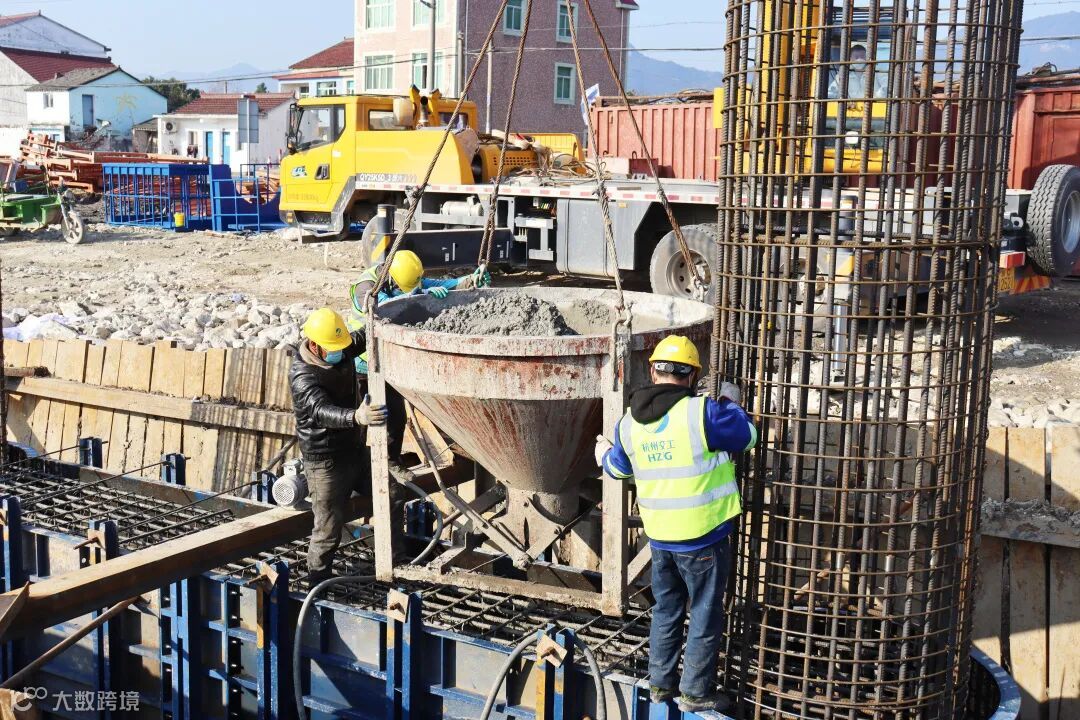

混凝土振捣
6
浇筑完成
首件认可制
通过首件制作,确定系梁施工方案的可行性;验证所有施工机械设备能否满足现场系梁施工,方法、施工组织、人员、机械设备是否配置合理;验证砼配合比设计是否可靠,包括各类原材料、掺合料、外加剂使用是否符合要求;砼的和易性及坍落度是否符合现场施工要求;试块留置、强度检验、结构物质量检测是否合理。
系梁首件的顺利浇筑完成标志着项目工程将从地下开始逐渐转移到地面。这是2022年底最后一天项目建设取得的重大进展,也为项目工程建设打响了新年第一炮,展现项目新形象!接下来,三门联络线TJ04标全体人员将继续秉承项目立功竞赛“大干快上”拼搏精神,以新年新气象,踏上建设新征程!
