第一步:省、市规划部门编制《某省、市城市轨道交通建设规划》。 第二步:省、市规划部门完成《轨道交通线网规划》、《线网规划客流预测报告》并通过本级政府审批,整合后,编制完成《某省、市轨道交通线网规划(初稿)》。 第三步:递送上级发改委审批。《某省、市轨道交通线网规划(初稿)》通过省级发改委初审。 第四步:省、市政府完成国家环保总局线网规划环评、住建部用地预审、国家地震局地质灾害评估、地震安全评价等多部门数项审批。 第五步:《某省、市轨道交通线网规划(初稿)》通过住建部和省建设厅初审,上报国家发改委。
第六步:国家发改委委托中国国际工程咨询公司对轨道交通规划进行评审。 第七步:《中国国际工程咨询公司对某省、市轨道交通规划评估报告》回覆国家发改委。 第八步:国家发改委申请国务院批复同意,正式将某省、市列入审批工作城市名单(正式立项)。 第九步:住建部委托省建设厅二次评审会签通过,经国家发改委同意正式上报国务院审批。 第十步:国务院批准同意《某省、市轨道交通近期规划》(批复书),国家发改委正式下文批复。(试验段开建) 第十一步:国家级专家组对《某省、市轨道交通A号线工程可行性研究报告》进行评审。 第十二步:国家发改委批准《某省、市轨道交通A号线工程可行性研究报告》。
01

新乡市

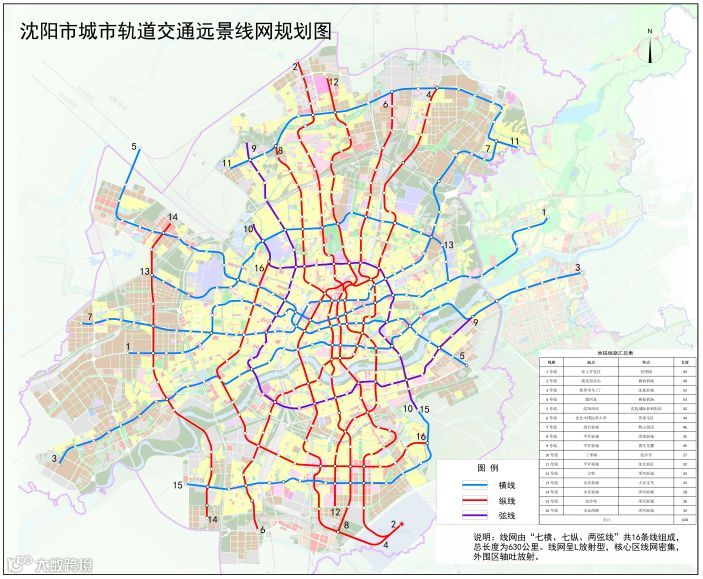

沈阳
03

无锡
04

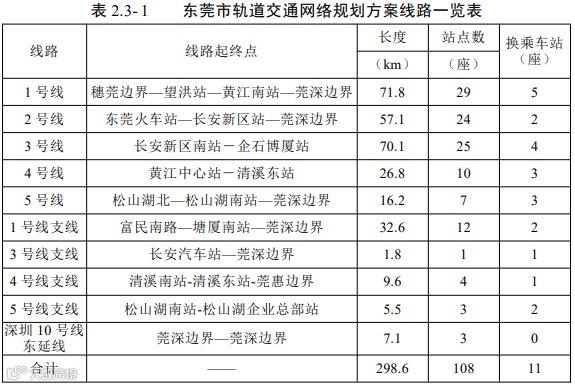

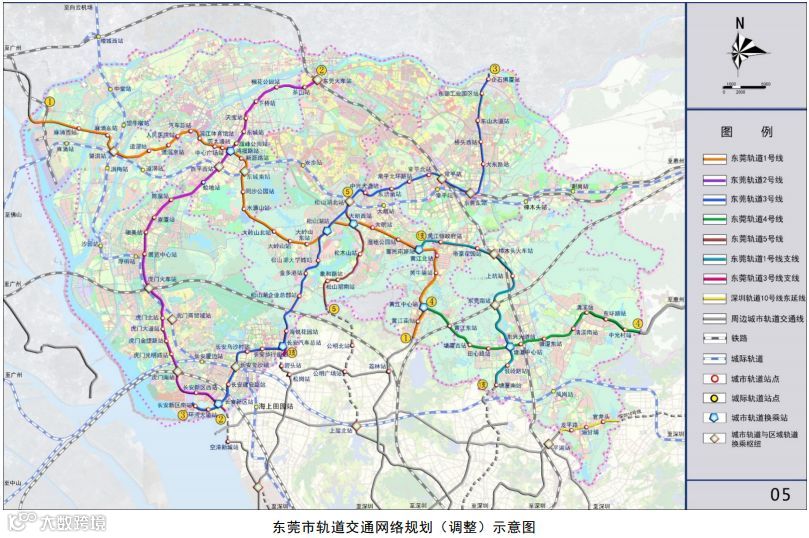

东莞
05
遵义
06
合肥
2号线延长:14.5公里,总投资估算约78.08亿元,其中工程直接费约为44.57亿元。 3号线延长:11.34公里,总投资估算约61.56亿元,其中工程直接费约为32.95亿元。 4号线延长:12.77公里,总投资估算约70.83亿元,其中工程费用约35.15亿元。 6号线一期:35.1 公里,总投资估算约201.00亿元,其中工程费用约94.91亿元。 7号线:38.37公里,投资估算约290亿元,其中工程费用约为163亿元。 8号线一期:19.55公里(主要服务北城区域居民),投资估算约330亿元,其中工程费用约为180亿元。
