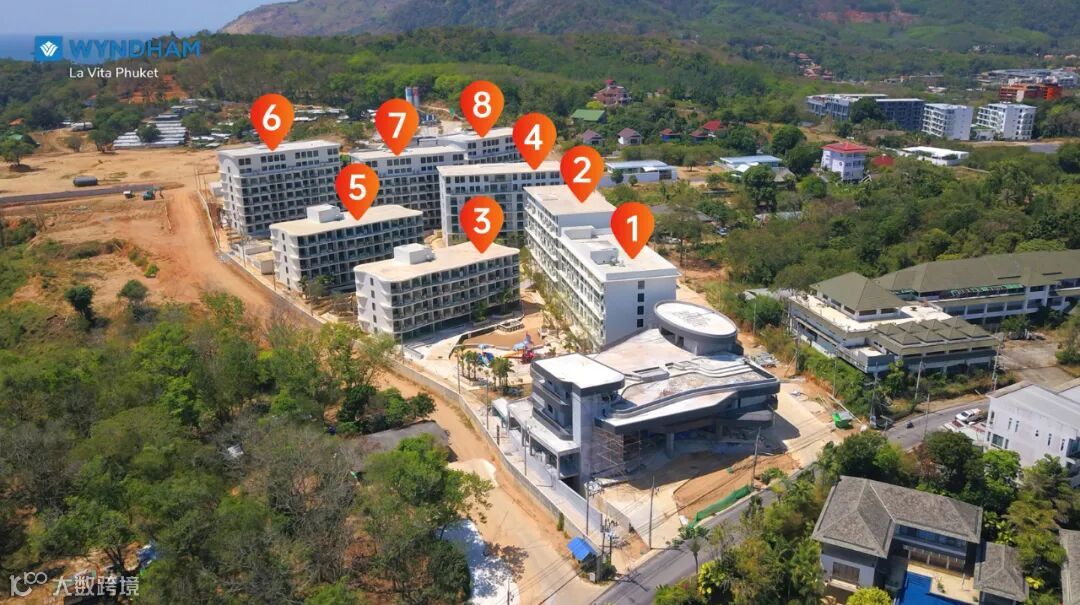

2021年2月工程进度详情

1、2号楼
A户型已交接给酒店部门进行复查,已完成90%;水利与电力系统安装并检测完毕;电梯系统装配完毕。


4号楼
A户型已经交由酒店部门复查,完成85%;电梯系统装配完毕,A1户型与B1开始进行油漆工作,等待工程交接验收。3号和5号楼
B户型已完成85%,等待交付酒店部门验收。电梯系统装配完毕,水电系统等待测试验收。


6、7、8号楼
B户型室内收尾施工;B2、B 5户型正在进行室内装饰收尾工作,D户型等待室内装修施工方进场,电力系统装配已完成55%,水利系统装配已完成,准备测试验收,电梯系统装配完毕,等待验收交接前已到收尾阶段。

项目水系施工
一号和二号泳池结构已完成93%,项目环境美化施工已完成65%。


希望国际疫情尽快结束,
春暖花开,未来可期,
WYNDHAM La Vita Phuket 将会带给大家更多崭新的面貌
敬请期待下一封“家书”!
