WYNDHAM La Vita Phuket
2020年3月工程进度

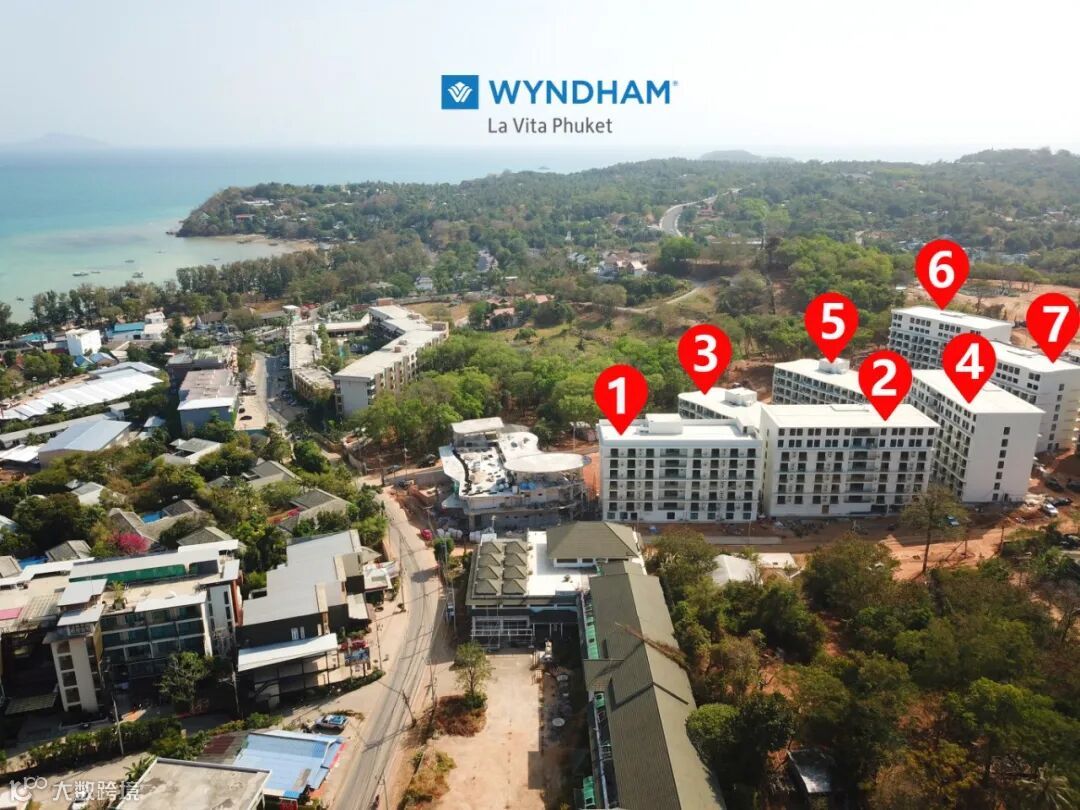

● 1号楼
进入内装施工阶段,电梯厅铺瓷砖工作与电梯控制屏幕安装;消防楼梯油漆收尾活、走廊清理卫生工作,安装灯管与消防花洒系统施工,等待走廊机电系统服务间门框进场安装;每间公寓门禁系统安装完毕。
● 2号楼
进入内装施工阶段,电梯厅铺瓷砖工作与电梯控制屏幕安装;消防逃生楼梯油漆收尾活,走廊与房间清理卫生工作;7、8层房间入户门减震弹簧安装。
● 3号楼
进入内装施工阶段,室内电视电源导线布置;走廊与房间瓷砖工作,每间房间入户门全部安装完毕,检查入户门左开或者右开数量,等待门禁系统进场安装;房间床头灯、插座开关安装与线管检修;走廊吊顶灯管与室内线管布置安装;消防逃生楼梯刷漆收尾活,1层墙体瓷砖施工与健身房、儿童乐场、按摩店室内装修工作;墙体与房间前的扣板收边工作。

● 4号楼
进入内装施工阶段,电梯厅铺瓷砖工作与电梯控制屏幕安装;1层A户型家具装配完成90%,房间前的走廊瓷砖施工;消防逃生楼梯刷漆与地漏系统瓷砖收尾工作。
● 5号楼
进入内装施工阶段,室内电视电源导线布置与线管检修、等待铺瓷砖工作;房间前的瓷砖修复工作,入户门正在施工安装,等待减震弹簧与门禁系统进场安装;房间室内、消防逃生楼梯、走廊吊顶刷漆收尾工作;B2户型房间室内排水道、厕所门距离和空调系统检修;B户型等待一部分家具进场安装,已完成65%。
● 6号楼
进入内装施工阶段,墙体和地板瓷砖施工,楼顶排水沟施工;室内刷漆、楼梯铺瓷砖、走廊刷漆工作与清理卫生工作。

● 7号楼
进入内装施工阶段,走廊地板铺瓷砖工作,厕所淋浴地板收尾活;第8层腻子粉抹灰,楼梯抹灰;打线第8层房间准备浇筑混凝土;走廊卫生清理准备铺塑料板。
● 8号楼
进入内装施工阶段,第3-6层走廊铺瓷砖工作,卫生清理准备铺塑料板。
● 酒店大堂
框架结构准备进入室内砌砖、电梯井抹灰、楼梯承重柱、消防逃生楼梯脚手架与模板工作。

● 游泳池
接待大堂泳池地板扎钢丝模板工作,施工溢水槽和儿童泳池地板、楼梯与喷水按摩板凳浇筑混凝土;儿童泳池喷水按摩楼梯边角、溢水槽砌砖、板凳与溢水槽抹灰、工作等。

声明:
1、文章部分图片来源于网络以及设计图片。
2、我们所转载的文章、图片、音频视频文件等资料版权归版权所有人所有,因非原创文章及图片等内容无法一一和版权者联系,如原作者或编辑认为作品不宜上网供大家浏览,请及时通知我们,我们将及时采取措施。
3、本公众平台所刊载的产品图片、广告文字、活动链接等仅为要约邀请,买卖双方的权利义务以最终签署的合同为准,文章所涉及的相关信息最终以最新公布为准。在法律允许的范围内,VIP THAILAND拥有最终解释权。
