佩列沙茨大桥及连接线项目施工掠影
风光旖旎的克罗地亚

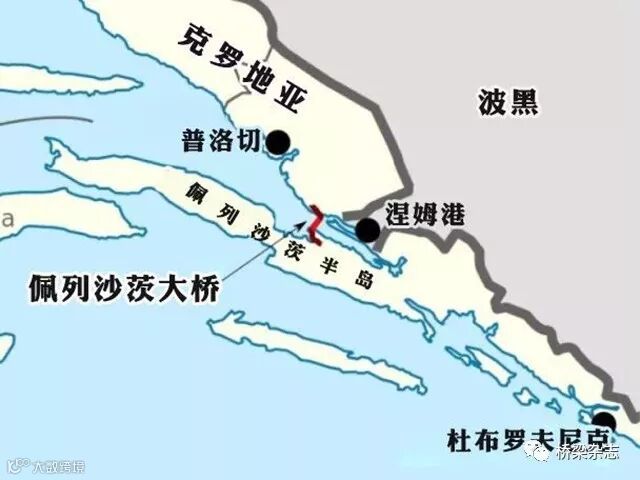

佩列沙茨大桥位置示意图
项目背景

佩列沙茨大桥及连接线效果图

S8号墩第一节墩身浇筑现场
六个独到之处
大
市场影响大。该项目实现了中资企业在克承包工程零的突破,是采用欧洲标准由欧盟基金出资建设的重要桥梁工程,是克罗地亚迄今为止金额最大的国家战略工程;期望责任大,项目是中国交建在欧盟中标的首个基建项目,项目品质关乎中企在欧洲市场的声誉。
高
施工标准高。项目采用欧洲标准建设,要求桥梁参建团队具备高水平国际级施工技术能力和组织管控能力,钢结构制作必须符合欧洲最高EXC4标准,桥梁建设所需主要材料、设备必须满足CE认证;环保要求高,该项目处在欧盟自然保护区内,工程海域对海水水质和海洋生物保护要求极高。项目施工必须严格执行专项保护方案,必须全面监测施工区海洋环境敏感数据,必须高度重视施工噪音处理、钻渣(泥水)外运、混凝土浇筑污染防范、建筑废弃物排放、生活污水和生活垃圾处理、油料管理及污染控制、野生动植物保护、周边旅游环境保护等各个环节。

施工现场的湛蓝海域
专
管理团队、船机设备、劳务队伍须具备专业化水准。

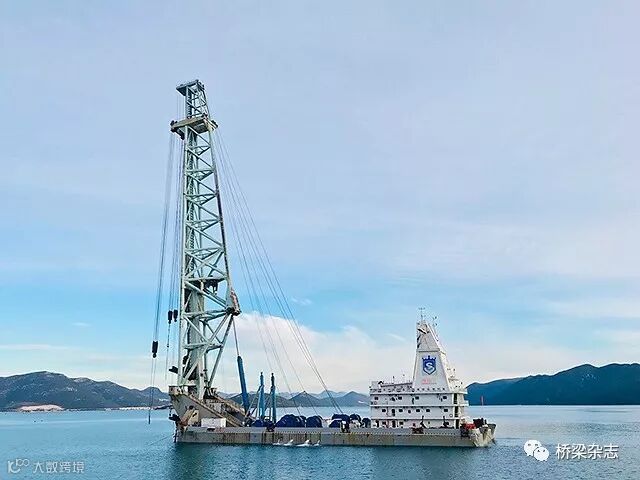

号称“世界第一”的雄程一号打桩船
多
资源需求多。中外籍管理人员、作业工人、物资、设备需在短时间内配置到位;管理头绪多,因首次承接欧盟基金项目,项目经理部管理模式架构、人员进出场与工作时间管理、物资设备采供管理、建筑工地OHSE管理、财务资金管理、劳务分包管理、语言沟通等各个环节都存有相当的难度。
紧
施工工期紧。实际有效施工时间只有从2018年12月底至2021年7月底的30个月;成本控制紧,项目战略意义特殊,成本受制因素较多。
难
现场组织难;安全管控难;技术实施难;10个桥墩位于海中,水上作业、高空作业叠加,施工风险较大。
五大施工难点
1.水中钢桩基础施工
本桥水中S3/4/10/11/12#墩为钢管复合桩基础,共54根。S5/6/7/8/9#墩为钢管桩基础,共94根,钢管均为壁厚40mm的钢管,深入岩层。项目最大钢桩长度为126.5m,钢桩的海上运输和现场存放、打桩设备及打桩锤的选用、打桩精度的控制、钻孔施工、钢筋笼安装、混凝土灌注等,都是需重点解决的问题。

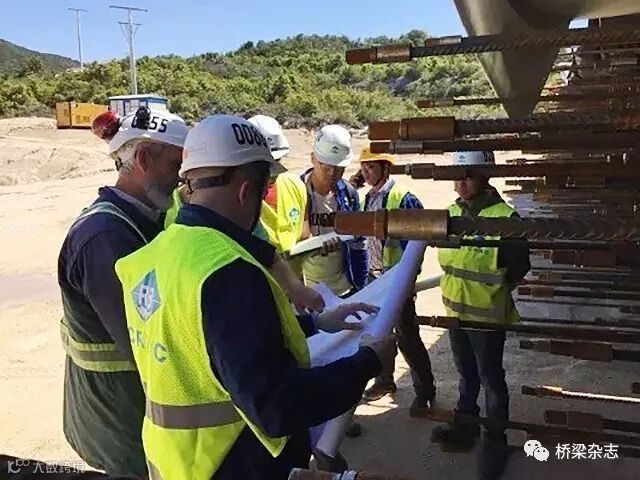

S8号墩首批15套钢筋笼成功交验
2.水中高桩承台施工
大桥桥位平均水深27m,水中承台均为典型高桩承台。如何确定预制顺序、预制方案,合理规划预制场,尽可能减少占地面积和环境影响是预制场规划和施工过程中管理的重难点;如何设计下放套箱系统、套箱拼装接缝和桩孔位置空隙的封水、套箱的定位和固定等是承台施工的重中之重;大体积承台浇筑工艺是承台施工的关键控制点。
3.主梁施工
该桥主梁采用钢混结合梁,水中6个索塔位置,设置12.2m长的混凝土梁,与下塔墩和上索塔采用固结设计,其余均为钢箱梁。塔梁固结段采用支架现浇方案。标准梁段采用桥面吊机悬臂吊装,吊机过索时需要体系转换。两侧无索区及岸上钢箱梁拟采用大节段安装(水中)配合滑移施工技术(岸上);合龙段采用桥面吊机悬臂吊装,合理地选择多跨斜拉桥合龙顺序,也是本项目的重难点。

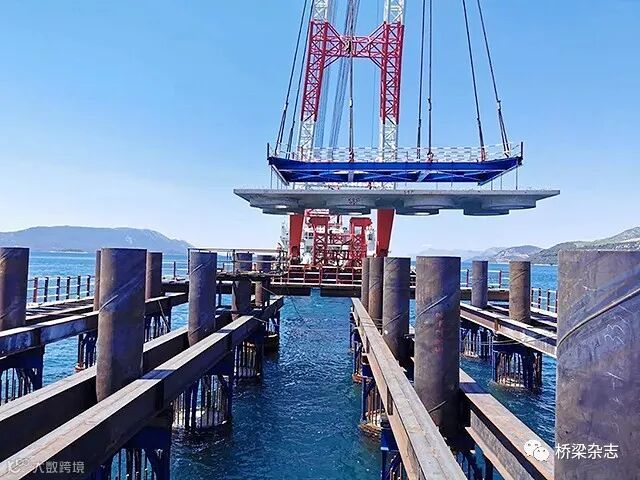

首个主墩承台套箱底板顺利下放至拼装平台
4.多跨斜拉桥监控
钢箱梁吊装到位后,需要精确调整至设计位置,施工精度要求高,斜拉索分阶段张拉控制、施工过程中的实时监控将是成桥的关键控制性因素。
5.钢结构所占比大
项目钢结构超过6万吨,钢桩约3万吨、钢箱梁约3.3万吨,钢桩和钢箱梁的制造和运输约占总造价的50%以上。

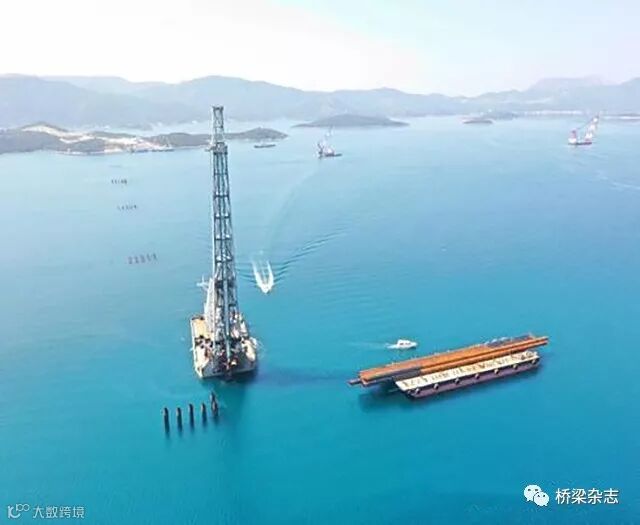

首个承台组合套箱顺利下放
中欧“双重体系”管理模式

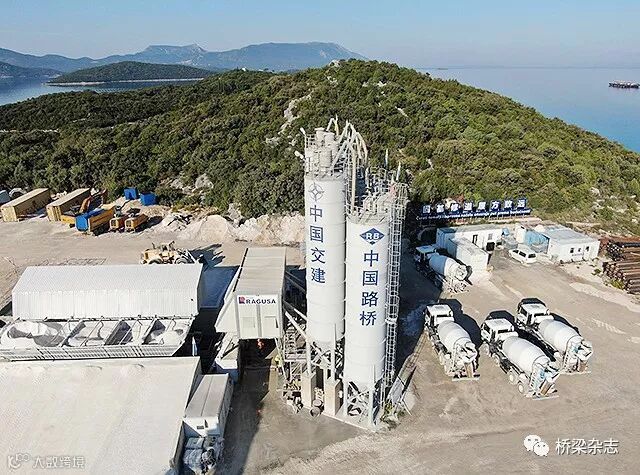

项目经理部岛侧混凝土拌合站
附 项目大事记
1
2019年10月30日
首个主墩墩身第一节混凝土浇筑完成。
2
2019年10月29日
第二个主墩承台浇筑完成。
3
2019年10月25日
首个引桥墩身第一节混凝土浇筑完成。
4
2019年10月13日
首个主墩承台浇筑完成。
5
2019年9月28日
承台套箱混凝土底板预制完成。
6
2019年8月31日
S8号墩首层承台混凝土成功浇筑。
7
2019年8月4日
S2号陆上墩基础垫层混凝土顺利浇筑,陆上墩台施工正式启动。
8
2019年7月18日
S8号墩套箱底板钢侧板组合结构顺利下放。
9
2019年6月29日
首个主墩承台套箱底板顺利下放至拼装平台。
10
2019年6月20日
首个主墩桩基全部浇筑完成。
11
2019年6月3日
首根桩基成功浇筑。
12
2019年5月10日
全部钢桩打设完成。
13
2019年4月11日
中克两国总理视察佩列沙茨大桥及连接线项目。
14
2019年2月28日
S5号墩钢管桩打设完成。
15
2019年1月31日
克罗地亚总理安德烈•普连科维奇、交通部长奥列格•布特科维奇一行到项目视察。
16
2019年1月10日
项目开始试桩打设。
17
2018年12月23日
“振华七号”半潜驳运输打桩船、锚艇等船舶到达克罗地亚。
18
2018年10月27日
岛侧拌合站建设完成。
19
2018年9月29日
桩位钻孔勘探完成。
20
2018年7月30日
项目建筑许可、资料移交在斯通举行,项目开始起算工期。
21
2018年5月18日
全国人大常委会副委员长曹建明一行莅临项目视察。
22
2018年4月23日
项目签约仪式在杜布罗夫尼克举行。
