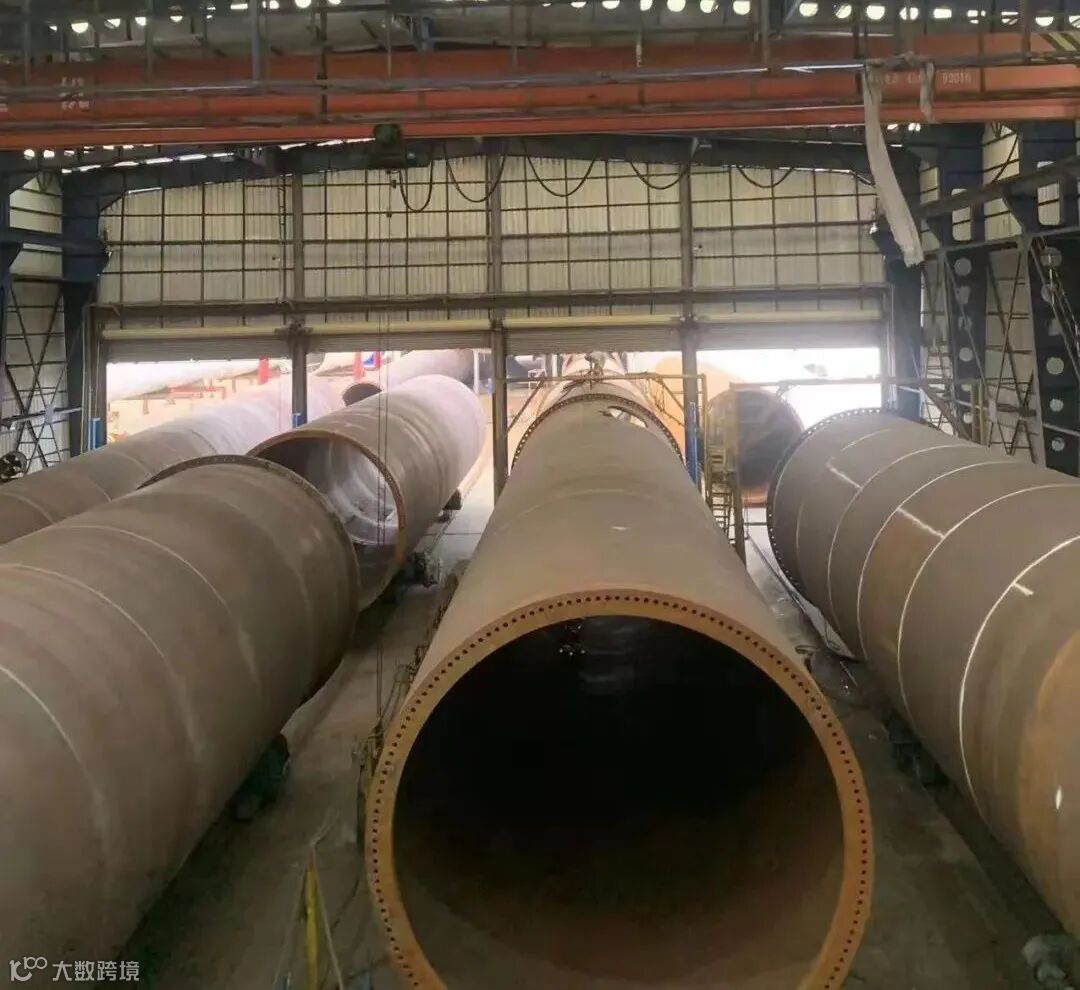

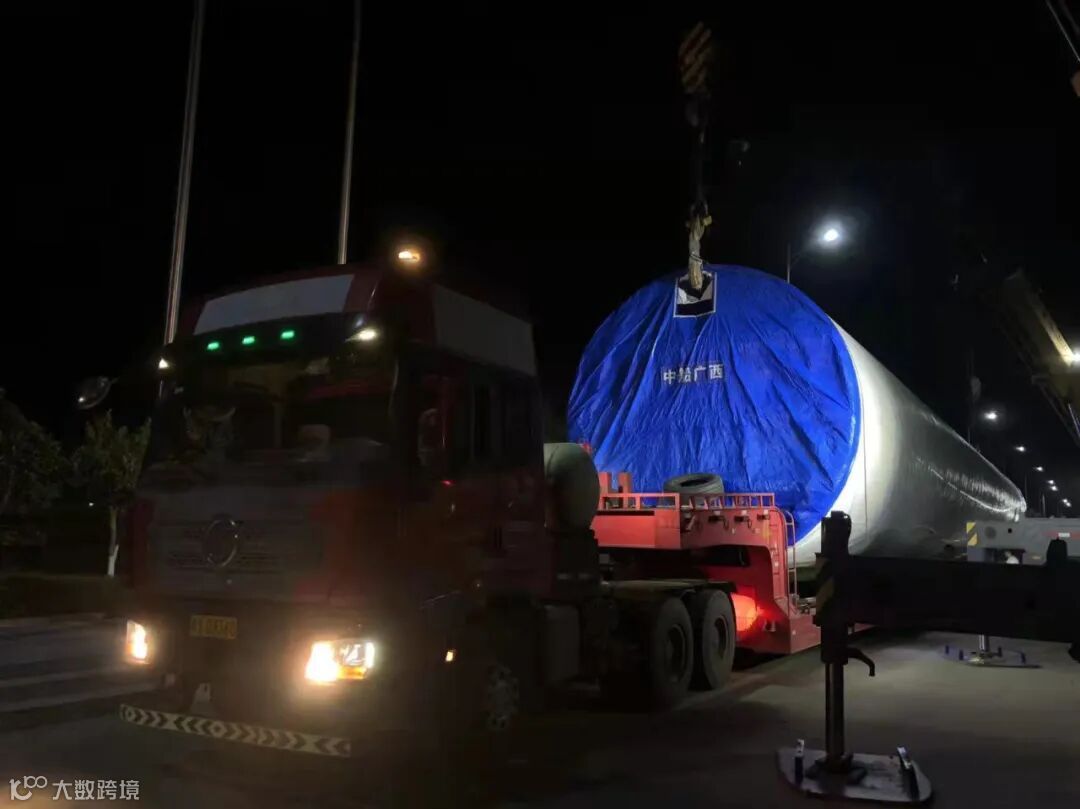

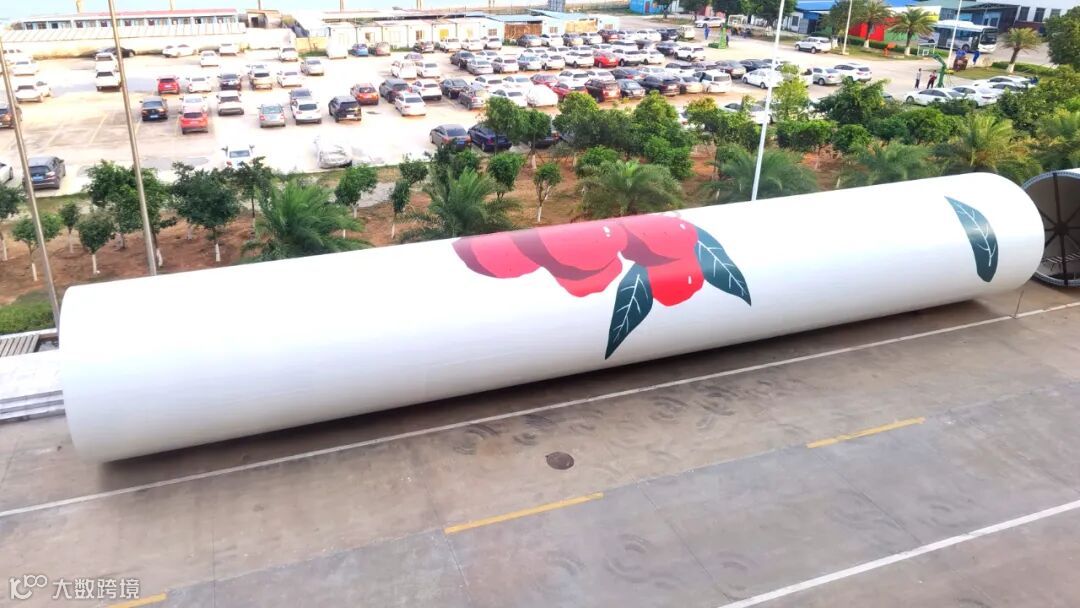

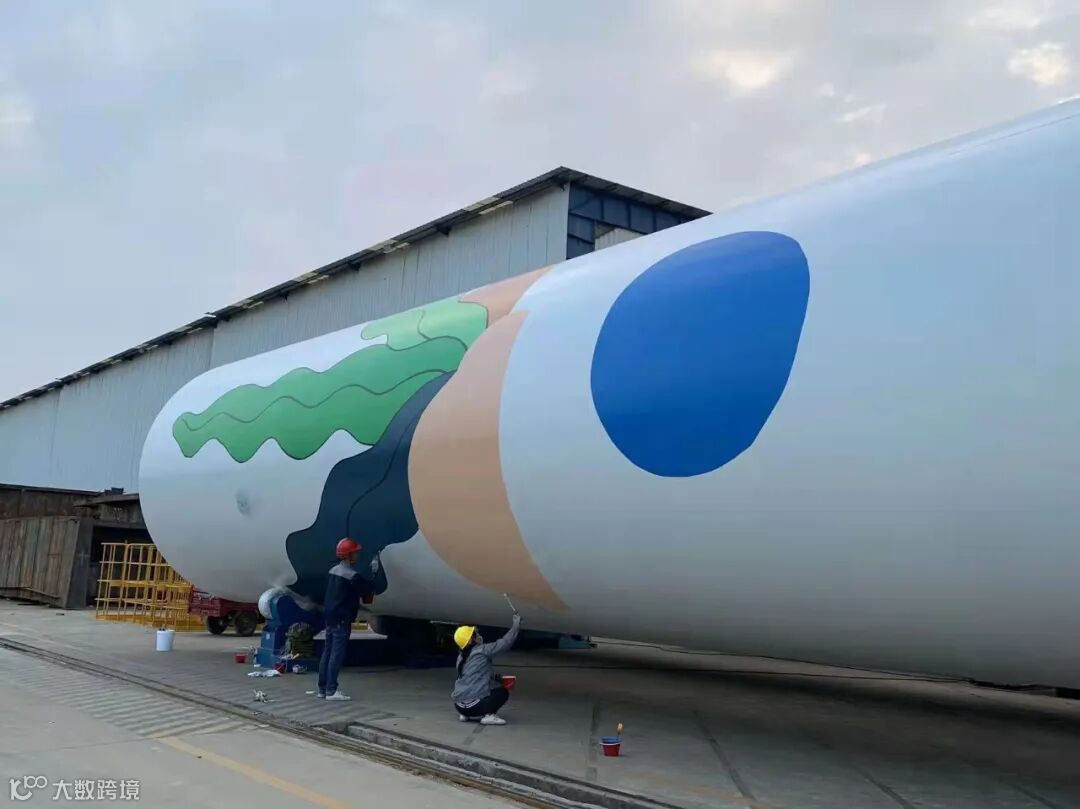

日前,由中国船舶集团广西公司建造的国投浦北龙门三期风电项目首套塔筒顺利发货交付。该项目单机组容量达5.0MW ,是目前广西单机组容量最大的陆上风电项目,同时也是中船广西公司承接单机组容量最大的新机型塔筒。项目由20套塔筒组成,共80节,用钢量约为5000吨,其中还设计了10套彩绘方案,每节均注入彩绘涂装。

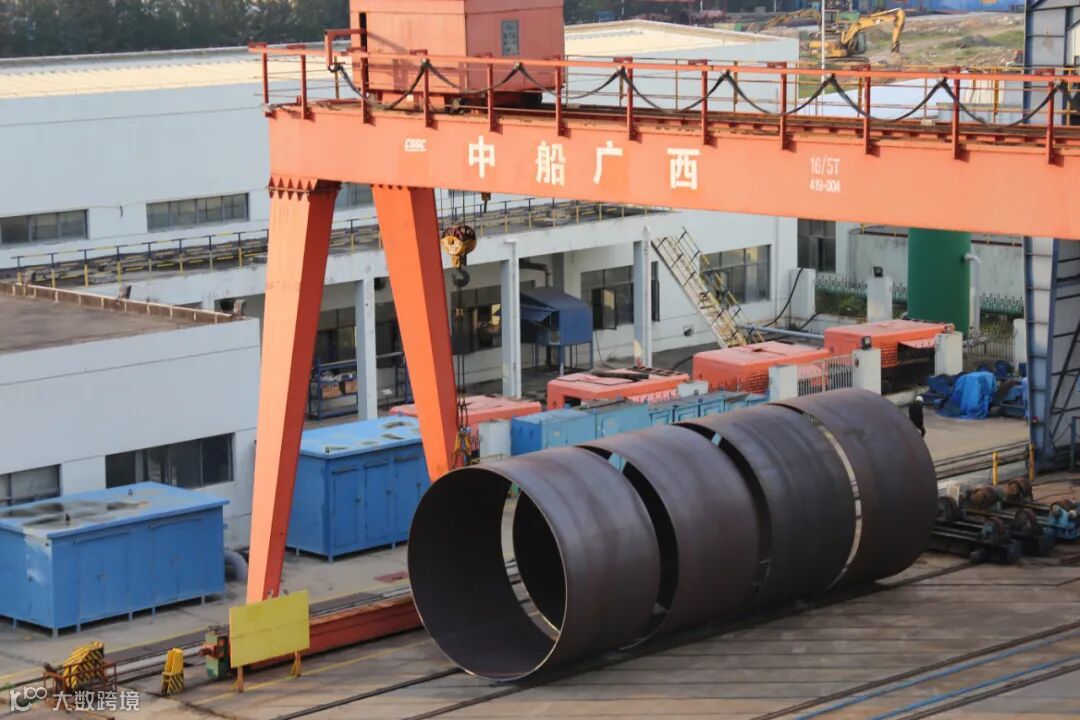

受疫情影响,该项目所需的钢板、法兰等原材料采购受阻,不能全部按原定计划回厂。在公司的统一领导下,经营、物资、施工以及防疫部门紧密配合,精准把控物资到货时间。同时,作为施工的主体部门,非船工程部提前策划施工方案,以物资到货为原则优化施工工序,详细编排施工计划,及时腾出有效产能,全力以赴投入生产。

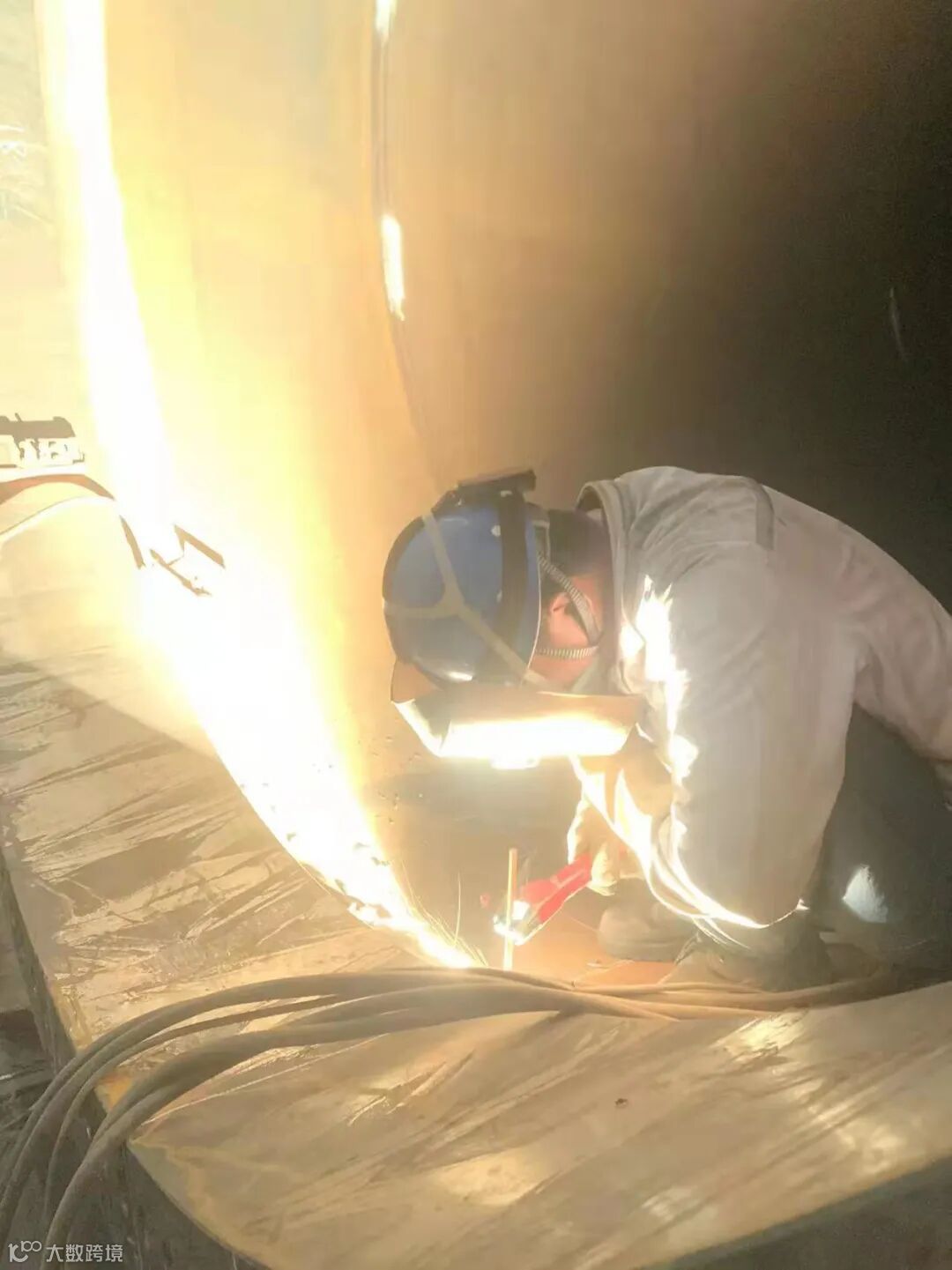

在项目施工过程中,一些新的技术难题相继出现,如塔筒环焊缝须磨平、部分连接结构件采用新的粘胶技术、全塔段采用新的彩绘工艺等,同时还面临着钢板来料成套集配不完整、内饰件供货不及时、设计院工程师受疫情影响无法按期到厂指导等困难。非船工程部没有被困难吓倒,反而是立下军令状,不管困难再多,保证按期保质交付。
部门生产管理人员没有“等、靠、要”,而是主动参与到物资催收环节,精确掌握哪怕只是一个螺丝的到货时间。同时还积极与技术部设计员、质量部质检员沟通,第一时间确定新的施工工艺;通过手机通讯,实时与设计院工程师讨教新的粘胶技术,可谓是边学边干。他们白天忙于现场施工组织和指导,晚上埋头专研新工艺新技术。

由于材料到货不及时,一套全新而又精准的施工计划油然而生,作业流程也随之变更。在部门生产管理人员的得力组织和指导下,工人师傅们严格执行施工计划,现场看不到一个空闲的身影,忙而不乱。与此同时,在经营及质量部门的大力支持下,加大与业主和驻厂监理的沟通力度,坚持“问题反馈不过夜、问题处理不隔天”的原则,做到不间断连续施工。在大家的共同努力下,最终实现首套塔筒顺利发货交付。

“深耕细作笃前行”,非船工程部在公司各有关部门的鼎力支持和帮助下,克服疫情影响,始终秉承“团结 奉献 高效 卓越”的企业精神,铆足干劲,迎难而上,以实际行动和实际成绩,向客户交出一份份满意的答卷,持续打造北部湾地区最具竞争力的风电塔筒生产基地。
