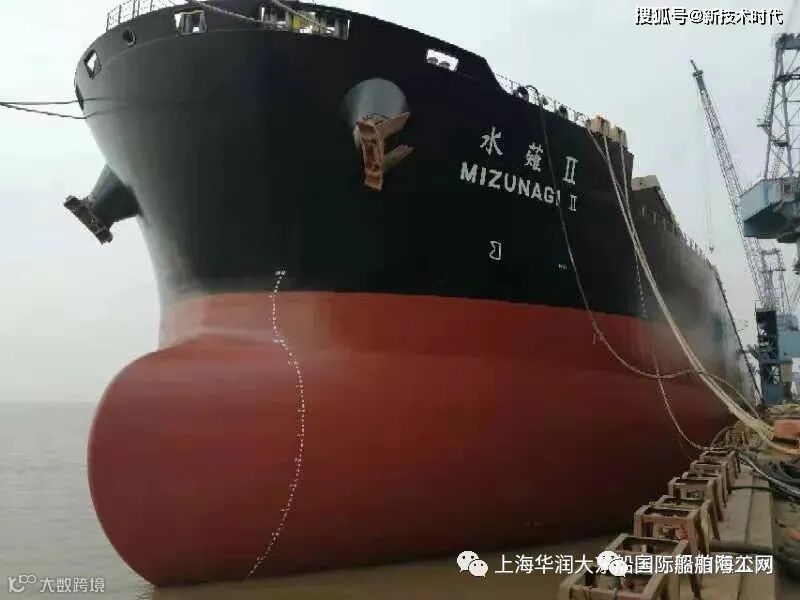

“MIZUNAGI II”是一艘日本籍的散货船,船长235米,宽38米,主体工程是压载水处理系统的安装,共计16台主要设备,要安装约800根管子,其中约100根为合拢管。
第五届船用压载水系统BWMS和洗涤塔上海峰会将于2021年5月19-20日举办的筹备单位国际船舶海工网了解到。

为了实现施工高效率的目标,上海华润大东项目组在空间管理上做到精细化,按生产特点认真做好定置管理,艉甲板设备、材料摆放等,专门在机舱天窗口附近开辟了一块区域作为管系周转场地。同时将机舱工具间设置为材料禁区,不得保留多余材料,更方便了有效施工。
项目组在合拢管施工流程上也动了不少脑筋,推进了作业更有序向前。合拢管采用流水线施工后,分批次校好,马上吊出机舱烧焊打磨,而后修补油漆回装,不仅有效利用了机舱的空间,更有效控制了机舱的施工环境。
项目组还积极与船东沟通,镀锌合拢管的修补油漆,要求各服务商务必按节点要求进厂,这样就更确保了施工进度。
“MIZUNAGI II”轮压载水处理系统安装工程于11月27日开始,12月7日基本完工,共计11天。其安装速度比同类船舶提前7天完工,创施工最快纪录,施工质量也得到船方高度评价。
编辑来源:图/赵来军 文/郭健
在国内外成功举办了系列船舶与海洋工程专题论坛、峰会、展览的基础上,总部上海的国际船舶海工网,正在筹备联合相关单位,计划于2021年5月18日-20日三天举办“2021年绿色智能船舶海工国际展览和峰会论坛”和同期于2021年5月19日-20日2天举办“2021年第五届船用压载水系统BWMS和洗涤塔上海峰会”。初步计划三天展会时间里,5月18日-19日2天的展览和会议是收费参加,5月20日的会议和展览都是免费参观。展会将邀请国内外的船东、船厂、研发单位、设备厂商、配套厂家、设计、贸易、服务和投资等单位代表参加,交流、探讨和分享今后绿色船舶市场机会现状和趋势等。来自国内外的船东、船厂、研发单位、设备厂商、配套厂家、设计、贸易、服务和投资等单位代表参加,交流、探讨和分享今后绿色船舶市场机会现状和趋势等。“2020年绿色智能船舶海工国际展览和论坛”。(英文名称:Green Intelligent Ship & Offshore Shanghai International Conference 2020 ( GISOSIC)。咨询报名邮件:china@ishipoffshore.com 或 seahow@vip.163.com
